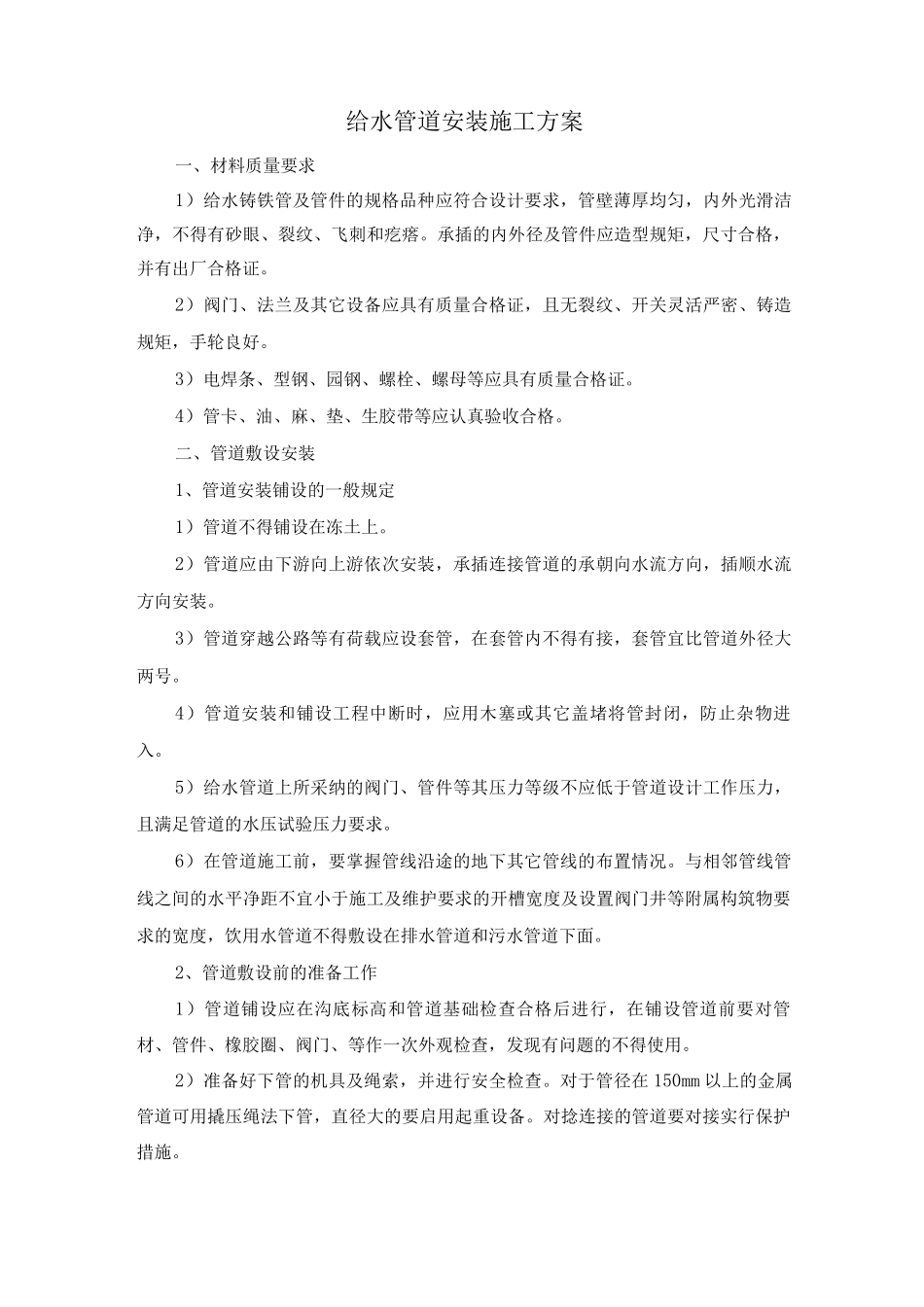

给水管道安装施工方案一、材料质量要求1)给水铸铁管及管件的规格品种应符合设计要求,管壁薄厚均匀,内外光滑洁净,不得有砂眼、裂纹、飞刺和疙瘩
承插的内外径及管件应造型规矩,尺寸合格,并有出厂合格证
2)阀门、法兰及其它设备应具有质量合格证,且无裂纹、开关灵活严密、铸造规矩,手轮良好
3)电焊条、型钢、园钢、螺栓、螺母等应具有质量合格证
4)管卡、油、麻、垫、生胶带等应认真验收合格
二、管道敷设安装1、管道安装铺设的一般规定1)管道不得铺设在冻土上
2)管道应由下游向上游依次安装,承插连接管道的承朝向水流方向,插顺水流方向安装
3)管道穿越公路等有荷载应设套管,在套管内不得有接,套管宜比管道外径大两号
4)管道安装和铺设工程中断时,应用木塞或其它盖堵将管封闭,防止杂物进入
5)给水管道上所采纳的阀门、管件等其压力等级不应低于管道设计工作压力,且满足管道的水压试验压力要求
6)在管道施工前,要掌握管线沿途的地下其它管线的布置情况
与相邻管线管线之间的水平净距不宜小于施工及维护要求的开槽宽度及设置阀门井等附属构筑物要求的宽度,饮用水管道不得敷设在排水管道和污水管道下面
2、管道敷设前的准备工作1)管道铺设应在沟底标高和管道基础检查合格后进行,在铺设管道前要对管材、管件、橡胶圈、阀门、等作一次外观检查,发现有问题的不得使用
2)准备好下管的机具及绳索,并进行安全检查
对于管径在 150mm 以上的金属管道可用撬压绳法下管,直径大的要启用起重设备
对捻连接的管道要对接实行保护措施
3)如需设置管道支敦的,支敦设置应已施工完毕
4)管道安装前应用压缩空气或其它气体吹扫管道内腔,使管道内部清洁
安装准备管道连接(粘接、丝接、焊接、胶圈连接、热熔连接、捻连接)管道清理管道及附件铺设就位支敦设置管道防腐(保温)管沟验收管道定位试压、冲洗、消毒
3、管道的敷设1)管道应敷设在原状土地基上或开挖后
