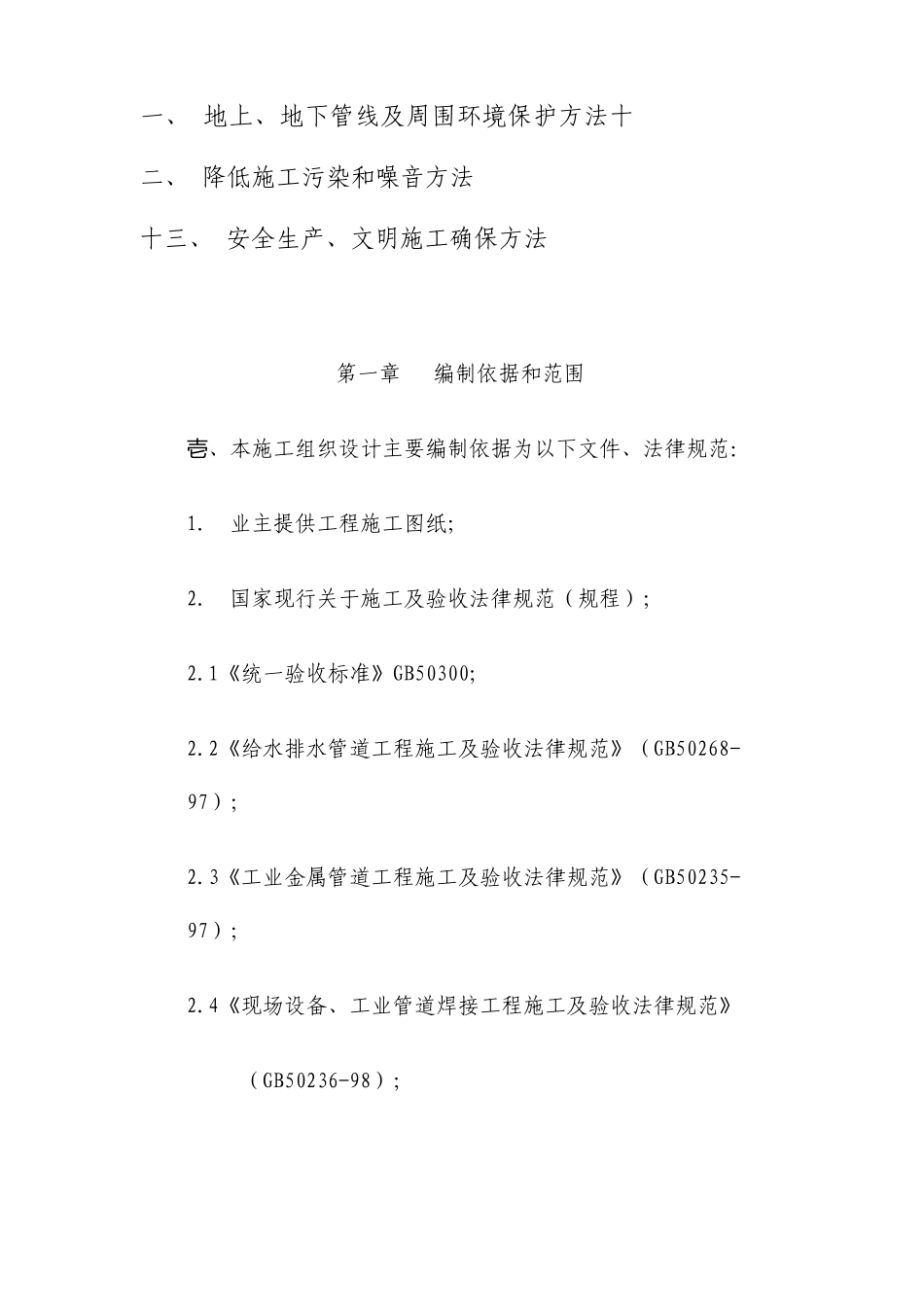

×××××给水管道工程 施 工 组 织 设 计 批 准: 审 核: 编 制: 编制单位: 编制日期: 目 录 一、 编制依据和范围二、 工程概况三、 施工准备四、 施工布署五、 施工平面布置及现场管理六、 施工进度计划及确保方法七、 施工机械进退场计划八、 主要项目施工方法九、 季节性施工方法十、 质量确保方法十一、 地上、地下管线及周围环境保护方法十二、 降低施工污染和噪音方法 十三、 安全生产、文明施工确保方法 第一章 编制依据和范围 、壱本施工组织设计主要编制依据为以下文件、法律规范: 1. 业主提供工程施工图纸; 2. 国家现行关于施工及验收法律规范(规程); 2.1《统一验收标准》GB50300; 2.2《给水排水管道工程施工及验收法律规范》(GB50268-97); 2.3《工业金属管道工程施工及验收法律规范》(GB50235-97); 2.4《现场设备、工业管道焊接工程施工及验收法律规范》(GB50236-98); 2.5《混凝土结构工程施工质量及验收法律规范》(GB50204-); 2.6《混凝土质量控制标准》(GB50164-91); 2.7 施工现场临时用电安全技术法律规范; 2.8 市政工程测量法律规范; 2.9 关于安全生产、文明施工法律规范、规程。 、弐编制范围: 本施工组织设计为一份具备技术先进性、内容全方面性、科学合理性、经济适用性、操作简易性施工方案。我企业将在图纸会审、工程正式开工前将严格根据业主及监理单位意见,仔细细化各分部、分项工程施工中特别问题,精心组织,合理安排,科学施工,在施工全过程中接收业主及现场监理工程师监督、指导和审查。 我们诚恳地表示,我企业完全接收业主提出关于工期、质量、协议价款与支付、材料设备供给、保修各项要求。工程开工后,将严格根据本施工组织设计中各项方法和承诺,做好施工前前期准备和现场总平面布置,落实各项方案和方法,建立完善组织机构,落实严格岗位责任制,经过对劳动力、设备、材料、技术、方法和信息优化处置,实现工期、质量及社会信誉预期目标。 第二章 工程概况 一、工程概况: 1、 工程主要工作内容。 2、 本管段实行焊接钢管,钢材实行 Q235B,焊条实行E4303,管道实行焊接,焊板执行 GB50236-98《现场设备、工业管道焊接工程施工及验收法律规范》及 GB50268-97《给水排水管道工程施工及验收法律规范》。 3、 开挖后对管槽要求: ⑴ 管顶覆土≤4M 时,钢管埋设实行 90°土弧基础。 ⑵ 管顶覆土≥4M 时,...
