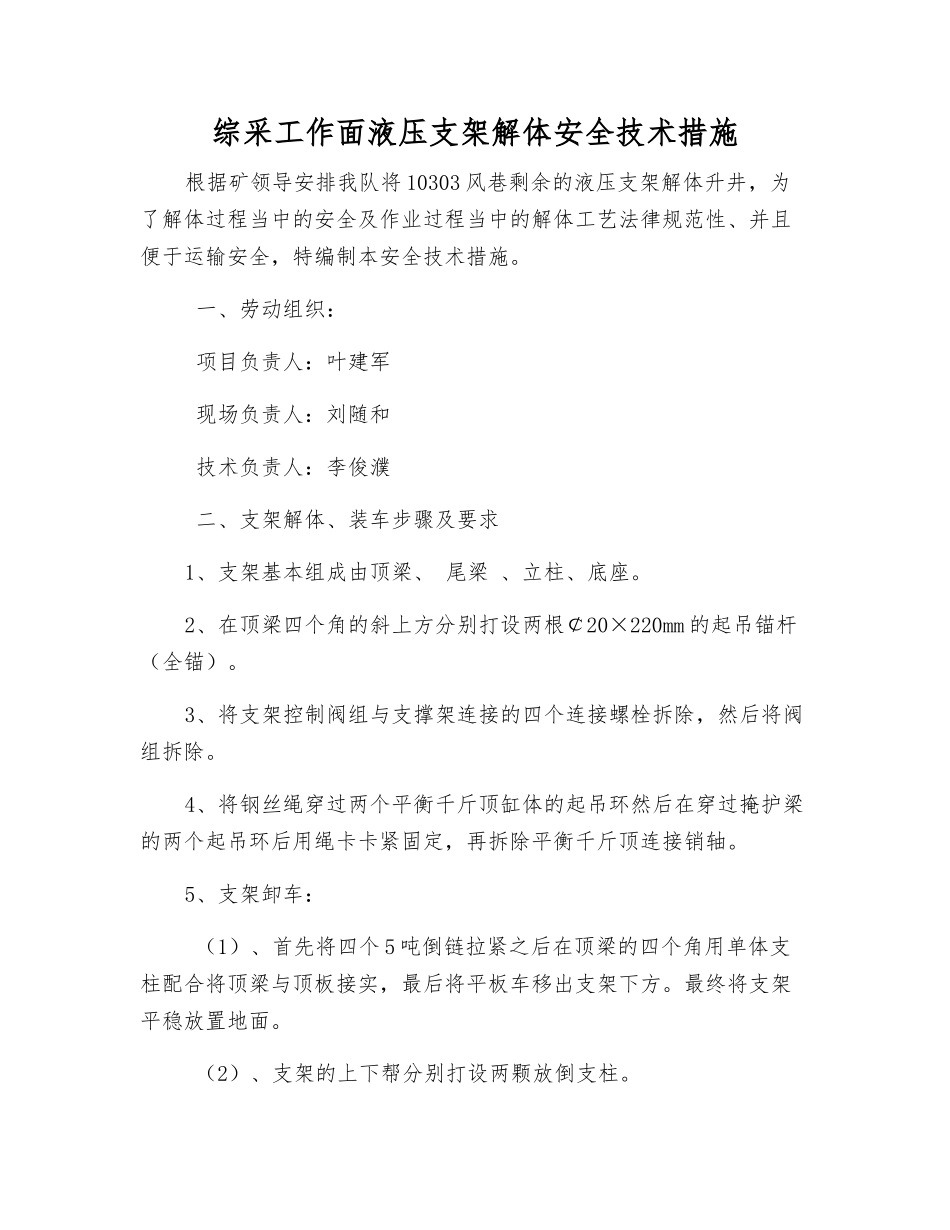

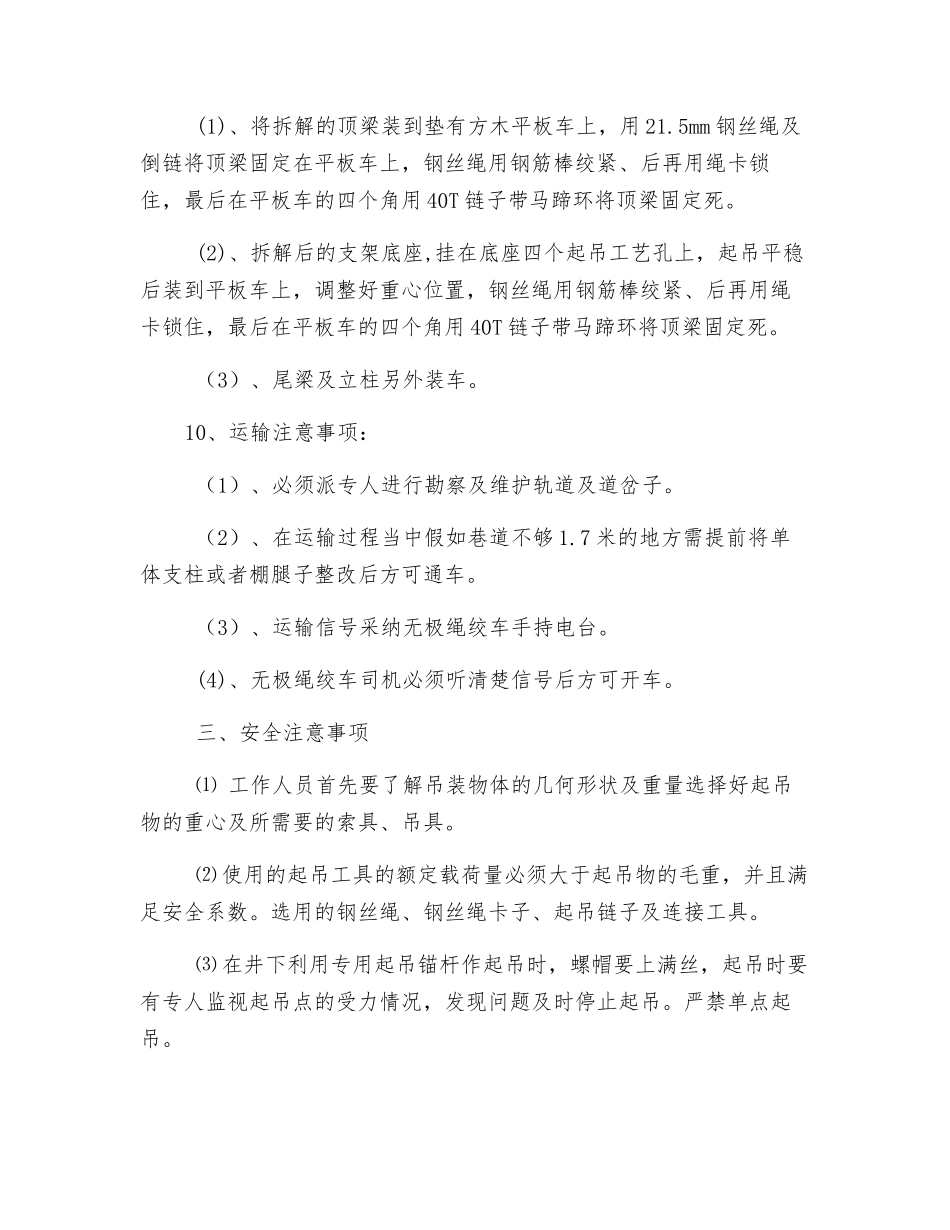

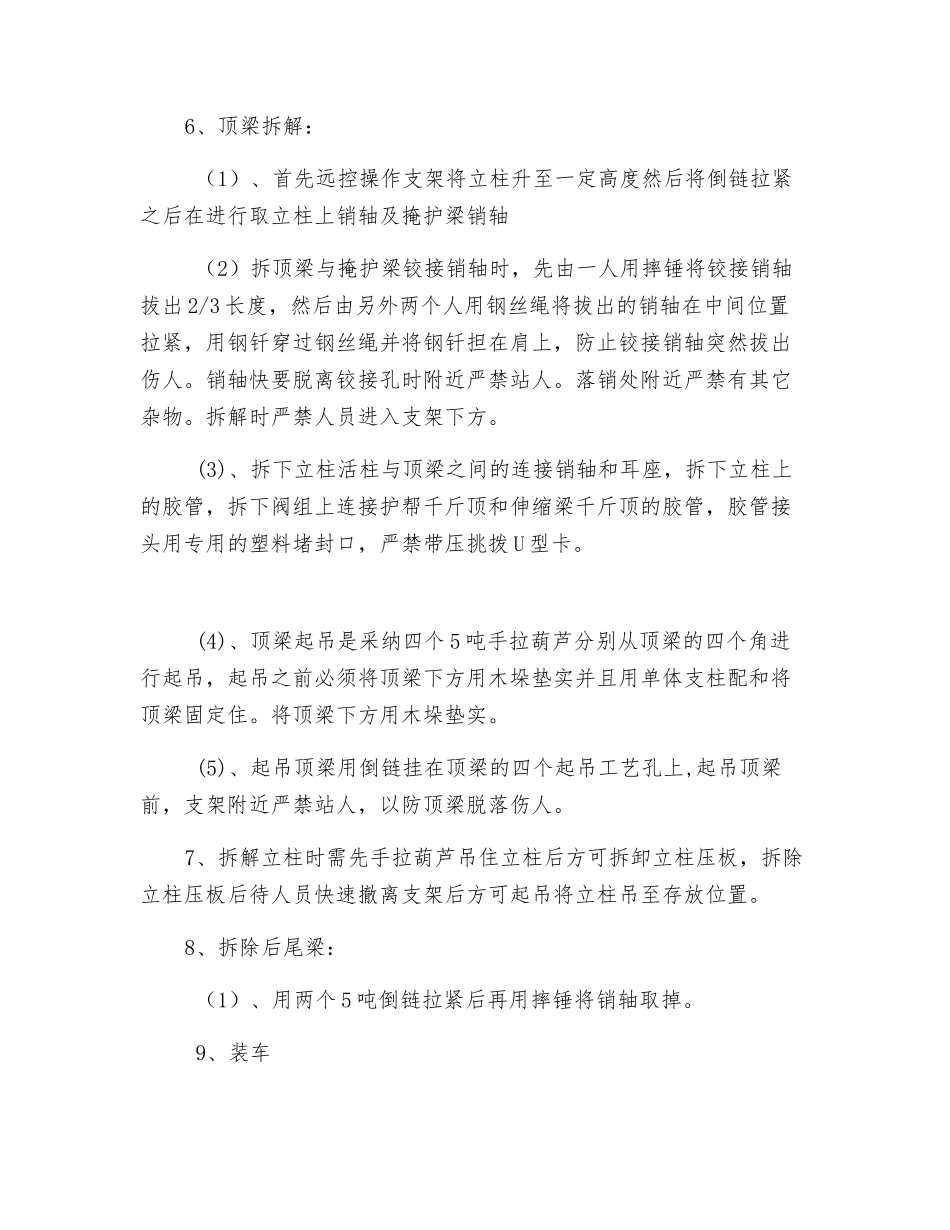

综采工作面液压支架解体安全技术措施根据矿领导安排我队将 10303 风巷剩余的液压支架解体升井,为了解体过程当中的安全及作业过程当中的解体工艺法律规范性、并且便于运输安全,特编制本安全技术措施。 一、劳动组织: 项目负责人:叶建军 现场负责人:刘随和 技术负责人:李俊濮 二、支架解体、装车步骤及要求1、支架基本组成由顶梁、 尾梁 、立柱、底座。2、在顶梁四个角的斜上方分别打设两根¢20×220mm 的起吊锚杆(全锚)。3、将支架控制阀组与支撑架连接的四个连接螺栓拆除,然后将阀组拆除。4、将钢丝绳穿过两个平衡千斤顶缸体的起吊环然后在穿过掩护梁的两个起吊环后用绳卡卡紧固定,再拆除平衡千斤顶连接销轴。5、支架卸车: (1)、首先将四个 5 吨倒链拉紧之后在顶梁的四个角用单体支柱配合将顶梁与顶板接实,最后将平板车移出支架下方。最终将支架平稳放置地面。 (2)、支架的上下帮分别打设两颗放倒支柱。6、顶梁拆解: (1)、首先远控操作支架将立柱升至一定高度然后将倒链拉紧之后在进行取立柱上销轴及掩护梁销轴 (2)拆顶梁与掩护梁铰接销轴时,先由一人用摔锤将铰接销轴拔出 2/3 长度,然后由另外两个人用钢丝绳将拔出的销轴在中间位置拉紧,用钢钎穿过钢丝绳并将钢钎担在肩上,防止铰接销轴突然拔出伤人。销轴快要脱离铰接孔时附近严禁站人。落销处附近严禁有其它杂物。拆解时严禁人员进入支架下方。 (3)、拆下立柱活柱与顶梁之间的连接销轴和耳座,拆下立柱上的胶管,拆下阀组上连接护帮千斤顶和伸缩梁千斤顶的胶管,胶管接头用专用的塑料堵封口,严禁带压挑拨 U 型卡。 (4)、顶梁起吊是采纳四个 5 吨手拉葫芦分别从顶梁的四个角进行起吊,起吊之前必须将顶梁下方用木垛垫实并且用单体支柱配和将顶梁固定住。将顶梁下方用木垛垫实。 (5)、起吊顶梁用倒链挂在顶梁的四个起吊工艺孔上,起吊顶梁前,支架附近严禁站人,以防顶梁脱落伤人。7、拆解立柱时需先手拉葫芦吊住立柱后方可拆卸立柱压板,拆除立柱压板后待人员快速撤离支架后方可起吊将立柱吊至存放位置。8、拆除后尾梁: (1)、用两个 5 吨倒链拉紧后再用摔锤将销轴取掉。 9、装车 (1)、将拆解的顶梁装到垫有方木平板车上,用 21.5mm 钢丝绳及倒链将顶梁固定在平板车上,钢丝绳用钢筋棒绞紧、后再用绳卡锁住,最后在平板车的四个角用 40T 链子带马蹄环将顶梁固定死。 (2)、拆解后的支架底座,挂在底座四个起吊工艺孔上,起吊平稳后装...
