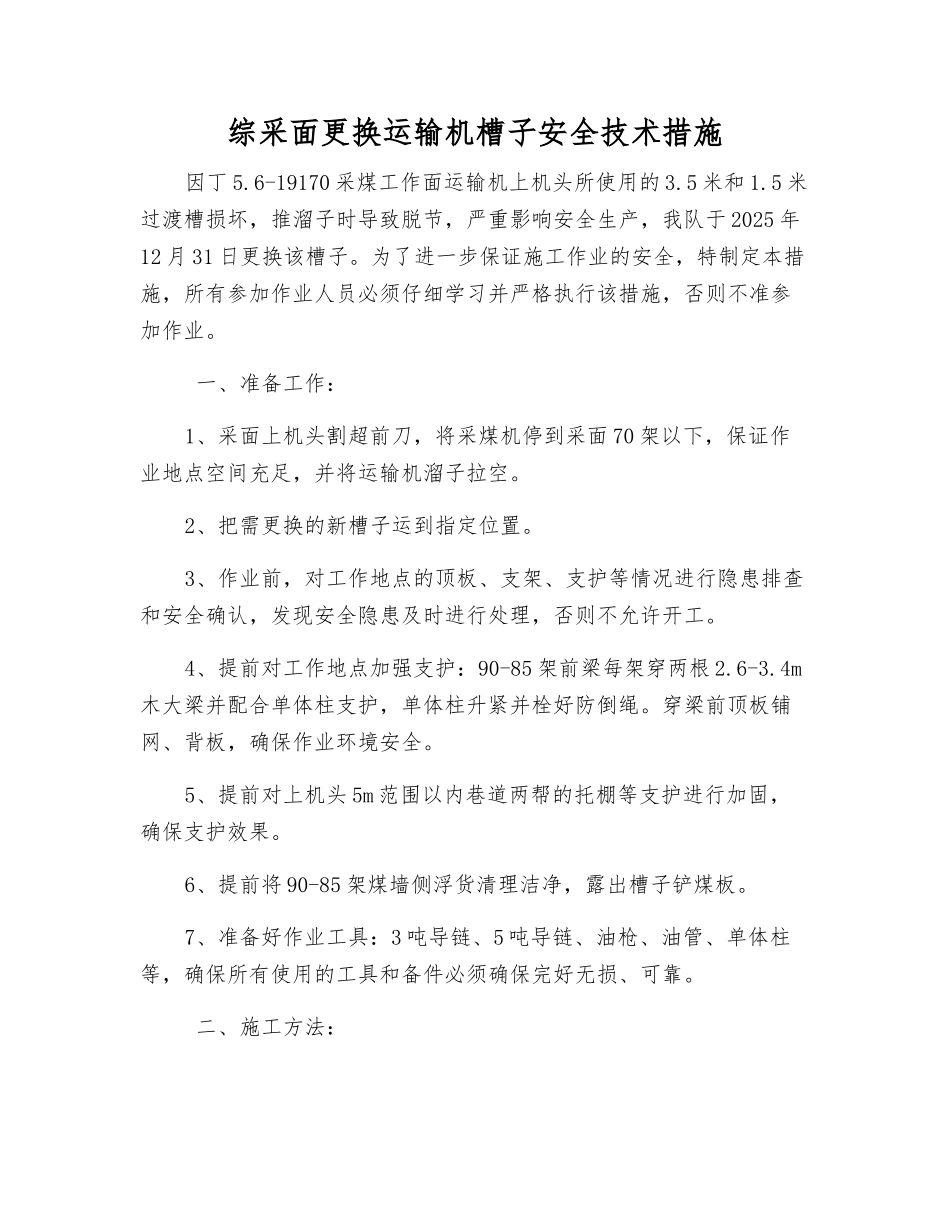

综采面更换运输机槽子安全技术措施因丁 5
6-19170 采煤工作面运输机上机头所使用的 3
5 米和 1
5 米过渡槽损坏,推溜子时导致脱节,严重影响安全生产,我队于 2025 年12 月 31 日更换该槽子
为了进一步保证施工作业的安全,特制定本措施,所有参加作业人员必须仔细学习并严格执行该措施,否则不准参加作业
一、准备工作:1、采面上机头割超前刀,将采煤机停到采面 70 架以下,保证作业地点空间充足,并将运输机溜子拉空
2、把需更换的新槽子运到指定位置
3、作业前,对工作地点的顶板、支架、支护等情况进行隐患排查和安全确认,发现安全隐患及时进行处理,否则不允许开工
4、提前对工作地点加强支护:90-85 架前梁每架穿两根 2
4m木大梁并配合单体柱支护,单体柱升紧并栓好防倒绳
穿梁前顶板铺网、背板,确保作业环境安全
5、提前对上机头 5m 范围以内巷道两帮的托棚等支护进行加固,确保支护效果
6、提前将 90-85 架煤墙侧浮货清理洁净,露出槽子铲煤板
7、准备好作业工具:3 吨导链、5 吨导链、油枪、油管、单体柱等,确保所有使用的工具和备件必须确保完好无损、可靠

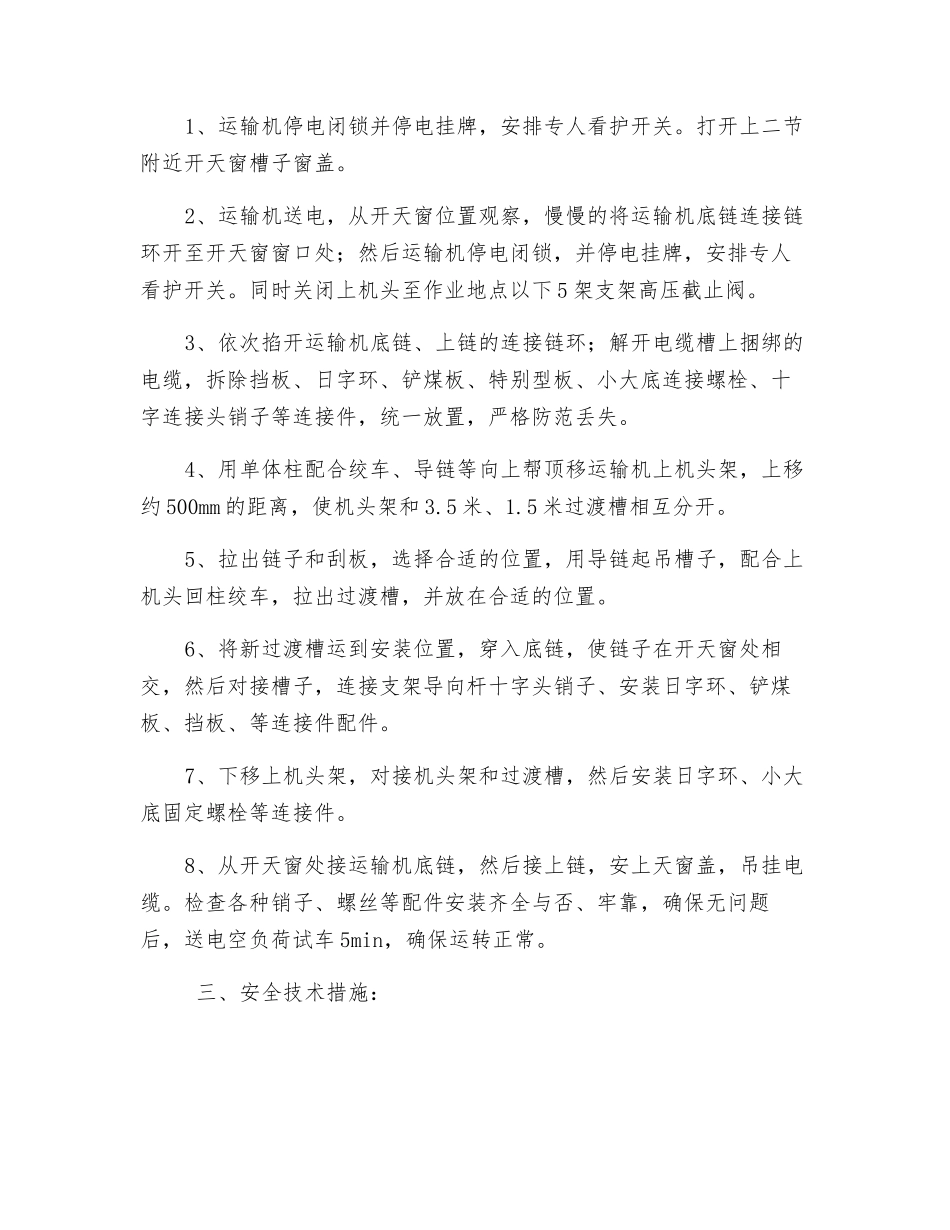

二、施工方法:1、运输机停电闭锁并停电挂牌,安排专人看护开关
打开上二节附近开天窗槽子窗盖
2、运输机送电,从开天窗位置观察,慢慢的将运输机底链连接链环开至开天窗窗口处;然后运输机停电闭锁,并停电挂牌,安排专人看护开关
同时关闭上机头至作业地点以下 5 架支架高压截止阀
3、依次掐开运输机底链、上链的连接链环;解开电缆槽上捆绑的电缆,拆除挡板、日字环、铲煤板、特别型板、小大底连接螺栓、十字连接头销子等连接件,统一放置,严格防范丢失
4、用单体柱配合绞车、导链等向上帮顶移运输机上机头架,上移约 500mm 的距离,使机头架和 3
5 米过渡槽相互分开
5、拉出链子和刮板,选择合适的位置,
