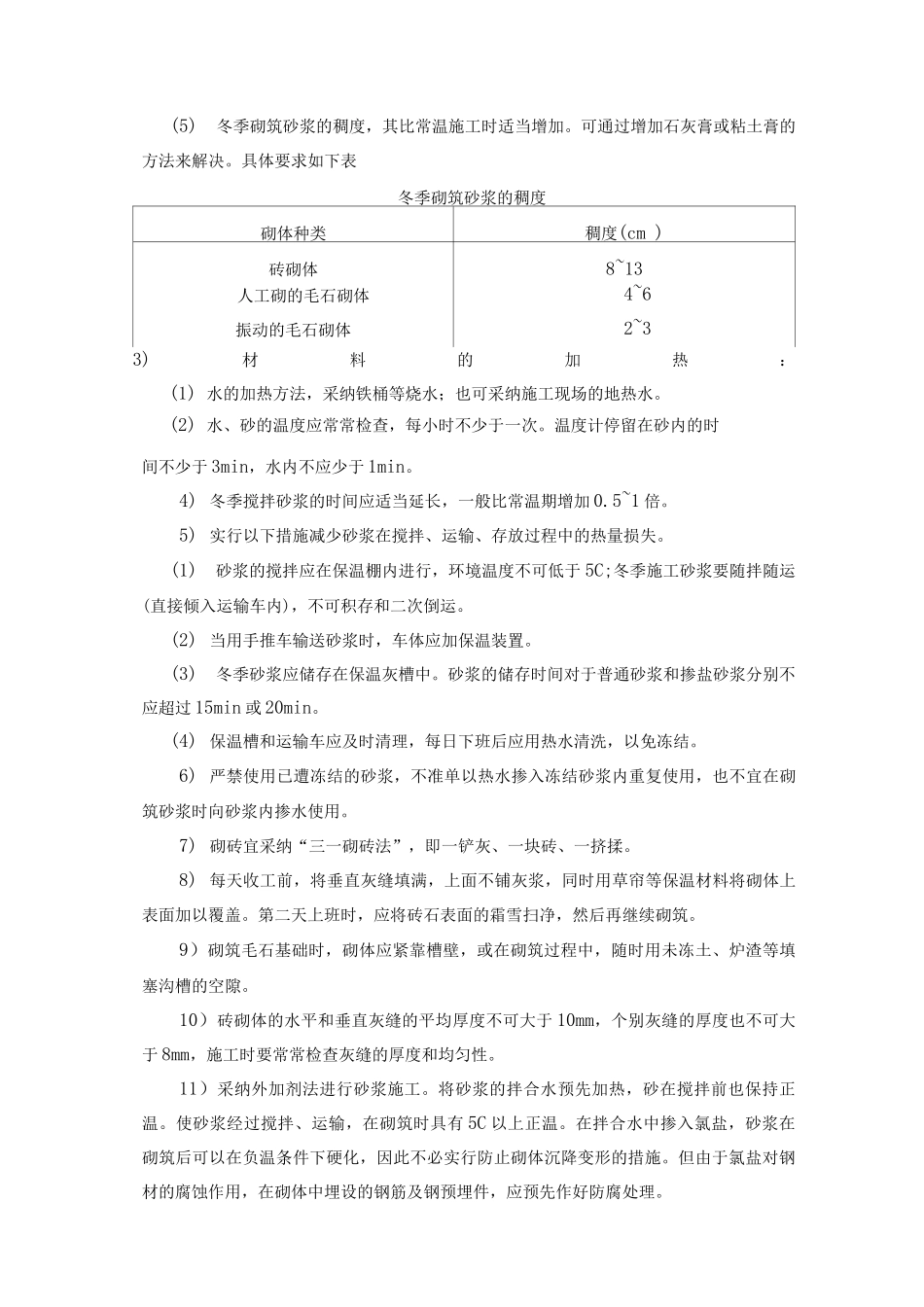

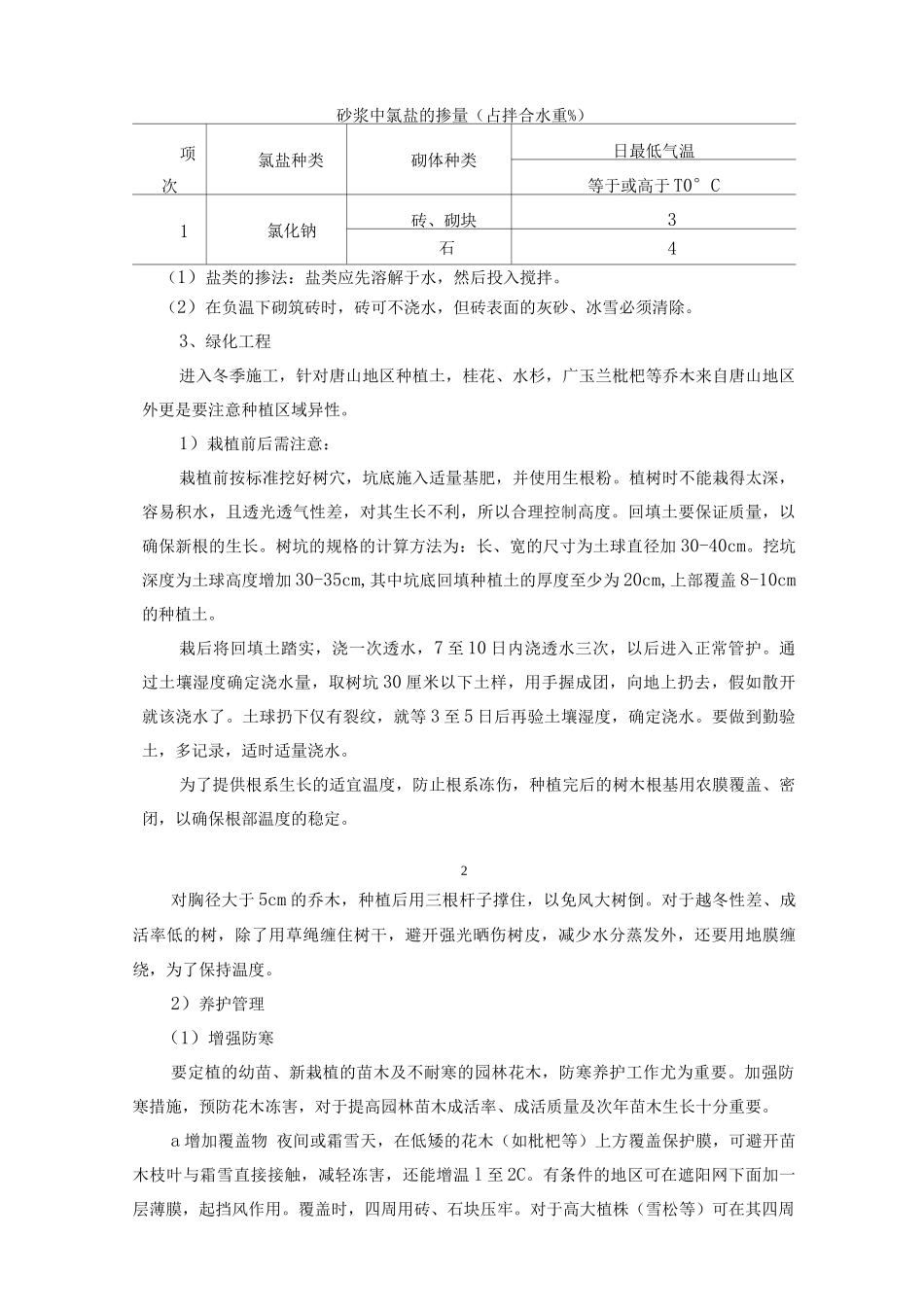

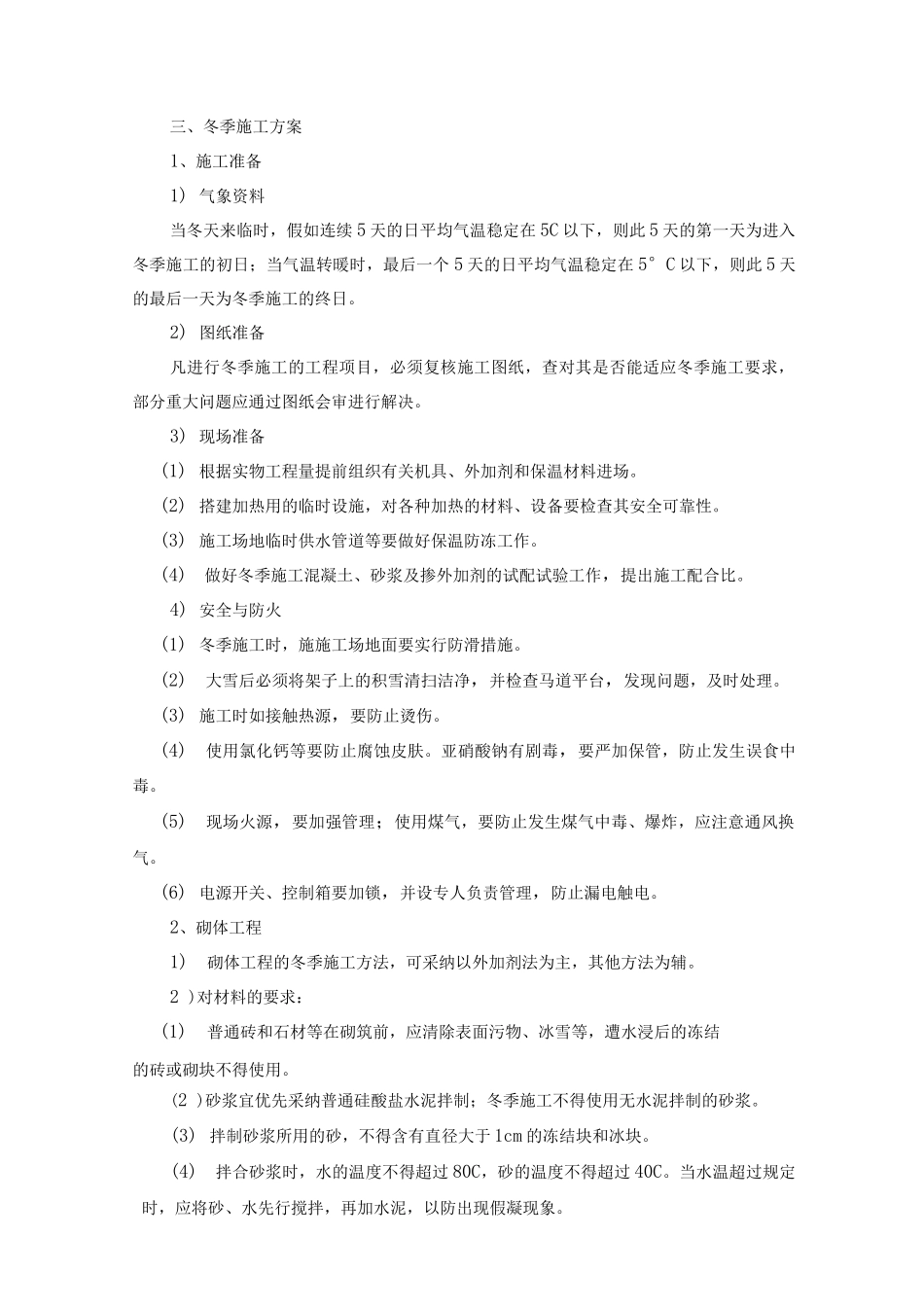

三、冬季施工方案1、施工准备1) 气象资料当冬天来临时,假如连续 5 天的日平均气温稳定在 5C 以下,则此 5 天的第一天为进入冬季施工的初日;当气温转暖时,最后一个 5 天的日平均气温稳定在 5°C 以下,则此 5 天的最后一天为冬季施工的终日。2) 图纸准备凡进行冬季施工的工程项目,必须复核施工图纸,查对其是否能适应冬季施工要求,部分重大问题应通过图纸会审进行解决。3) 现场准备(1) 根据实物工程量提前组织有关机具、外加剂和保温材料进场。(2) 搭建加热用的临时设施,对各种加热的材料、设备要检查其安全可靠性。(3) 施工场地临时供水管道等要做好保温防冻工作。(4)做好冬季施工混凝土、砂浆及掺外加剂的试配试验工作,提出施工配合比。4) 安全与防火(1) 冬季施工时,施施工场地面要实行防滑措施。(2)大雪后必须将架子上的积雪清扫洁净,并检查马道平台,发现问题,及时处理。(3) 施工时如接触热源,要防止烫伤。(4)使用氯化钙等要防止腐蚀皮肤。亚硝酸钠有剧毒,要严加保管,防止发生误食中毒。(5)现场火源,要加强管理;使用煤气,要防止发生煤气中毒、爆炸,应注意通风换气。(6) 电源开关、控制箱要加锁,并设专人负责管理,防止漏电触电。2、砌体工程1)砌体工程的冬季施工方法,可采纳以外加剂法为主,其他方法为辅。2 )对材料的要求:(1)普通砖和石材等在砌筑前,应清除表面污物、冰雪等,遭水浸后的冻结的砖或砌块不得使用。(2 )砂浆宜优先采纳普通硅酸盐水泥拌制;冬季施工不得使用无水泥拌制的砂浆。(3) 拌制砂浆所用的砂,不得含有直径大于 1cm 的冻结块和冰块。(4)拌合砂浆时,水的温度不得超过 80C,砂的温度不得超过 40C。当水温超过规定时,应将砂、水先行搅拌,再加水泥,以防出现假凝现象。(5)冬季砌筑砂浆的稠度,其比常温施工时适当增加。可通过增加石灰膏或粘土膏的方法来解决。具体要求如下表冬季砌筑砂浆的稠度砌体种类稠度(cm )砖砌体8~13人工砌的毛石砌体4~6振动的毛石砌体2~33)材料的加热:(1) 水的加热方法,采纳铁桶等烧水;也可采纳施工现场的地热水。(2) 水、砂的温度应常常检查,每小时不少于一次。温度计停留在砂内的时间不少于 3min,水内不应少于 1min。4) 冬季搅拌砂浆的时间应适当延长,一般比常温期增加 0.5~1 倍。5) 实行以下措施减少砂浆在搅拌、运输、存放过程中的热量损失。(1)砂浆的搅拌应在保温棚内进行,环境温度不可低于 5C;冬季施工砂浆要随拌随运(直...
