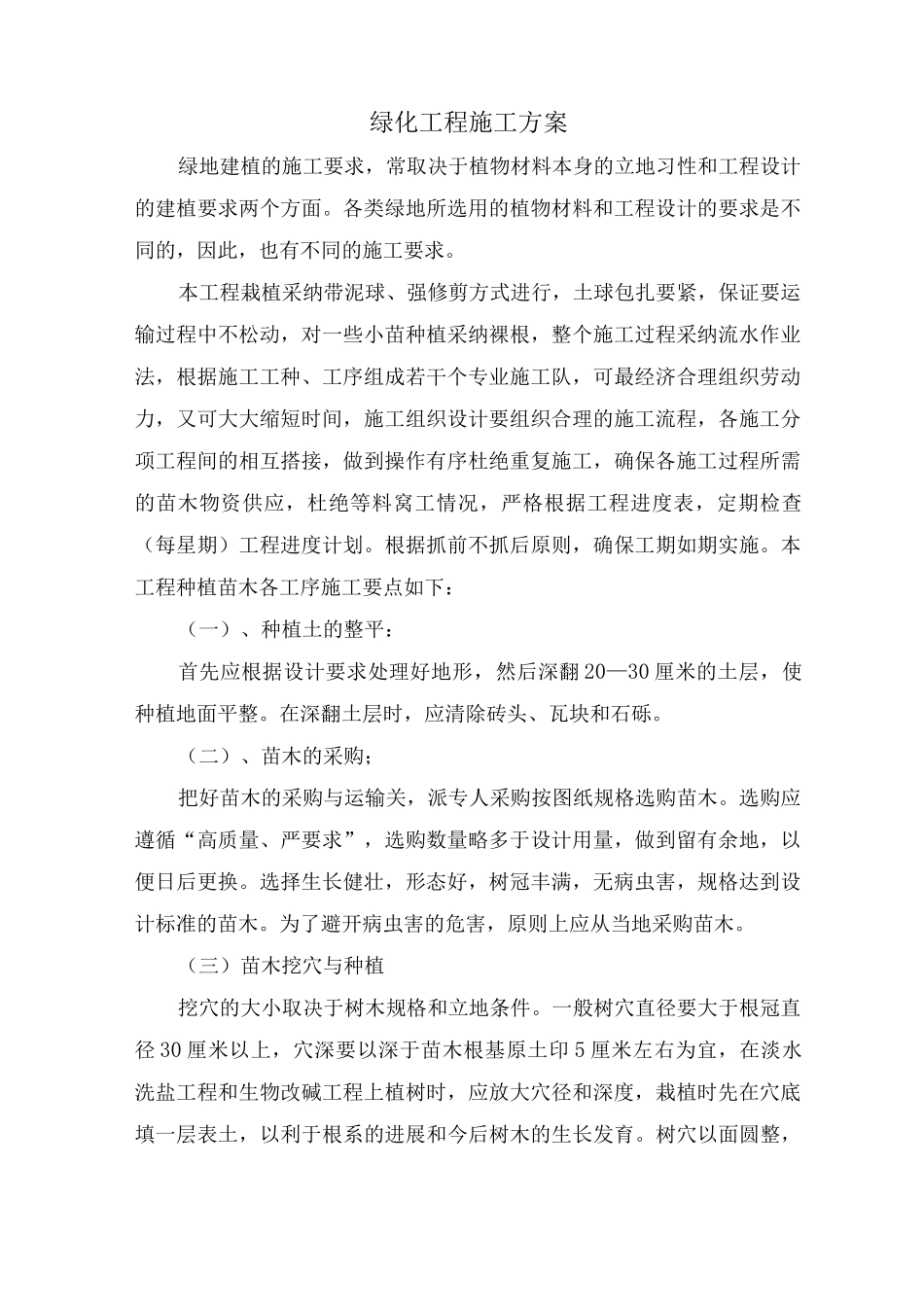

绿化工程施工方案绿地建植的施工要求,常取决于植物材料本身的立地习性和工程设计的建植要求两个方面
各类绿地所选用的植物材料和工程设计的要求是不同的,因此,也有不同的施工要求
本工程栽植采纳带泥球、强修剪方式进行,土球包扎要紧,保证要运输过程中不松动,对一些小苗种植采纳裸根,整个施工过程采纳流水作业法,根据施工工种、工序组成若干个专业施工队,可最经济合理组织劳动力,又可大大缩短时间,施工组织设计要组织合理的施工流程,各施工分项工程间的相互搭接,做到操作有序杜绝重复施工,确保各施工过程所需的苗木物资供应,杜绝等料窝工情况,严格根据工程进度表,定期检查(每星期)工程进度计划
根据抓前不抓后原则,确保工期如期实施
本工程种植苗木各工序施工要点如下:(一)、种植土的整平:首先应根据设计要求处理好地形,然后深翻 20—30 厘米的土层,使种植地面平整
在深翻土层时,应清除砖头、瓦块和石砾
(二)、苗木的采购;把好苗木的采购与运输关,派专人采购按图纸规格选购苗木
选购应遵循“高质量、严要求”,选购数量略多于设计用量,做到留有余地,以便日后更换
选择生长健壮,形态好,树冠丰满,无病虫害,规格达到设计标准的苗木
为了避开病虫害的危害,原则上应从当地采购苗木
(三)苗木挖穴与种植挖穴的大小取决于树木规格和立地条件
一般树穴直径要大于根冠直径 30 厘米以上,穴深要以深于苗木根基原土印 5 厘米左右为宜,在淡水洗盐工程和生物改碱工程上植树时,应放大穴径和深度,栽植时先在穴底填一层表土,以利于根系的进展和今后树木的生长发育
树穴以面圆整,穴壁纵直,穴底平坦为标准,切忌挖成锅底形或不规则的形状,致使树根无法自然舒展

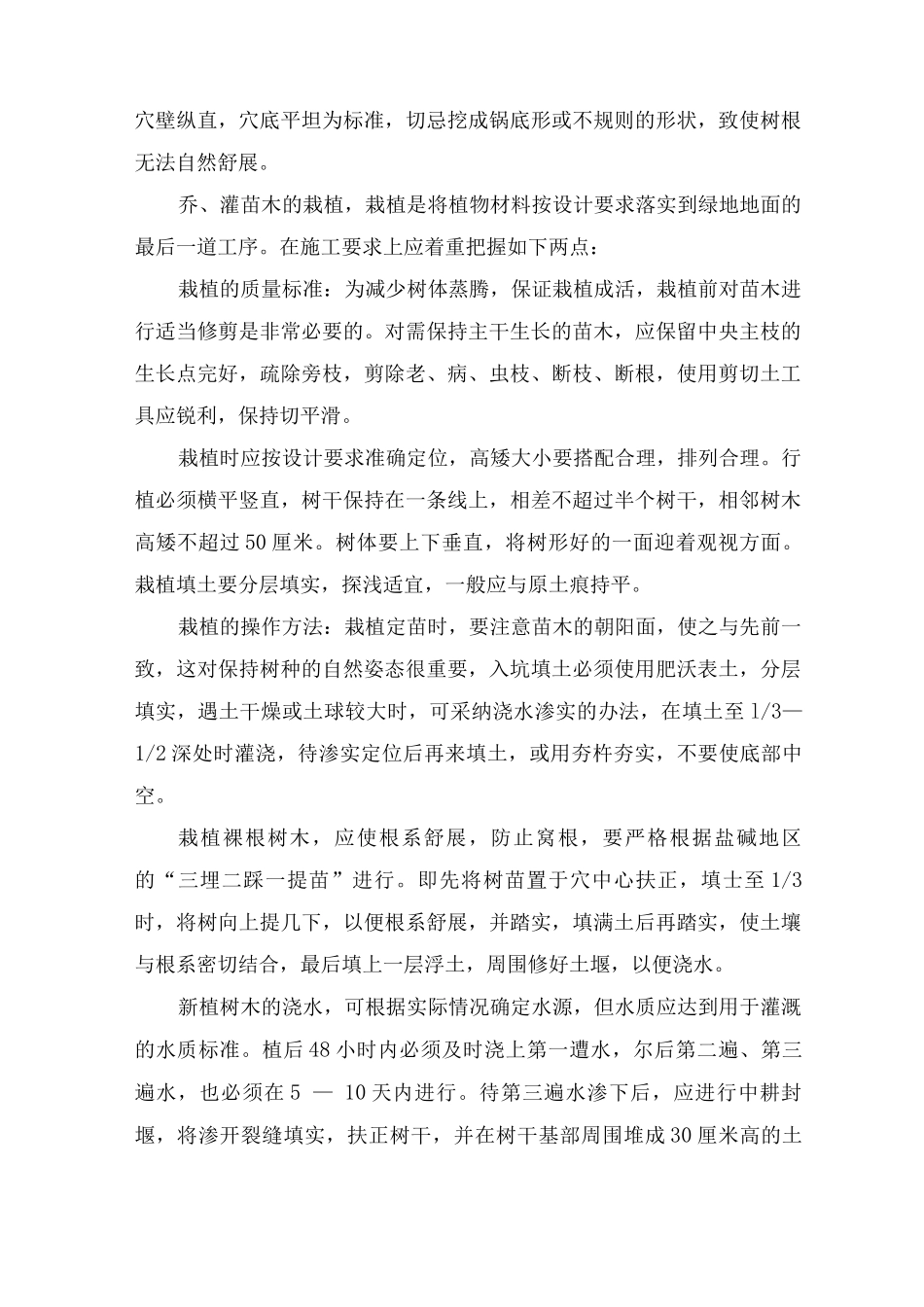

乔、灌苗木的栽植,栽植是将植物材料按设计要求落实到绿地地面的最后一道工序

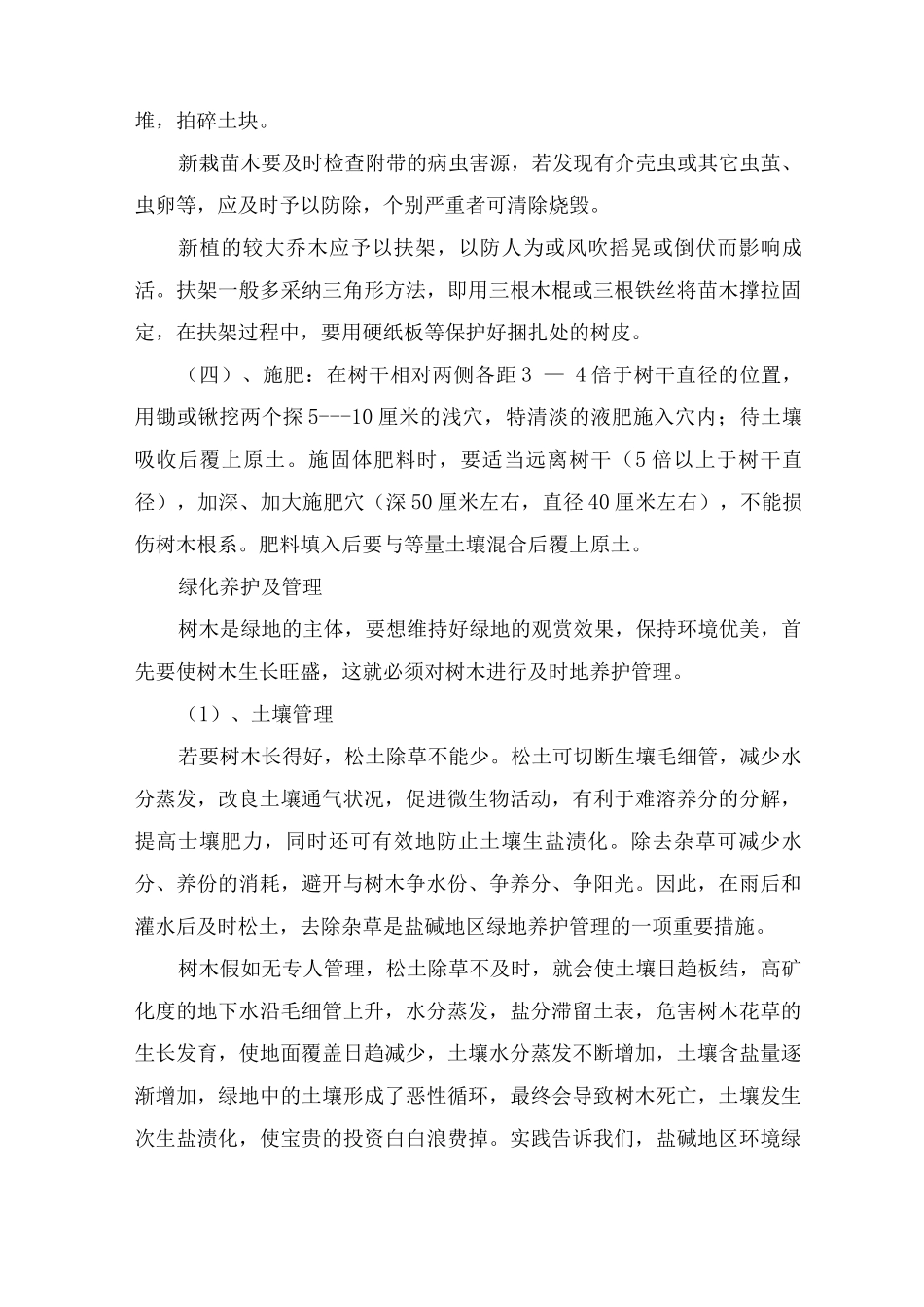

在施工要求上应着重把握如下两点:栽植的质量标准:为减少树体蒸腾,保证栽植成活,栽植前对苗木进行适当修剪是非常必要的
