电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

绿化施工方案

绿化施工方案_第1页
1/11
绿化施工方案_第2页
2/11
绿化施工方案_第3页
3/11

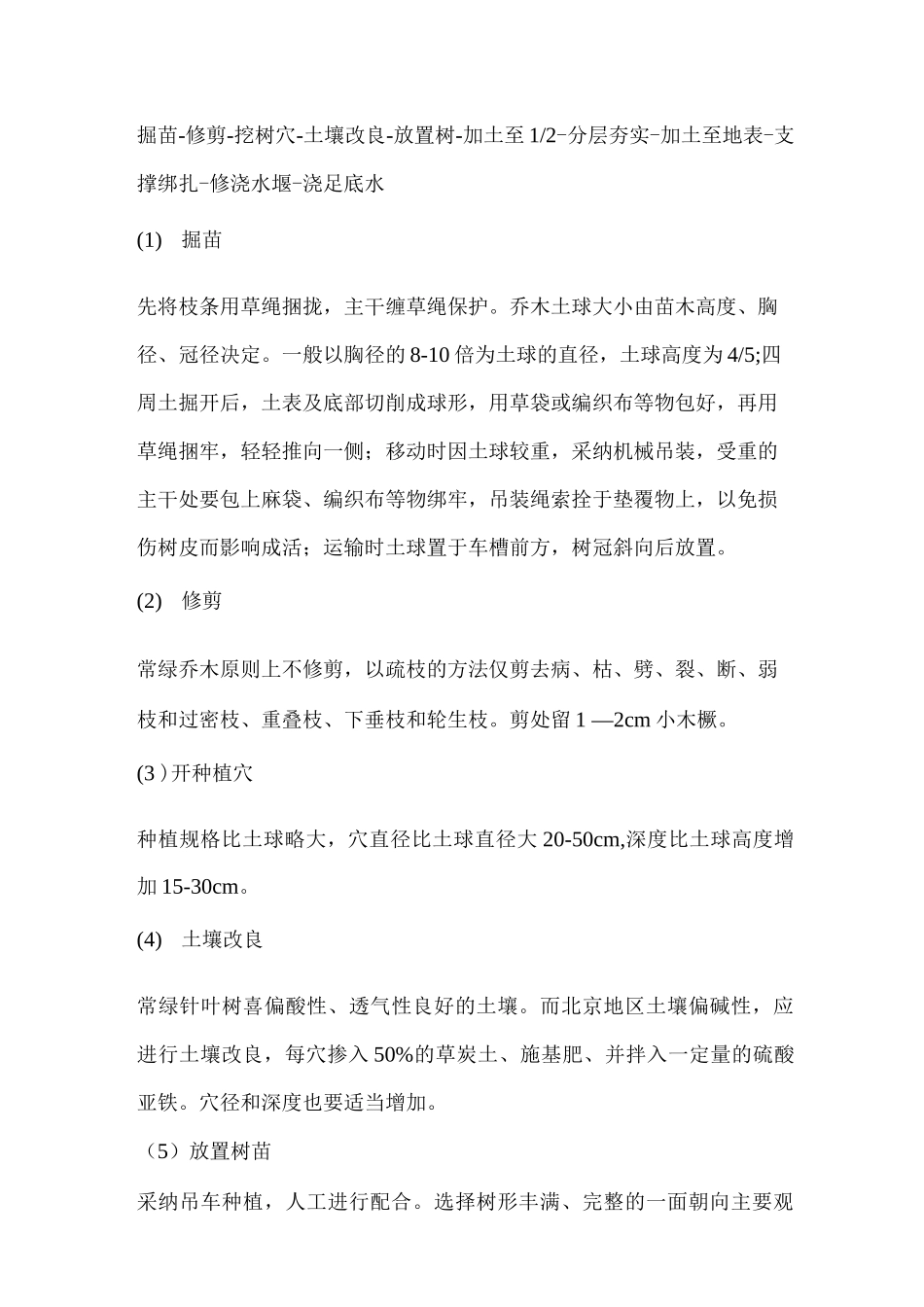

工期安排1、工程内容:五标段杭鞍高架、瑞昌路、人民路、海泊河沿河管理路(发电厂一侧)、山东路、四流南路、金华路、宁化路、康宁路、嘉定路、海岸路、抚顺路、鞍山二路、周路、新宜阳路、鞍山一路、嘉善路、兴隆一路、海伦路、商城路、湖溪路等。项目内容包括栽植乔木、灌木、地被及草皮,木坐凳制作安装、绿雕制作安装、花箱制作安装、墙体及电表箱彩绘、花池美化、栅栏制作安装、喷灌系统制作安装及墙面粉刷等。2、质量标准:合格。3、工期安排:计划施工日期:2025 年 1 月 29 日-2025 年 4 月 29 日。计划工期 90 日历天。工序衔接绿化程序:放线 T 土壤处理 T 乔木种植 T 灌木种植 T 地被种植 T 草坪(花卉)种植T 绿化养护种植流程为:掘苗-修剪-挖树穴-土壤改良-放置树-加土至 1/2-分层夯实-加土至地表-支撑绑扎-修浇水堰-浇足底水施工方案1、栽植的定点放样(1)施工前对比图纸对施工绿地进行现场实测。按施工平面图所标具体尺寸和方格网定点放线,其中方格网的控制点由图示之施工中线桩号及方格网水平线与指北针的夹角确定。根据图纸和现场的建筑物把乔木种植点放样定位,然后根据乔木点确定灌木的外围线,放样定位应保证正确无误。(2)放线必须注意的问题:1)树种、数量符合设计图。2)树种位置注意层次,中心、高、边缘低或由高渐低的倾斜树冠线。3)树林内注意配置自然,切忌呆板,尤应避开平均分布、距离相等、邻近的几棵不要成机械的几何图形或一条直线。2、土壤处理(1)假如局部出现不符合种植土要求则必须进行改良或客土种植使得种植区符合以下标准:种植土层与地下土层连接,以保持土壤的毛管上下贯穿,保持液体、气体的上下连贯。(2)如种植层下有水泥板、沥青、石层等隔断层,必须将其铲除,直至上下土壤连接。若为新客土。换土后应压实,使密实度达 80%以上,以免因沉降产生坑洼和高低不平。(3)土壤表土层厚度达到植物生长所需的最低土层厚度。地被种植土层厚度不低于 40 cm,花灌木种植土层厚度不低于 60-1cm,浅根性乔木种植土层厚度不低于 120cm,深根乔木种植土层厚度不低于 150cm。(4)为了更好的改良土壤,基肥使用有机肥。其用量:乔灌木施肥采纳穴施,每穴施肥量由 30%的有机肥、70%的土壤均匀拌和而成的混合肥料。地被的基肥量 4-5 /左右。3、乔木种植种植流程为:掘苗-修剪-挖树穴-土壤改良-放置树-加土至 1/2-分层夯实-加土至地表-支撑绑扎-修浇水堰-浇足底水(1)掘苗...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

绿化施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
