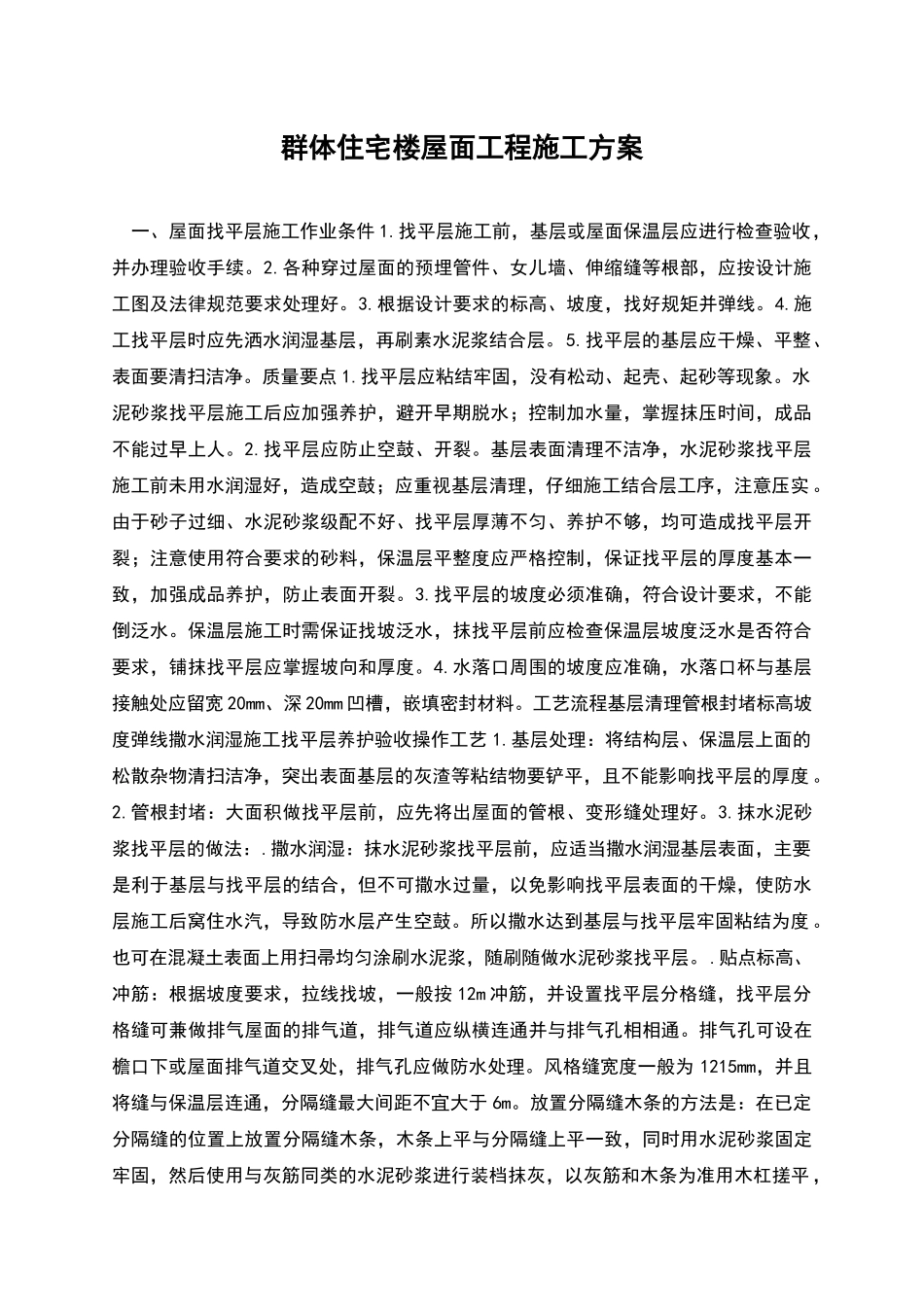

群体住宅楼屋面工程施工方案 一、屋面找平层施工作业条件 1
找平层施工前,基层或屋面保温层应进行检查验收,并办理验收手续
各种穿过屋面的预埋管件、女儿墙、伸缩缝等根部,应按设计施工图及法律规范要求处理好
根据设计要求的标高、坡度,找好规矩并弹线
施工找平层时应先洒水润湿基层,再刷素水泥浆结合层
找平层的基层应干燥、平整、表面要清扫洁净
质量要点 1
找平层应粘结牢固,没有松动、起壳、起砂等现象
水泥砂浆找平层施工后应加强养护,避开早期脱水;控制加水量,掌握抹压时间,成品不能过早上人
找平层应防止空鼓、开裂
基层表面清理不洁净,水泥砂浆找平层施工前未用水润湿好,造成空鼓;应重视基层清理,仔细施工结合层工序,注意压实
由于砂子过细、水泥砂浆级配不好、找平层厚薄不匀、养护不够,均可造成找平层开裂;注意使用符合要求的砂料,保温层平整度应严格控制,保证找平层的厚度基本一致,加强成品养护,防止表面开裂
找平层的坡度必须准确,符合设计要求,不能倒泛水
保温层施工时需保证找坡泛水,抹找平层前应检查保温层坡度泛水是否符合要求,铺抹找平层应掌握坡向和厚度
水落口周围的坡度应准确,水落口杯与基层接触处应留宽 20mm、深 20mm 凹槽,嵌填密封材料
工艺流程基层清理管根封堵标高坡度弹线撒水润湿施工找平层养护验收操作工艺 1
基层处理:将结构层、保温层上面的松散杂物清扫洁净,突出表面基层的灰渣等粘结物要铲平,且不能影响找平层的厚度
管根封堵:大面积做找平层前,应先将出屋面的管根、变形缝处理好
抹水泥砂浆找平层的做法:
撒水润湿:抹水泥砂浆找平层前,应适当撒水润湿基层表面,主要是利于基层与找平层的结合,但不可撒水过量,以免影响找平层表面的干燥,使防水层施工后窝住水汽,导致防水层产生空鼓
所以撒水达到基层与找平层牢固粘结为度
也可在混凝土表面上用扫帚均匀涂刷
