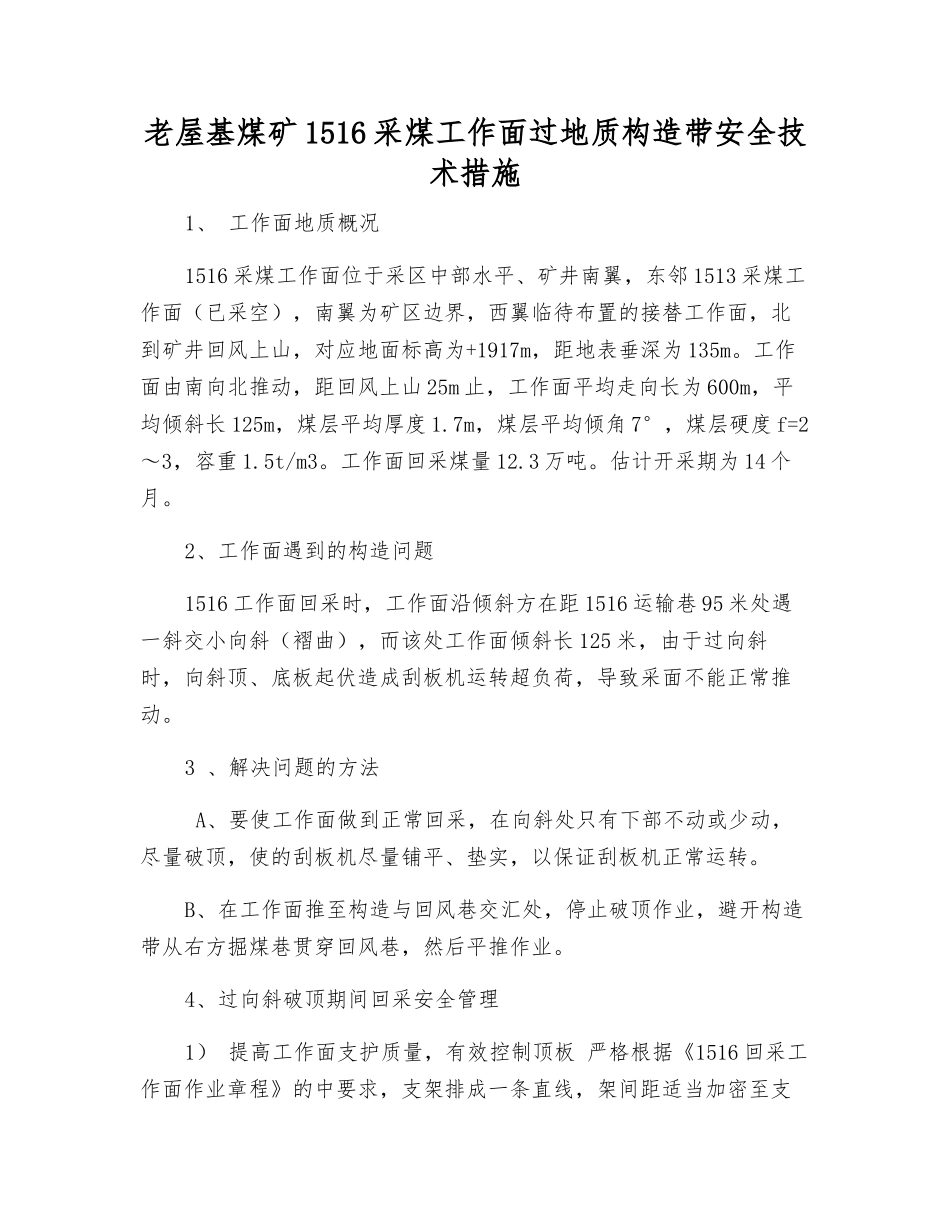

老屋基煤矿 1516 采煤工作面过地质构造带安全技术措施1、 工作面地质概况1516 采煤工作面位于采区中部水平、矿井南翼,东邻 1513 采煤工作面(已采空),南翼为矿区边界,西翼临待布置的接替工作面,北到矿井回风上山,对应地面标高为+1917m,距地表垂深为 135m。工作面由南向北推动,距回风上山 25m 止,工作面平均走向长为 600m,平均倾斜长 125m,煤层平均厚度 1.7m,煤层平均倾角 7°,煤层硬度 f=2~3,容重 1.5t/m3。工作面回采煤量 12.3 万吨。估计开采期为 14 个月。2、工作面遇到的构造问题1516 工作面回采时,工作面沿倾斜方在距 1516 运输巷 95 米处遇一斜交小向斜(褶曲),而该处工作面倾斜长 125 米,由于过向斜时,向斜顶、底板起伏造成刮板机运转超负荷,导致采面不能正常推动。3 、解决问题的方法 A、要使工作面做到正常回采,在向斜处只有下部不动或少动,尽量破顶,使的刮板机尽量铺平、垫实,以保证刮板机正常运转。B、在工作面推至构造与回风巷交汇处,停止破顶作业,避开构造带从右方掘煤巷贯穿回风巷,然后平推作业。4、过向斜破顶期间回采安全管理1) 提高工作面支护质量,有效控制顶板 严格根据《1516 回采工作面作业章程》的中要求,支架排成一条直线,架间距适当加密至支柱排距 1。0 m,柱距 0.5 m,,三排支柱要成一条直线,保证纵横成行,架距偏差不超过±100mm,排距偏差不超过±50mm,确保工作面支架受力均匀。2)底板较软,支柱必须穿鞋;移架及放炮前、后都要对支架进行二次注液,且每班配备一名专职测压员,保证每根支柱的初撑力随时不低于 90KN。支柱要求迎山有力。3) 由于工作面采纳留底煤破顶板方法,所以每推动一循环都要破顶,一次破顶高度视该处向斜起伏而定,破顶后至少要保证该处有效空间高度不小于 1.2 米.挑顶过程当中造成支架仰脸的,移主梁前要先在老塘侧的架尾处沿走向架设好一梁两柱的(梁 L1.0~1.6m×φ16~20cm/2 的半圆木,柱为单体支柱)临时支护,待支架移好并支设正规后再卸临时棚。4)工作面顶板破裂,实行带压移架,移架前必须在煤帮超前支护搞好后,方准移架。煤壁片帮时及时伸前探梁或用 L2.0m×¢18cm 半圆木配 DZ25-30/100 型单体支柱架设一梁三柱顺山棚支护好顶板并背好帮。煤壁片帮较宽探梁不能紧抵煤壁的,必须及时在架尾打好抗柱,严格防范支架往煤壁倾倒。5) 合理布置炮眼把控好装药量,压力大处要先伸前探梁过好顶进行临时支护...
