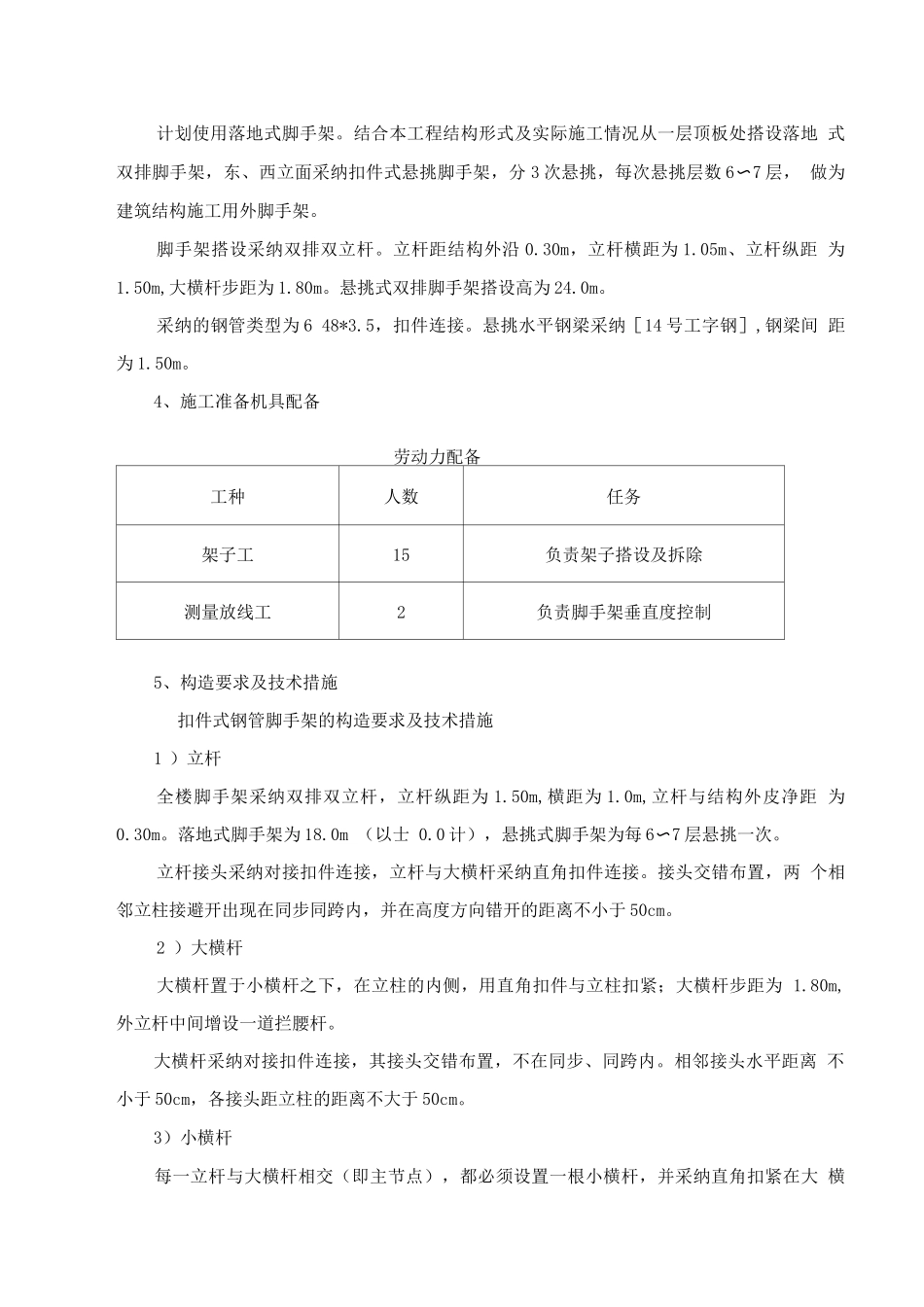

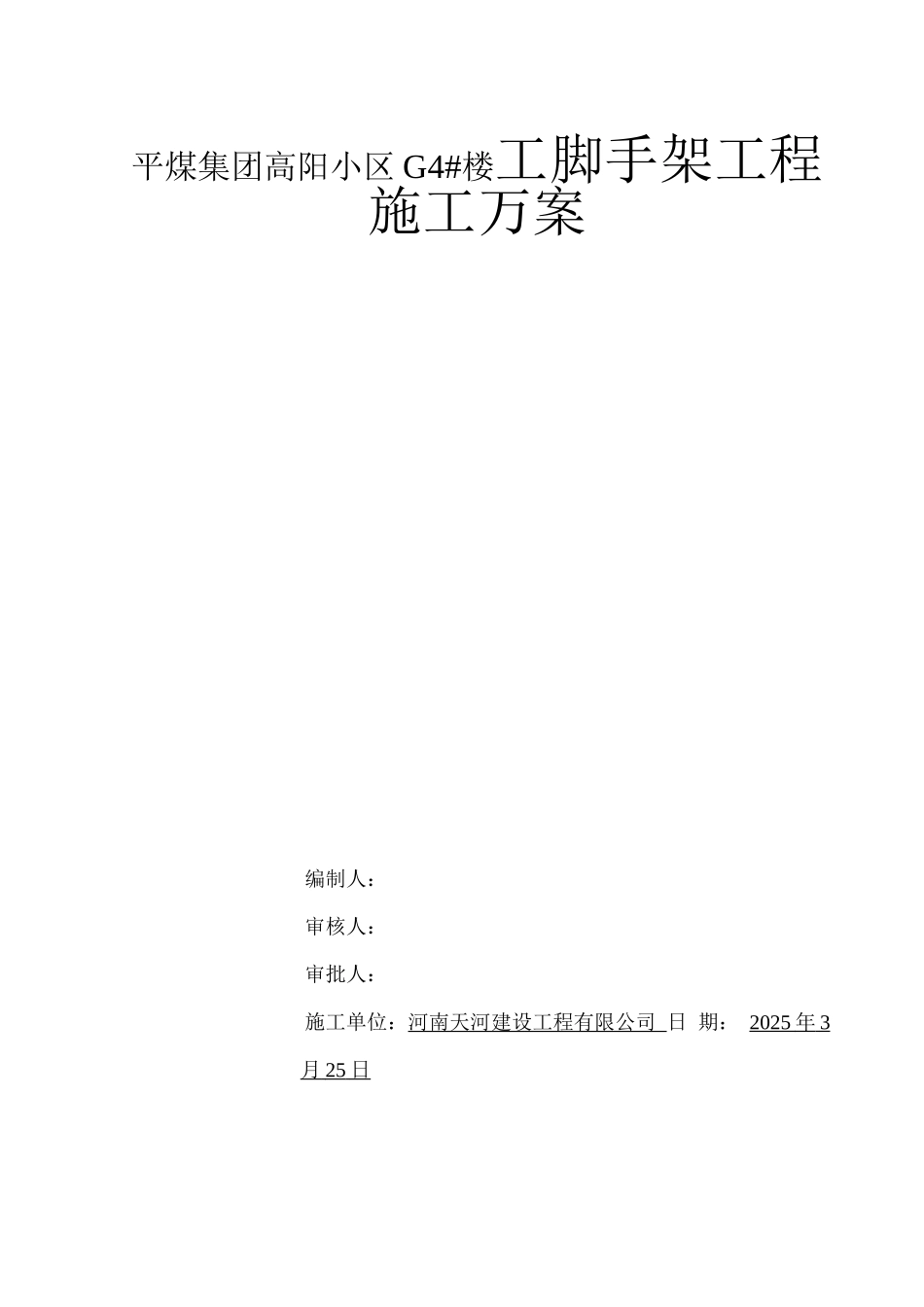

平煤集团高阳小区 G4#楼工脚手架工程施工万案编制人:审核人:审批人:施工单位:河南天河建设工程有限公司 日 期: 2025 年 3 月 25 日 1、编制依据:施工图纸 主要法律规范、规程① 建筑施工扣件式钢管脚手架安全技术法律规范(JGJ130-21 )② 建筑施工高处作业安全技术法律规范(JGJ80-91)2、工程概况序号项目内容1工程名称平煤集团高阳小区 G4#楼2工程地址高阳路与开发路交叉3建设单位平顶山煤业(集团)有限责任公司4设计单位京澳凯芬斯设计有限公司5监理单位平顶山市豫城建设监理有限公司6监督单位平顶山市建设工程安全生产监督站7施工单位河南天河建设工程有限公司8基础情况工期结构类型层数332 日历天框剪19 层(地下 1 层,地上 18 层)3、施工部署安全防护领导小组安全生产、文明施工是企业生存与进展的前提条件,是达到无重大伤亡事故的必定 保障,也是我项目部创建“文明现场、样板施工场地”的根本要求。为此项目经理部成立以生 产副经理为组长的安全防护领导小组,其机构级成、人员编制及责任分工如下:组长:宋拴年(项目经理)负责协调工作副组长:宋贵年(技术负责人)技术总部署、指挥李留生(技术员)技术指导组员:张留生(施工员)方案编制、技术交底宋用合(安全员)现场施工队指挥、质量检查设计总体思路计划使用落地式脚手架。结合本工程结构形式及实际施工情况从一层顶板处搭设落地 式双排脚手架,东、西立面采纳扣件式悬挑脚手架,分 3 次悬挑,每次悬挑层数 6〜7 层, 做为建筑结构施工用外脚手架。脚手架搭设采纳双排双立杆。立杆距结构外沿 0.30m,立杆横距为 1.05m、立杆纵距 为1.50m,大横杆步距为 1.80m。悬挑式双排脚手架搭设高为 24.0m。采纳的钢管类型为 6 48*3.5,扣件连接。悬挑水平钢梁采纳[14 号工字钢],钢梁间 距为 1.50m。4、施工准备机具配备劳动力配备工种人数任务架子工15负责架子搭设及拆除测量放线工2负责脚手架垂直度控制5、构造要求及技术措施扣件式钢管脚手架的构造要求及技术措施1 )立杆全楼脚手架采纳双排双立杆,立杆纵距为 1.50m,横距为 1.0m,立杆与结构外皮净距 为0.30m。落地式脚手架为 18.0m (以士 0.0 计),悬挑式脚手架为每 6〜7 层悬挑一次。立杆接头采纳对接扣件连接,立杆与大横杆采纳直角扣件连接。接头交错布置,两 个相邻立柱接避开出现在同步同跨内,并在高度方向错开的距离不小于 50cm。2 )大横杆大横杆置于小横杆...
