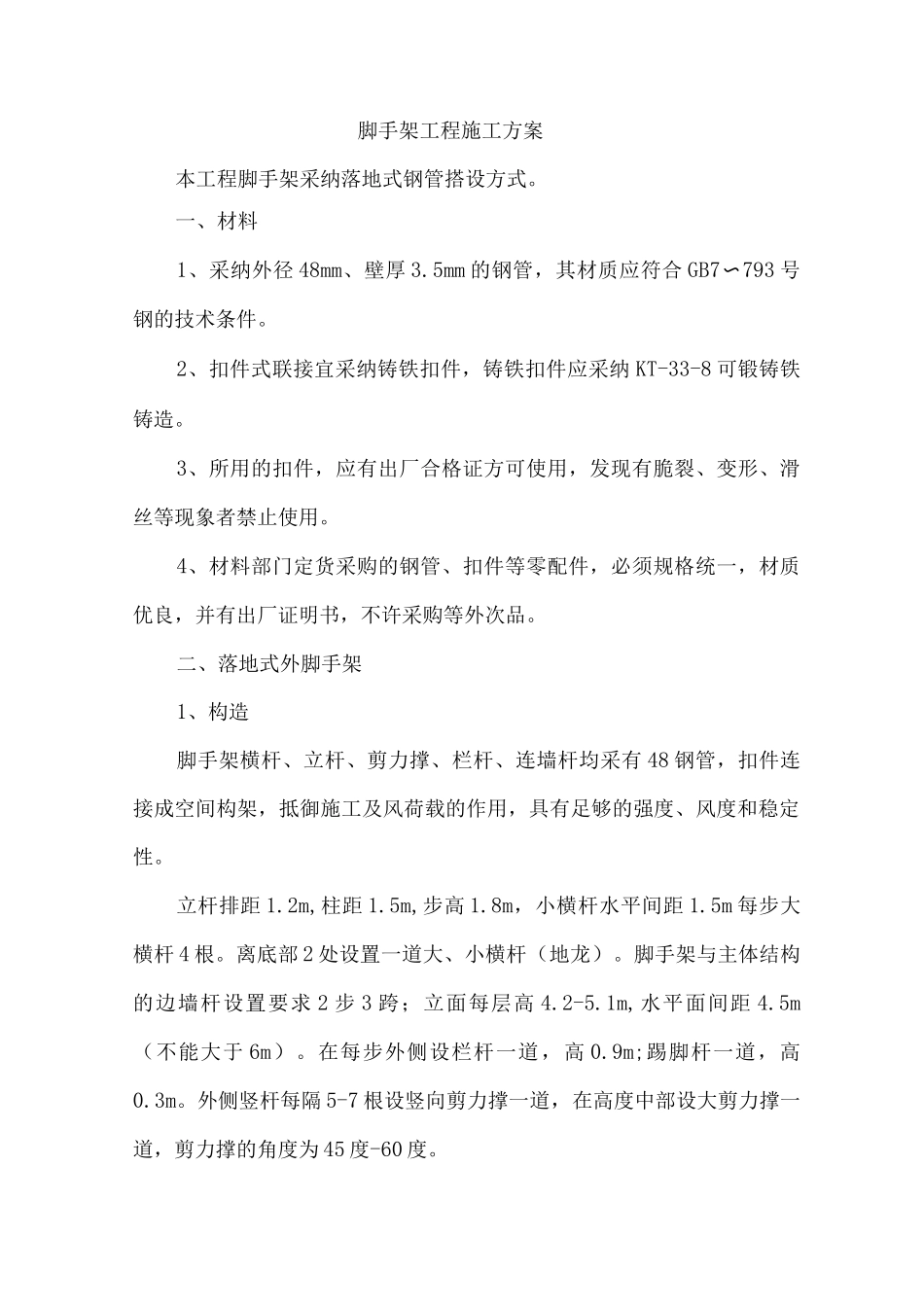

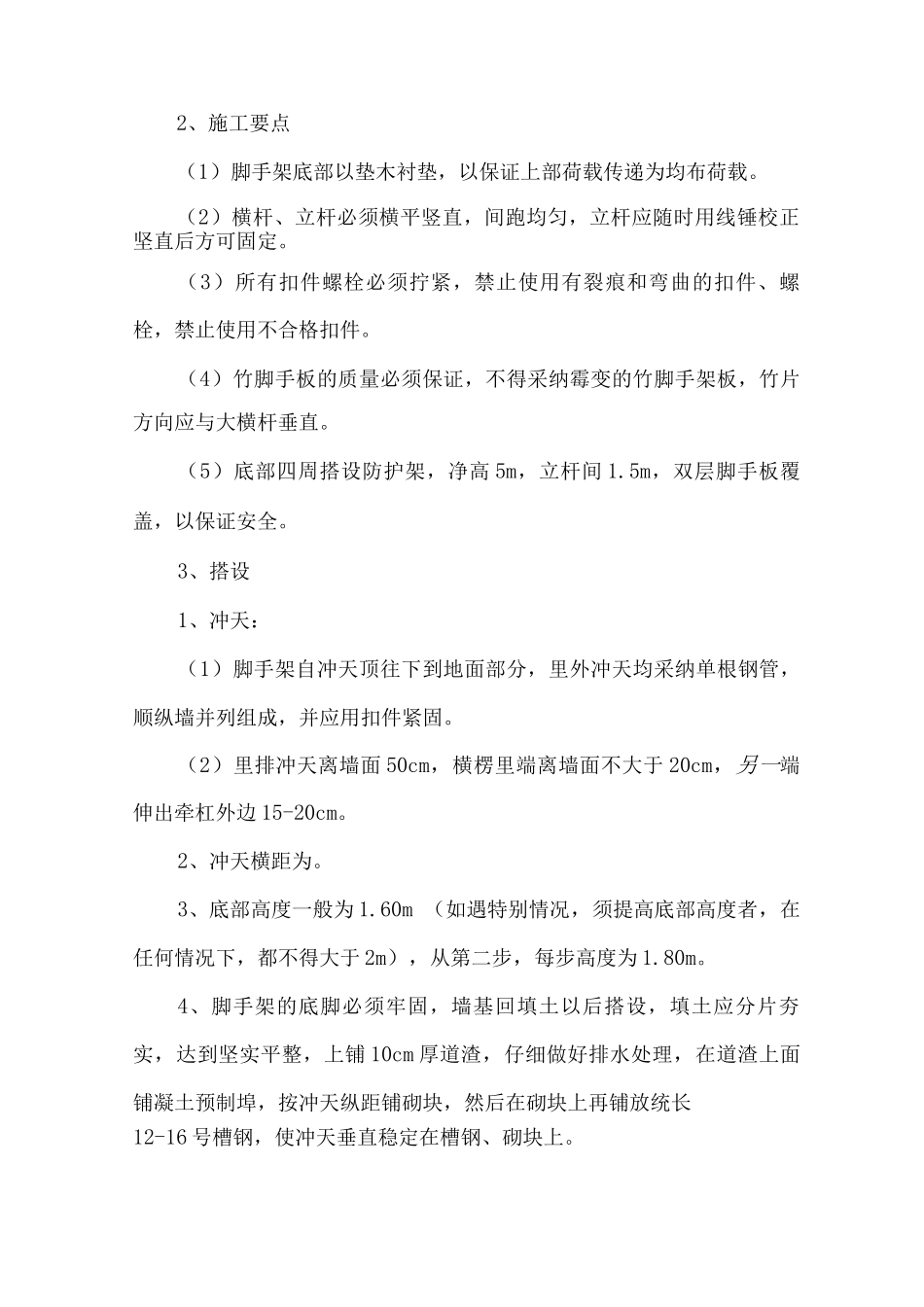

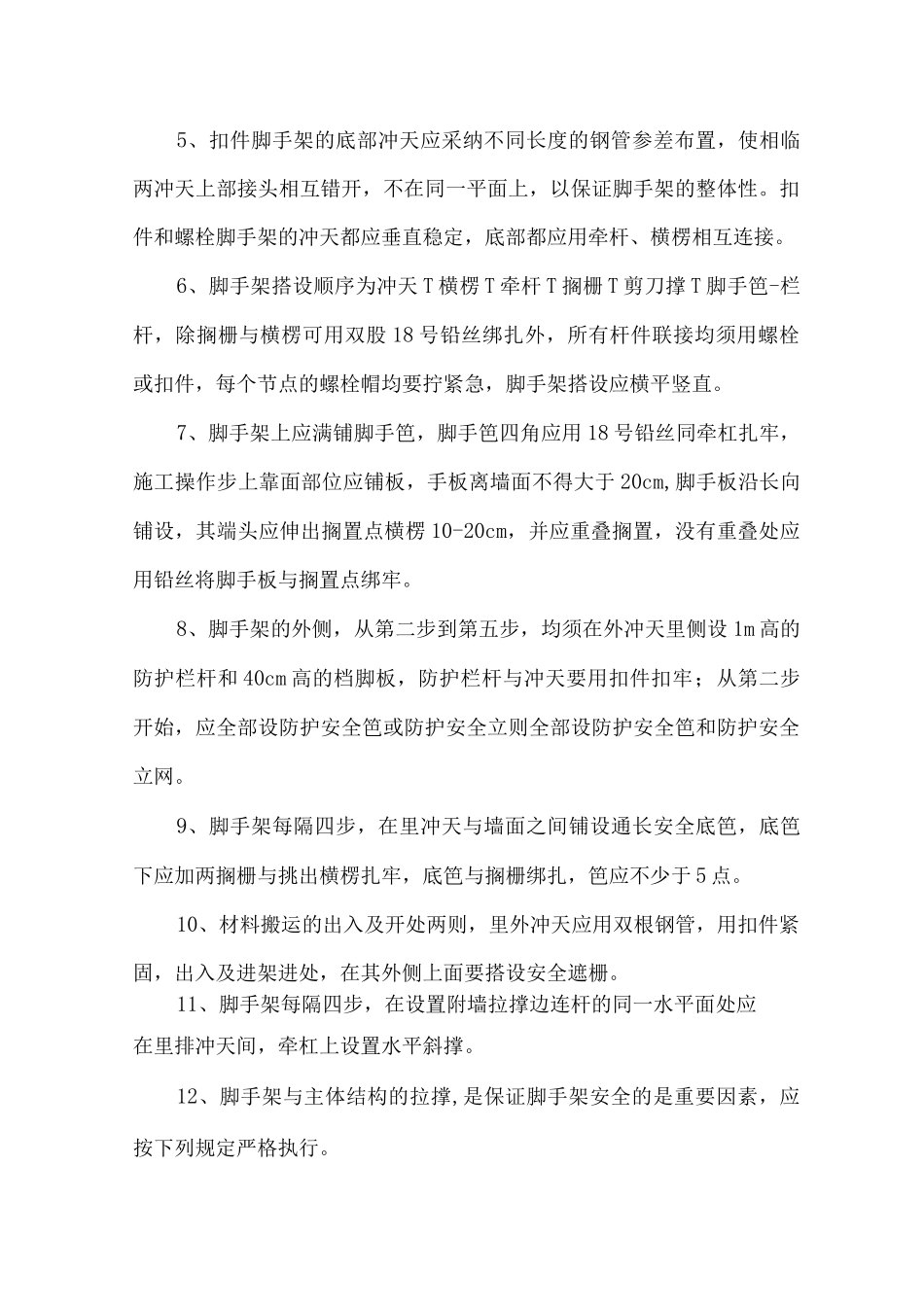

脚手架工程施工方案本工程脚手架采纳落地式钢管搭设方式。一、材料1、采纳外径 48mm、壁厚 3.5mm 的钢管,其材质应符合 GB7〜793 号钢的技术条件。2、扣件式联接宜采纳铸铁扣件,铸铁扣件应采纳 KT-33-8 可锻铸铁铸造。3、所用的扣件,应有出厂合格证方可使用,发现有脆裂、变形、滑丝等现象者禁止使用。4、材料部门定货采购的钢管、扣件等零配件,必须规格统一,材质优良,并有出厂证明书,不许采购等外次品。二、落地式外脚手架1、构造脚手架横杆、立杆、剪力撑、栏杆、连墙杆均采有 48 钢管,扣件连接成空间构架,抵御施工及风荷载的作用,具有足够的强度、风度和稳定性。立杆排距 1.2m,柱距 1.5m,步高 1.8m,小横杆水平间距 1.5m 每步大横杆 4 根。离底部 2 处设置一道大、小横杆(地龙)。脚手架与主体结构的边墙杆设置要求 2 步 3 跨;立面每层高 4.2-5.1m,水平面间距 4.5m (不能大于 6m)。在每步外侧设栏杆一道,高 0.9m;踢脚杆一道,高0.3m。外侧竖杆每隔 5-7 根设竖向剪力撑一道,在高度中部设大剪力撑一道,剪力撑的角度为 45 度-60 度。2、施工要点(1)脚手架底部以垫木衬垫,以保证上部荷载传递为均布荷载。(2)横杆、立杆必须横平竖直,间跑均匀,立杆应随时用线锤校正坚直后方可固定。(3)所有扣件螺栓必须拧紧,禁止使用有裂痕和弯曲的扣件、螺栓,禁止使用不合格扣件。(4)竹脚手板的质量必须保证,不得采纳霉变的竹脚手架板,竹片方向应与大横杆垂直。(5)底部四周搭设防护架,净高 5m,立杆间 1.5m,双层脚手板覆盖,以保证安全。3、搭设1、冲天:(1)脚手架自冲天顶往下到地面部分,里外冲天均采纳单根钢管,顺纵墙并列组成,并应用扣件紧固。(2)里排冲天离墙面 50cm,横楞里端离墙面不大于 20cm,另一端伸出牵杠外边 15-20cm。2、冲天横距为。3、底部高度一般为 1.60m (如遇特别情况,须提高底部高度者,在任何情况下,都不得大于 2m),从第二步,每步高度为 1.80m。4、脚手架的底脚必须牢固,墙基回填土以后搭设,填土应分片夯实,达到坚实平整,上铺 10cm 厚道渣,仔细做好排水处理,在道渣上面铺凝土预制埠,按冲天纵距铺砌块,然后在砌块上再铺放统长12-16 号槽钢,使冲天垂直稳定在槽钢、砌块上。5、扣件脚手架的底部冲天应采纳不同长度的钢管参差布置,使相临两冲天上部接头相互错开,不在同一平面上,以保证脚手架的整体性。扣件和螺栓脚手架的冲天都应垂直稳...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

脚手架工程施工方案17

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
