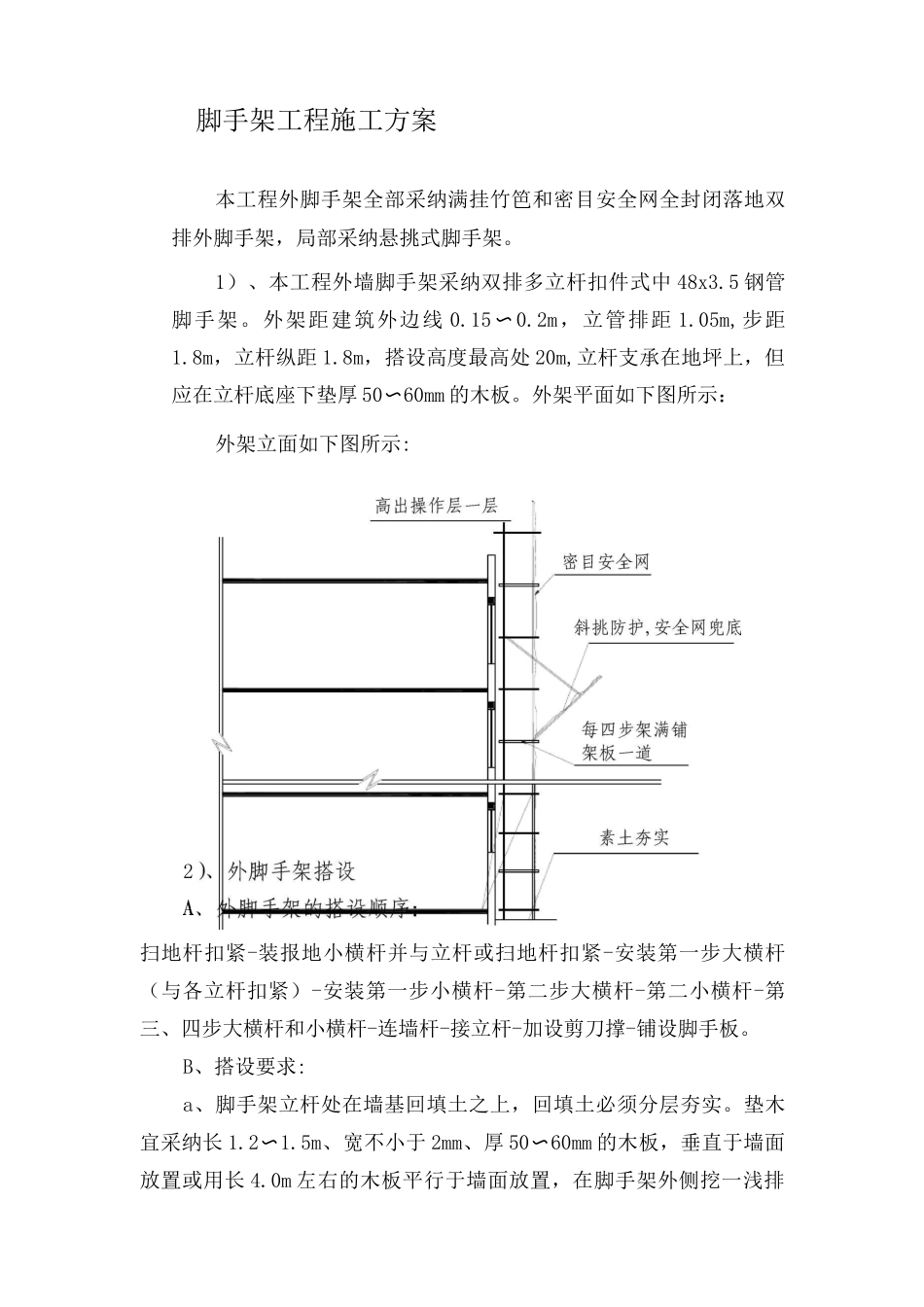

脚手架工程施工方案本工程外脚手架全部采纳满挂竹笆和密目安全网全封闭落地双排外脚手架,局部采纳悬挑式脚手架。1)、本工程外墙脚手架采纳双排多立杆扣件式中 48x3.5 钢管脚手架。外架距建筑外边线 0.15〜0.2m,立管排距 1.05m,步距1.8m,立杆纵距 1.8m,搭设高度最高处 20m,立杆支承在地坪上,但应在立杆底座下垫厚 50〜60mm 的木板。外架平面如下图所示:外架立面如下图所示:扫地杆扣紧-装报地小横杆并与立杆或扫地杆扣紧-安装第一步大横杆(与各立杆扣紧)-安装第一步小横杆-第二步大横杆-第二小横杆-第三、四步大横杆和小横杆-连墙杆-接立杆-加设剪刀撑-铺设脚手板。B、搭设要求:a、脚手架立杆处在墙基回填土之上,回填土必须分层夯实。垫木宜采纳长 1.2〜1.5m、宽不小于 2mm、厚 50〜60mm 的木板,垂直于墙面放置或用长 4.0m 左右的木板平行于墙面放置,在脚手架外侧挖一浅排2水沟排除雨水(如下图)。b、脚手架的扫地杆扫地杆是立杆下端绑扎的纵向和横向的水平杆,一般离下脚面不超过 120mm。扫地杆是必须用扣件扣牢,它的功能是约束立杆底脚所发生的位移和用来避开或减少脚手架的不均匀沉降,在扫地杆下部垫塞木板。c、外架立杆为双排,搭设脚手架宽度 1.05m,立杆纵向间距 1.80m,水平大横杆间距 0.90m,小横杆步距 1.50m,搭设步距 1.80m,脚手架施工层满铺钢筋篦块走道板及外脚线挡物板。d、脚手架立杆垂直度偏差不得大于架高的 1 / 3,且控制在 50mm 内。C、立杆横杆的接头要求:a、相邻两支立杆的接头应错开 5mm,并力求不在同一步内。同一步内纵向水平高低差不得超过 60mm,小横杆要与大横杆垂直,端部要伸出大横杆外边 1mm 以上,小横杆靠墙的一头离墙面 50mm。b、小横杆应贴近立杆位置,搭于大横杆之下,并有直角扣件扣紧,也可紧固于立杆,由于用钢筋篦条板铺设脚手板,所以应在相应小横杆上加设一根纵向水平杆。垫木1-1短钢管扣件上时,必须实行有效的加强措施。如附近添设一个临时的联墙杆,限制施工荷载或加强横向刚度等。F、脚手架板的铺设首层隔离层和施工操作层沿纵向满铺脚手板,作到严密、牢固、铺平、铺稳,不得超过 50mm 的间隙。架子上不准留单块脚手板。脚手板在纵向的接头可对接铺设和搭接铺设二种。接铺设的脚手架板,在每块脚手架板两端下面均要有小横杆,杆离板端的距离应不大于 150mm,小横杆应放正、绑牢。搭接铺设的脚手板,要求两块脚手板端头的搭接长度应不小于 2mm,接头处...
