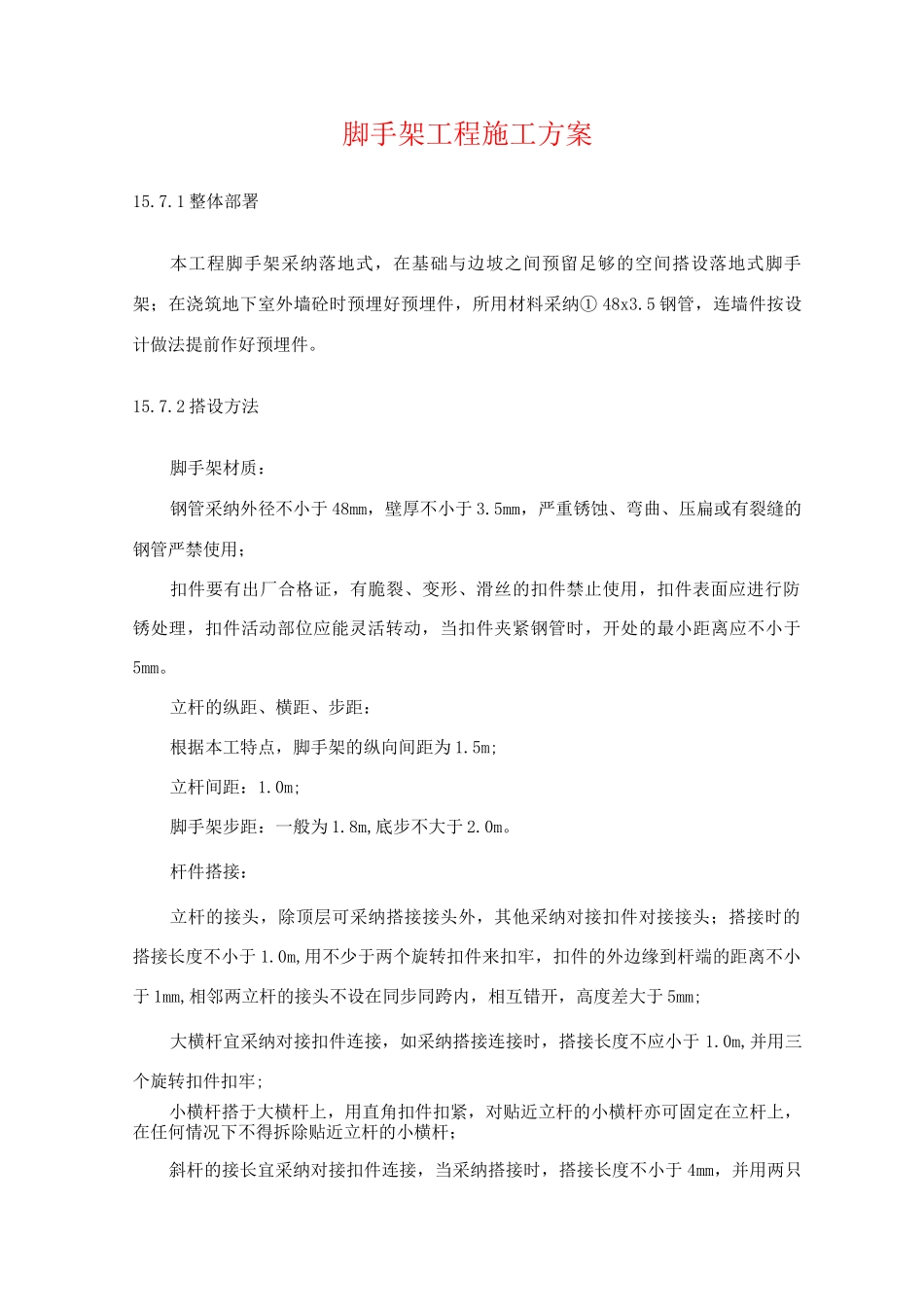

脚手架工程施工方案15
1 整体部署本工程脚手架采纳落地式,在基础与边坡之间预留足够的空间搭设落地式脚手架;在浇筑地下室外墙砼时预埋好预埋件,所用材料采纳① 48x3
5 钢管,连墙件按设计做法提前作好预埋件
2 搭设方法脚手架材质:钢管采纳外径不小于 48mm,壁厚不小于 3
5mm,严重锈蚀、弯曲、压扁或有裂缝的钢管严禁使用;扣件要有出厂合格证,有脆裂、变形、滑丝的扣件禁止使用,扣件表面应进行防锈处理,扣件活动部位应能灵活转动,当扣件夹紧钢管时,开处的最小距离应不小于5mm
立杆的纵距、横距、步距:根据本工特点,脚手架的纵向间距为 1
5m;立杆间距:1
0m;脚手架步距:一般为 1
8m,底步不大于 2
杆件搭接:立杆的接头,除顶层可采纳搭接接头外,其他采纳对接扣件对接接头;搭接时的搭接长度不小于 1
0m,用不少于两个旋转扣件来扣牢,扣件的外边缘到杆端的距离不小于 1mm,相邻两立杆的接头不设在同步同跨内,相互错开,高度差大于 5mm;大横杆宜采纳对接扣件连接,如采纳搭接连接时,搭接长度不应小于 1

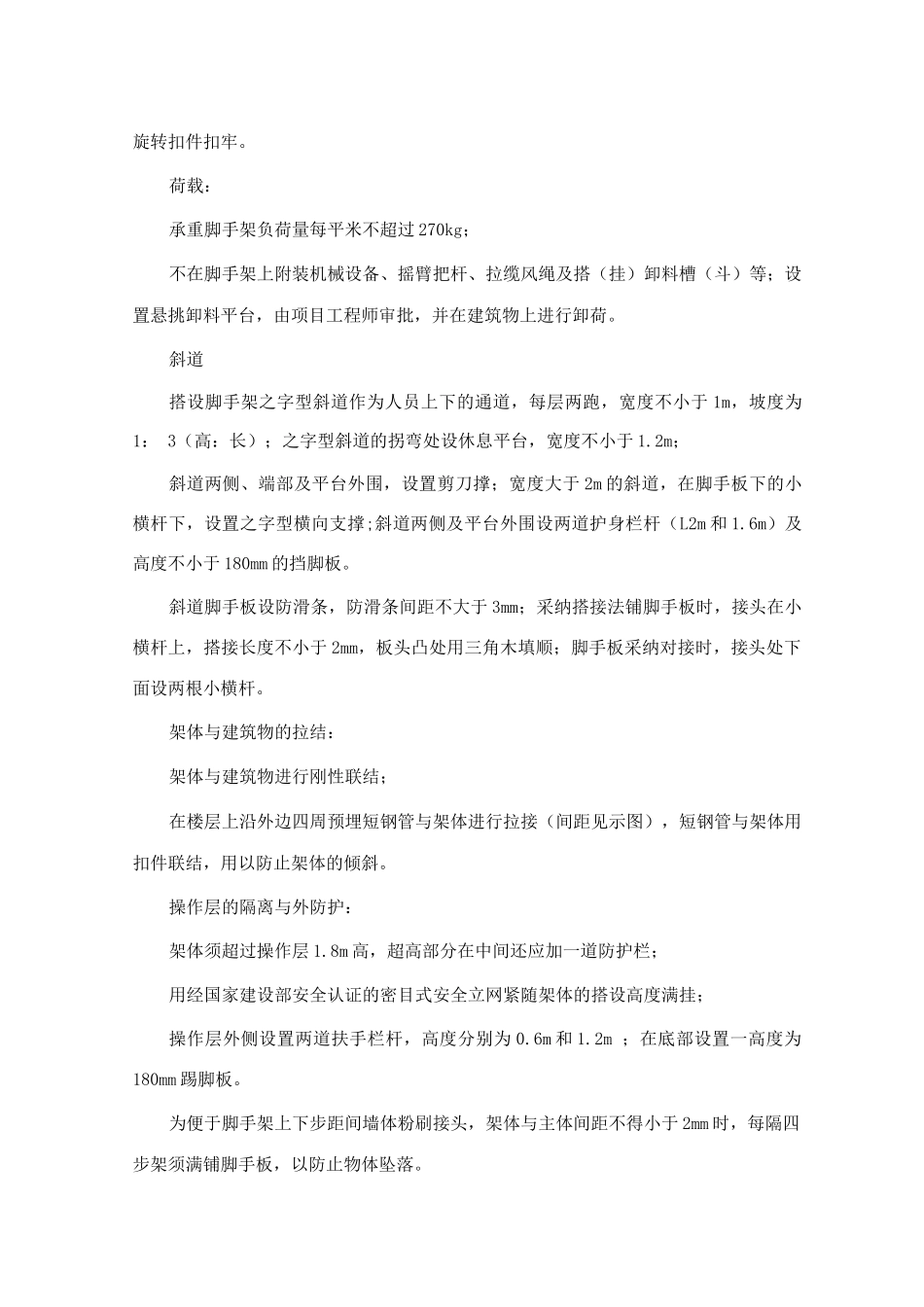

0m,并用三个旋转扣件扣牢;小横杆搭于大横杆上,用直角扣件扣紧,对贴近立杆的小横杆亦可固定在立杆上,在任何情况下不得拆除贴近立杆的小横杆;斜杆的接长宜采纳对接扣件连接,当采纳搭接时,搭接长度不小于 4mm,并用两只旋转扣件扣牢
荷载:承重脚手架负荷量每平米不超过 270kg;不在脚手架上附装机械设备、摇臂把杆、拉缆风绳及搭(挂)卸料槽(斗)等;设置悬挑卸料平台,由项目工程师审批,并在建筑物上进行卸荷
斜道搭设脚手架之字型斜道作为人员上下的通道,每层两跑,宽度不小于 1m,坡度为1: 3(高:长);之字型斜道的拐弯处设休息平台,宽度不小于 1
2m;斜道两侧、端部及平台外围,设置剪刀撑;宽度大于 2m 的斜道,在脚手板下的小横杆下,设置之字型横向支撑;
