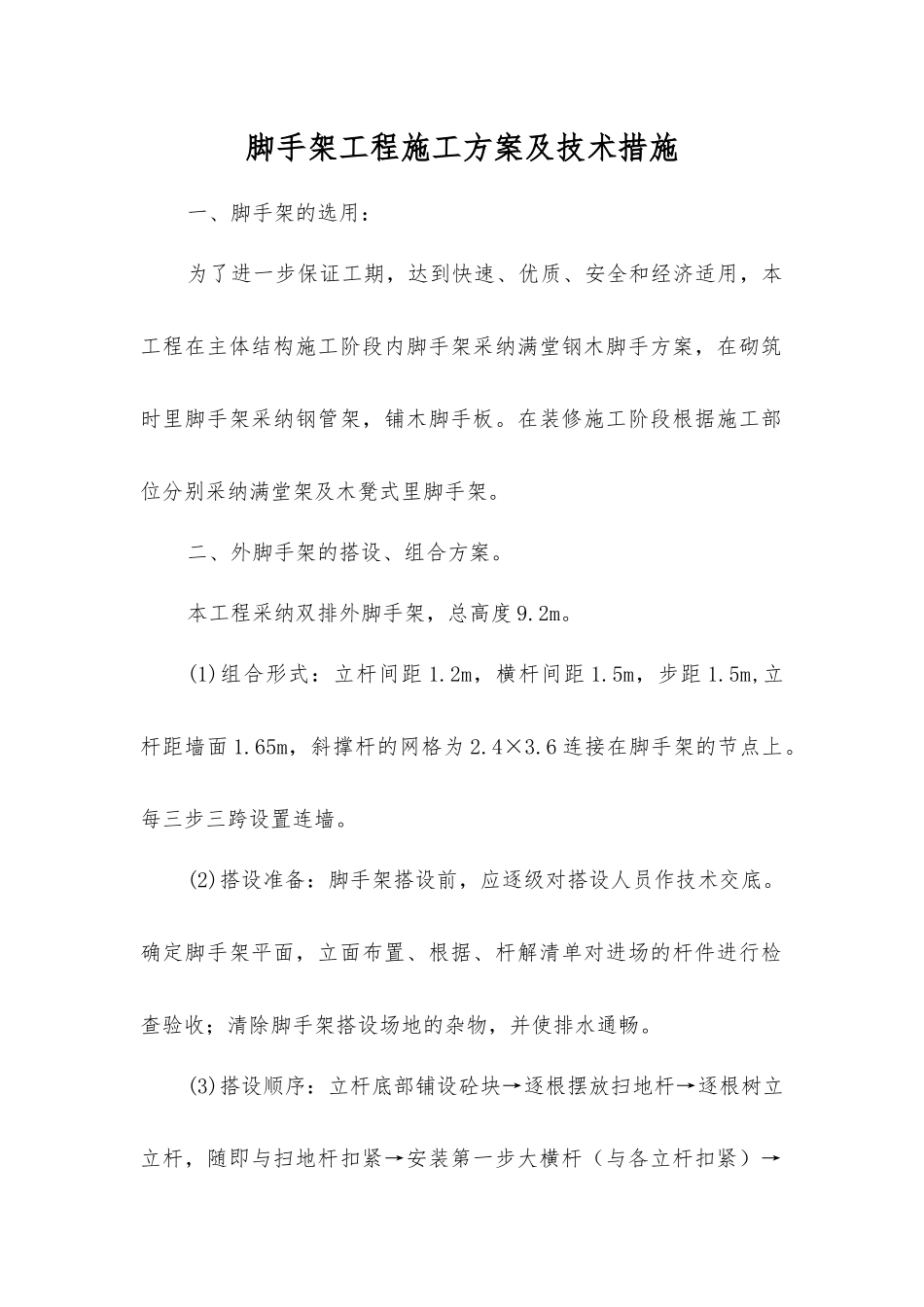

脚手架工程施工方案及技术措施一、脚手架的选用:为了进一步保证工期,达到快速、优质、安全和经济适用,本工程在主体结构施工阶段内脚手架采纳满堂钢木脚手方案,在砌筑时里脚手架采纳钢管架,铺木脚手板
在装修施工阶段根据施工部位分别采纳满堂架及木凳式里脚手架
二、外脚手架的搭设、组合方案
本工程采纳双排外脚手架,总高度 9
(1)组合形式:立杆间距 1
2m,横杆间距 1
5m,步距 1
5m,立杆距墙面 1
65m,斜撑杆的网格为 2
6 连接在脚手架的节点上
每三步三跨设置连墙
(2)搭设准备:脚手架搭设前,应逐级对搭设人员作技术交底
确定脚手架平面,立面布置、根据、杆解清单对进场的杆件进行检查验收;清除脚手架搭设场地的杂物,并使排水通畅

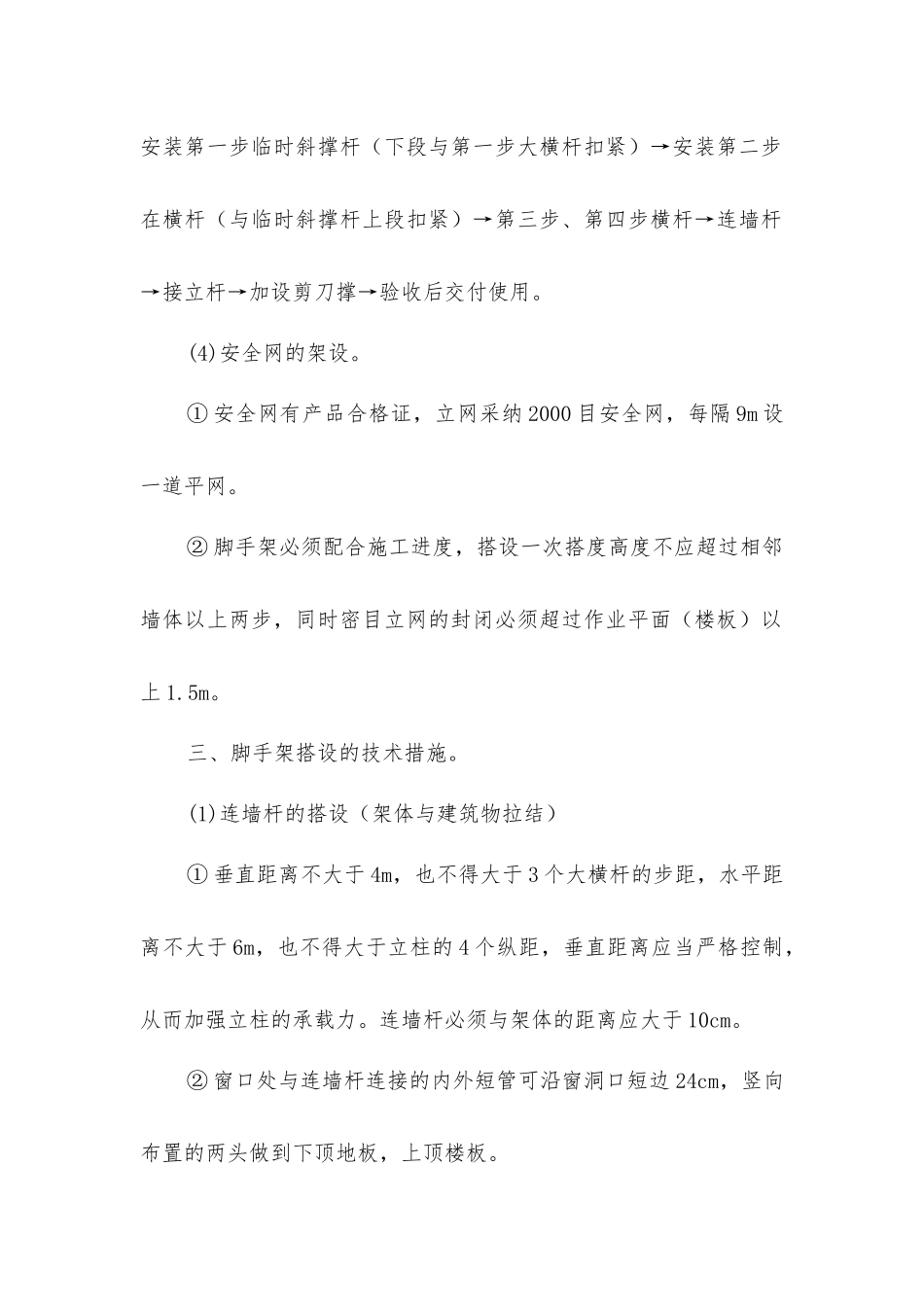

(3)搭设顺序:立杆底部铺设砼块→逐根摆放扫地杆→逐根树立立杆,随即与扫地杆扣紧→安装第一步大横杆(与各立杆扣紧)→安装第一步临时斜撑杆(下段与第一步大横杆扣紧)→安装第二步在横杆(与临时斜撑杆上段扣紧)→第三步、第四步横杆→连墙杆→接立杆→加设剪刀撑→验收后交付使用
(4)安全网的架设
① 安全网有产品合格证,立网采纳 2000 目安全网,每隔 9m 设一道平网
② 脚手架必须配合施工进度,搭设一次搭度高度不应超过相邻墙体以上两步,同时密目立网的封闭必须超过作业平面(楼板)以上 1
三、脚手架搭设的技术措施
(1)连墙杆的搭设(架体与建筑物拉结)① 垂直距离不大于 4m,也不得大于 3 个大横杆的步距,水平距离不大于 6m,也不得大于立柱的 4 个纵距,垂直距离应当严格控制,从而加强立柱的承载力
连墙杆必须与架体的距离应大于 10cm
② 窗口处与连墙杆连接的内外短管可沿窗洞口短边 24cm,竖向布置的两头做到下顶地板,上顶楼板

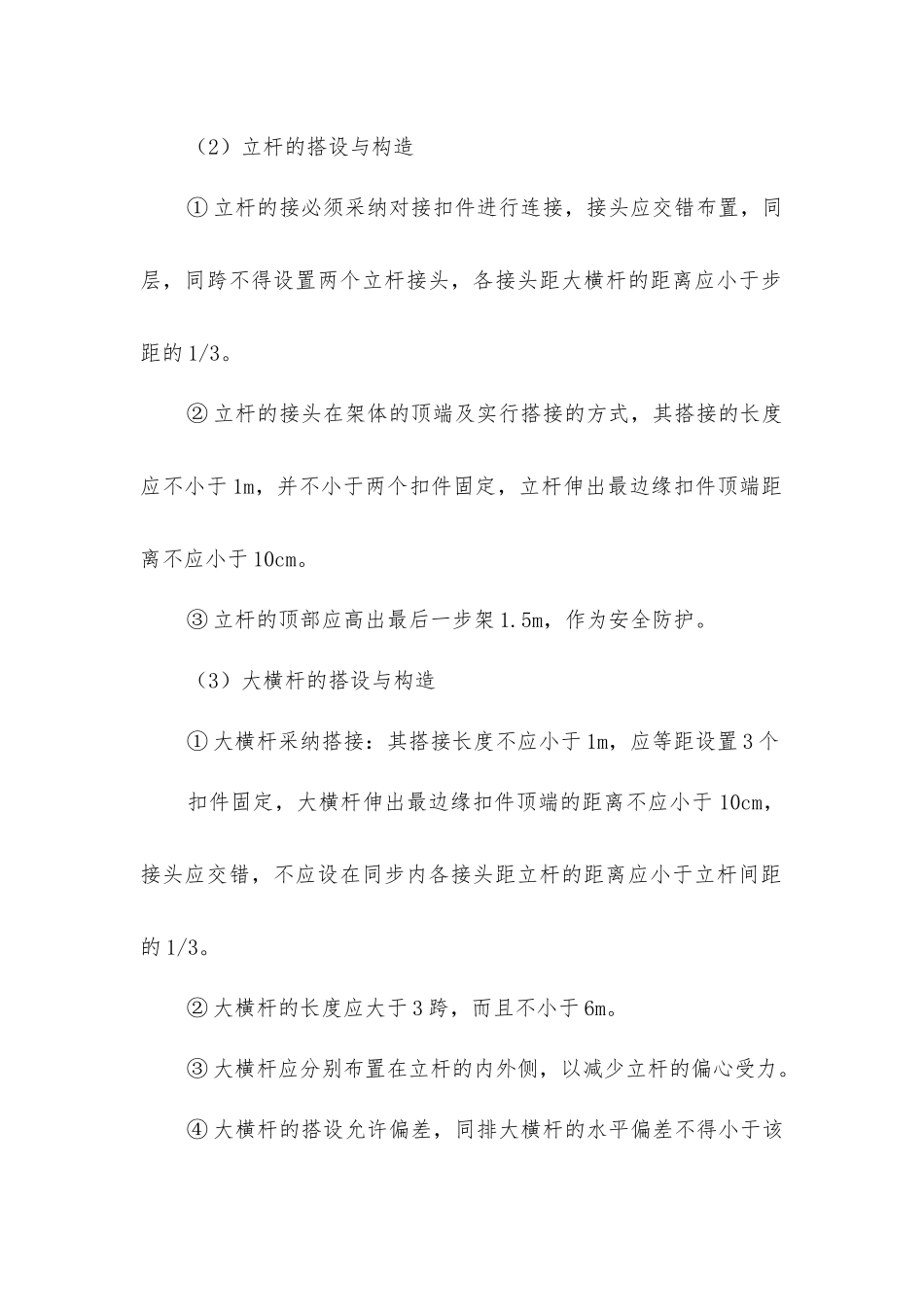

(2)立杆的搭设与构造① 立杆的接必须采纳对接扣件进行连接,接头应交错布置,同层,同跨不得设置
