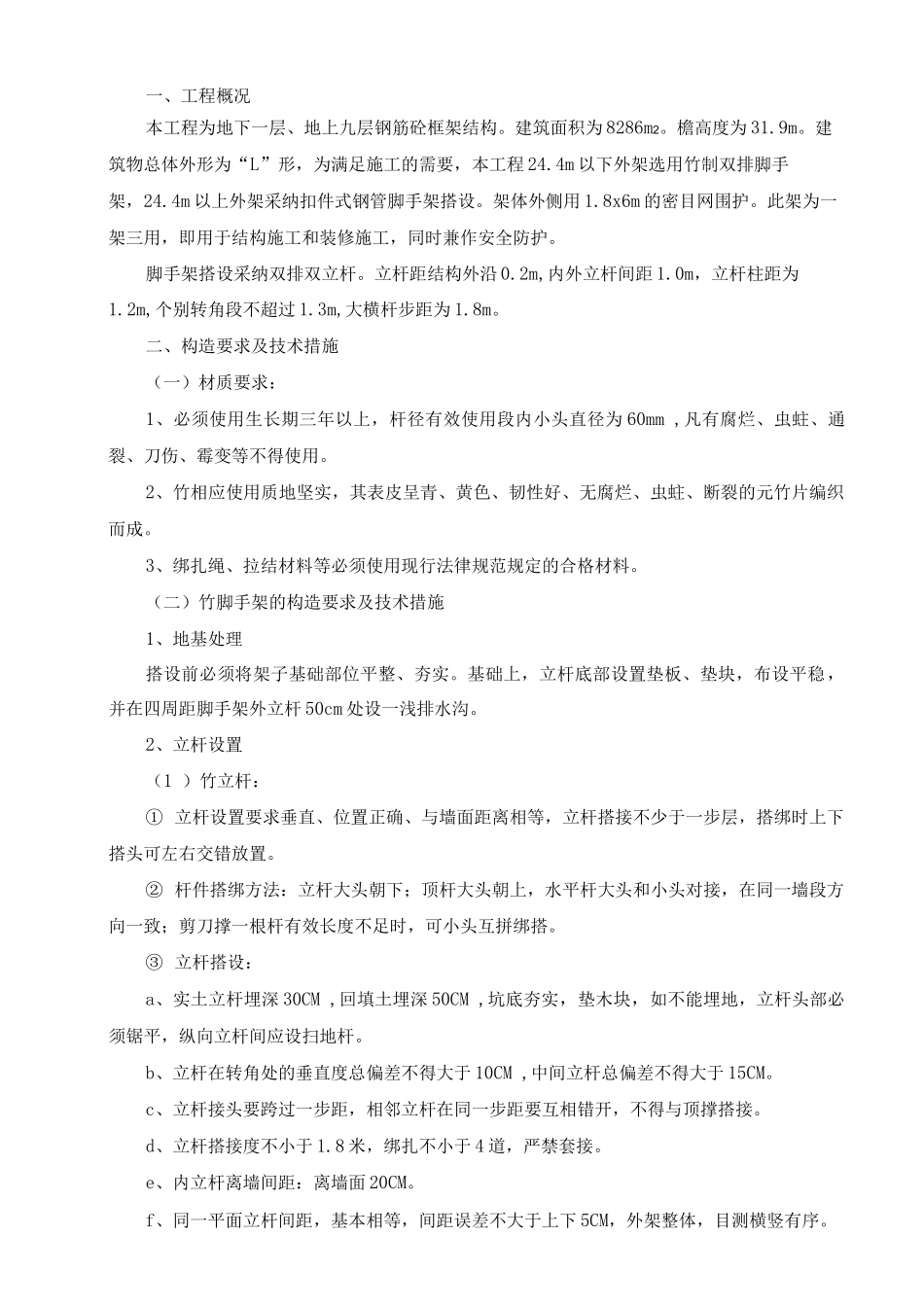

xx 综合楼工程脚手架搭设施工方案编制单位:xx 建筑工程有限公司编制人:xx编制日期:xx一、工程概况本工程为地下一层、地上九层钢筋砼框架结构
建筑面积为 8286m2
檐高度为 31
建筑物总体外形为“L”形,为满足施工的需要,本工程 24
4m 以下外架选用竹制双排脚手架,24
4m 以上外架采纳扣件式钢管脚手架搭设
架体外侧用 1
8x6m 的密目网围护
此架为一架三用,即用于结构施工和装修施工,同时兼作安全防护
脚手架搭设采纳双排双立杆
立杆距结构外沿 0
2m,内外立杆间距 1
0m,立杆柱距为1
2m,个别转角段不超过 1
3m,大横杆步距为 1
二、构造要求及技术措施(一)材质要求:1、必须使用生长期三年以上,杆径有效使用段内小头直径为 60mm ,凡有腐烂、虫蛀、通裂、刀伤、霉变等不得使用
2、竹相应使用质地坚实,其表皮呈青、黄色、韧性好、无腐烂、虫蛀、断裂的元竹片编织而成
3、绑扎绳、拉结材料等必须使用现行法律规范规定的合格材料
(二)竹脚手架的构造要求及技术措施1、地基处理搭设前必须将架子基础部位平整、夯实
基础上,立杆底部设置垫板、垫块,布设平稳,并在四周距脚手架外立杆 50cm 处设一浅排水沟
2、立杆设置(1 )竹立杆:① 立杆设置要求垂直、位置正确、与墙面距离相等,立杆搭接不少于一步层,搭绑时上下搭头可左右交错放置
② 杆件搭绑方法:立杆大头朝下;顶杆大头朝上,水平杆大头和小头对接,在同一墙段方向一致;剪刀撑一根杆有效长度不足时,可小头互拼绑搭
③ 立杆搭设:a、实土立杆埋深 30CM ,回填土埋深 50CM ,坑底夯实,垫木块,如不能埋地,立杆头部必须锯平,纵向立杆间应设扫地杆
b、立杆在转角处的垂直度总偏差不得大于 10CM ,中间立杆总偏差不得大于 15CM

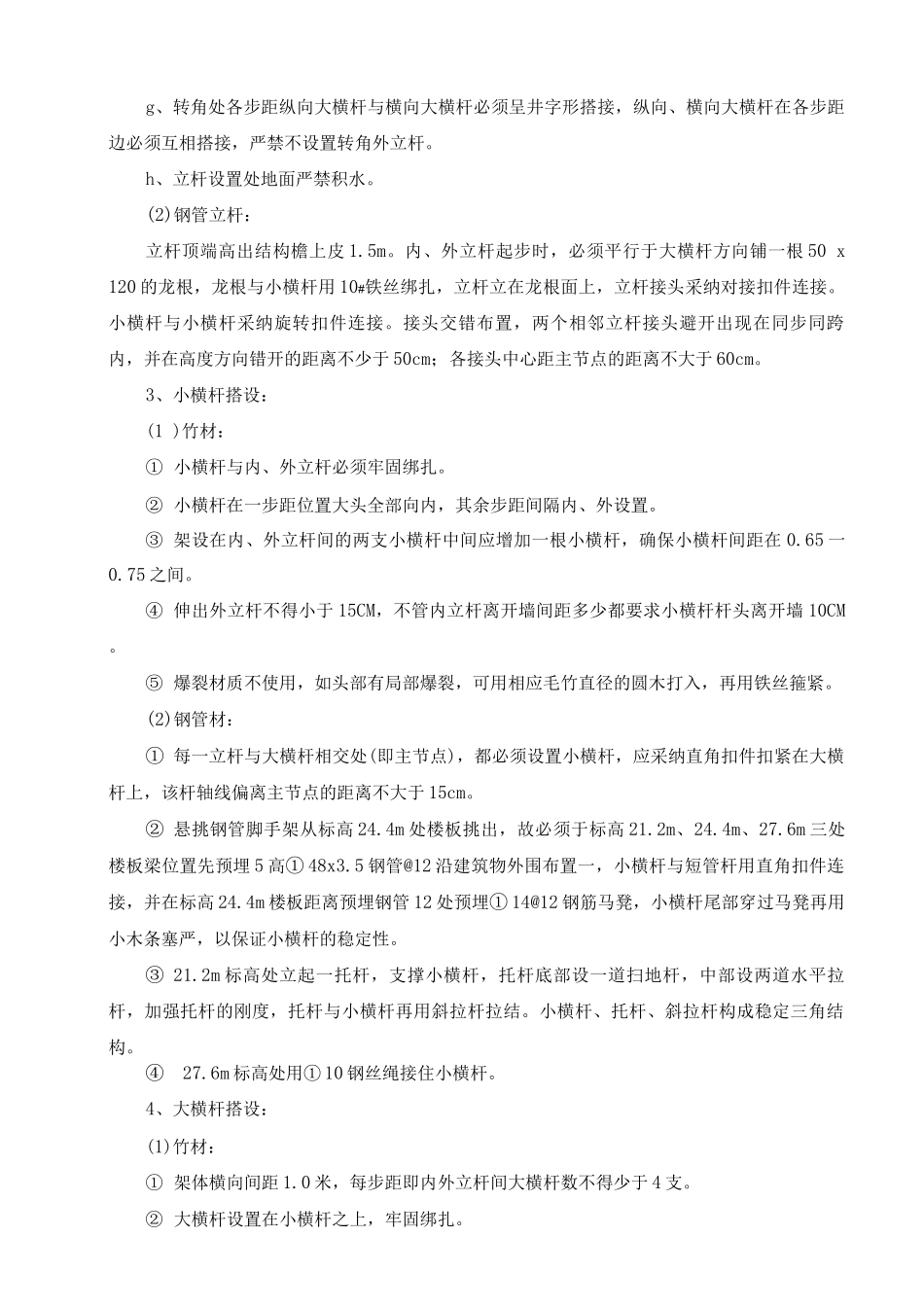

c、立杆接头要跨过一步距,相邻立杆在同一步距要互相错开,不得与顶撑搭
