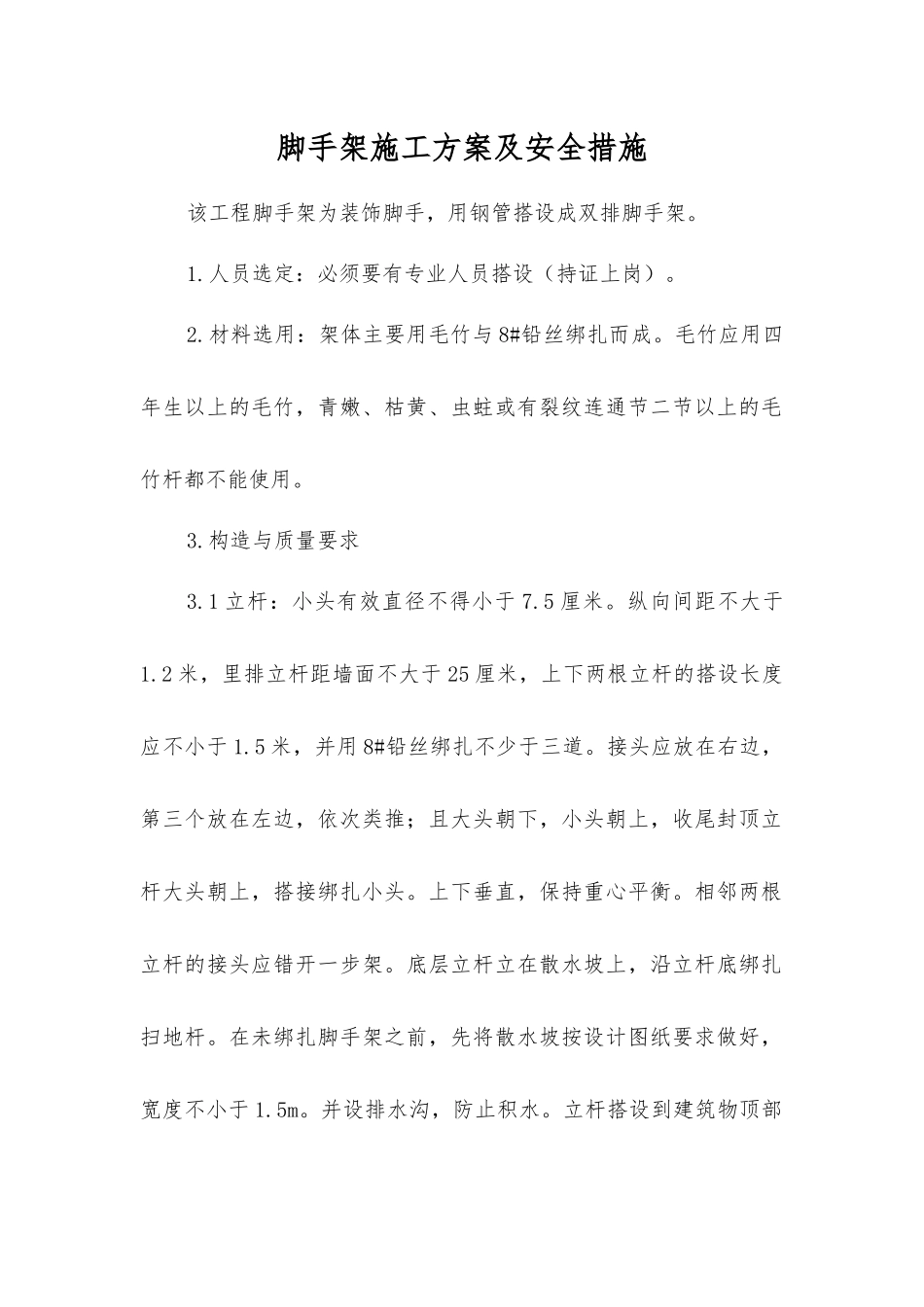

脚手架施工方案及安全措施该工程脚手架为装饰脚手,用钢管搭设成双排脚手架
人员选定:必须要有专业人员搭设(持证上岗)
材料选用:架体主要用毛竹与 8#铅丝绑扎而成
毛竹应用四年生以上的毛竹,青嫩、枯黄、虫蛀或有裂纹连通节二节以上的毛竹杆都不能使用
构造与质量要求3
1 立杆:小头有效直径不得小于 7
纵向间距不大于1
2 米,里排立杆距墙面不大于 25 厘米,上下两根立杆的搭设长度应不小于 1
5 米,并用 8#铅丝绑扎不少于三道
接头应放在右边,第三个放在左边,依次类推;且大头朝下,小头朝上,收尾封顶立杆大头朝上,搭接绑扎小头
上下垂直,保持重心平衡
相邻两根立杆的接头应错开一步架
底层立杆立在散水坡上,沿立杆底绑扎扫地杆
在未绑扎脚手架之前,先将散水坡按设计图纸要求做好,宽度不小于 1
并设排水沟,防止积水

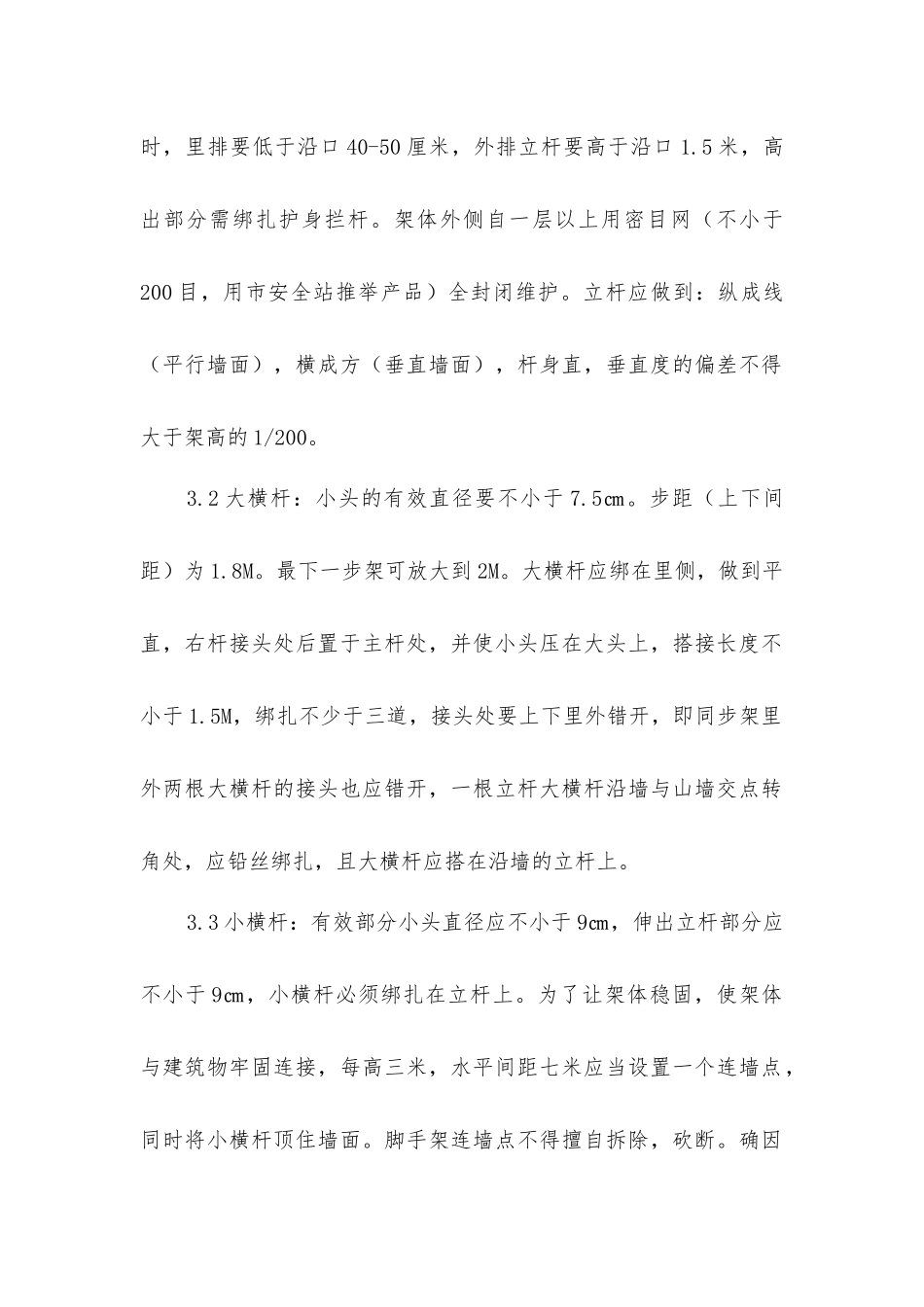

立杆搭设到建筑物顶部时,里排要低于沿口 40-50 厘米,外排立杆要高于沿口 1
5 米,高出部分需绑扎护身拦杆
架体外侧自一层以上用密目网(不小于200 目,用市安全站推举产品)全封闭维护
立杆应做到:纵成线(平行墙面),横成方(垂直墙面),杆身直,垂直度的偏差不得大于架高的 1/200
2 大横杆:小头的有效直径要不小于 7
步距(上下间距)为 1
最下一步架可放大到 2M
大横杆应绑在里侧,做到平直,右杆接头处后置于主杆处,并使小头压在大头上,搭接长度不小于 1
5M,绑扎不少于三道,接头处要上下里外错开,即同步架里外两根大横杆的接头也应错开,一根立杆大横杆沿墙与山墙交点转角处,应铅丝绑扎,且大横杆应搭在沿墙的立杆上
3 小横杆:有效部分小头直径应不小于 9㎝,伸出立杆部分应不小于 9㎝,小横杆必须绑扎在立杆上
为了让架体稳固,使架体与建筑物牢固连接,每高三米,水平间距七米应当设置一个连墙点,同时将小横杆顶住墙面
