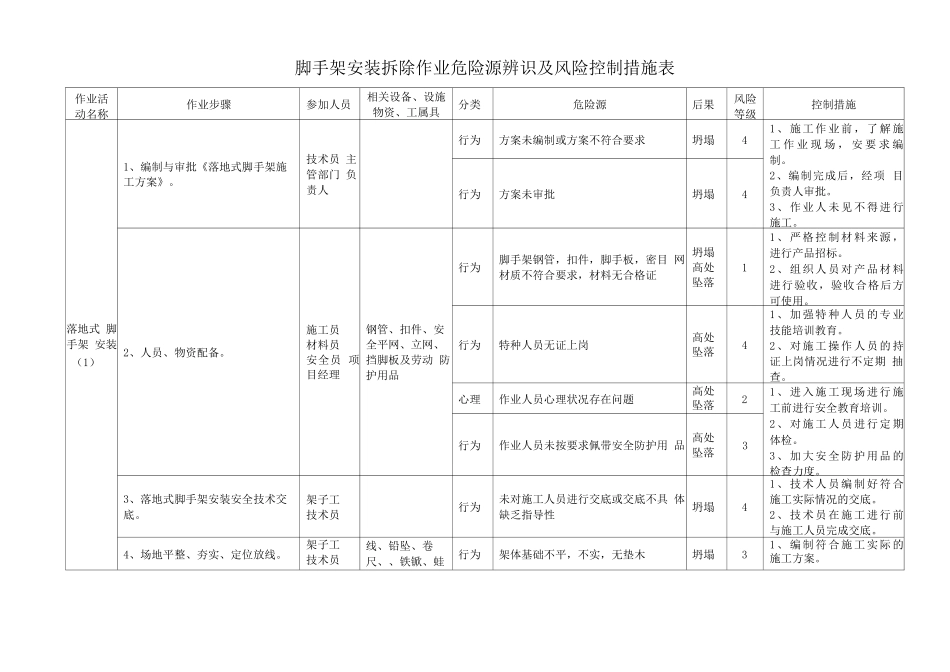

脚手架安装拆除作业危险源辨识及风险控制措施表作业活动名称作业步骤参加人员相关设备、设施 物资、工属具分类危险源后果风险等级控制措施落地式 脚手架 安装(1)1、编制与审批《落地式脚手架施 工方案》
技术员 主管部门 负责人行为方案未编制或方案不符合要求坍塌41、施工作业前,了解施 工 作 业 现 场 , 安 要 求 编 制
2、编制完成后,经项 目负责人审批
3、作业人未见不得进行 施工
行为方案未审批坍塌42、人员、物资配备
施工员材料员安全员 项目经理钢管、扣件、安 全平网、立网、 挡脚板及劳动 防护用品行为脚手架钢管,扣件,脚手板,密目 网材质不符合要求,材料无合格证坍塌 高处 坠落11、严格控制材料来源, 进行产品招标
2、组织人员对产品材料 进行验收,验收合格后方 可使用
行为特种人员无证上岗高处 坠落41、加强特种人员的专业 技能培训教育
2、对施工操作人员的持 证上岗情况进行不定期 抽查
心理作业人员心理状况存在问题高处 坠落21、进入施工现场进行施 工前进行安全教育培训
2、对施工人员进行定期 体检
3、加大安全防护用品的 检查力度
行为作业人员未按要求佩带安全防护用 品 高处 坠落33、落地式脚手架安装安全技术交 底
架子工技术员行为未对施工人员进行交底或交底不具 体缺乏指导性坍塌41、技术人员编制好符合 施工实际情况的交底
2、技术员在施工进行前 与施工人员完成交底
4、场地平整、夯实、定位放线
架子工技术员线、铅坠、卷 尺、、铁锨、蛙行为架体基础不平,不实,无垫木坍塌31、编制符合施工实际的 施工方案
作业活动名称作业步骤参加人员相关设备、设施 物资、工属具分类危险源后果风险等级控制措施式打夯机、安全 帽行为场地未经平整、夯实搭设架体坍塌32、对施工方案的指导性 进行专业评审
3、安排技术人员对施工 的全程进行检查验收

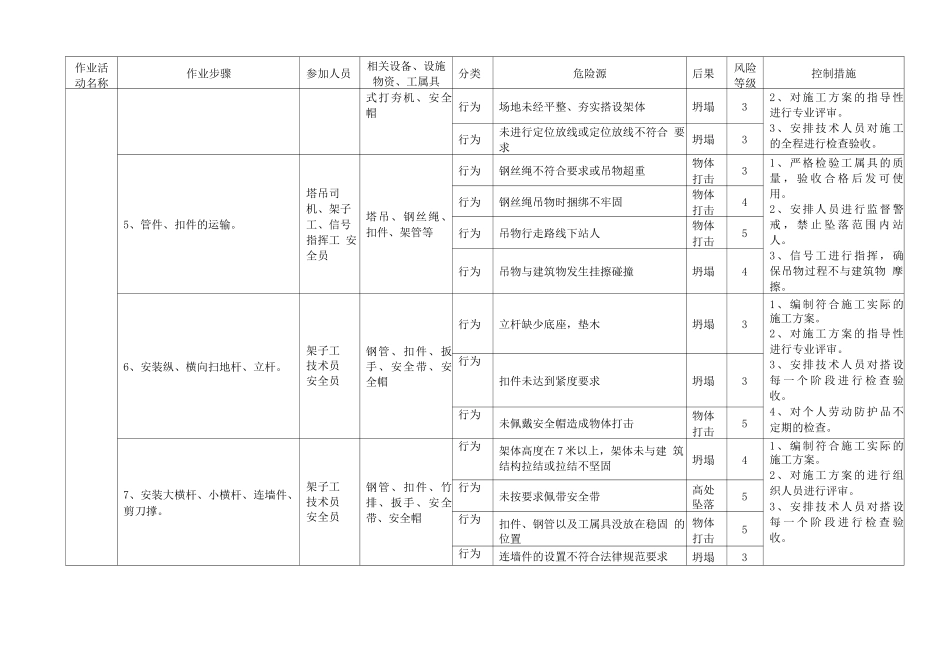

行为未进行定位放线或定位放线不符
