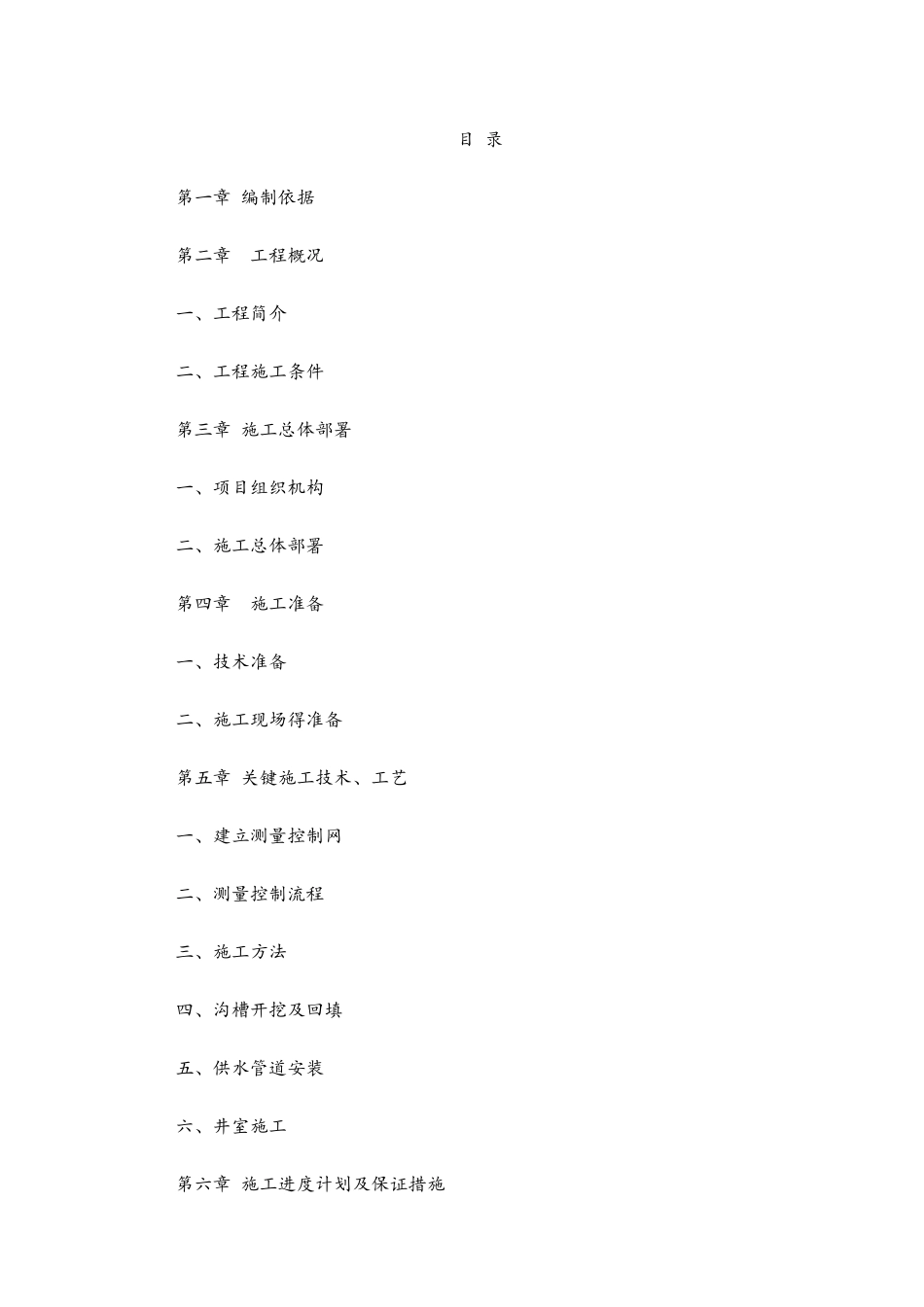

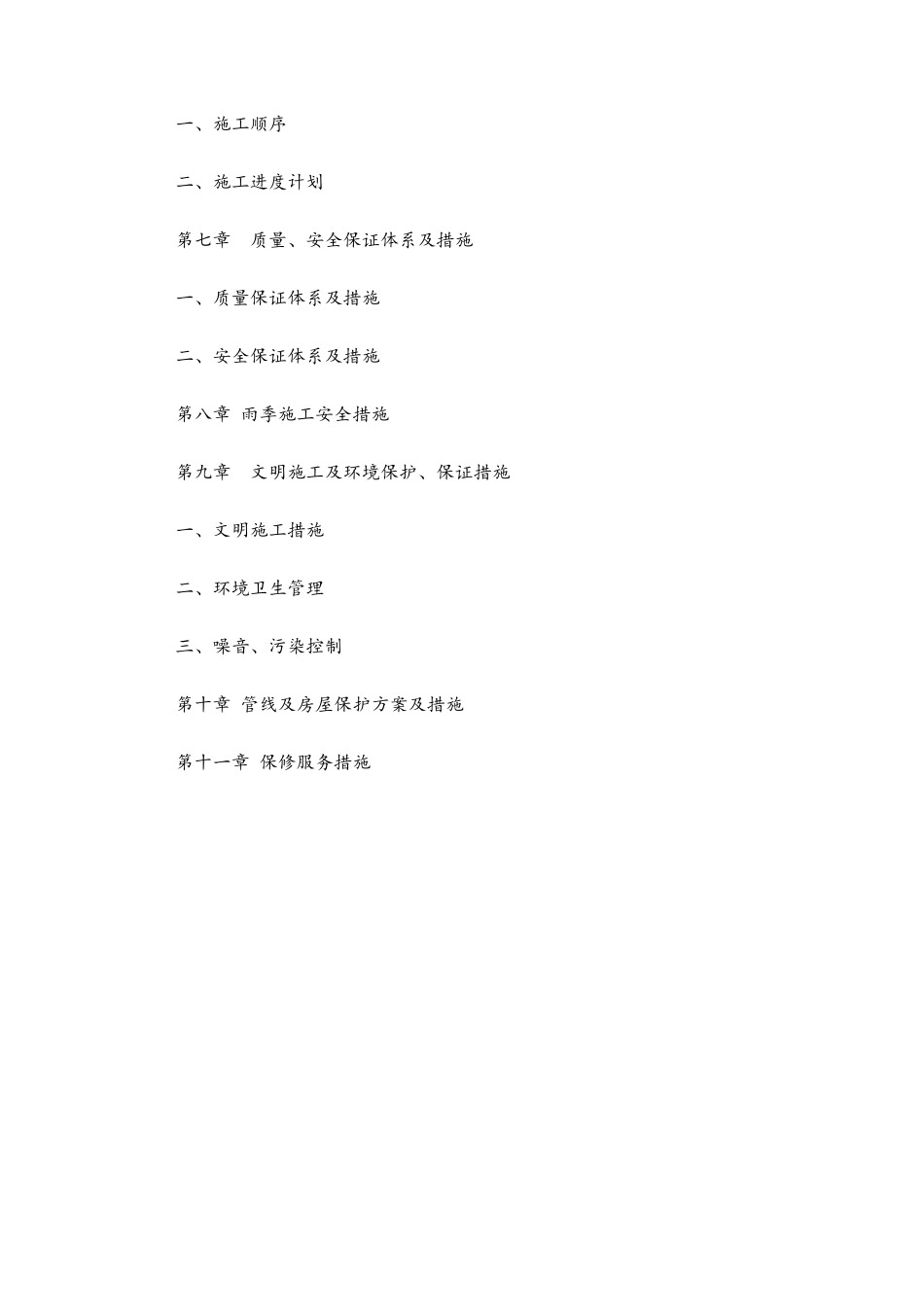

鲁屯古镇自来水水管道安装工程施工组织设计2 0 16 年 7 月目 录第一章 编制依据第二章 工程概况一、工程简介二、工程施工条件第三章 施工总体部署一、项目组织机构二、施工总体部署第四章 施工准备一、技术准备二、施工现场得准备第五章 关键施工技术、工艺一、建立测量控制网二、测量控制流程三、施工方法四、沟槽开挖及回填五、供水管道安装六、井室施工第六章 施工进度计划及保证措施一、施工顺序二、施工进度计划第七章 质量、安全保证体系及措施一、质量保证体系及措施二、安全保证体系及措施第八章 雨季施工安全措施第九章 文明施工及环境保护、保证措施一、文明施工措施二、环境卫生管理三、噪音、污染控制第十章 管线及房屋保护方案及措施第十一章 保修服务措施第一章 编制依据本施工组织设计编制依据如下:一、国家强制性技术质量标准、施工验收法律规范、规程第二章 工程概况一、工程简介工程名称:鲁屯古镇自来水水管道安装工程承包范围:管线总长度为 Φ 5 0PE 管 230 0米,水表阀门22 6 个,质量标准:合格工期要求:30 日历天二、工程施工条件本工程各种管线交叉作业,施工时困难较多,且应特别注意安全。另外在开工前应提前做好各种地下管线得勘察工作,避开发生冲突。第三章 施工总体部署一、项目组织机构建立以项目经理为首得项目经理部,承担整个项目施工全过程得质量、进度、安全、文明施工等得组织协调和管理工作。项目组织机构框架如下主要管理人员资质、简历、业绩附后项目经理技术负责人总 工 长二、施工总体部署1、 施工区和施工阶段划分(1)施工区划分本工程总体分若干小施工段进行流水作业。做到既处处开花,又不造成劳动力与机械设备得浪费。(2)施工阶段划分根据本工程特点,将本工程分成以下六个施工阶段。第一阶段:施工准备。重点完成人、材、物进场,进行施工平面布置,充分做好开工前得各项准备工作,确保开工日期。第二阶段:沟槽开挖。开挖采纳机械明挖,人工配合,重点就就是沟槽开挖截面尺寸和标高控制。第三阶段:供水管道铺设及管件安装。第四阶段:管道试压和冲洗试验。第五阶段:井室砌筑及沟槽回填。第六阶段:路面恢复。第四章 施工准备施 工 组质 安 组试 验 组预 算 组材 料 组测 量 组各专业施工班组施工准备工作内容包括技术准备、材料机具准备、生产准备、施工现场准备几个方面,要求做到施工场地五通(水通、电通、道路通、电话通、排水通),一平(场地平整),五落实(技术、...
