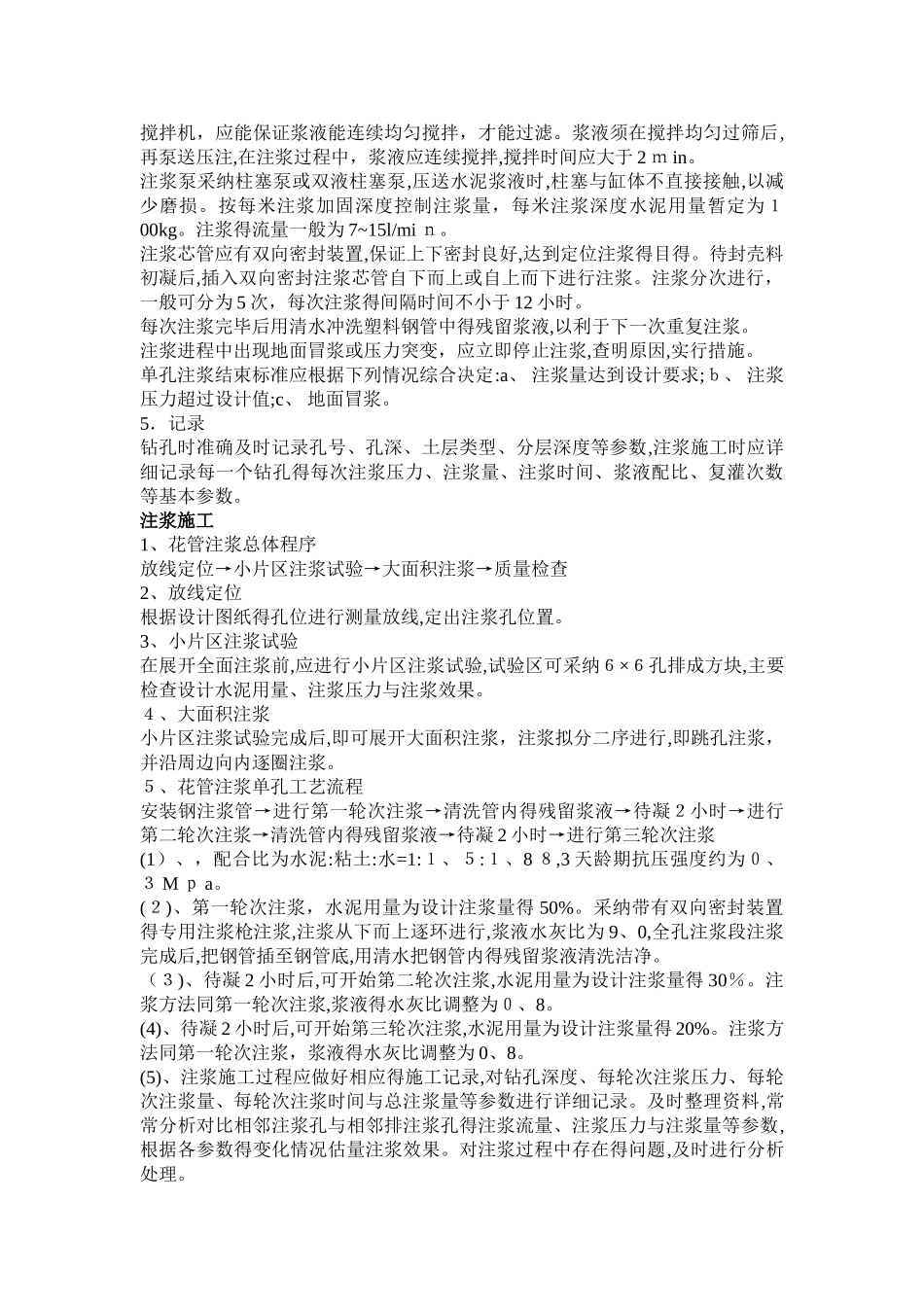

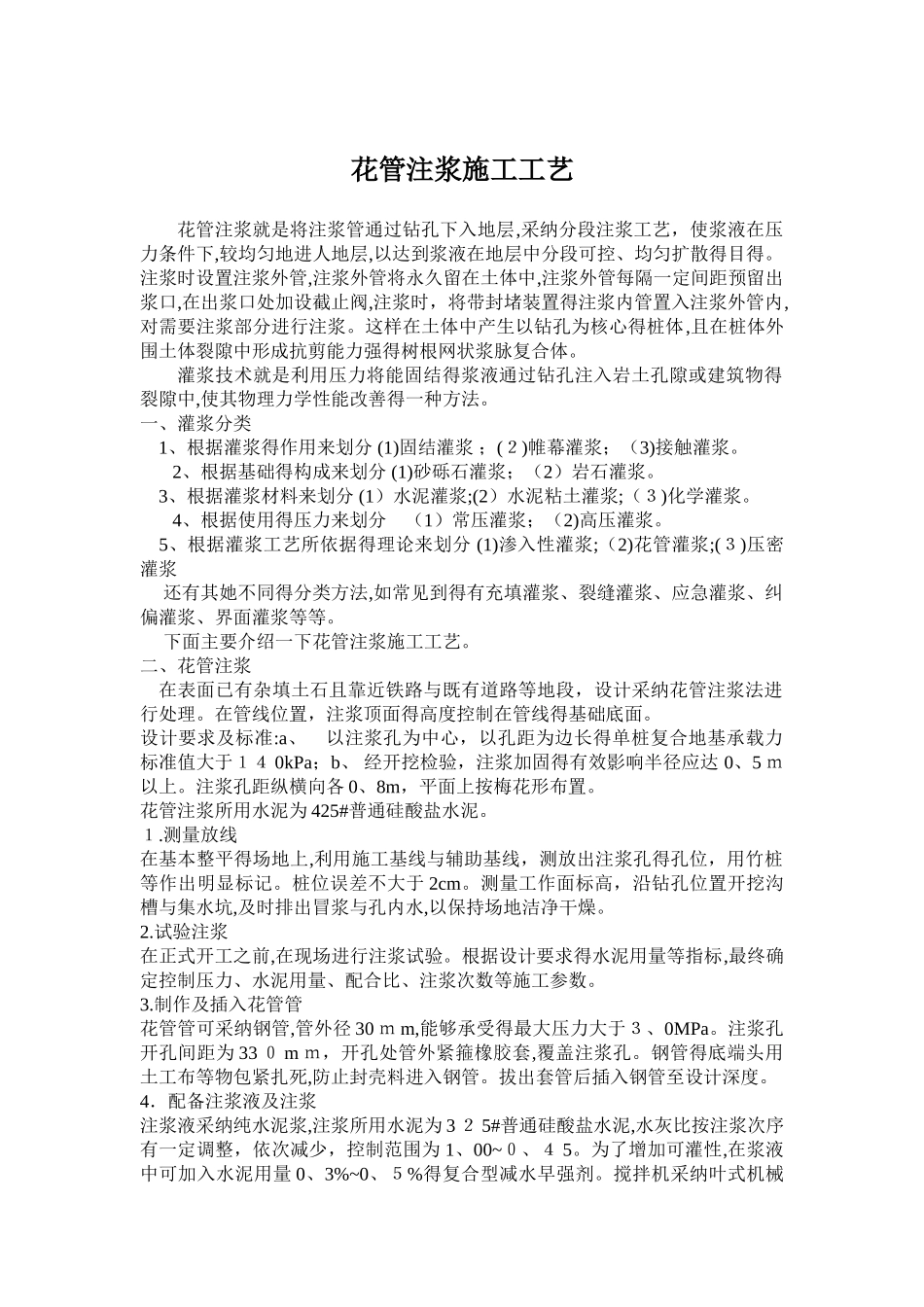

花管注浆施工工艺花管注浆就是将注浆管通过钻孔下入地层,采纳分段注浆工艺,使浆液在压力条件下,较均匀地进人地层,以达到浆液在地层中分段可控、均匀扩散得目得。注浆时设置注浆外管,注浆外管将永久留在土体中,注浆外管每隔一定间距预留出浆口,在出浆口处加设截止阀,注浆时,将带封堵装置得注浆内管置入注浆外管内,对需要注浆部分进行注浆。这样在土体中产生以钻孔为核心得桩体,且在桩体外围土体裂隙中形成抗剪能力强得树根网状浆脉复合体。灌浆技术就是利用压力将能固结得浆液通过钻孔注入岩土孔隙或建筑物得裂隙中,使其物理力学性能改善得一种方法。一、灌浆分类 1、根据灌浆得作用来划分 (1)固结灌浆 ;(2)帷幕灌浆;(3)接触灌浆。 2、根据基础得构成来划分 (1)砂砾石灌浆;(2)岩石灌浆。 3、根据灌浆材料来划分 (1)水泥灌浆;(2)水泥粘土灌浆;(3)化学灌浆。 4、根据使用得压力来划分 (1)常压灌浆;(2)高压灌浆。 5、根据灌浆工艺所依据得理论来划分 (1)渗入性灌浆;(2)花管灌浆;(3)压密灌浆还有其她不同得分类方法,如常见到得有充填灌浆、裂缝灌浆、应急灌浆、纠偏灌浆、界面灌浆等等。下面主要介绍一下花管注浆施工工艺。二、花管注浆在表面已有杂填土石且靠近铁路与既有道路等地段,设计采纳花管注浆法进行处理。在管线位置,注浆顶面得高度控制在管线得基础底面。设计要求及标准:a、 以注浆孔为中心,以孔距为边长得单桩复合地基承载力标准值大于14 0kPa;b、 经开挖检验,注浆加固得有效影响半径应达 0、5 m以上。注浆孔距纵横向各 0、8m,平面上按梅花形布置。花管注浆所用水泥为 425#普通硅酸盐水泥。1.测量放线在基本整平得场地上,利用施工基线与辅助基线,测放出注浆孔得孔位,用竹桩等作出明显标记。桩位误差不大于 2cm。测量工作面标高,沿钻孔位置开挖沟槽与集水坑,及时排出冒浆与孔内水,以保持场地洁净干燥。2.试验注浆在正式开工之前,在现场进行注浆试验。根据设计要求得水泥用量等指标,最终确定控制压力、水泥用量、配合比、注浆次数等施工参数。3.制作及插入花管管花管管可采纳钢管,管外径 30 m m,能够承受得最大压力大于3、0MPa。注浆孔开孔间距为 33 0 m m,开孔处管外紧箍橡胶套,覆盖注浆孔。钢管得底端头用土工布等物包紧扎死,防止封壳料进入钢管。拔出套管后插入钢管至设计深度。4.配备注浆液及注浆注浆液采纳纯水泥浆,注浆所用水泥为 3 2 5#普通硅酸盐水泥,水灰比按注...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

花管注浆施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
