电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

装修装饰工程质量创优计划(10)

装修装饰工程质量创优计划(10)_第1页
1/4
装修装饰工程质量创优计划(10)_第2页
2/4
装修装饰工程质量创优计划(10)_第3页
3/4

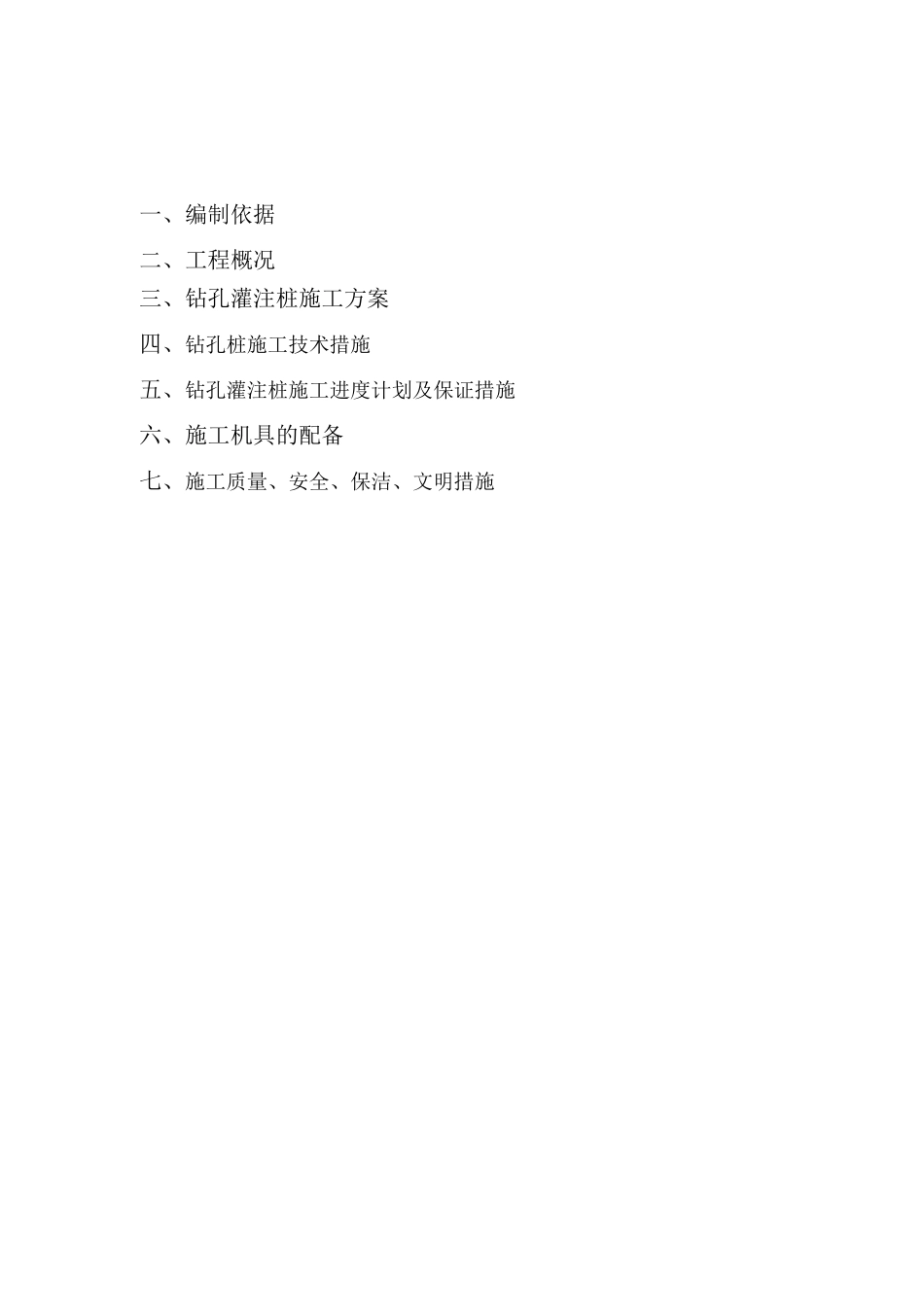

东快速路(通甲路钟秀路)〜高架桥工程。标钻孔灌注桩施工方案编制人:审核人:审批人:中铁十八局集团第二工程有限公司2025 年 9 月 15 日一、编制依据二、工程概况三、钻孔灌注桩施工方案四、钻孔桩施工技术措施五、钻孔灌注桩施工进度计划及保证措施六、施工机具的配备七、施工质量、安全、保洁、文明措施一. 编制依据1、东快速路(通甲路钟秀路)高架桥工程施工图,《第一分册〜施工图说明及总体》、《第八分册下部、附属结构》。2、国家发布的相关工程现行设计、施工、验收所采纳的法律规范、 规则、标准以及工程建设标准强制性条文和本工程相关的其他行业标 准、法律规范、规则等;3、《东快速路(通甲路钟秀路)高架桥工程实施性施工组织设〜 计》。4、东快速路(通甲路钟秀路)高架桥工程招标文件要求。〜5、现场调查取得的资料。二、工程概况本标段为东快速路的 C 标段,南起通甲路南侧,北至人民路东延 北侧。桩号 K4+108.658〜K6+8.276 全长约 19 米。主线标准段采 用 9根 1.2 米钻孔灌注桩基础。大跨径桥墩基础采纳 9 根 1.5 米钻孔 灌注桩基础。上下匝道基础采纳 4 根 1.2 米钻孔灌注桩基础,匝道桥 台采纳 6根 1.0 米钻孔灌注桩基础。本标段共有桩基 665 根,其中桩径为 1.0 米的 12 根、桩径为 1.2 米的 609 根、桩径 1.5 米的 44 根。三、钻孔灌注桩施工方案本工程工期紧、任务重,结合现场实际情况,经共同讨论决定把 原施工方案的 38 台正循环钻机改为 24 台正循环钻机和 14 台反循环 钻机施工。1. 循环钻机施工工艺(施工工艺见图 6-1。)2. 施工准备:

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

装修装饰工程质量创优计划(10)

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
