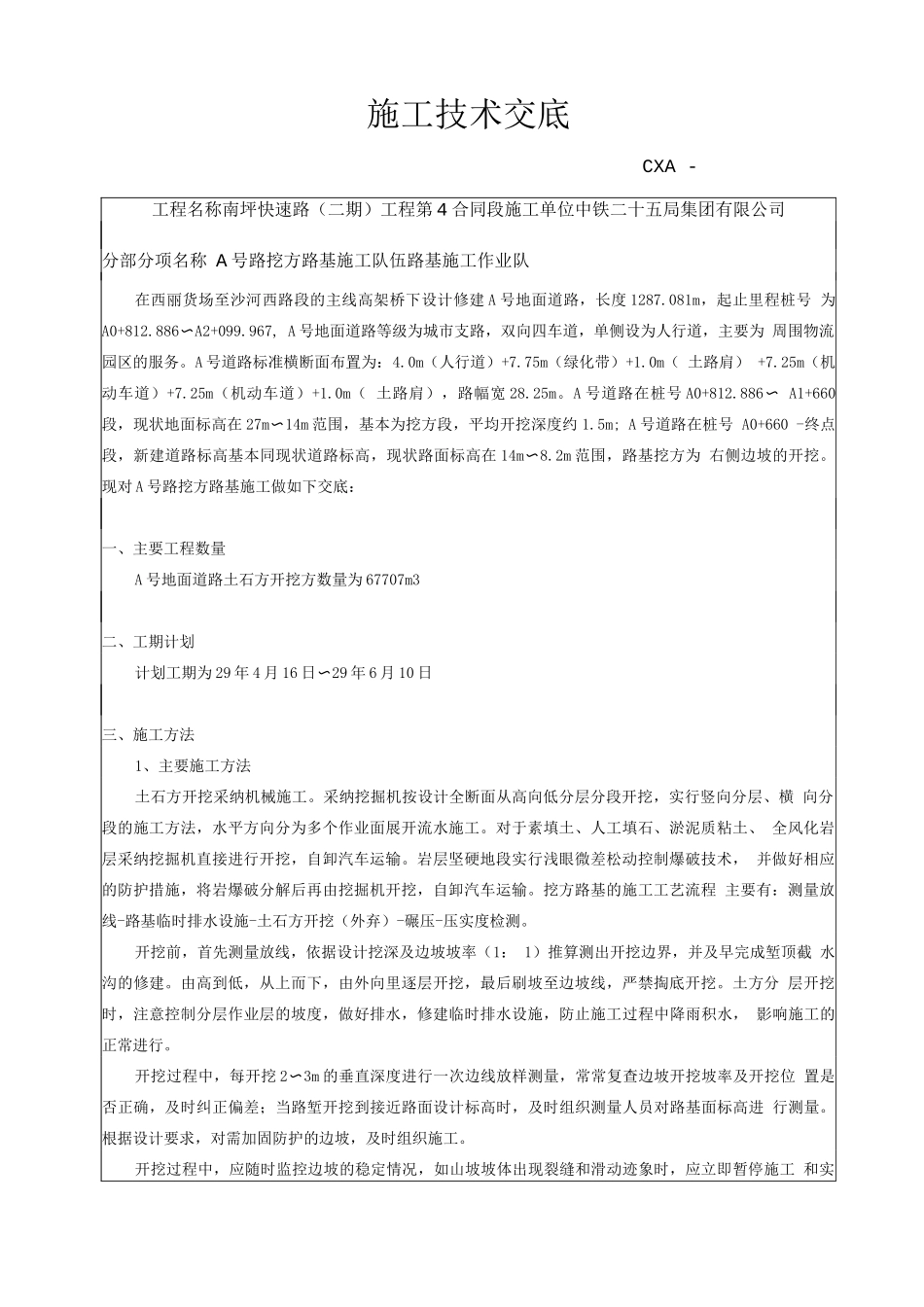

施工技术交底CXA -工程名称南坪快速路(二期)工程第 4 合同段施工单位中铁二十五局集团有限公司分部分项名称 A 号路挖方路基施工队伍路基施工作业队在西丽货场至沙河西路段的主线高架桥下设计修建 A 号地面道路,长度 1287
081m,起止里程桩号 为A0+812
886〜A2+099
967, A 号地面道路等级为城市支路,双向四车道,单侧设为人行道,主要为 周围物流园区的服务
A 号道路标准横断面布置为:4
0m(人行道)+7
75m(绿化带)+1
0m( 土路肩) +7
25m(机动车道)+7
25m(机动车道)+1
0m( 土路肩),路幅宽 28
A 号道路在桩号 A0+812
886 〜 A1+660段,现状地面标高在 27m〜14m 范围,基本为挖方段,平均开挖深度约 1
5m; A 号道路在桩号 A0+660 -终点段,新建道路标高基本同现状道路标高,现状路面标高在 14m〜8
2m 范围,路基挖方为 右侧边坡的开挖

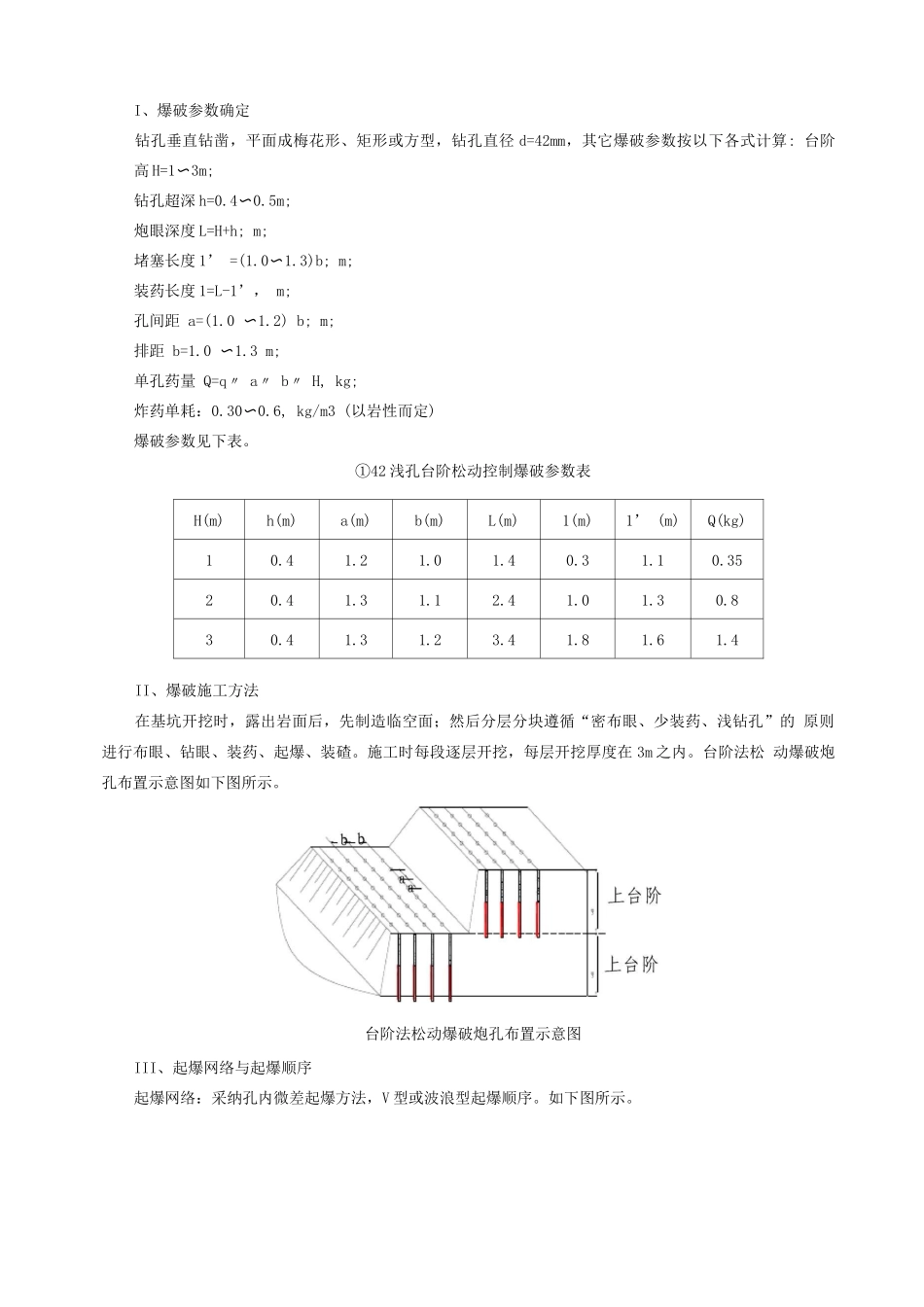

现对 A 号路挖方路基施工做如下交底:一、主要工程数量A 号地面道路土石方开挖方数量为 67707m3二、工期计划计划工期为 29 年 4 月 16 日〜29 年 6 月 10 日三、施工方法1、主要施工方法土石方开挖采纳机械施工
采纳挖掘机按设计全断面从高向低分层分段开挖,实行竖向分层、横 向分段的施工方法,水平方向分为多个作业面展开流水施工
对于素填土、人工填石、淤泥质粘土、 全风化岩层采纳挖掘机直接进行开挖,自卸汽车运输
岩层坚硬地段实行浅眼微差松动控制爆破技术, 并做好相应的防护措施,将岩爆破分解后再由挖掘机开挖,自卸汽车运输
挖方路基的施工工艺流程 主要有:测量放线-路基临时排水设施-土石方开挖(外弃)-碾压-压实度检测

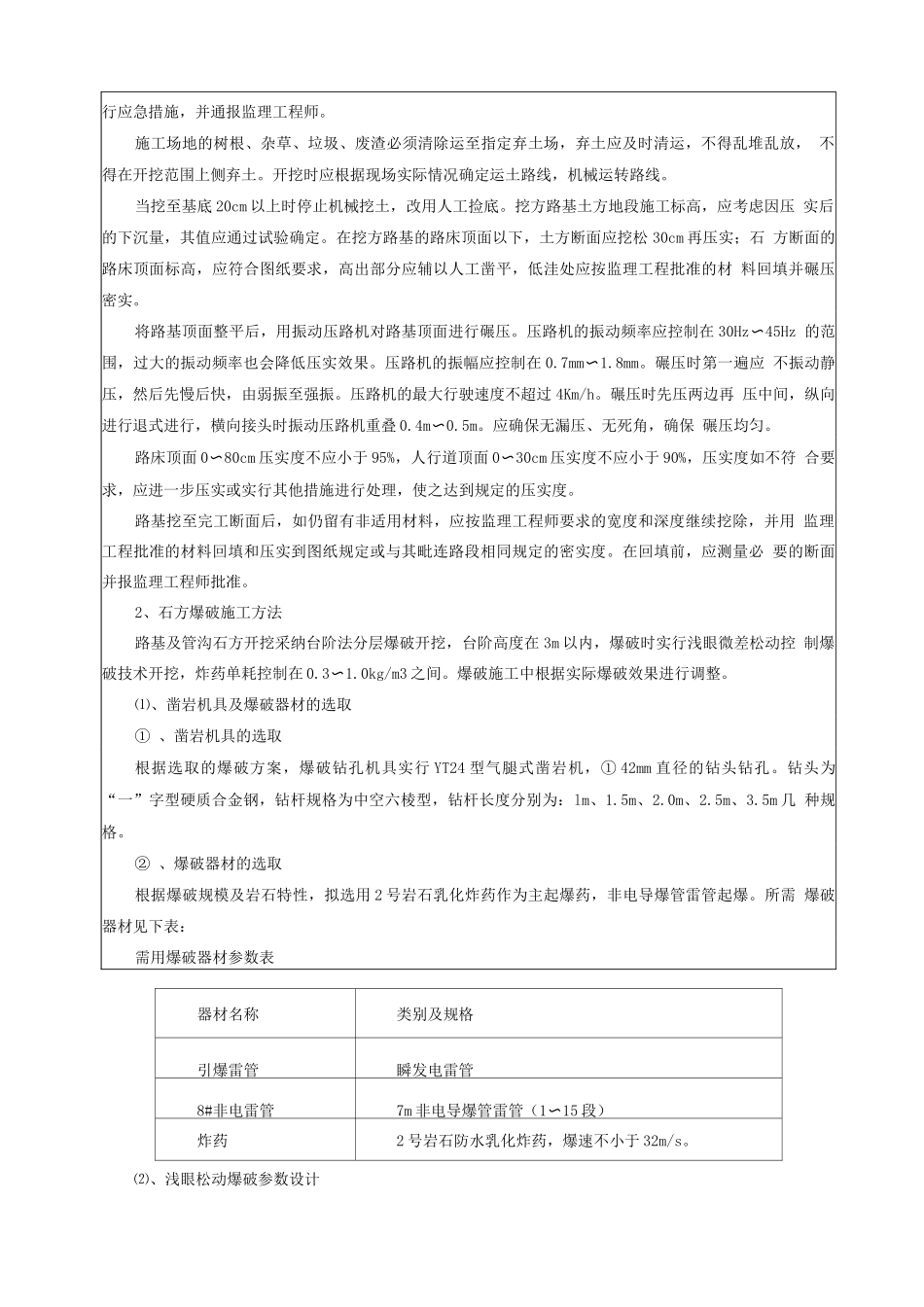

开挖前,首先测量放线,依据设计挖深及边坡坡率(1: 1)推算测出开挖边界,并及早完成堑顶截 水沟的修建
