装饰工程施工方案本工程装饰工作量相对较大、项目繁多,涉及的专业工种多,而且很多项目需要经反复穿插才能完成,因而在施工时要科学管理,统一指挥,合理安排,搞好现场各工种的协调工作
总体要求是:①装修工程施工时,室内装修随砌体由下往上施工,外装修由上往下施工
装饰工程的工程量大,工期长,工序较多,涉及的专业工种多
为了确保工程的装饰质量,在大面积施工前必须先作样板墙、样板间、并经建设单位、监理公司、质量监督站共同检查认可后,方可进行大面积施工
大面积施工必须达到或超过工程样板的质量水平
②组织各专业施工班组,分别承担各分项装饰工程,实行定任务、定质量、定标准、定时间,分包到组,实行优质超产重奖,劣质重罚,保证质量,保证工期
③各层内装修顺序为:主体验收 T 填充墙砌筑和门窗框安装 T 门窗框边填缝 T 内墙抹灰 T 楼地面找平层 T 楼地面面层 T 门窗扇安装 T 顶棚、墙面刷浆一刷顶棚、墙面的油漆、涂料一门、暖气罩油漆,窗玻璃安装
④各层外装修顺序为:清理墙面-张拉控制线做垂直度标准点-幕墙筐格安装-补洞堵缝、避雷安装-抹基层砂浆-面层成活-幕墙安装-擦缝清洗
(一)内墙面、顶棚施工1、内墙面抹灰本工程± 0
0 以上砼结构构件(主要为梁、板底)要求达到清水砼标准,无需粉刷,但砌体墙面仍需内粉刷

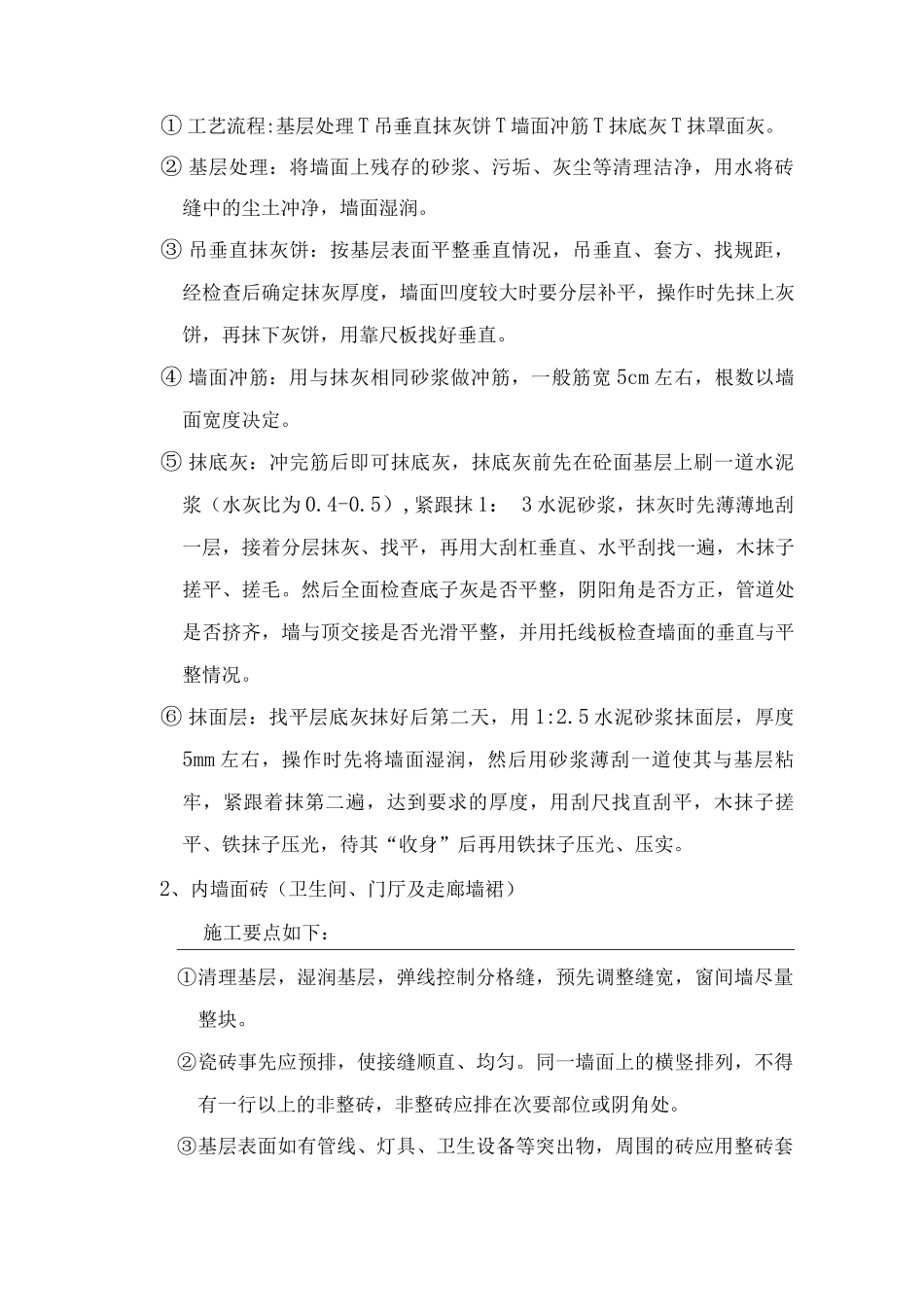

① 工艺流程:基层处理 T 吊垂直抹灰饼 T 墙面冲筋 T 抹底灰 T 抹罩面灰
② 基层处理:将墙面上残存的砂浆、污垢、灰尘等清理洁净,用水将砖缝中的尘土冲净,墙面湿润
③ 吊垂直抹灰饼:按基层表面平整垂直情况,吊垂直、套方、找规距,经检查后确定抹灰厚度,墙面凹度较大时要分层补平,操作时先抹上灰饼,再抹下灰饼,用靠尺板找好垂直
④ 墙面冲筋:用与抹灰相同砂浆做冲筋,一般筋宽 5cm 左右,根数以墙面宽度决定
⑤ 抹底灰:冲完筋后即可抹底灰,抹底灰前先在砼面基层上刷一道水泥浆(水灰比为
