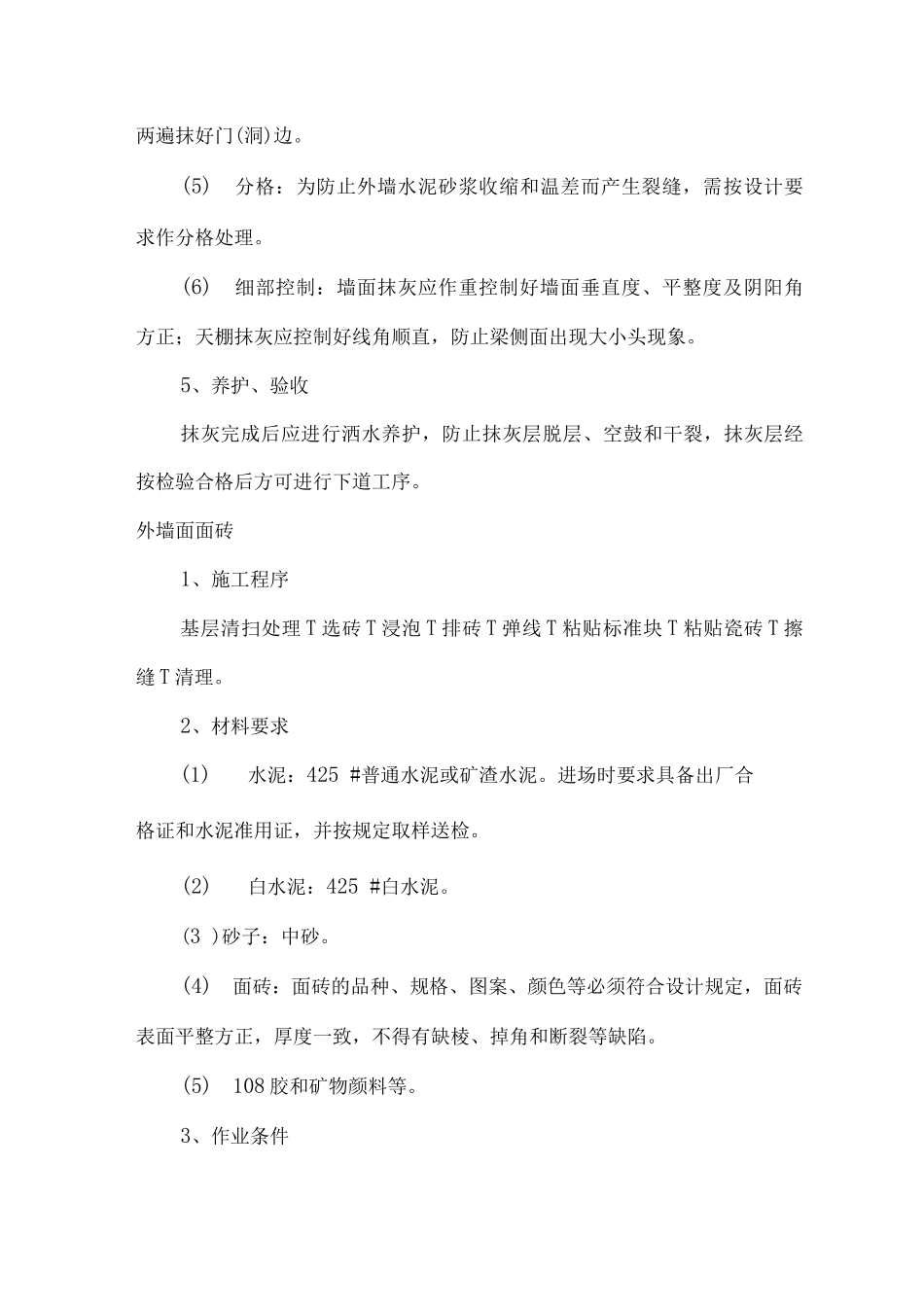

装饰工程为充分体现设计意图,装饰工程施工应先做样板,经建设、监理、质监站各部门验收后方可大面积施工
装饰施工重点应作好细部控制
施工顺序应按先粗装修后精装修,先湿作业后干作业的顺序,并应做好与水、电等安装工程的配合,互相协调,制造条件,避开相互污染和返工
抹灰工程1、施工顺序主要工序为:基层处理 T 定点、放线 T 分层抹灰 T 表面压光 T 养护等
2、材料要求(1)抹灰工程所用的砂浆配合比,材料品种,应按设计要求选用;(2) 抹灰用砂宜用中砂,使用前应过筛,不宜采纳特细砂;(3) 抹灰用石灰膏,不得含有未熟化的颗粒和其它杂质;(4) 砂浆中掺加外加剂时,其渗量应由试验确定;(5) 对有防水要求的墙面应采纳聚合物水泥砂浆
3、作业条件(1)经过有关部门进行结构工程验收,合格后方可进行抹灰工程
(2) 抹灰前将基层表面清理洁净,并将表面剔平、补齐,再用1: 1 水泥砂浆掺 10%的 108 胶作甩浆处理并洒水润湿
(3)将墙面的脚手眼、管道通过的墙洞、对拉螺栓眼等孔眼用 1: 3水泥砂浆(外墙采纳聚合物水泥砂浆)堵严,门与立墙交接处缝隙应用 1:3水泥砂浆分层嵌塞密实,若缝隙较大时应在砂浆中掺少量麻刀
金属门框与墙交接处嵌填时,应先粘贴好保护薄膜,防止表面受损
(4)管道穿越的墙洞和楼板洞,及时安放套管并用 1:3 水泥砂浆或细石砼填塞密实,电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好钢丝网,接线盒用纸堵严
(5)不同基层材料相接处铺钉 3mm 宽©1 镀锌密目钢丝网,并绷紧、钉牢
金属网与各基体的搭接宽度不应小于 150mm
4、施工要点(1)定点、放线:内墙用靠尺,拉通线定点、冲筋,确定抹灰厚度;外墙采纳经纬仪结合悬吊细钢丝定点、确定抹灰厚度;天棚在四周墙面顶部弹控制线、确定抹灰厚度
当抹灰总厚度》35mm 时,应分多层进行,对外墙还应加挂钢丝网加强,防止开裂
