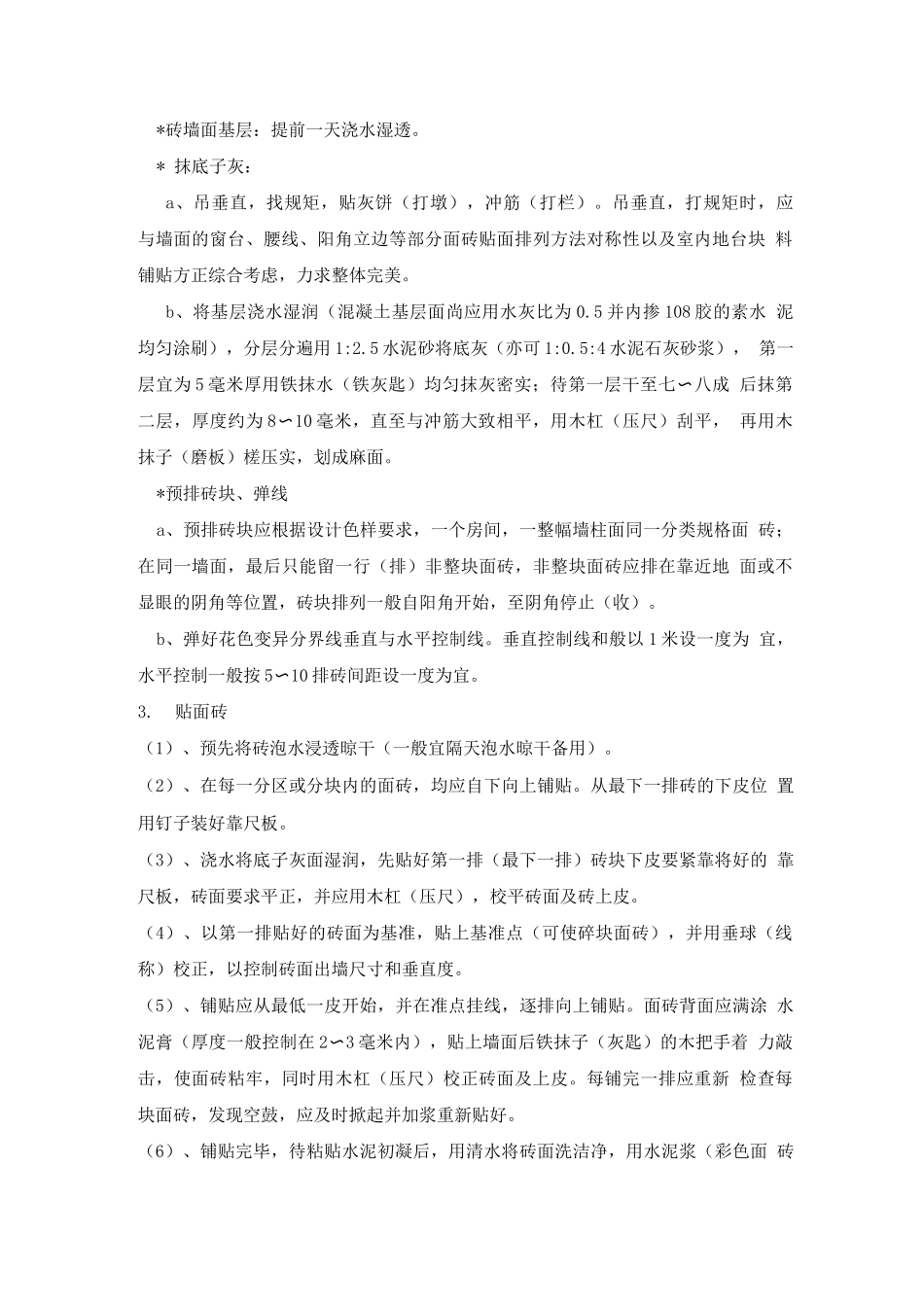

装饰工程施工方案1
准备工作装饰工程关系到整个工程的观感质量,因此施工时必须严格控制各装饰工程的 工序质量
(1)、抹灰时必须保证表面光滑、洁净、颜色均匀,无抹纹,分格缝和灰线清楚 美观,不出现裂缝等现象
(2) 、门窗的制作、安装必须保证不变形,满足推拉要求,铝合金框灌浆需饱满
(3) 、吊顶需确保吊顶的水平面水平,龙骨线条均匀、垂直
(4)、室内地板铺贴必须砂浆饱满,铺贴面水平,铺贴缝成直线,不存在空鼓的 现象
(5) 、内墙乳胶漆面必须用砂纸磨平,手感光滑,不存在凹凸、起粒现象
(6) 、内墙装饰墙面必须确保墙体垂直、美观
(7)、外墙面装饰必须确保墙体垂直、棱角分明、线条成直线,外墙涂料必须均 匀饱满
墙面抹灰及罩面(1 )、材料:宜采纳不低于 325 号并经检验合格的普通硅酸盐水泥或矿渣硅酸盐 水泥
中砂,使用前宜过筛
石灰膏或磨细生石灰粉
(2)、作业条件:抹灰部位的主体结构已检查合格,门窗框及需要预埋的管道已 安装完毕,并经检查合格
将混凝土墙等表面凸出部分凿平
对蜂窝、麻面、露 筋、疏松部分等凿到实处,用 1:1:6 水泥石灰砂浆分层补平
(3) 、操作工艺a、清除墙的灰尘、污垢、碱膜、砂浆块等附着物,要洒水润湿
对用钢模板 施工过于光滑的混凝土墙面,可采纳墙在凿毛或喷、扫 1:1 的水泥砂浆均匀分散 到墙面上(水泥砂浆中宜掺入水泥量 10%的 107 胶搅拌均匀后使用),待结硬后 再进行底层抹灰作业,以增强底层灰与墙体的附着力
b、套方、吊直,做灰饼(打墩)
抹底层灰前必须先找好规矩,即四角规方, 横线找平,立线吊直,弹出基准线和墙裙,踢脚板线
先用托线板检查墙面平整、 垂直程度,确定抹灰厚度后(最薄处一般小于 7mm),进行挂线“打墩”
可先在 地面上弹出十字线作为准线,并结合墙面平整、垂直程度大致确定墙体抹灰厚度
c、待砂浆墩结硬后,使用与抹灰层相
