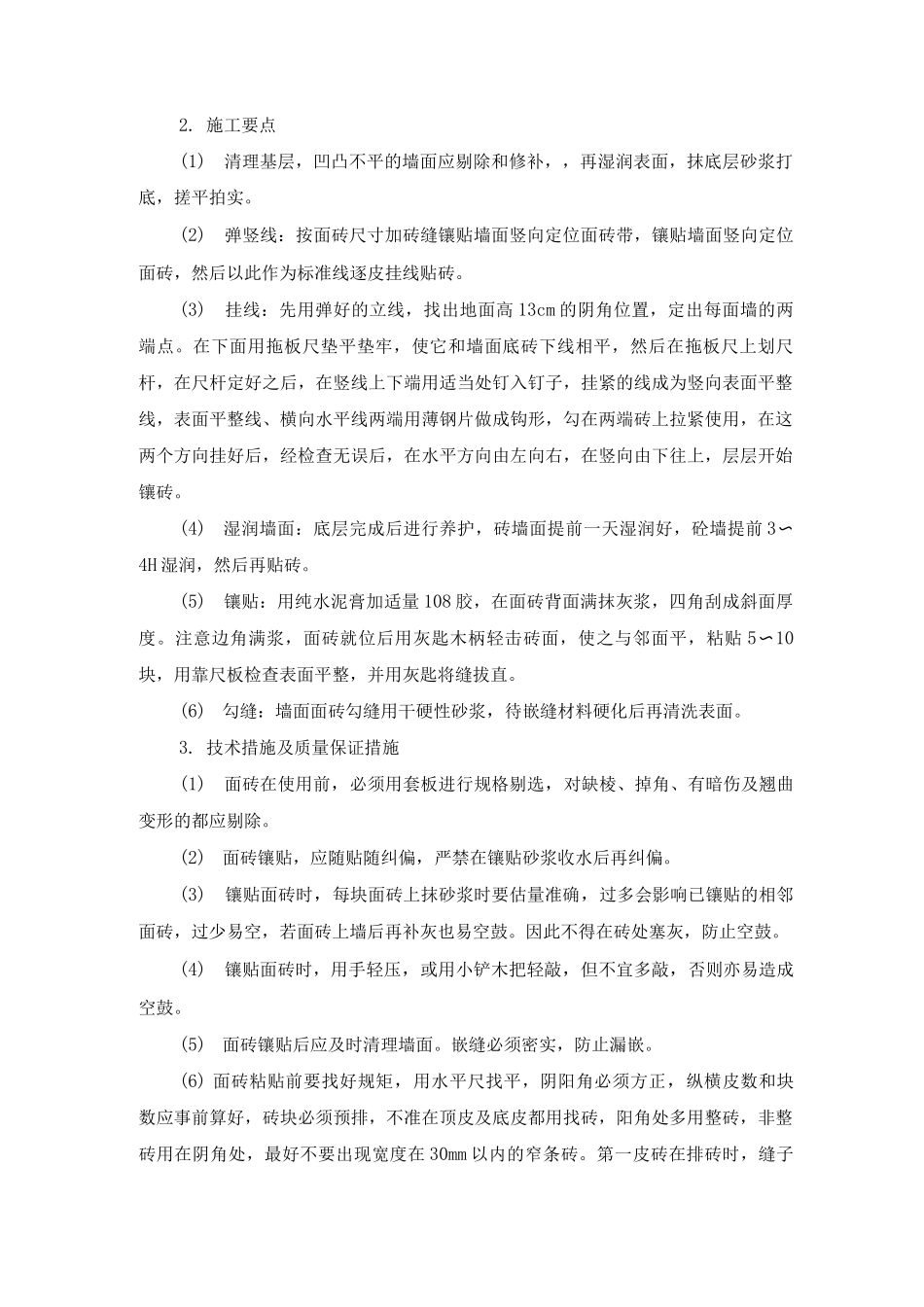

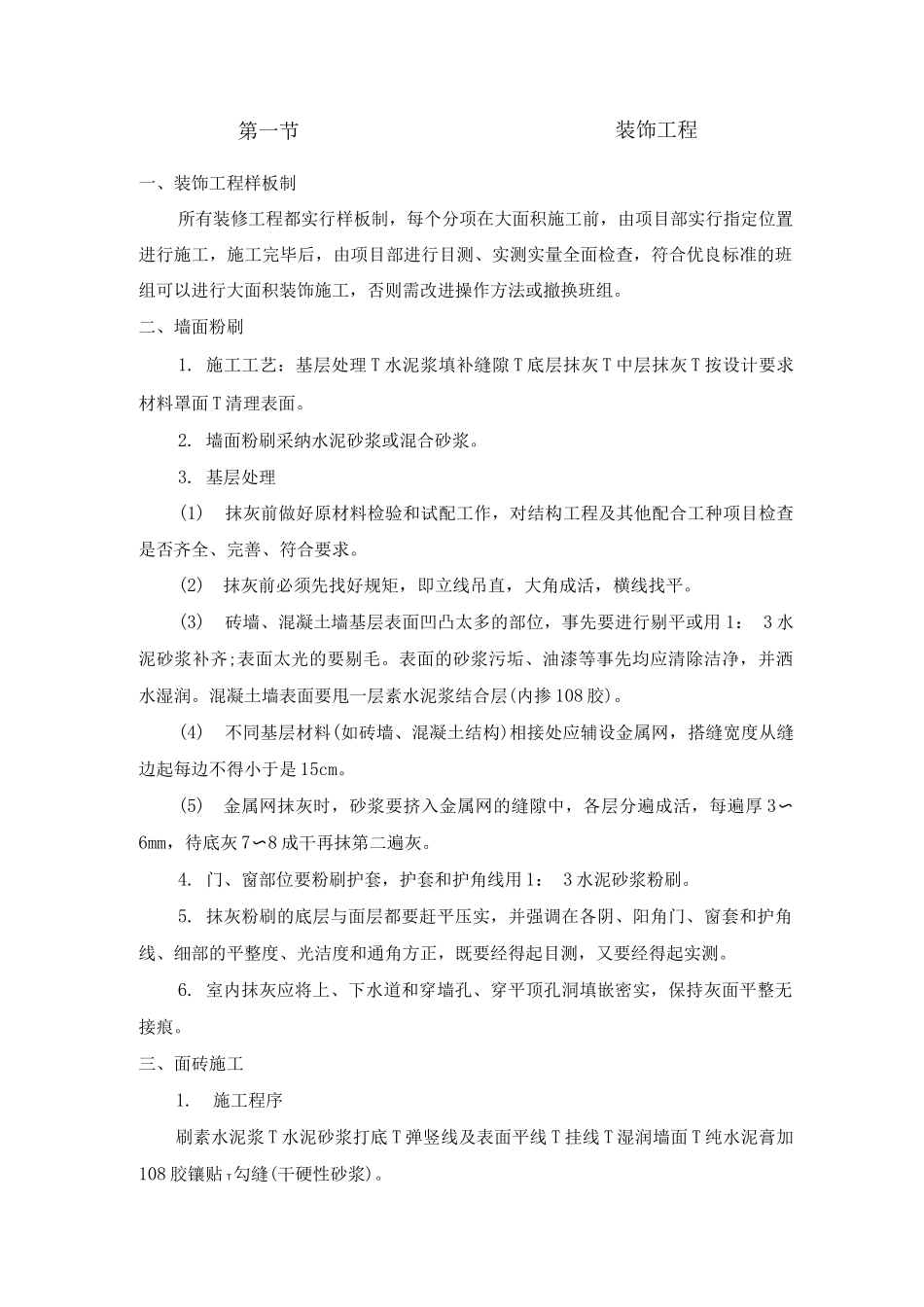

装饰工程一、装饰工程样板制所有装修工程都实行样板制,每个分项在大面积施工前,由项目部实行指定位置进行施工,施工完毕后,由项目部进行目测、实测实量全面检查,符合优良标准的班组可以进行大面积装饰施工,否则需改进操作方法或撤换班组。二、墙面粉刷1. 施工工艺:基层处理 T 水泥浆填补缝隙 T 底层抹灰 T 中层抹灰 T 按设计要求材料罩面 T 清理表面。2. 墙面粉刷采纳水泥砂浆或混合砂浆。3. 基层处理(1)抹灰前做好原材料检验和试配工作,对结构工程及其他配合工种项目检查是否齐全、完善、符合要求。(2)抹灰前必须先找好规矩,即立线吊直,大角成活,横线找平。(3)砖墙、混凝土墙基层表面凹凸太多的部位,事先要进行剔平或用 1: 3 水泥砂浆补齐;表面太光的要剔毛。表面的砂浆污垢、油漆等事先均应清除洁净,并洒水湿润。混凝土墙表面要甩一层素水泥浆结合层(内掺 108 胶)。(4)不同基层材料(如砖墙、混凝土结构)相接处应辅设金属网,搭缝宽度从缝边起每边不得小于是 15cm。(5)金属网抹灰时,砂浆要挤入金属网的缝隙中,各层分遍成活,每遍厚 3〜6mm,待底灰 7〜8 成干再抹第二遍灰。4. 门、窗部位要粉刷护套,护套和护角线用 1: 3 水泥砂浆粉刷。5. 抹灰粉刷的底层与面层都要赶平压实,并强调在各阴、阳角门、窗套和护角线、细部的平整度、光洁度和通角方正,既要经得起目测,又要经得起实测。6. 室内抹灰应将上、下水道和穿墙孔、穿平顶孔洞填嵌密实,保持灰面平整无接痕。三、面砖施工1.施工程序刷素水泥浆 T 水泥砂浆打底 T 弹竖线及表面平线 T 挂线 T 湿润墙面 T 纯水泥膏加108 胶镶贴 T勾缝(干硬性砂浆)。第一节2. 施工要点(1)清理基层,凹凸不平的墙面应剔除和修补,,再湿润表面,抹底层砂浆打底,搓平拍实。(2)弹竖线:按面砖尺寸加砖缝镶贴墙面竖向定位面砖带,镶贴墙面竖向定位面砖,然后以此作为标准线逐皮挂线贴砖。(3)挂线:先用弹好的立线,找出地面高 13cm 的阴角位置,定出每面墙的两端点。在下面用拖板尺垫平垫牢,使它和墙面底砖下线相平,然后在拖板尺上划尺杆,在尺杆定好之后,在竖线上下端用适当处钉入钉子,挂紧的线成为竖向表面平整线,表面平整线、横向水平线两端用薄钢片做成钩形,勾在两端砖上拉紧使用,在这两个方向挂好后,经检查无误后,在水平方向由左向右,在竖向由下往上,层层开始镶砖。(4)湿润墙面:底层完成后进行养护,砖墙面提前一天湿润好,砼墙提前 ...
