一、项目概况:本项目为会所室内精装修工程,总建筑面积约为 4979m2 ,地下1 层,地上 3 层,工 4 层,建筑高度 11°6m
其中地下 1 层主要包含健身房、SPA 间、游泳区等,为休闲健身区;地上 1 层主要有 KTV 室、会议室、多功能厅、包厢、客房、豪华餐包等;地上 2 层包含书吧、桌球室、棋牌室、套房等,为休闲娱乐区;地上 3 层有套房,为休息区
二、测量放线:本工程的施工测量内容主要有:对原有建筑物的外墙平整度、垂直度检测、建筑高程检测、地面工程施工测量放线、吊顶工程施工测量放线、墙面装饰施工测量放线、干挂石材排版放线、木饰面排版放线
为保证装修改造工程的施工质量,做到结构安全、装修美观、甲方满意
在工程施工前应仔细、细致的做好对土建结构的检查、测量工作,了解现状,确定地面、墙面、吊顶等分部、分项工程的测量控制要点
(一)、施工准备:1、审核设计图纸、收集工程土建的定位情况、对土建等的水准点进行复合测量校核,允许闭合差为±10 tN(N 为测站数)
2、测量设备的选择:配备 3 台经纬仪进行竖向控制线的投测,其中DJ6两台,DJ2—台;配备 6 台水准仪,精度为 DS 3;钢卷尺(50m)3 把;5 m 钢卷尺若干
所配备的测量设备均须保证在有效期内
(二)、地面工程的施工测量:1、由于沉降等原因,首层地面标高可能与设计图纸不符,根据已校核的水准点,测设首层±0
0 标高,并以此标高为基准进行标高的竖向传递
2、首层各段的标高控制点为三个,以利于闭合校差
3、标高的传递方式采纳在楼梯间和窗处进行传递,如图示:其允许误差见下表
层间误差±3 mm总误差±5 mm传递到各层的三个标高点应先进行校核,校差不得大于 3 mm,并取平均点引测水平线

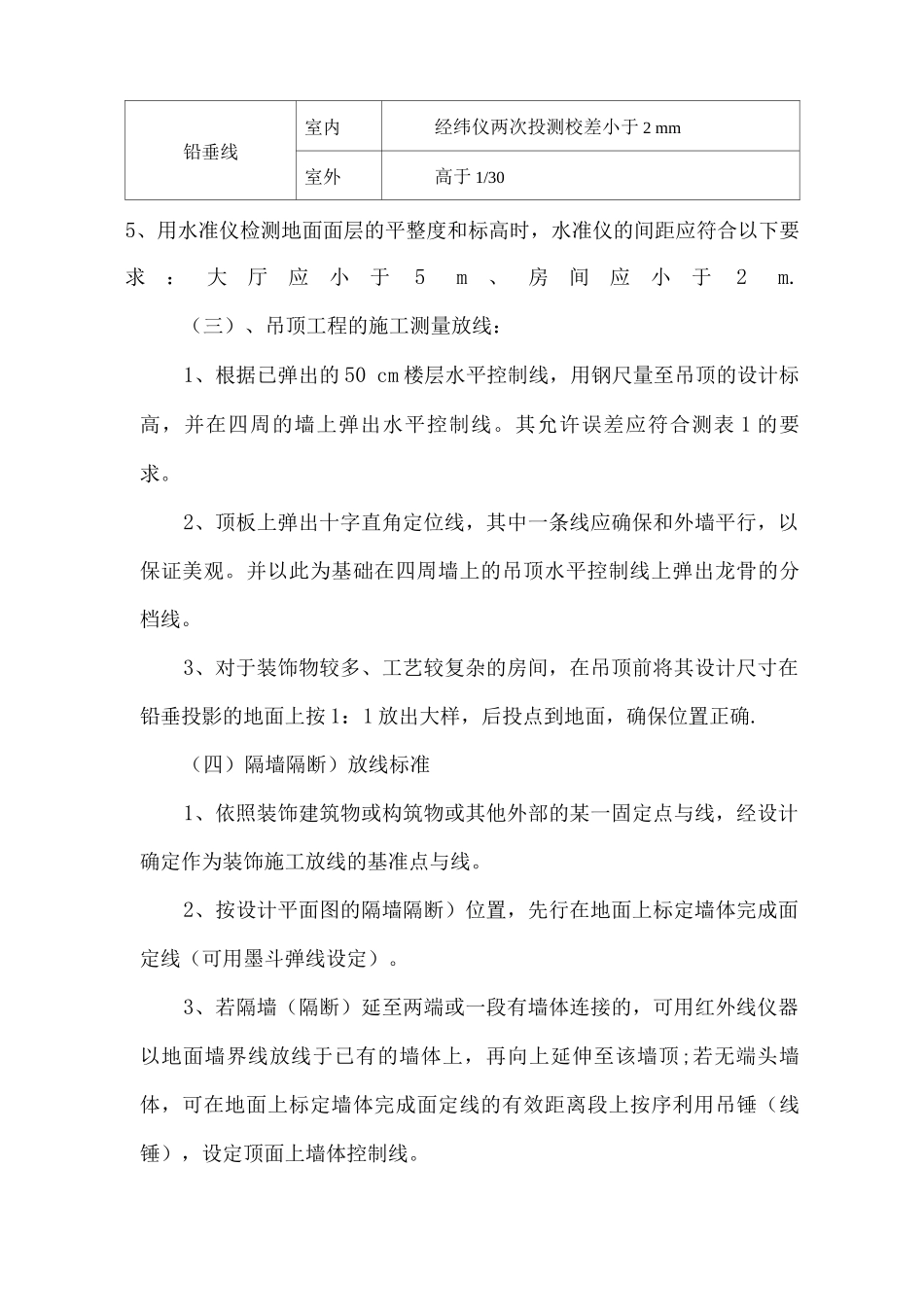

4、测设 50 cm 水平控制线:50 cm 水平控制线的测设允许误差应符合测表 1 的要求
室内的 50 cm 水平
