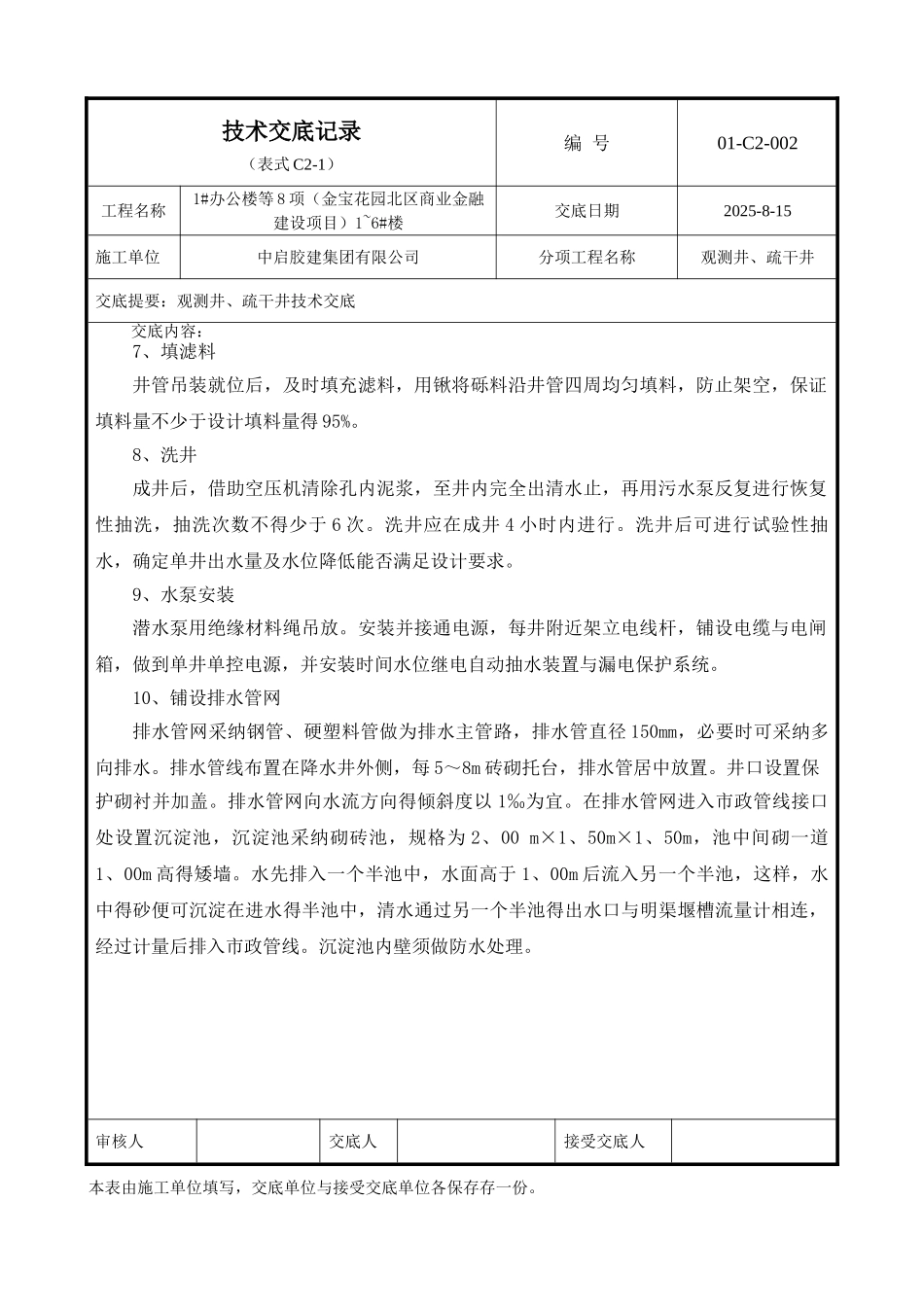

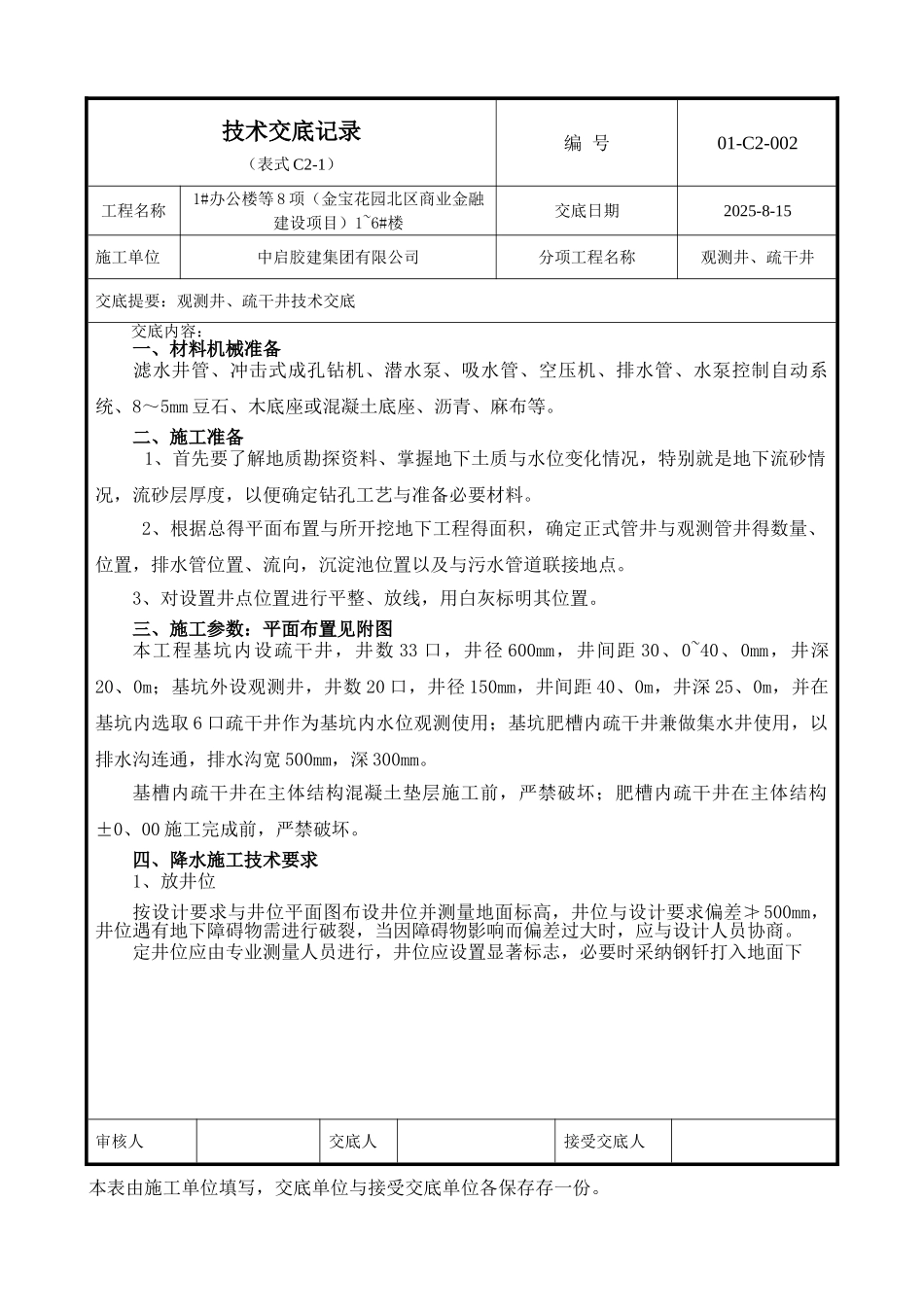

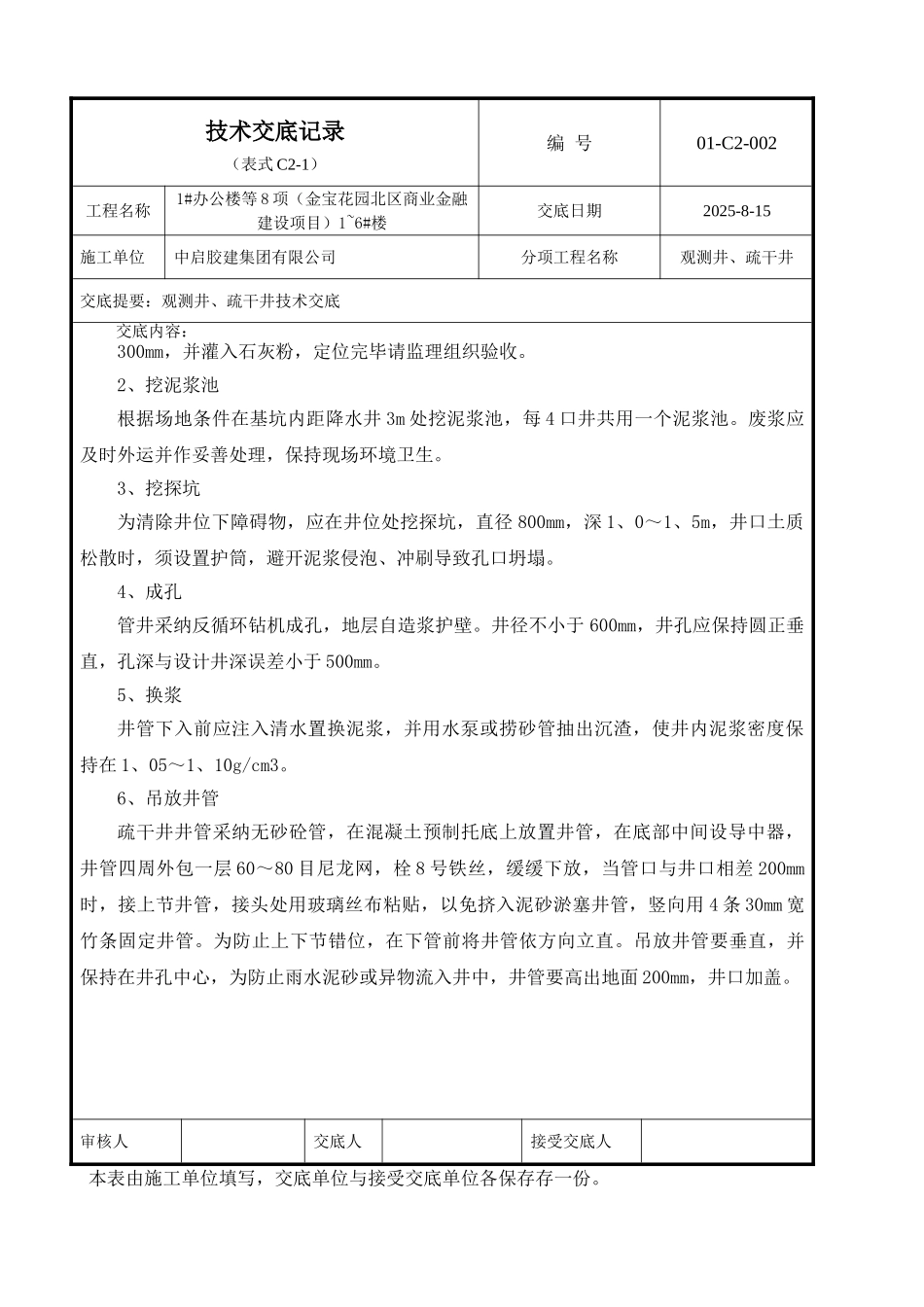

技术交底记录(表式 C2-1)编 号01-C2-002工程名称1#办公楼等 8 项(金宝花园北区商业金融建设项目)1~6#楼交底日期2025-8-15施工单位中启胶建集团有限公司分项工程名称观测井、疏干井交底提要:观测井、疏干井技术交底交底内容:一、材料机械准备 滤水井管、冲击式成孔钻机、潜水泵、吸水管、空压机、排水管、水泵控制自动系统、8~5mm 豆石、木底座或混凝土底座、沥青、麻布等。二、施工准备 1、首先要了解地质勘探资料、掌握地下土质与水位变化情况,特别就是地下流砂情况,流砂层厚度,以便确定钻孔工艺与准备必要材料。 2、根据总得平面布置与所开挖地下工程得面积,确定正式管井与观测管井得数量、位置,排水管位置、流向,沉淀池位置以及与污水管道联接地点。3、对设置井点位置进行平整、放线,用白灰标明其位置。三、施工参数:平面布置见附图本工程基坑内设疏干井,井数 33 口,井径 600mm,井间距 30、0~40、0mm,井深20、0m;基坑外设观测井,井数 20 口,井径 150mm,井间距 40、0m,井深 25、0m,并在基坑内选取 6 口疏干井作为基坑内水位观测使用;基坑肥槽内疏干井兼做集水井使用,以排水沟连通,排水沟宽 500mm,深 300mm。基槽内疏干井在主体结构混凝土垫层施工前,严禁破坏;肥槽内疏干井在主体结构±0、00 施工完成前,严禁破坏。四、降水施工技术要求1、放井位按设计要求与井位平面图布设井位并测量地面标高,井位与设计要求偏差≯500mm,井位遇有地下障碍物需进行破裂,当因障碍物影响而偏差过大时,应与设计人员协商。定井位应由专业测量人员进行,井位应设置显著标志,必要时采纳钢钎打入地面下审核人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位各保存存一份。技术交底记录(表式 C2-1)编 号01-C2-002工程名称1#办公楼等 8 项(金宝花园北区商业金融建设项目)1~6#楼交底日期2025-8-15施工单位中启胶建集团有限公司分项工程名称观测井、疏干井交底提要:观测井、疏干井技术交底交底内容:300mm,并灌入石灰粉,定位完毕请监理组织验收。2、挖泥浆池根据场地条件在基坑内距降水井 3m 处挖泥浆池,每 4 口井共用一个泥浆池。废浆应及时外运并作妥善处理,保持现场环境卫生。3、挖探坑为清除井位下障碍物,应在井位处挖探坑,直径 800mm,深 1、0~1、5m,井口土质松散时,须设置护筒,避开泥浆侵泡、冲刷导致孔口坍塌。4、成孔管井采纳反循环钻机成孔,地层自造浆护壁。井...
