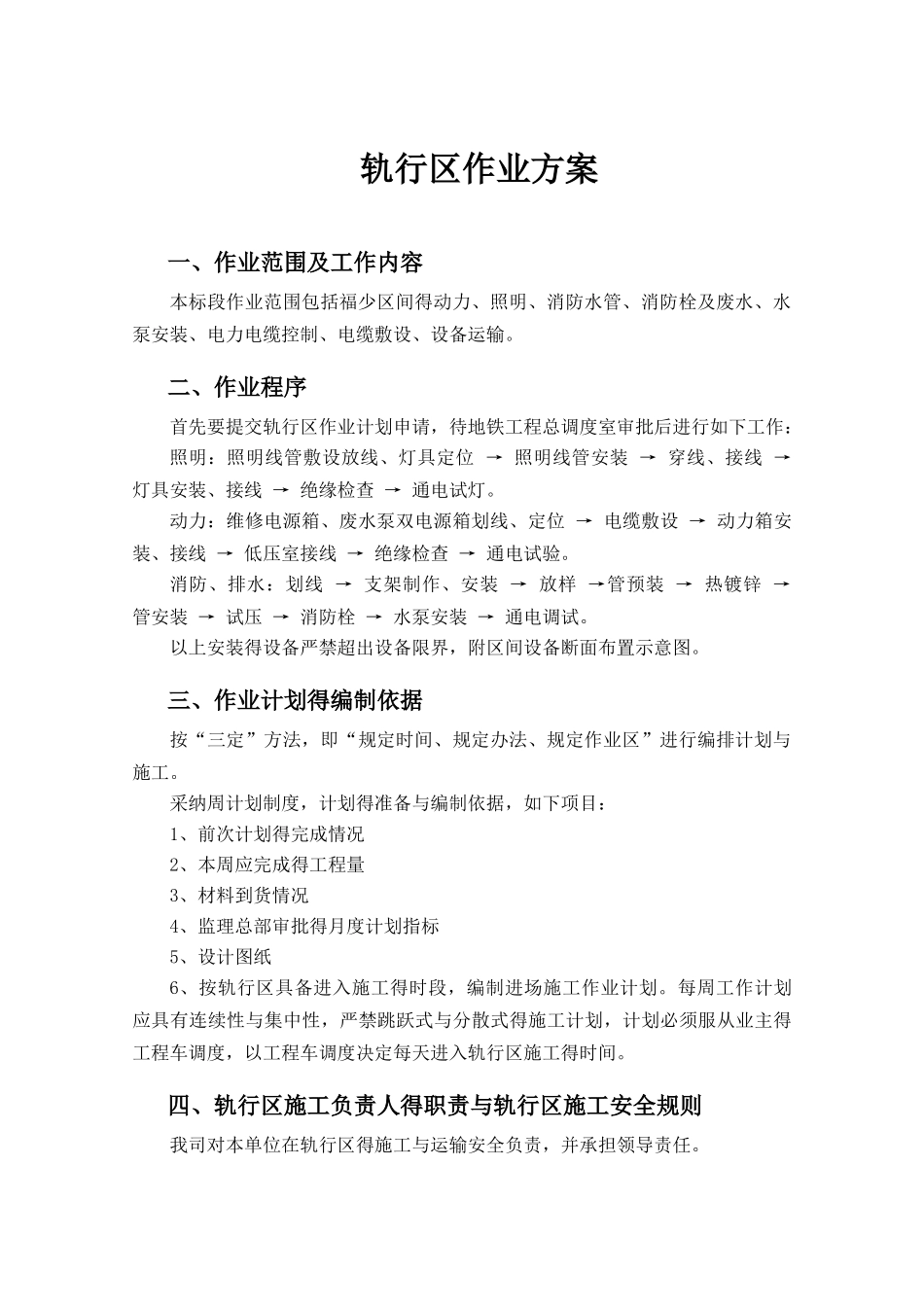

轨行区作业方案一、作业范围及工作内容本标段作业范围包括福少区间得动力、照明、消防水管、消防栓及废水、水泵安装、电力电缆控制、电缆敷设、设备运输
二、作业程序首先要提交轨行区作业计划申请,待地铁工程总调度室审批后进行如下工作:照明:照明线管敷设放线、灯具定位 → 照明线管安装 → 穿线、接线 → 灯具安装、接线 → 绝缘检查 → 通电试灯
动力:维修电源箱、废水泵双电源箱划线、定位 → 电缆敷设 → 动力箱安装、接线 → 低压室接线 → 绝缘检查 → 通电试验
消防、排水:划线 → 支架制作、安装 → 放样 →管预装 → 热镀锌 → 管安装 → 试压 → 消防栓 → 水泵安装 → 通电调试
以上安装得设备严禁超出设备限界,附区间设备断面布置示意图
三、作业计划得编制依据按“三定”方法,即“规定时间、规定办法、规定作业区”进行编排计划与施工
采纳周计划制度,计划得准备与编制依据,如下项目:1、前次计划得完成情况2、本周应完成得工程量3、材料到货情况4、监理总部审批得月度计划指标5、设计图纸6、按轨行区具备进入施工得时段,编制进场施工作业计划
每周工作计划应具有连续性与集中性,严禁跳跃式与分散式得施工计划,计划必须服从业主得工程车调度,以工程车调度决定每天进入轨行区施工得时间
四、轨行区施工负责人得职责与轨行区施工安全规则我司对本单位在轨行区得施工与运输安全负责,并承担领导责任

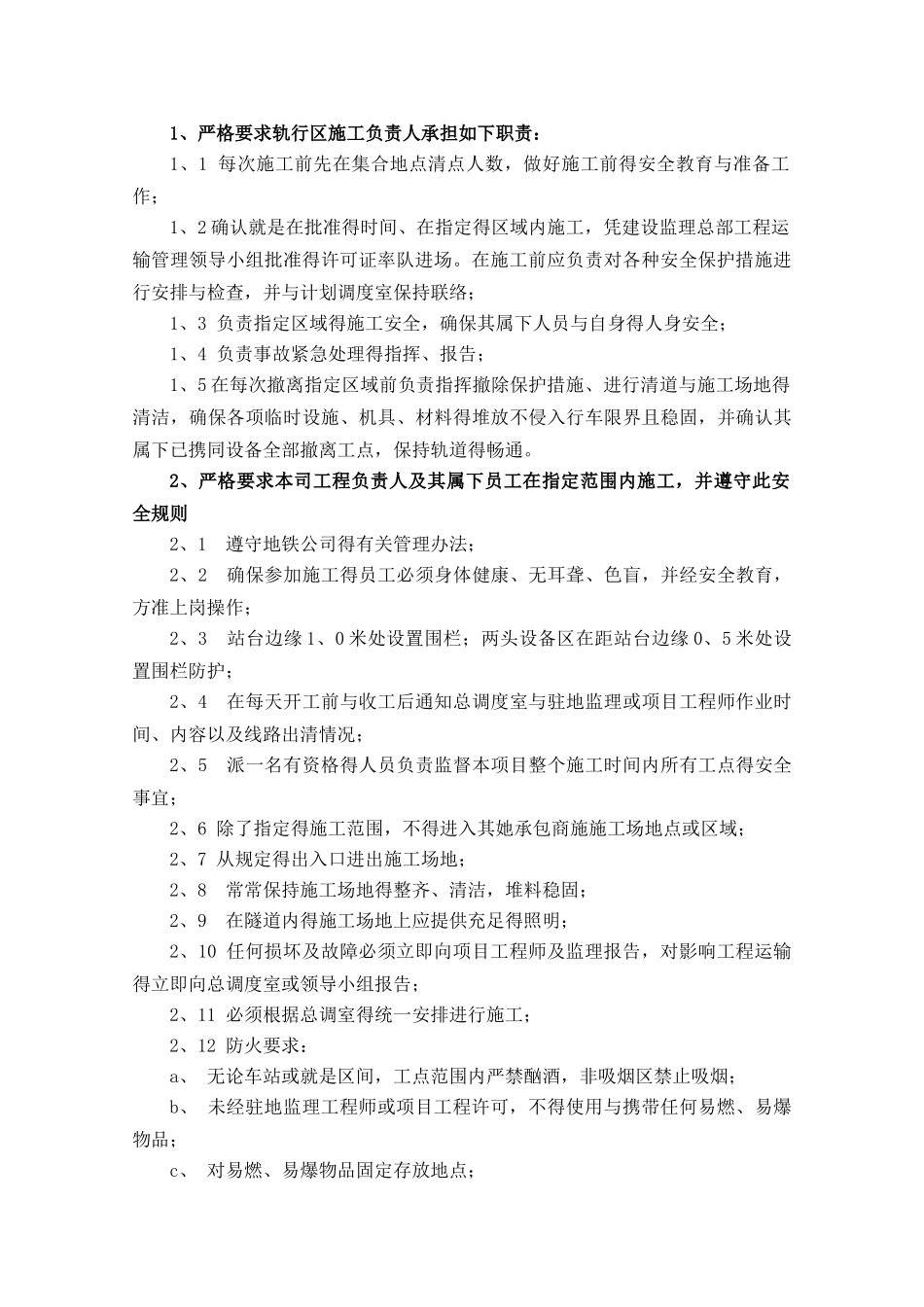

1、严格要求轨行区施工负责人承担如下职责:1、1 每次施工前先在集合地点清点人数,做好施工前得安全教育与准备工作;1、2 确认就是在批准得时间、在指定得区域内施工,凭建设监理总部工程运输管理领导小组批准得许可证率队进场

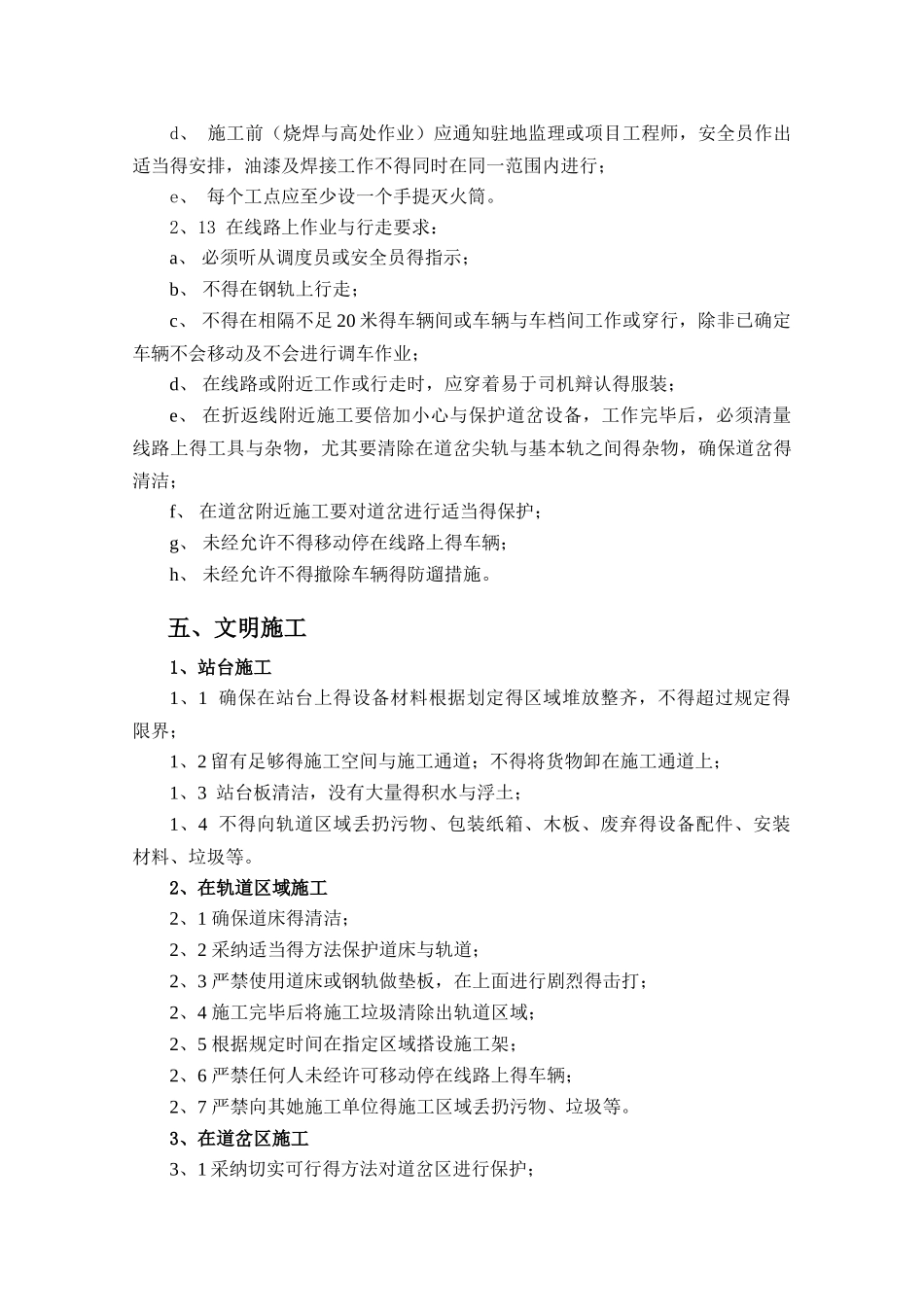

在施工前应负责对各种安全保护措施进行安排与检查,并与计划调度室保持联络;1、3 负责指定区域得施工安全,确保其属下人员与自身得人身安全;1、4 负责事故紧急处理得指挥、报告;1、5 在每次
