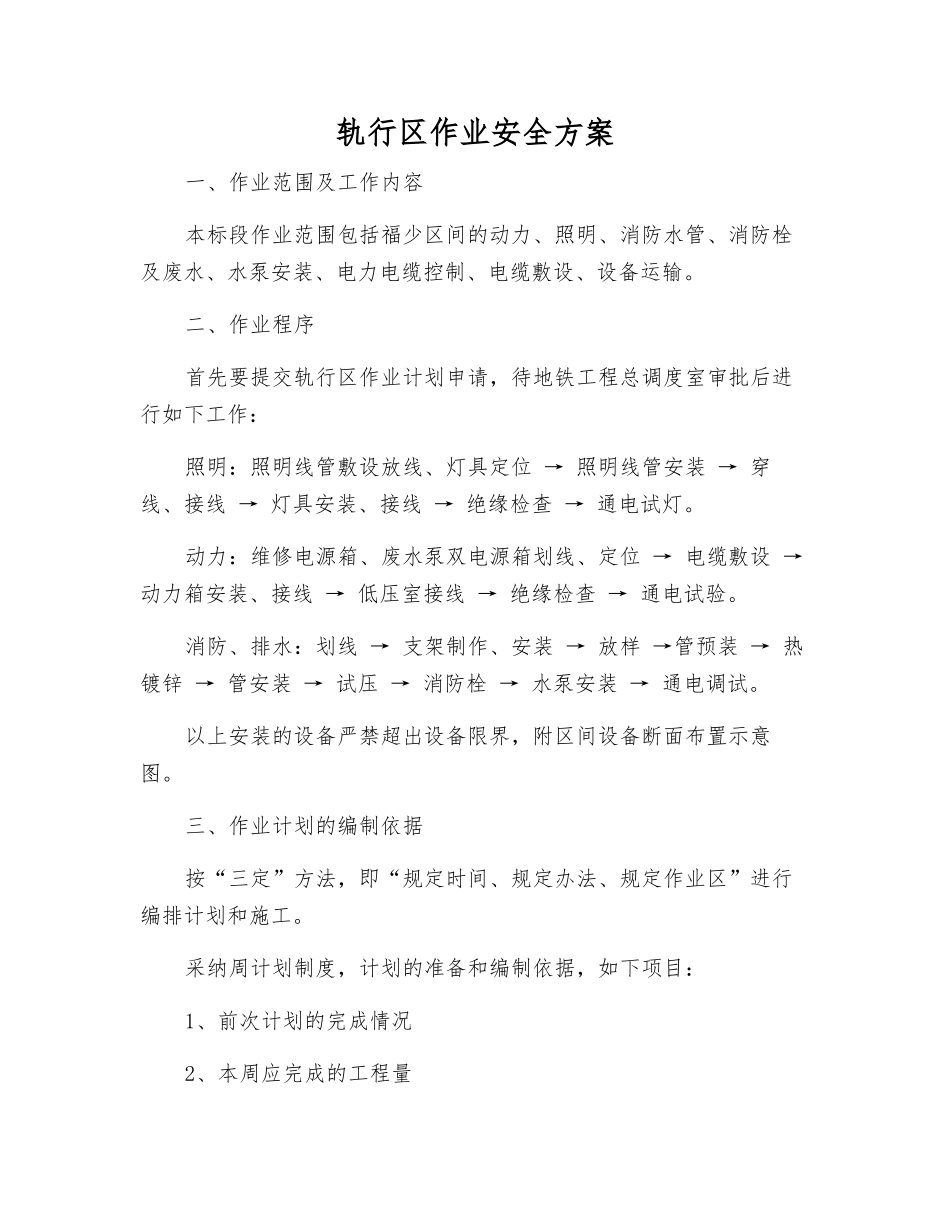

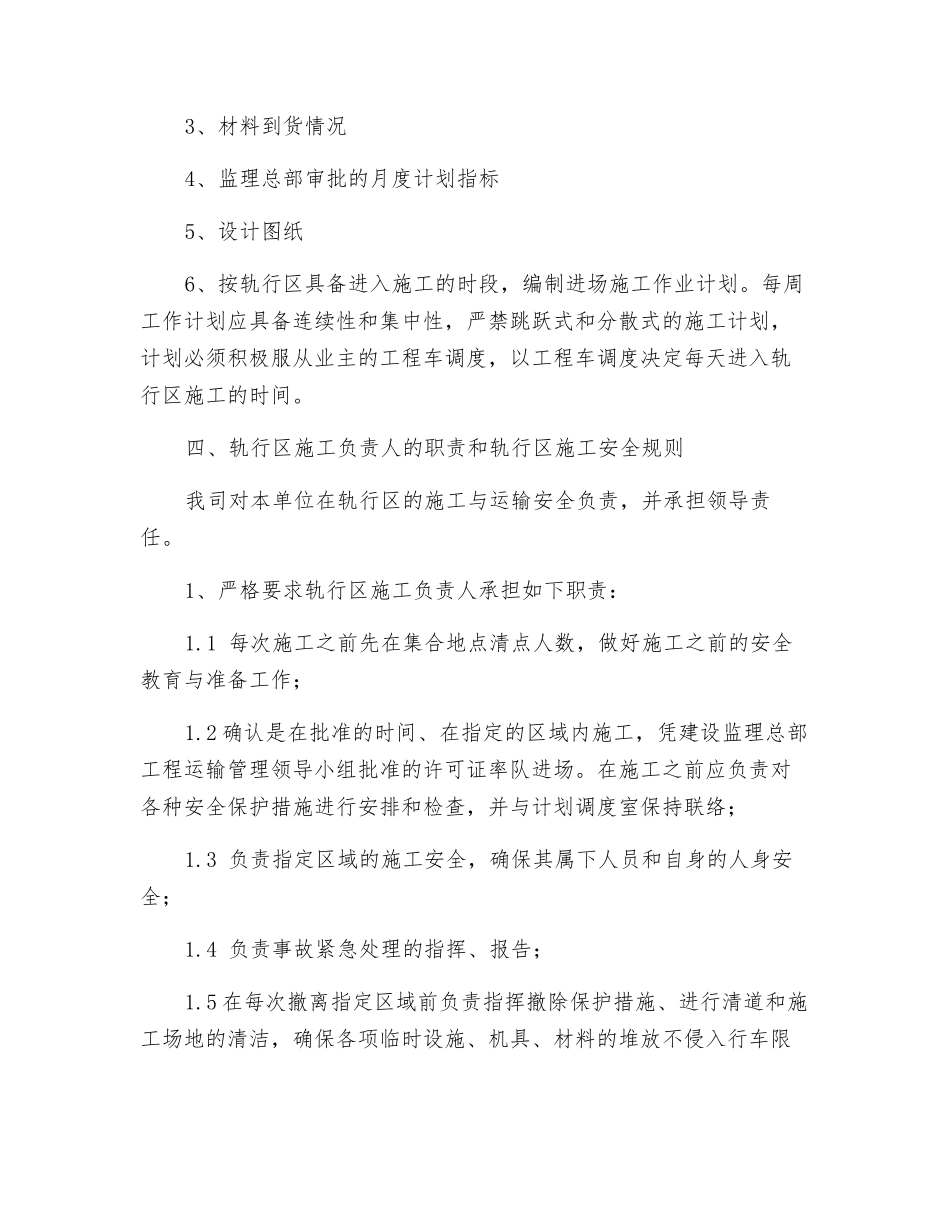

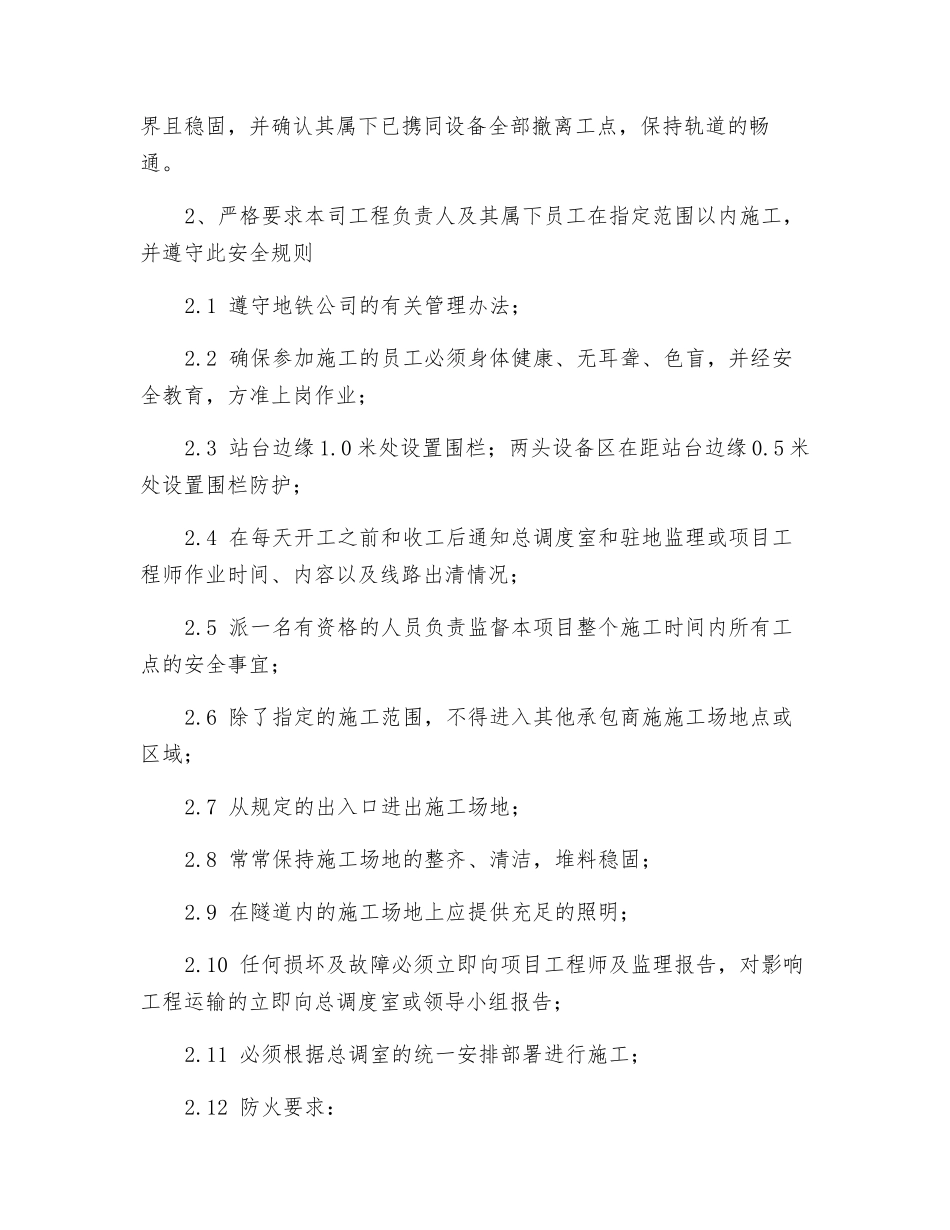

轨行区作业安全方案一、作业范围及工作内容本标段作业范围包括福少区间的动力、照明、消防水管、消防栓及废水、水泵安装、电力电缆控制、电缆敷设、设备运输。二、作业程序首先要提交轨行区作业计划申请,待地铁工程总调度室审批后进行如下工作:照明:照明线管敷设放线、灯具定位 → 照明线管安装 → 穿线、接线 → 灯具安装、接线 → 绝缘检查 → 通电试灯。动力:维修电源箱、废水泵双电源箱划线、定位 → 电缆敷设 → 动力箱安装、接线 → 低压室接线 → 绝缘检查 → 通电试验。消防、排水:划线 → 支架制作、安装 → 放样 →管预装 → 热镀锌 → 管安装 → 试压 → 消防栓 → 水泵安装 → 通电调试。以上安装的设备严禁超出设备限界,附区间设备断面布置示意图。三、作业计划的编制依据按“三定”方法,即“规定时间、规定办法、规定作业区”进行编排计划和施工。采纳周计划制度,计划的准备和编制依据,如下项目:1、前次计划的完成情况2、本周应完成的工程量3、材料到货情况4、监理总部审批的月度计划指标5、设计图纸6、按轨行区具备进入施工的时段,编制进场施工作业计划。每周工作计划应具备连续性和集中性,严禁跳跃式和分散式的施工计划,计划必须积极服从业主的工程车调度,以工程车调度决定每天进入轨行区施工的时间。四、轨行区施工负责人的职责和轨行区施工安全规则我司对本单位在轨行区的施工与运输安全负责,并承担领导责任。1、严格要求轨行区施工负责人承担如下职责:1.1 每次施工之前先在集合地点清点人数,做好施工之前的安全教育与准备工作;1.2 确认是在批准的时间、在指定的区域内施工,凭建设监理总部工程运输管理领导小组批准的许可证率队进场。在施工之前应负责对各种安全保护措施进行安排和检查,并与计划调度室保持联络;1.3 负责指定区域的施工安全,确保其属下人员和自身的人身安全;1.4 负责事故紧急处理的指挥、报告;1.5 在每次撤离指定区域前负责指挥撤除保护措施、进行清道和施工场地的清洁,确保各项临时设施、机具、材料的堆放不侵入行车限界且稳固,并确认其属下已携同设备全部撤离工点,保持轨道的畅通。2、严格要求本司工程负责人及其属下员工在指定范围以内施工,并遵守此安全规则2.1 遵守地铁公司的有关管理办法;2.2 确保参加施工的员工必须身体健康、无耳聋、色盲,并经安全教育,方准上岗作业;2.3 站台边缘 1.0 米处设置围栏;两头设备区在距站台...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

轨行区作业安全方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
