轨道大巷铺底硬化安全措施一、工程概况: 副斜井 8#井底车场、轨道大巷全长 1200m,需进行重新铺设轨道、平整巷道底板和混凝土铺底施工
铺底厚度为 200㎜,铺底后井底车场内轨面至混凝土地坪高度为 210㎜,轨道大巷内轨面与混凝土地坪相平
井底车场内排水沟设在巷道东侧,轨道大巷内排水沟设在巷道南侧,水沟净尺寸为 300×300mm,水沟浇筑壁厚为 100mm
铺底混凝土标号为 C20
轨道大巷内每隔 50m 须构筑积水横沟,与巷道两帮斜交,倾向于水沟,断面规格为 100㎜×100㎜
二、施工方法:1、铺底施工之前根据地测科给定的腰线,对巷道底板深度不符合要求处进行清理,如因积水底板鼓起的地方必须在铺底之前处理完毕
2、在铺底施工之前根据巷道中腰线提前清挖毛水沟,并根据腰线对底板进行整平,调整轨道并将多余矸石清理洁净,然后进行稳水沟模,再进行铺底、浇筑
工艺流程:交接班--整平底板、调整轨道、清理矸石--稳水沟模--铺底、浇筑--抹面 严格根据施工断面图所示尺寸进行施工
4、混凝土严格根据 C20 标准比例进行配比,确保其强度
(水:175kg,水泥:343kg, 砂:621kg ,石子:1261kg
配合比为:0
51:1:1
68 )5、混凝土必须连续浇筑,震动棒震捣密实
6、混凝土之间接茬处、混凝土与两帮接茬处必须刷成毛面

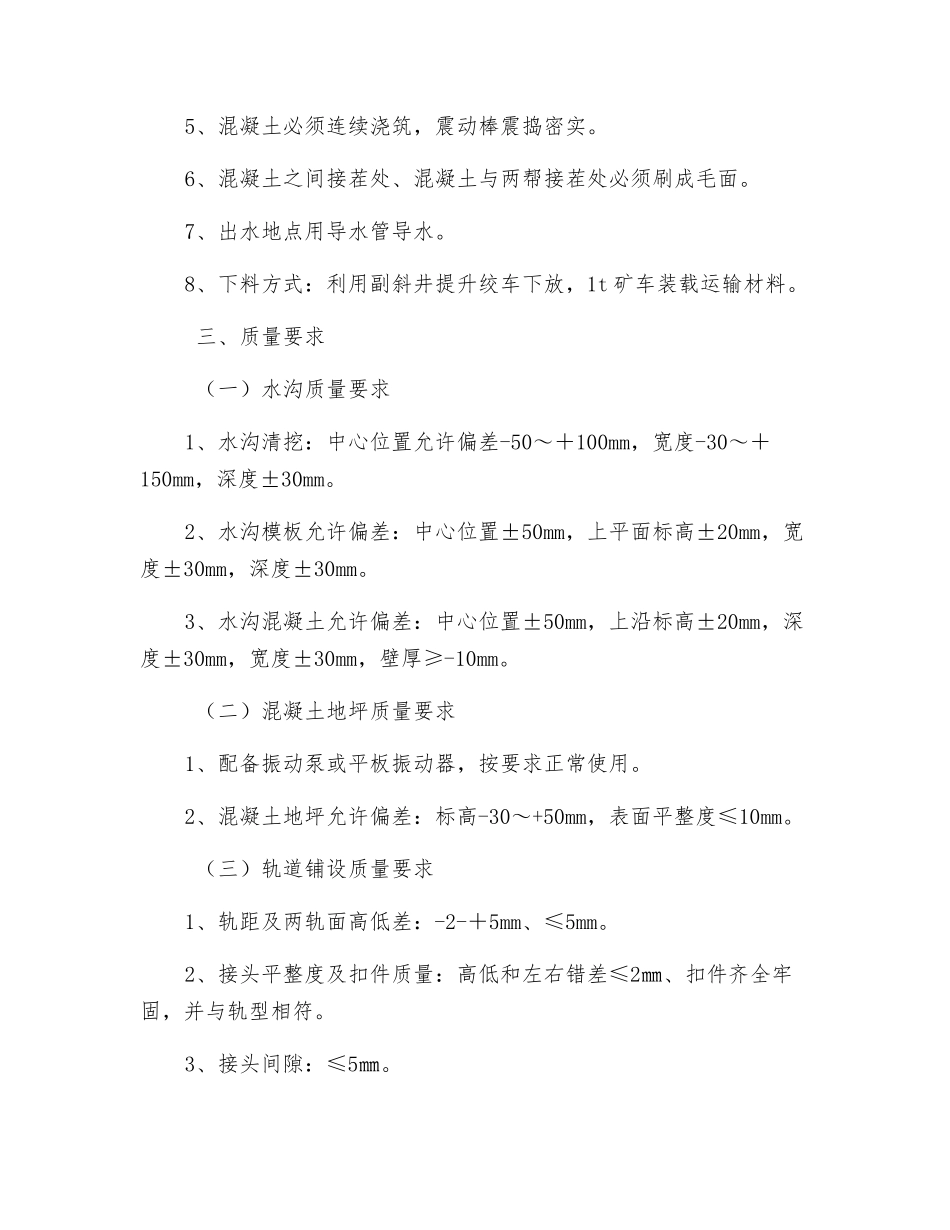

7、出水地点用导水管导水
8、下料方式:利用副斜井提升绞车下放,1t 矿车装载运输材料
三、质量要求 (一)水沟质量要求1、水沟清挖:中心位置允许偏差-50~+100mm,宽度-30~+150mm,深度±30mm
2、水沟模板允许偏差:中心位置±50mm,上平面标高±20mm,宽度±30mm,深度±30mm
3、水沟混凝土允许偏差:中心位置±50mm,上沿标高±20mm,深度±30mm,宽度±30mm,壁厚≥-10mm
