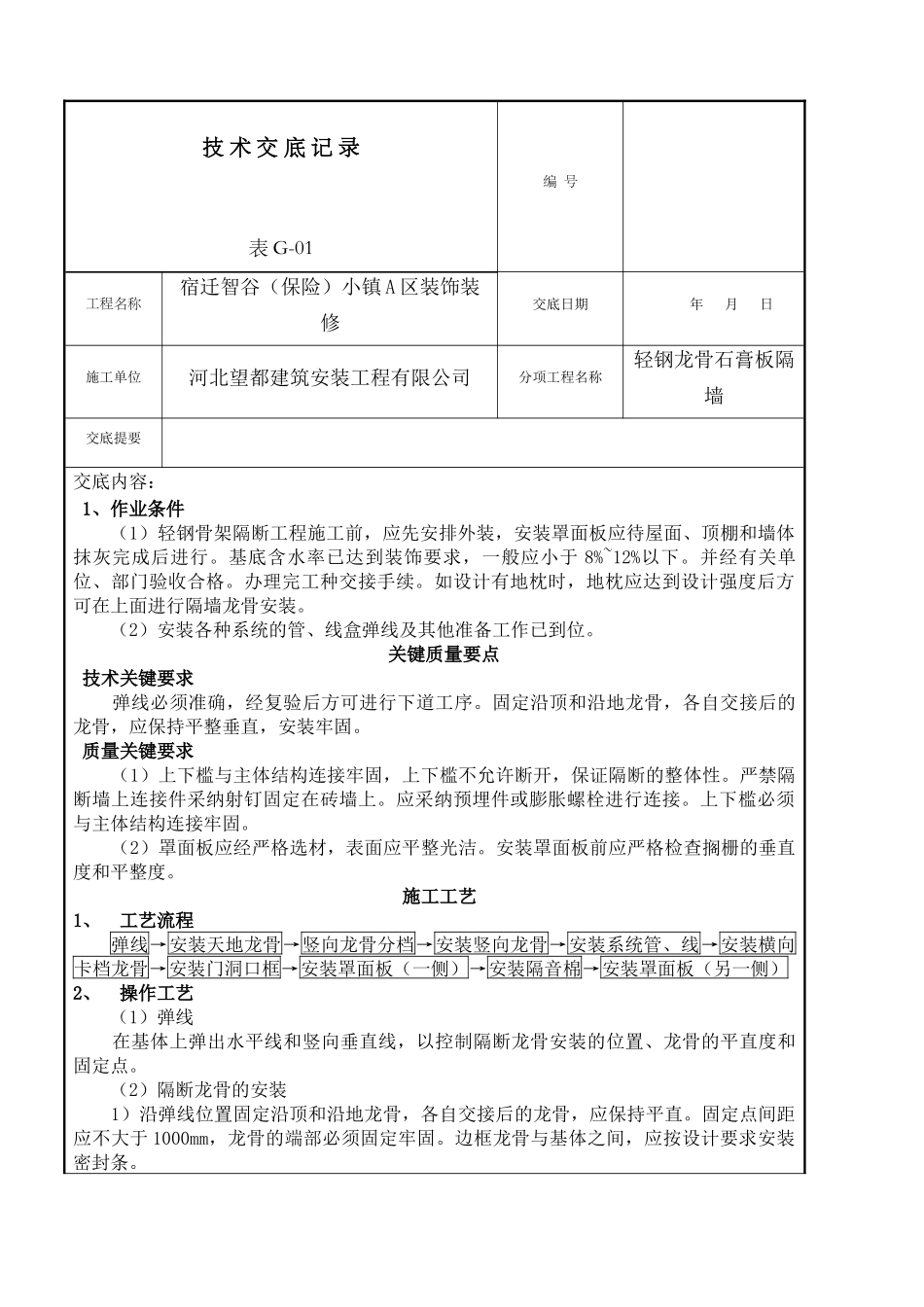

技 术 交 底 记 录表 G-01编 号工程名称宿迁智谷(保险)小镇 A 区装饰装修交底日期 年 月 日施工单位河北望都建筑安装工程有限公司分项工程名称轻钢龙骨石膏板隔墙交底提要交底内容: 1、作业条件(1)轻钢骨架隔断工程施工前,应先安排外装,安装罩面板应待屋面、顶棚和墙体抹灰完成后进行
基底含水率已达到装饰要求,一般应小于 8%~12%以下
并经有关单位、部门验收合格
办理完工种交接手续
如设计有地枕时,地枕应达到设计强度后方可在上面进行隔墙龙骨安装
(2)安装各种系统的管、线盒弹线及其他准备工作已到位
关键质量要点 技术关键要求 弹线必须准确,经复验后方可进行下道工序
固定沿顶和沿地龙骨,各自交接后的龙骨,应保持平整垂直,安装牢固
质量关键要求 (1)上下槛与主体结构连接牢固,上下槛不允许断开,保证隔断的整体性
严禁隔断墙上连接件采纳射钉固定在砖墙上
应采纳预埋件或膨胀螺栓进行连接
上下槛必须与主体结构连接牢固
(2)罩面板应经严格选材,表面应平整光洁
安装罩面板前应严格检查搁栅的垂直度和平整度

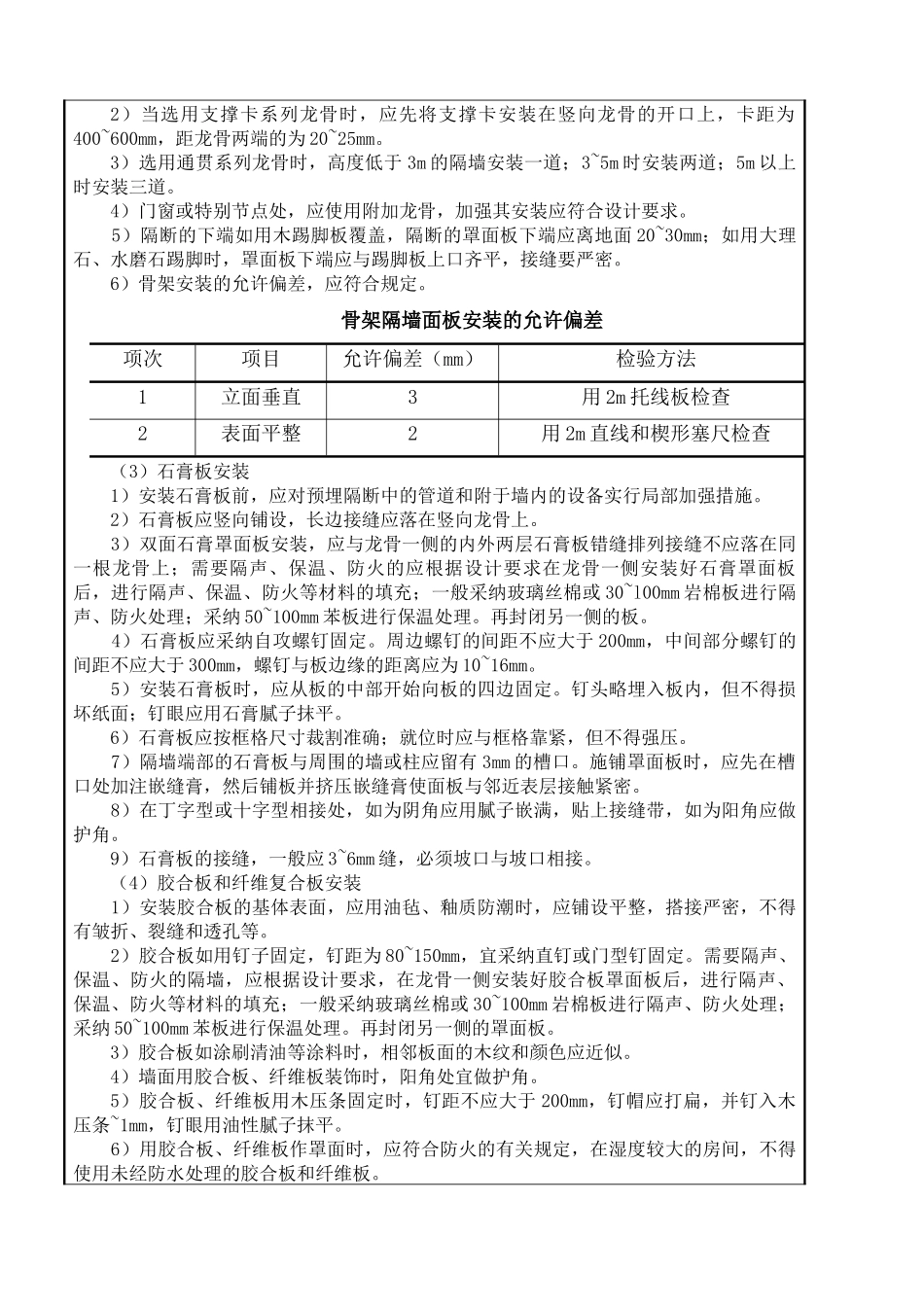

施工工艺1、 工艺流程弹线→安装天地龙骨→竖向龙骨分档→安装竖向龙骨→安装系统管、线→安装横向卡档龙骨→安装门洞口框→安装罩面板(一侧)→安装隔音棉→安装罩面板(另一侧)2、 操作工艺 (1)弹线 在基体上弹出水平线和竖向垂直线,以控制隔断龙骨安装的位置、龙骨的平直度和固定点
(2)隔断龙骨的安装 1)沿弹线位置固定沿顶和沿地龙骨,各自交接后的龙骨,应保持平直
固定点间距应不大于 1000mm,龙骨的端部必须固定牢固
边框龙骨与基体之间,应按设计要求安装密封条
2)当选用支撑卡系列龙骨时,应先将支撑卡安装在竖向龙骨的开口上,卡距为400~600mm,距龙骨两端的为 20~25mm

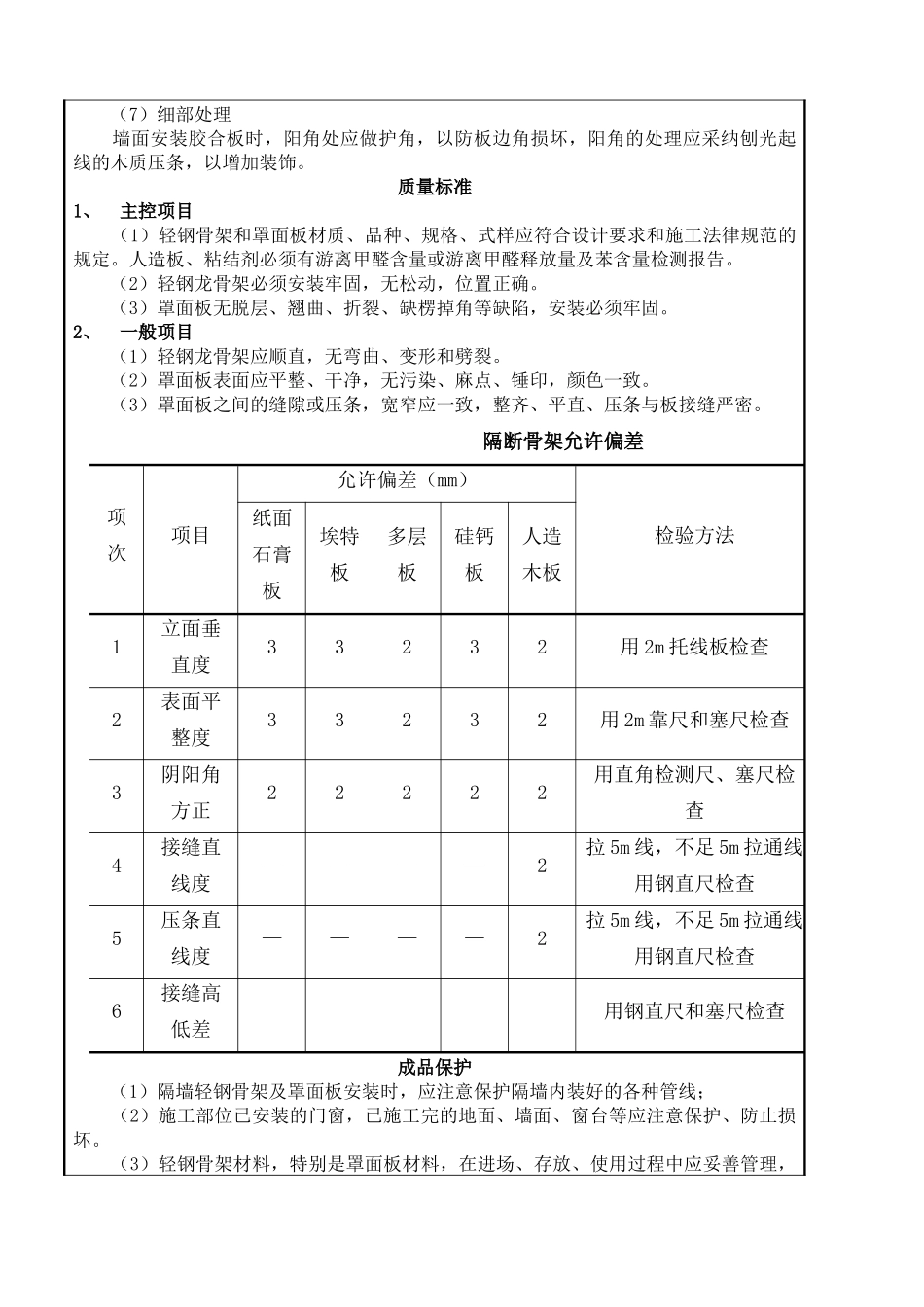

3)选用通贯系列龙骨时,高度低于 3m 的隔墙安装一道;3~5m 时安装两道;5m 以
