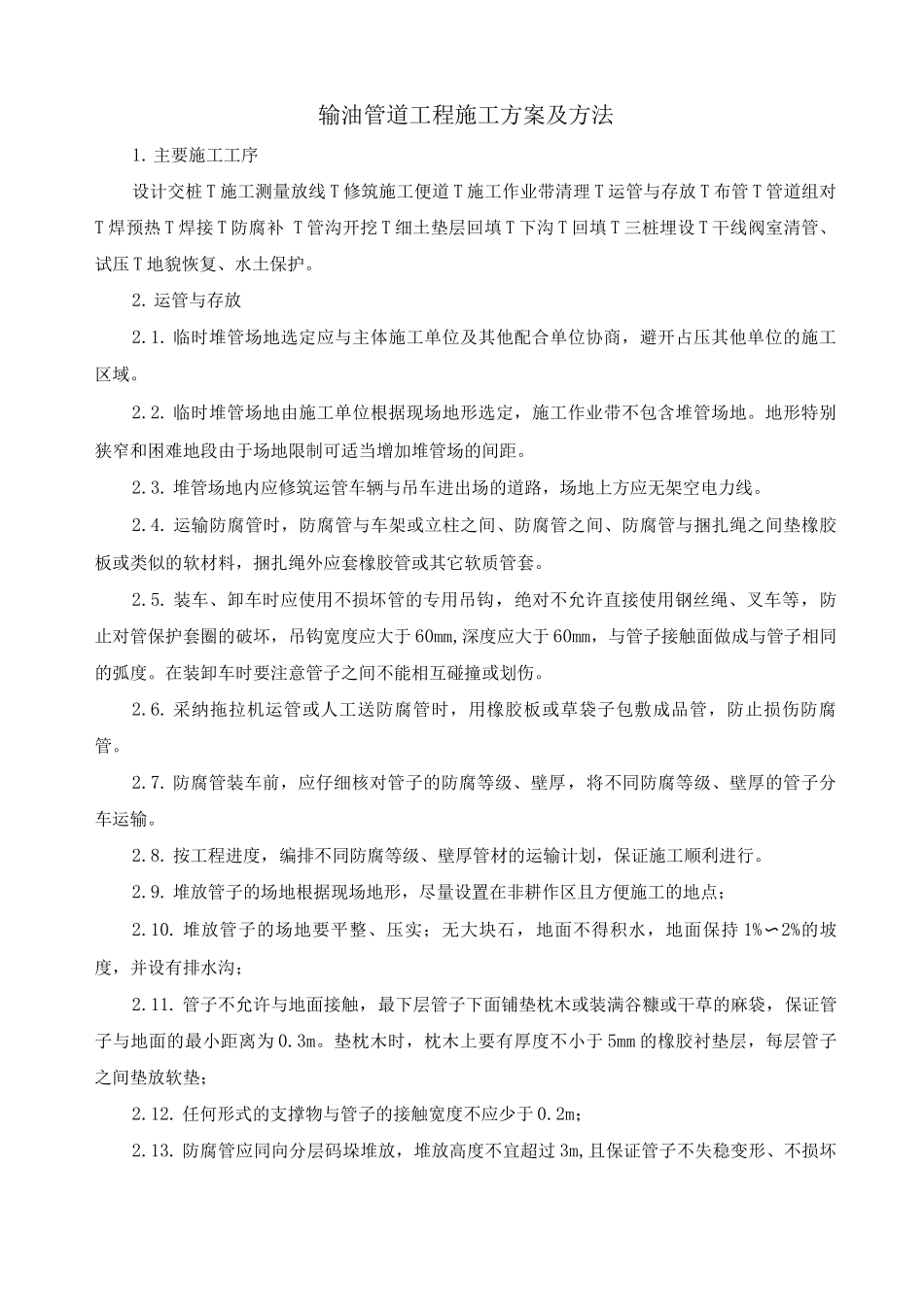

输油管道工程施工方案及方法1
主要施工工序设计交桩 T 施工测量放线 T 修筑施工便道 T 施工作业带清理 T 运管与存放 T 布管 T 管道组对T 焊预热 T 焊接 T 防腐补 T 管沟开挖 T 细土垫层回填 T 下沟 T 回填 T 三桩埋设 T 干线阀室清管、试压 T 地貌恢复、水土保护
运管与存放2
临时堆管场地选定应与主体施工单位及其他配合单位协商,避开占压其他单位的施工区域
临时堆管场地由施工单位根据现场地形选定,施工作业带不包含堆管场地
地形特别狭窄和困难地段由于场地限制可适当增加堆管场的间距
堆管场地内应修筑运管车辆与吊车进出场的道路,场地上方应无架空电力线
运输防腐管时,防腐管与车架或立柱之间、防腐管之间、防腐管与捆扎绳之间垫橡胶板或类似的软材料,捆扎绳外应套橡胶管或其它软质管套
装车、卸车时应使用不损坏管的专用吊钩,绝对不允许直接使用钢丝绳、叉车等,防止对管保护套圈的破坏,吊钩宽度应大于 60mm,深度应大于 60mm,与管子接触面做成与管子相同的弧度
在装卸车时要注意管子之间不能相互碰撞或划伤
采纳拖拉机运管或人工送防腐管时,用橡胶板或草袋子包敷成品管,防止损伤防腐管
防腐管装车前,应仔细核对管子的防腐等级、壁厚,将不同防腐等级、壁厚的管子分车运输
按工程进度,编排不同防腐等级、壁厚管材的运输计划,保证施工顺利进行

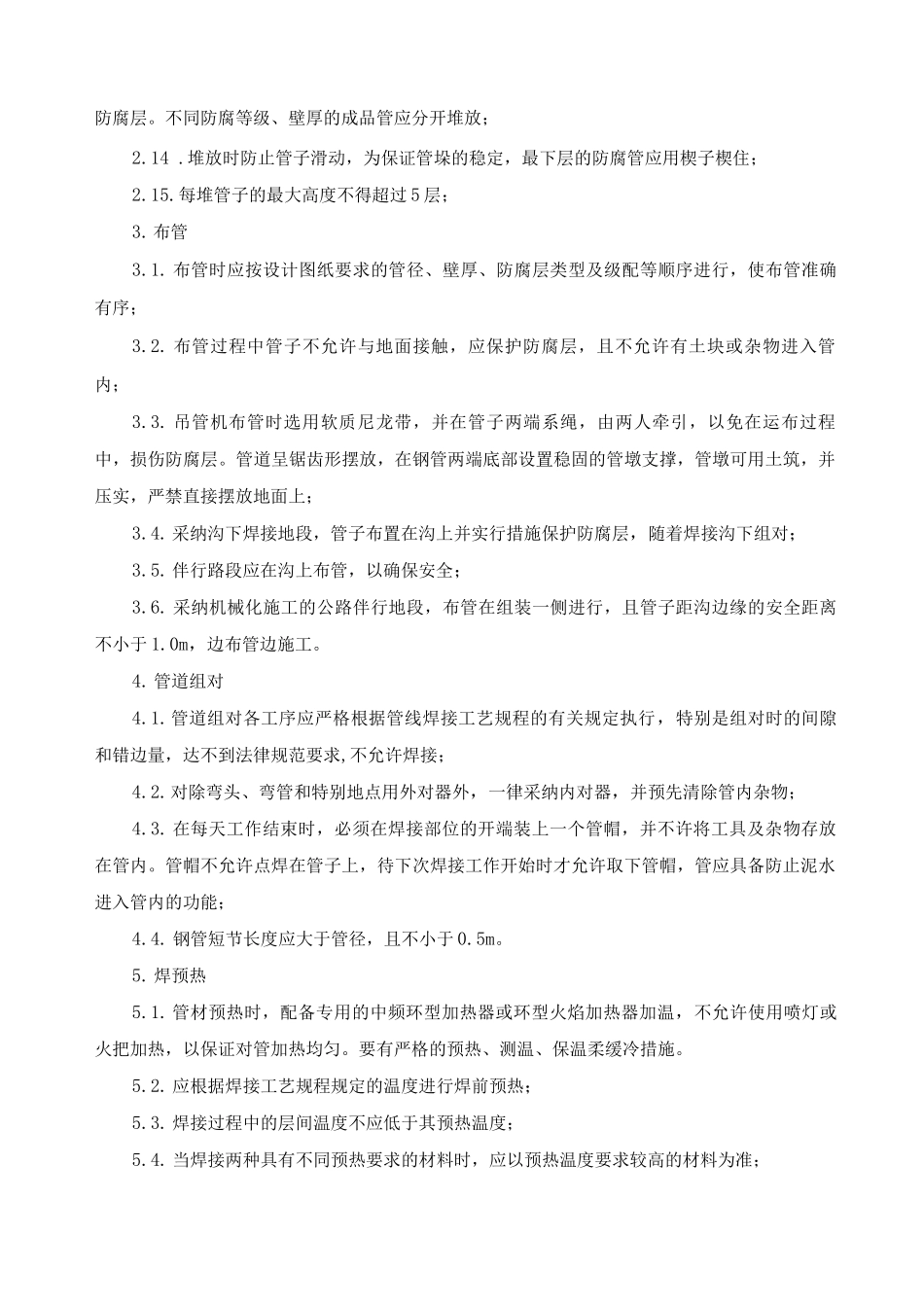

堆放管子的场地根据现场地形,尽量设置在非耕作区且方便施工的地点;2
堆放管子的场地要平整、压实;无大块石,地面不得积水,地面保持 1%〜2%的坡度,并设有排水沟;2
管子不允许与地面接触,最下层管子下面铺垫枕木或装满谷糠或干草的麻袋,保证管子与地面的最小距离为 0
垫枕木时,枕木上要有厚度不小于 5mm 的橡胶衬垫层,每层管子之
