1 工程概况* *城市生活垃圾焚烧发电项目一期土建工程位于,距离约 15 公里交通运输 较为便利
厂区围墙内用地面积约 50506 平方米,建筑面积约为 15313 平方米
一 期土建工程共分为两个标段,一标段为综合主厂房工程,二标段为附属建筑工程
该高边坡土方回填工程位于一标段综合主厂房厂区西南角物流出入处,工 程内容包括土方回填、挡土墙施工和三维土工网喷播植草护坡施工
根据业主方 提供的土方回填图纸及现场实际情况的调查,该土方回填工程回填方量 m3,坡脚 高程 127
50,坡顶高程141
70,坡脚至坡顶高差 14
2m,由于该土方回 填工程高差大,坡度陡,从而增加了施工难度
2 编制依据2
1 设计文件2
2 相关法律规范1《建筑工程施工质量验收统一标准》GB503 —212《建筑地基基础工程施工质量验收法律规范》GB50202 —223《建筑工程施工质量评价标准》GB/T50375 —264《工程测量法律规范》GB526-275《电力工程施工测量技术法律规范》DL/T5445—20256《建筑边坡工程技术法律规范》GB50330-227《土方与爆破工程施工及验收法律规范》GBJ50201 —20253 现场调查通过对该土方回填区域现场调查了解,边坡地势起伏,坡度较陡,施工机械难以下至坡 脚,须修筑临时进场道路,以便材料运输车辆抵达坡脚;坡脚地势较为平坦,空间相对开阔, 可以满足施工机械正常作业
边坡表面被植被及大型树木覆盖,回填施工之前须清理边坡表 面杂草及树木移植

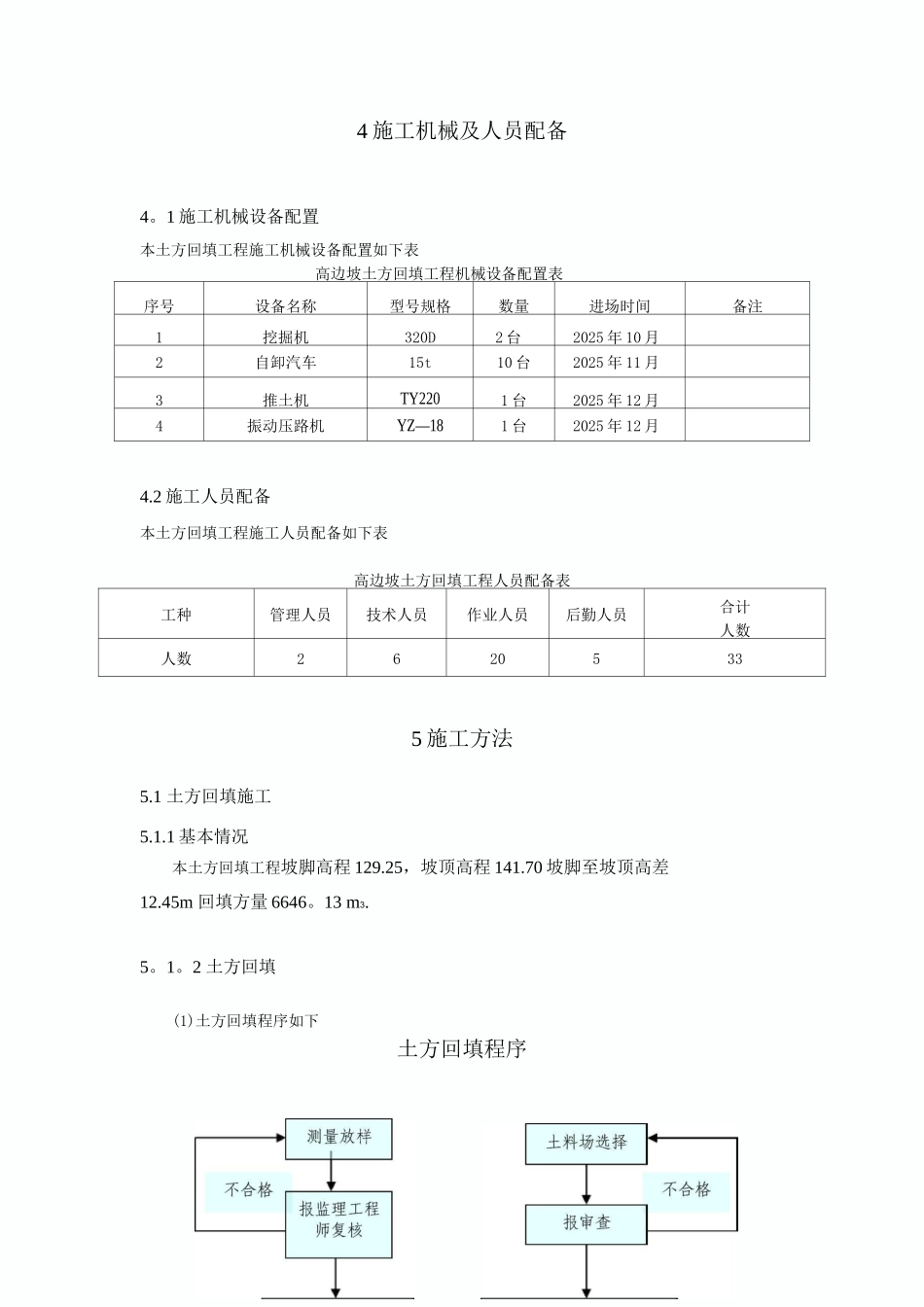

4 施工机械及人员配备4
1 施工机械设备配置本土方回填工程施工机械设备配置如下表高边坡土方回填工程机械设备配置表序号设备名称型号规格数量进场时间备注1挖掘机320D2 台2025 年 10 月2自卸汽车15t10 台2025 年 11 月3推土机TY2201 台2025 年 12 月4振动压路机YZ
