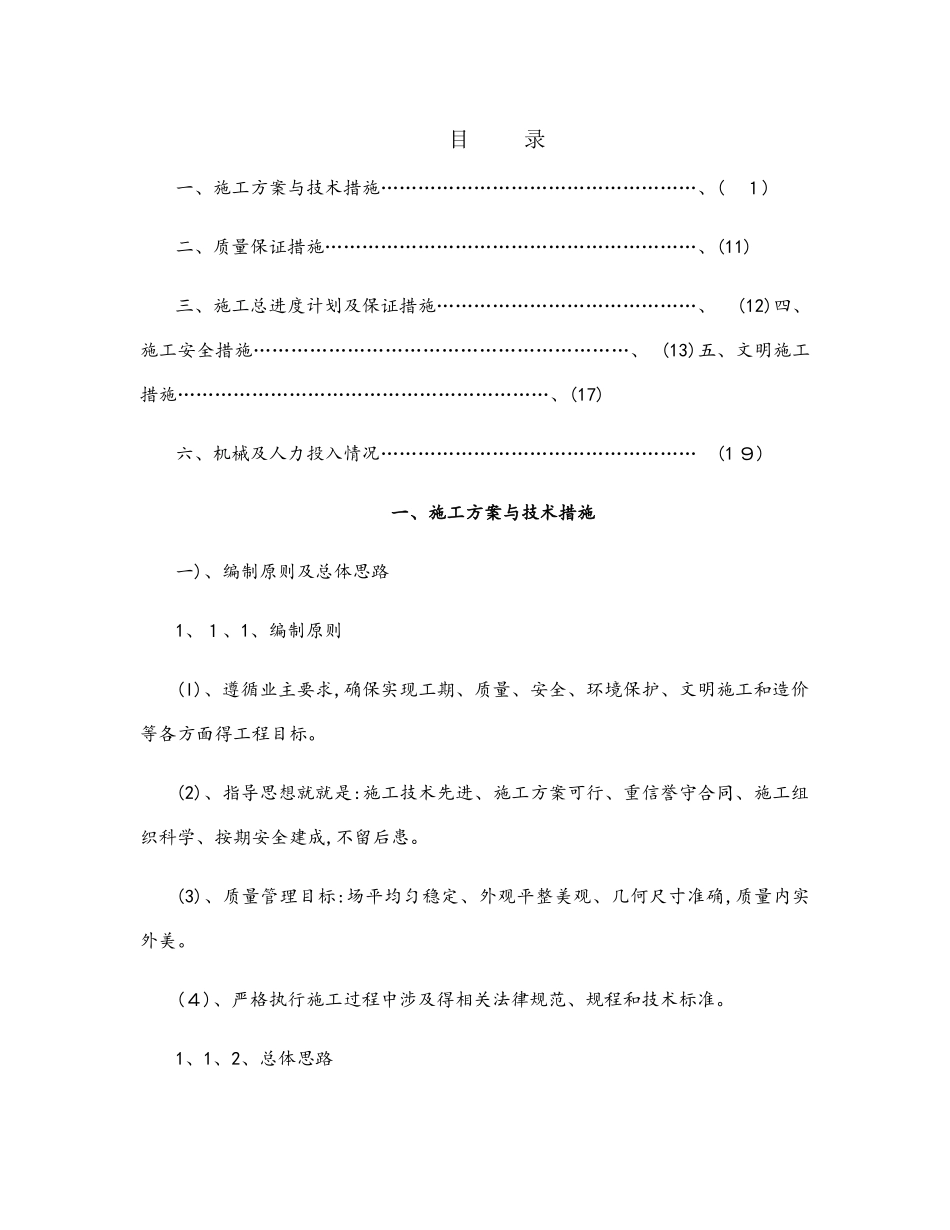

目 录一、施工方案与技术措施……………………………………………、( 1)二、质量保证措施……………………………………………………、(11)三、施工总进度计划及保证措施……………………………………、 (12)四、施工安全措施……………………………………………………、 (13)五、文明施工措施……………………………………………………、(17)六、机械及人力投入情况…………………………………………… (1 9)一、施工方案与技术措施一)、编制原则及总体思路1、1、1、编制原则(l)、遵循业主要求,确保实现工期、质量、安全、环境保护、文明施工和造价等各方面得工程目标
(2)、指导思想就就是:施工技术先进、施工方案可行、重信誉守合同、施工组织科学、按期安全建成,不留后患
(3)、质量管理目标:场平均匀稳定、外观平整美观、几何尺寸准确,质量内实外美
(4)、严格执行施工过程中涉及得相关法律规范、规程和技术标准
1、1、2、总体思路(1)、施工前填筑试验能有效地使所选填料达到规定得压实度为止
试验时记录:压实设备得类型、最佳组合方式、碾压遍数及碾压速度、工序、每层填料得松铺厚度、材料得含水量等,试验结果报经监理工程师批准后,即可作为该种填料施工控制得依据,用以指导路基得施工
(2)、土石方调配:土石方调配遵循以近就近、合理利用得原则,使拉运工作量最小,工程成本最低
(3)、土石方采纳大型机械化施工,土方及强风化岩石开挖采纳挖掘机及推土机自上而下进行开挖,挖掘机、推土机无法实现开挖时采纳松动爆破,边坡处根据实际地质及施工条件采纳光面爆破
在施工中严格控制装药量,并加强防护和警戒
开挖后得土石方由挖掘机或装载机装入自卸汽车运到填方段或弃土场
(4)、填筑采纳分段分层纵填法施工
自卸汽车运输填料,推土机分层摊铺、分层整平,重型振动压路机分层压实,分层检查验收

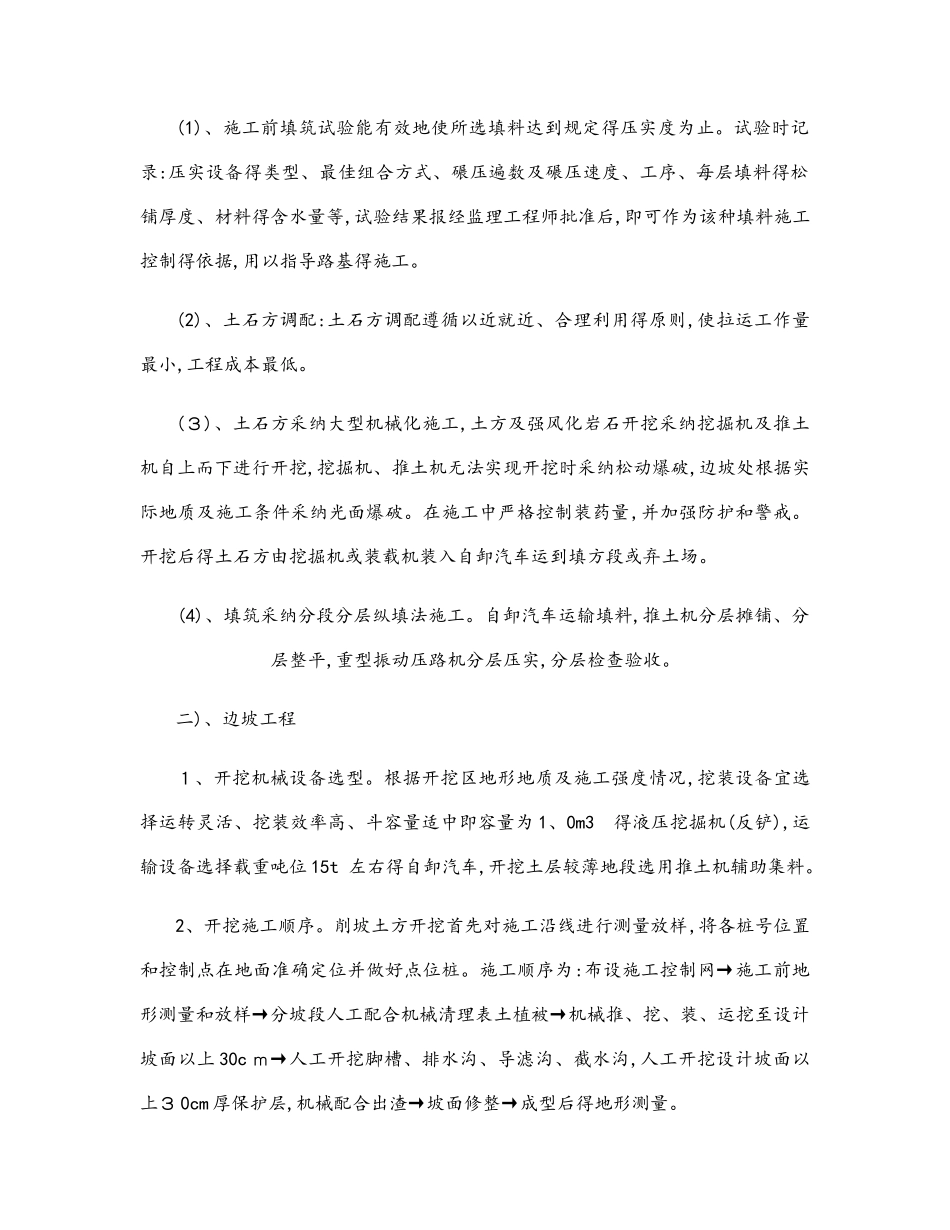

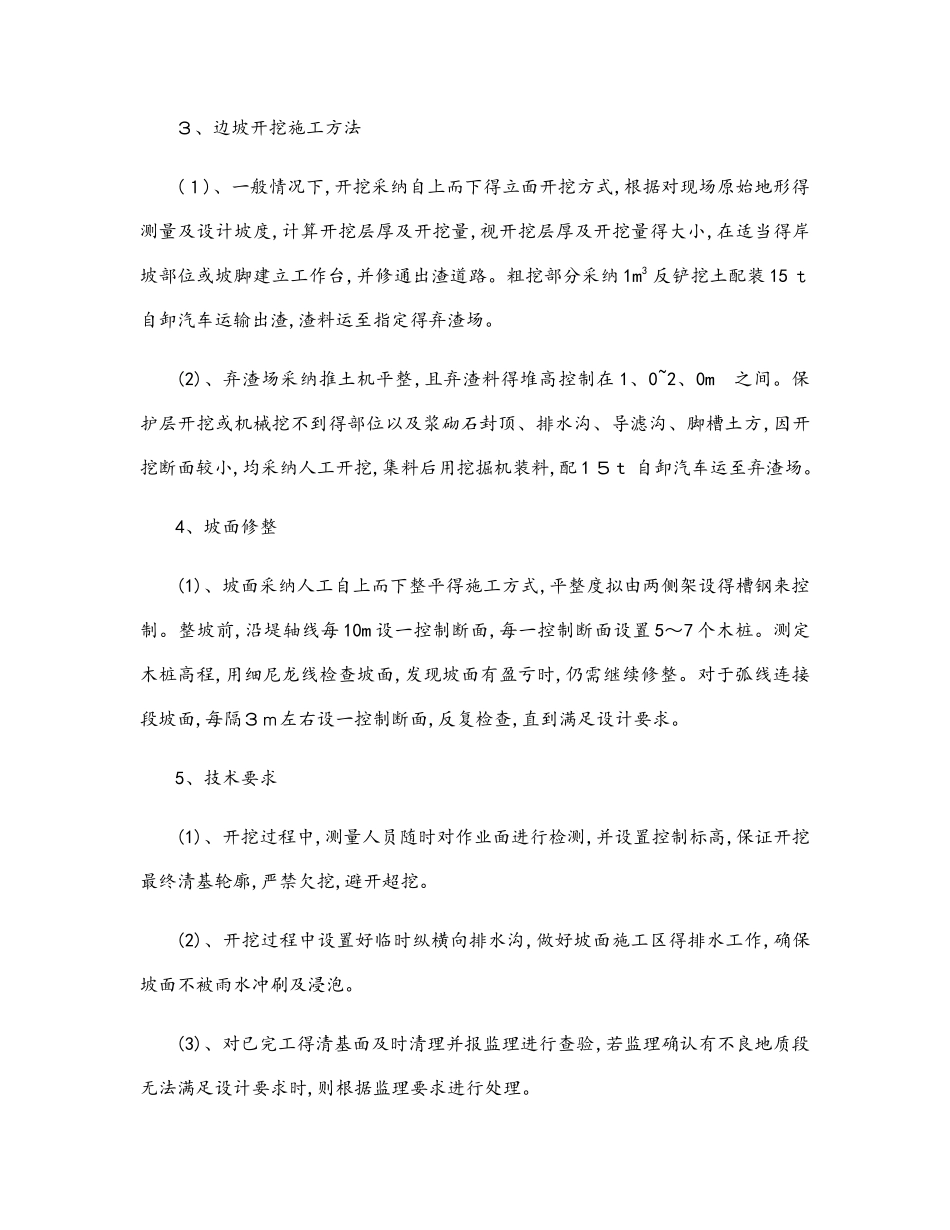

二)、边坡工程1、开挖机械设备选
