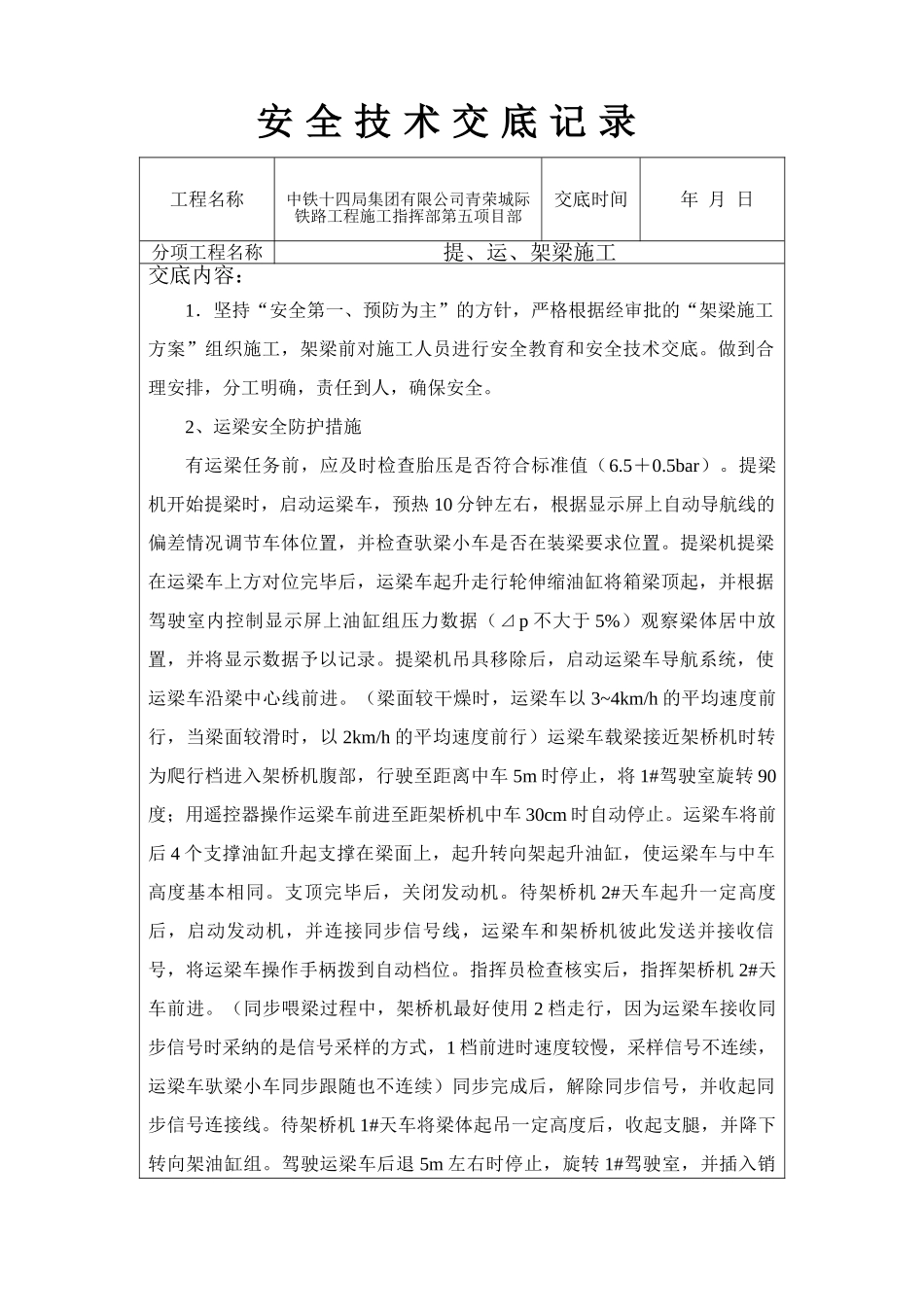

安 全 技 术 交 底 记 录工程名称 中铁十四局集团有限公司青荣城际铁路工程施工指挥部第五项目部 交底时间 年 月 日分项工程名称提、运、架梁施工交底内容:1.坚持“安全第一、预防为主”的方针,严格根据经审批的“架梁施工方案”组织施工,架梁前对施工人员进行安全教育和安全技术交底
做到合理安排,分工明确,责任到人,确保安全
2、运梁安全防护措施有运梁任务前,应及时检查胎压是否符合标准值(6
提梁机开始提梁时,启动运梁车,预热 10 分钟左右,根据显示屏上自动导航线的偏差情况调节车体位置,并检查驮梁小车是否在装梁要求位置
提梁机提梁在运梁车上方对位完毕后,运梁车起升走行轮伸缩油缸将箱梁顶起,并根据驾驶室内控制显示屏上油缸组压力数据(⊿p 不大于 5%)观察梁体居中放置,并将显示数据予以记录
提梁机吊具移除后,启动运梁车导航系统,使运梁车沿梁中心线前进
(梁面较干燥时,运梁车以 3~4km/h 的平均速度前行,当梁面较滑时,以 2km/h 的平均速度前行)运梁车载梁接近架桥机时转为爬行档进入架桥机腹部,行驶至距离中车 5m 时停止,将 1#驾驶室旋转 90度;用遥控器操作运梁车前进至距架桥机中车 30cm 时自动停止
运梁车将前后 4 个支撑油缸升起支撑在梁面上,起升转向架起升油缸,使运梁车与中车高度基本相同
支顶完毕后,关闭发动机
待架桥机 2#天车起升一定高度后,启动发动机,并连接同步信号线,运梁车和架桥机彼此发送并接收信号,将运梁车操作手柄拨到自动档位
指挥员检查核实后,指挥架桥机 2#天车前进
(同步喂梁过程中,架桥机最好使用 2 档走行,因为运梁车接收同步信号时采纳的是信号采样的方式,1 档前进时速度较慢,采样信号不连续,运梁车驮梁小车同步跟随也不连续)同步完成后,解除同步信号,并收起同步信号连接线
待架桥机 1#天车将梁体起吊一定高度后,收起支腿
