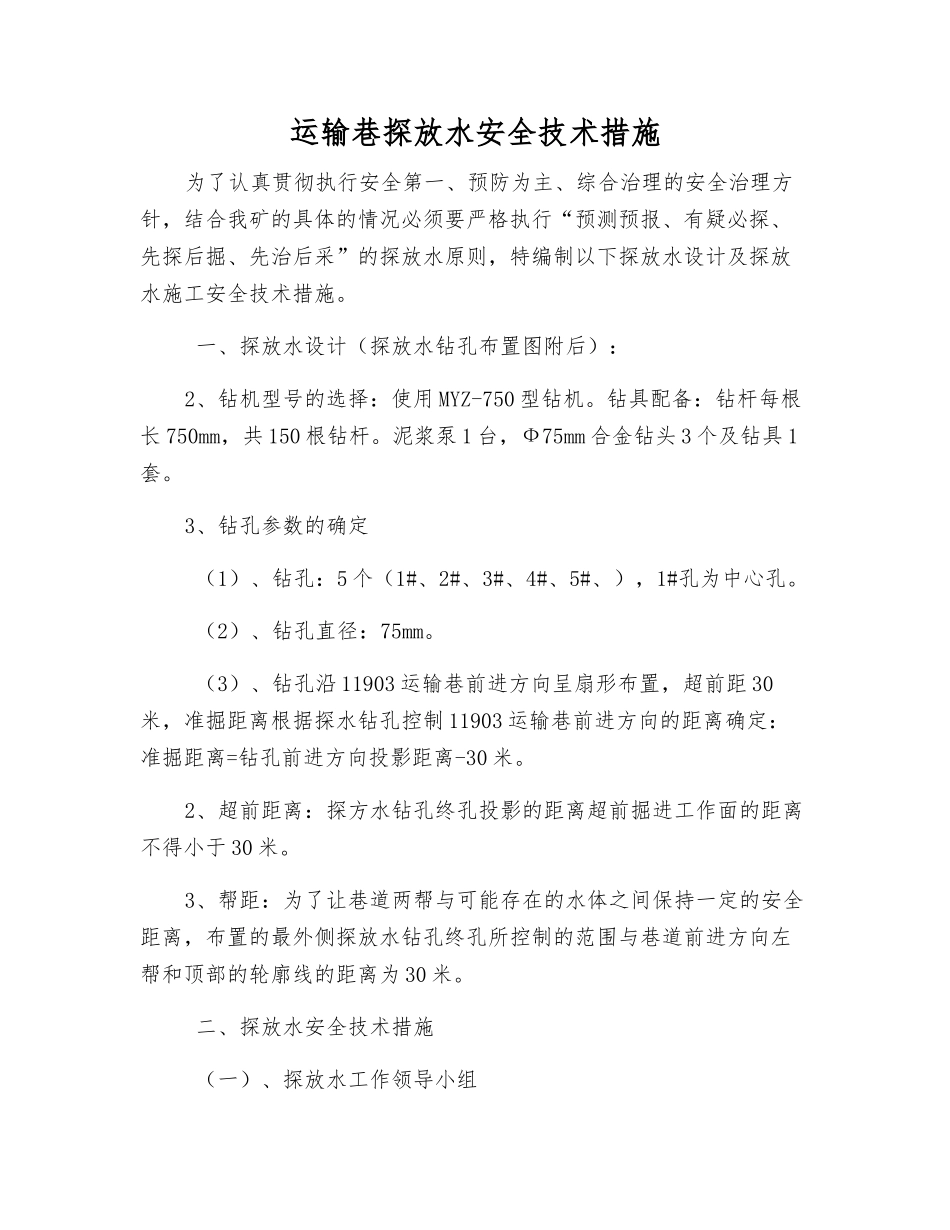

运输巷探放水安全技术措施为了认真贯彻执行安全第一、预防为主、综合治理的安全治理方针,结合我矿的具体的情况必须要严格执行“预测预报、有疑必探、先探后掘、先治后采”的探放水原则,特编制以下探放水设计及探放水施工安全技术措施
一、探放水设计(探放水钻孔布置图附后):2、钻机型号的选择:使用 MYZ-750 型钻机
钻具配备:钻杆每根长 750mm,共 150 根钻杆
泥浆泵 1 台,Ф75mm 合金钻头 3 个及钻具 1套
3、钻孔参数的确定 (1)、钻孔:5 个(1#、2#、3#、4#、5#、),1#孔为中心孔
(2)、钻孔直径:75mm
(3)、钻孔沿 11903 运输巷前进方向呈扇形布置,超前距 30米,准掘距离根据探水钻孔控制 11903 运输巷前进方向的距离确定:准掘距离=钻孔前进方向投影距离-30 米
2、超前距离:探方水钻孔终孔投影的距离超前掘进工作面的距离不得小于 30 米
3、帮距:为了让巷道两帮与可能存在的水体之间保持一定的安全距离,布置的最外侧探放水钻孔终孔所控制的范围与巷道前进方向左帮和顶部的轮廓线的距离为 30 米
二、探放水安全技术措施 (一)、探放水工作领导小组 组 长: 陈德元(总管) 杨龙祥(矿 长) 副组长:陈光泽(总工程师)、 成员:李林(通防副总) 刘海燕(通防队长) 云万友(生产矿长) 毛新春(机电矿长)当班安全员、瓦检员、电钳工、钻机操作人员
工作职责: 组长:负责施工钻孔工作中的具体工作安排及保证在探放水过程当中人力物力的落实,确保正常施工
副组长:探放水工作技术管理的第一责任人,主抓探放水技术工作,组织制定探放水方案,解决防治水工作中的技术问题
成员:负责配合施工过程钻孔的施工;负责钻机安装检测、修理以及电气设备的维护工作;负责施工过程当中通风安全检查和隐患的排查,根据探放水措施认真落实并认真做好每个钻孔的原始记录及时
