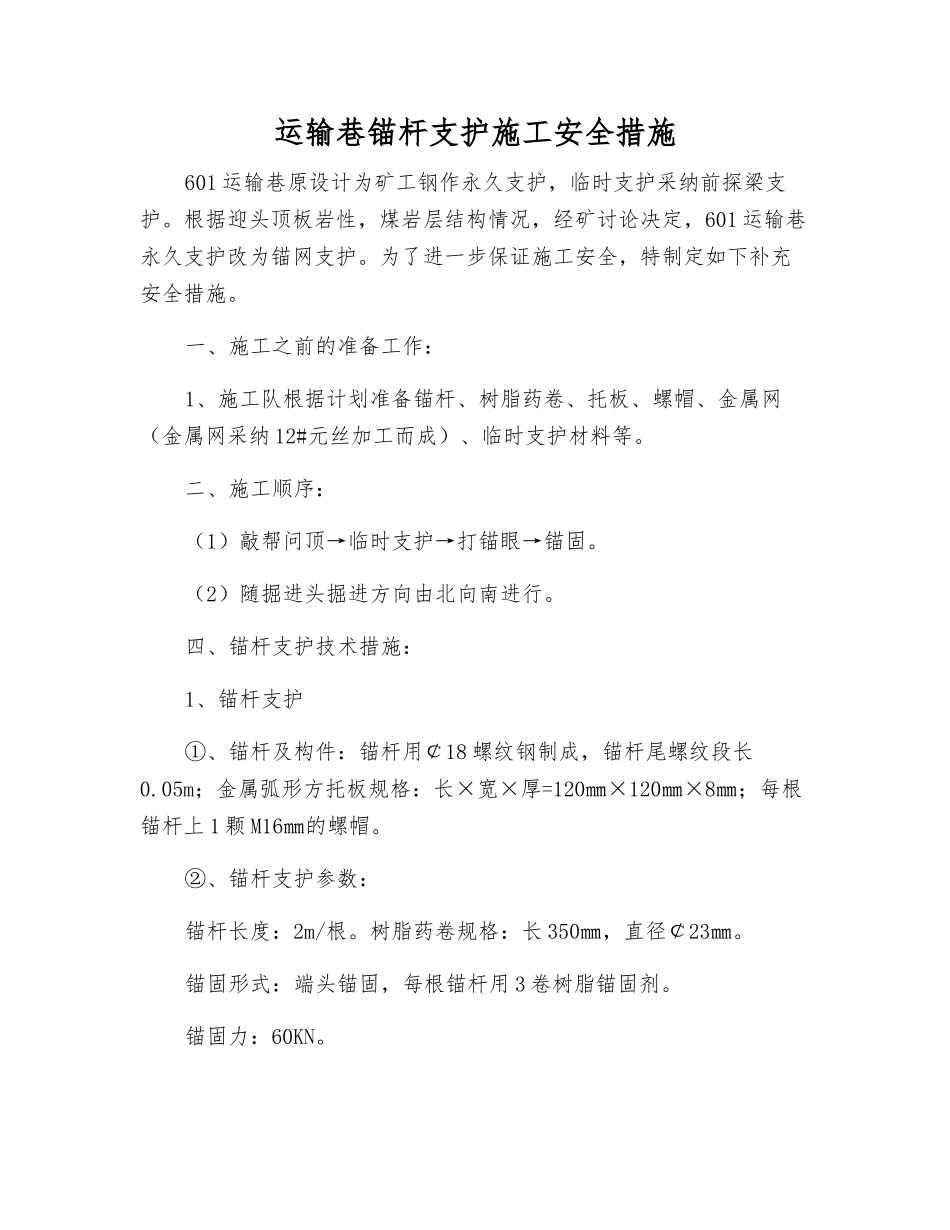

运输巷锚杆支护施工安全措施601 运输巷原设计为矿工钢作永久支护,临时支护采纳前探梁支护
根据迎头顶板岩性,煤岩层结构情况,经矿讨论决定,601 运输巷永久支护改为锚网支护
为了进一步保证施工安全,特制定如下补充安全措施
一、施工之前的准备工作:1、施工队根据计划准备锚杆、树脂药卷、托板、螺帽、金属网(金属网采纳 12#元丝加工而成)、临时支护材料等
二、施工顺序:(1)敲帮问顶→临时支护→打锚眼→锚固
(2)随掘进头掘进方向由北向南进行
四、锚杆支护技术措施:1、锚杆支护①、锚杆及构件:锚杆用¢18 螺纹钢制成,锚杆尾螺纹段长0
05m;金属弧形方托板规格:长×宽×厚=120㎜×120㎜×8㎜;每根锚杆上 1 颗 M16㎜的螺帽
②、锚杆支护参数:锚杆长度:2m/根
树脂药卷规格:长 350㎜,直径¢23㎜
锚固形式:端头锚固,每根锚杆用 3 卷树脂锚固剂
锚固力:60KN

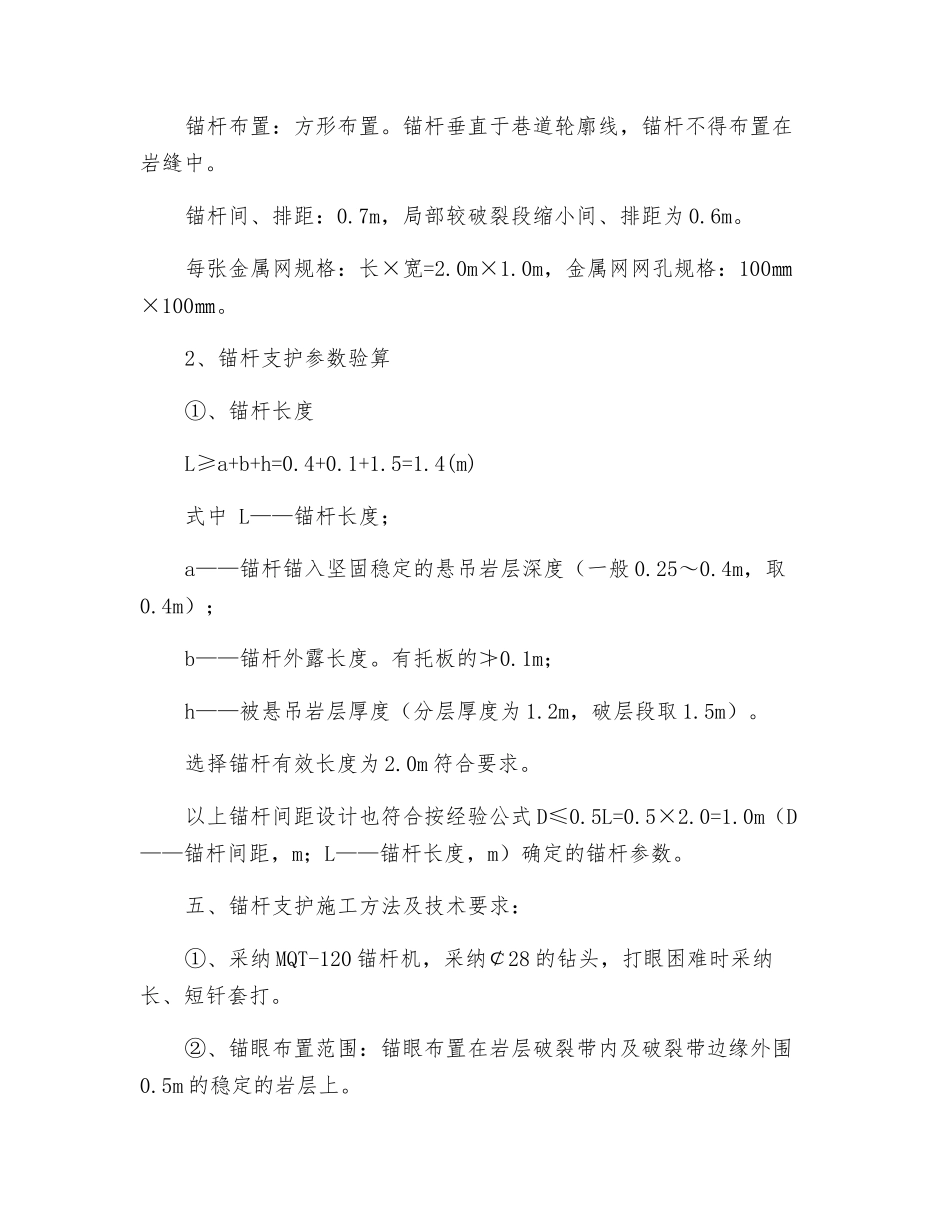

锚杆布置:方形布置
锚杆垂直于巷道轮廓线,锚杆不得布置在岩缝中
锚杆间、排距:0
7m,局部较破裂段缩小间、排距为 0
每张金属网规格:长×宽=2
0m,金属网网孔规格:100㎜×100㎜
2、锚杆支护参数验算①、锚杆长度L≥a+b+h=0
4(m)式中 L——锚杆长度;a——锚杆锚入坚固稳定的悬吊岩层深度(一般 0
4m);b——锚杆外露长度
有托板的≯0
1m;h——被悬吊岩层厚度(分层厚度为 1
2m,破层段取 1
选择锚杆有效长度为 2
0m 符合要求
以上锚杆间距设计也符合按经验公式 D≤0
0m(D——锚杆间距,m;L——锚杆长度,m)确定的锚杆参数
五、锚杆支护施工方法及技术要求:①、采纳 MQT-120 锚杆机,采纳¢28 的钻头,打眼困难时采纳长、短钎套打

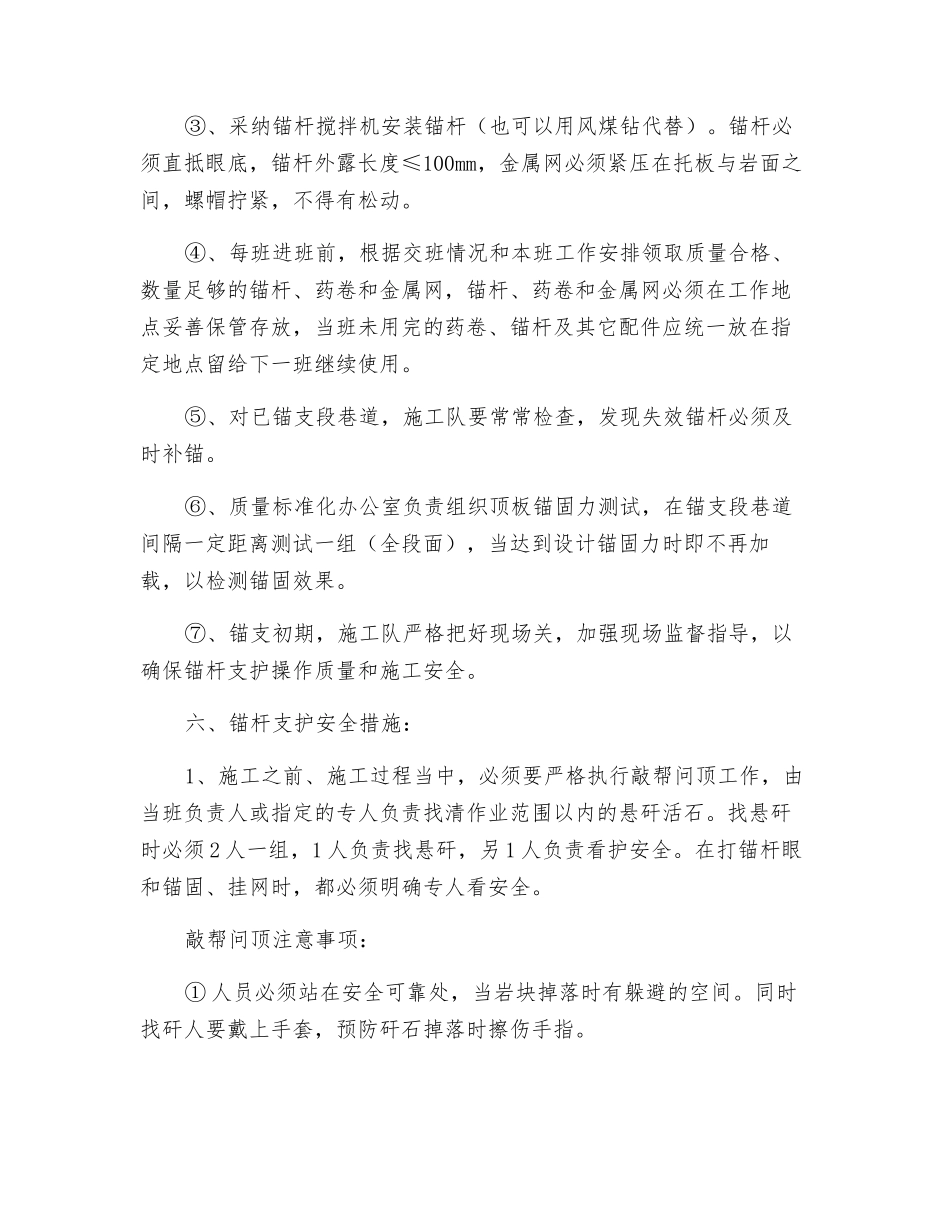

②、锚眼布置范围:锚眼布置在岩层
