许 xx 高速公路 No
4 合同段桥梁工程度计划保证措施许亳高速 No
4 合同段结构分部25 年 7 月 26 日进度计划完成的保证措施通过 7 月 25 日第三次工程例会,我部充分认识到了工期的紧迫,要按期完成所属工程项目,我们必须开动脑筋想办法,付诸行动干实事,真抓实干、克服困难、变被动为主动,加大各方面的投入,实行一系列措施,才能确保明年六月份完成桥梁主体工程的目标达到实现
增加人员配备要在有限的时间内完成大量的工程量,没有各方面的人员是不行的,我们决定由上而下增加各方面人员的配备
1、分部管理人员除完善目前管理班子外,各对部门负责人员再配备一套 人马,使之形成:一套制度、二个目标、两班人马、倒班作业的局面,确保只要现场有施工作业,分部对部门就有人值班负责

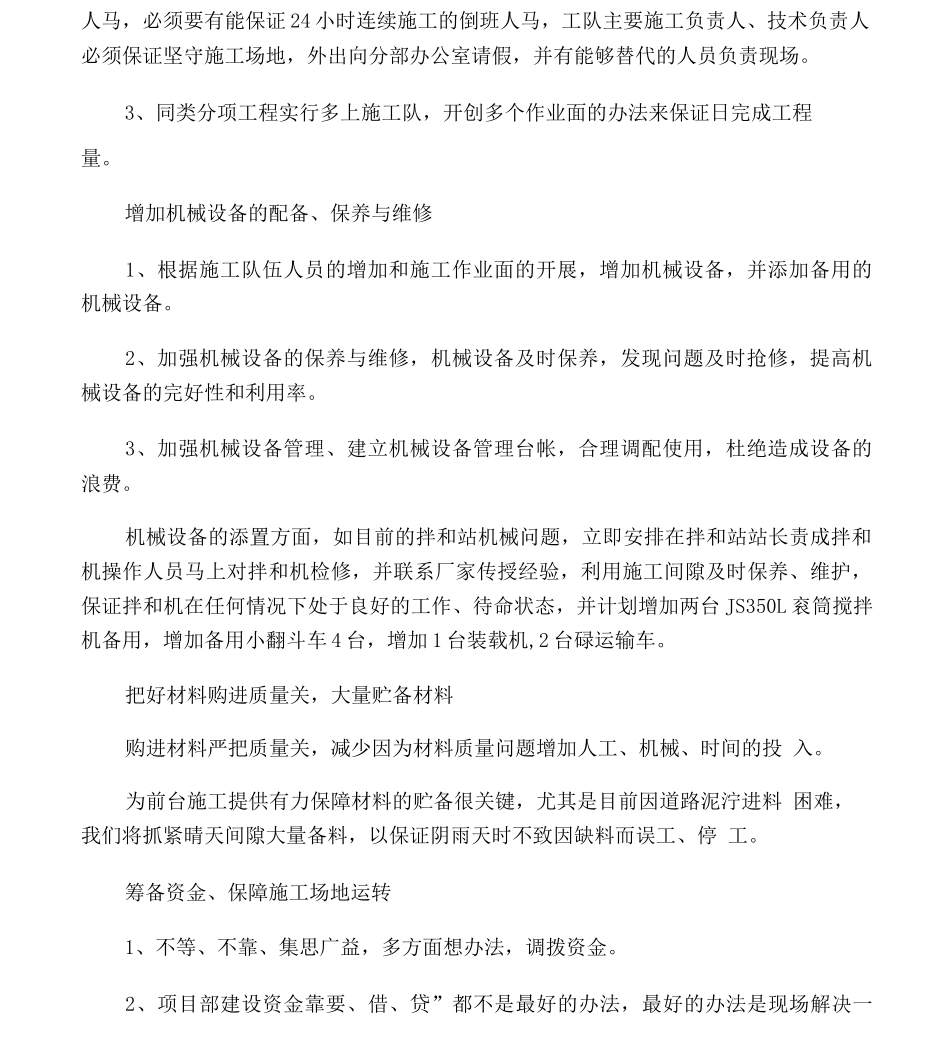

2、各施工队的人员配备,我们同样要求达到任何一个施工队必须至少有两班人马,必须要有能保证 24 小时连续施工的倒班人马,工队主要施工负责人、技术负责人必须保证坚守施工场地,外出向分部办公室请假,并有能够替代的人员负责现场
3、同类分项工程实行多上施工队,开创多个作业面的办法来保证日完成工程量
增加机械设备的配备、保养与维修1、根据施工队伍人员的增加和施工作业面的开展,增加机械设备,并添加备用的机械设备
2、加强机械设备的保养与维修,机械设备及时保养,发现问题及时抢修,提高机械设备的完好性和利用率
3、加强机械设备管理、建立机械设备管理台帐,合理调配使用,杜绝造成设备的浪费
机械设备的添置方面,如目前的拌和站机械问题,立即安排在拌和站站长责成拌和机操作人员马上对拌和机检修,并联系厂家传授经验,利用施工间隙及时保养、维护,保证拌和机在任何情况下处于良好的工作、待命状态,并计划增加两台 JS350L 衮筒搅拌机备用,增加备用小翻斗车 4 台,增加 1 台装载机,2 台碌运输车
把好材料购进质量关,大量贮备材料购进材料
