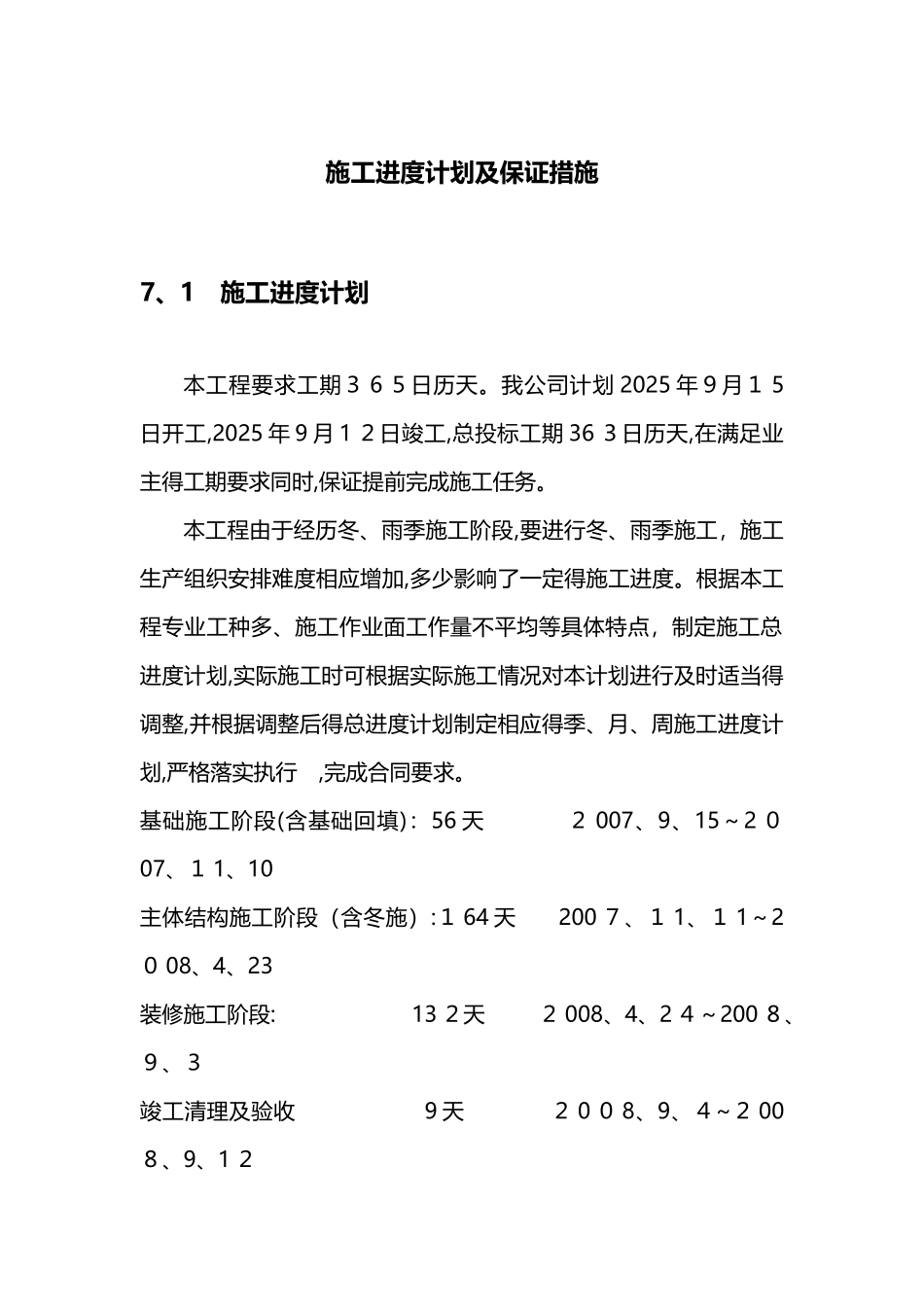

施工进度计划及保证措施7、1 施工进度计划本工程要求工期3 6 5日历天
我公司计划 2025 年9月1 5日开工,2025 年 9 月 1 2日竣工,总投标工期 36 3日历天,在满足业主得工期要求同时,保证提前完成施工任务
本工程由于经历冬、雨季施工阶段,要进行冬、雨季施工,施工生产组织安排难度相应增加,多少影响了一定得施工进度
根据本工程专业工种多、施工作业面工作量不平均等具体特点,制定施工总进度计划,实际施工时可根据实际施工情况对本计划进行及时适当得调整,并根据调整后得总进度计划制定相应得季、月、周施工进度计划,严格落实执行 ,完成合同要求

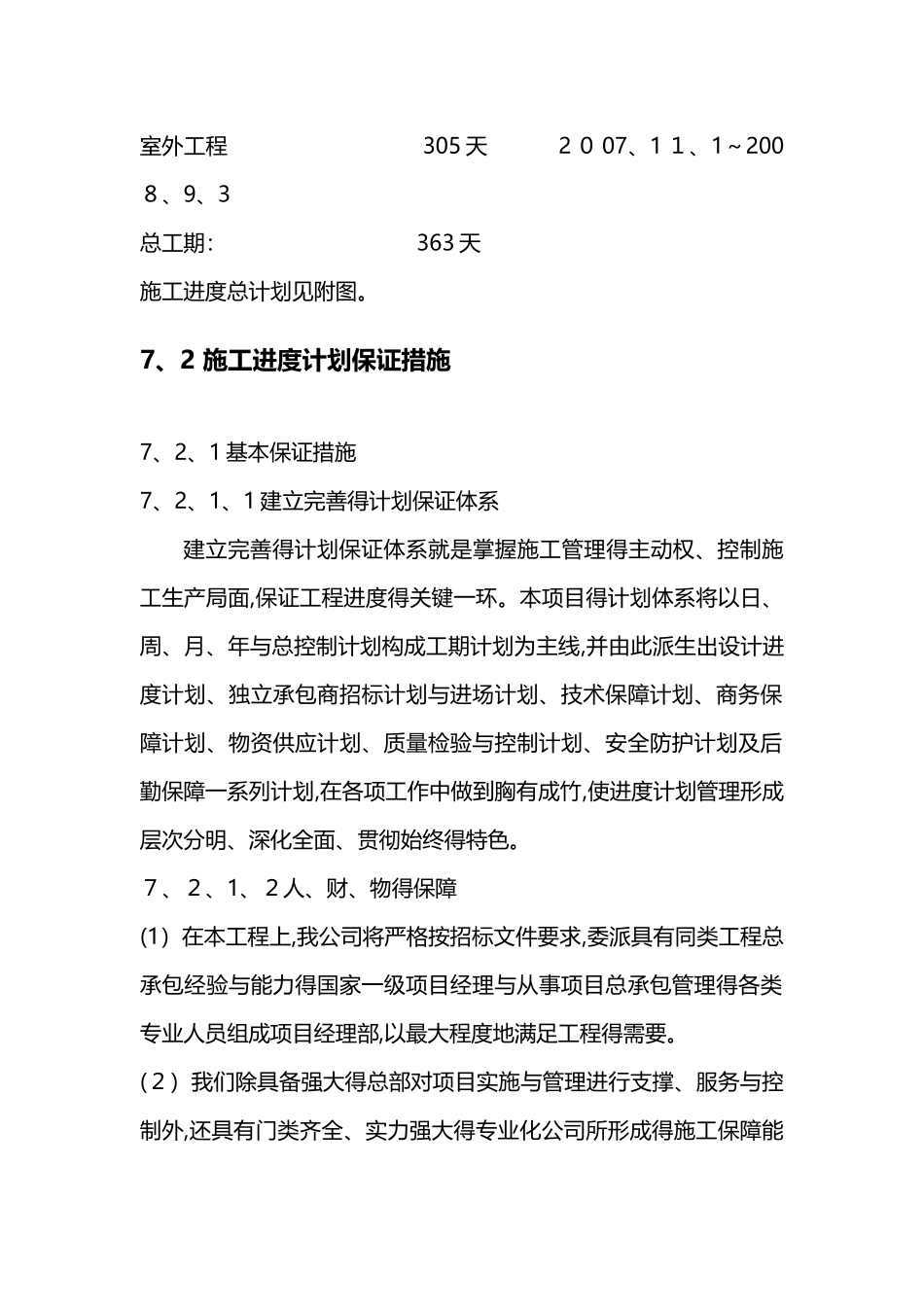

基础施工阶段(含基础回填):56 天 2 007、9、15~2 007、1 1、10主体结构施工阶段(含冬施):1 64 天 200 7、1 1、1 1~20 08、4、23装修施工阶段: 13 2天 2 008、4、2 4~200 8、9、3竣工清理及验收 9 天 2 0 0 8、9、4~2 008、9、1 2室外工程 305 天 2 0 07、1 1、1~2008、9、3 总工期: 363 天施工进度总计划见附图
7、2 施工进度计划保证措施7、2、1 基本保证措施7、2、1、1 建立完善得计划保证体系建立完善得计划保证体系就是掌握施工管理得主动权、控制施工生产局面,保证工程进度得关键一环
本项目得计划体系将以日、周、月、年与总控制计划构成工期计划为主线,并由此派生出设计进度计划、独立承包商招标计划与进场计划、技术保障计划、商务保障计划、物资供应计划、质量检验与控制计划、安全防护计划及后勤保障一系列计划,在各项工作中做到胸有成竹,使进度计划管理形成层次分明、深化全面、贯彻始终得特色

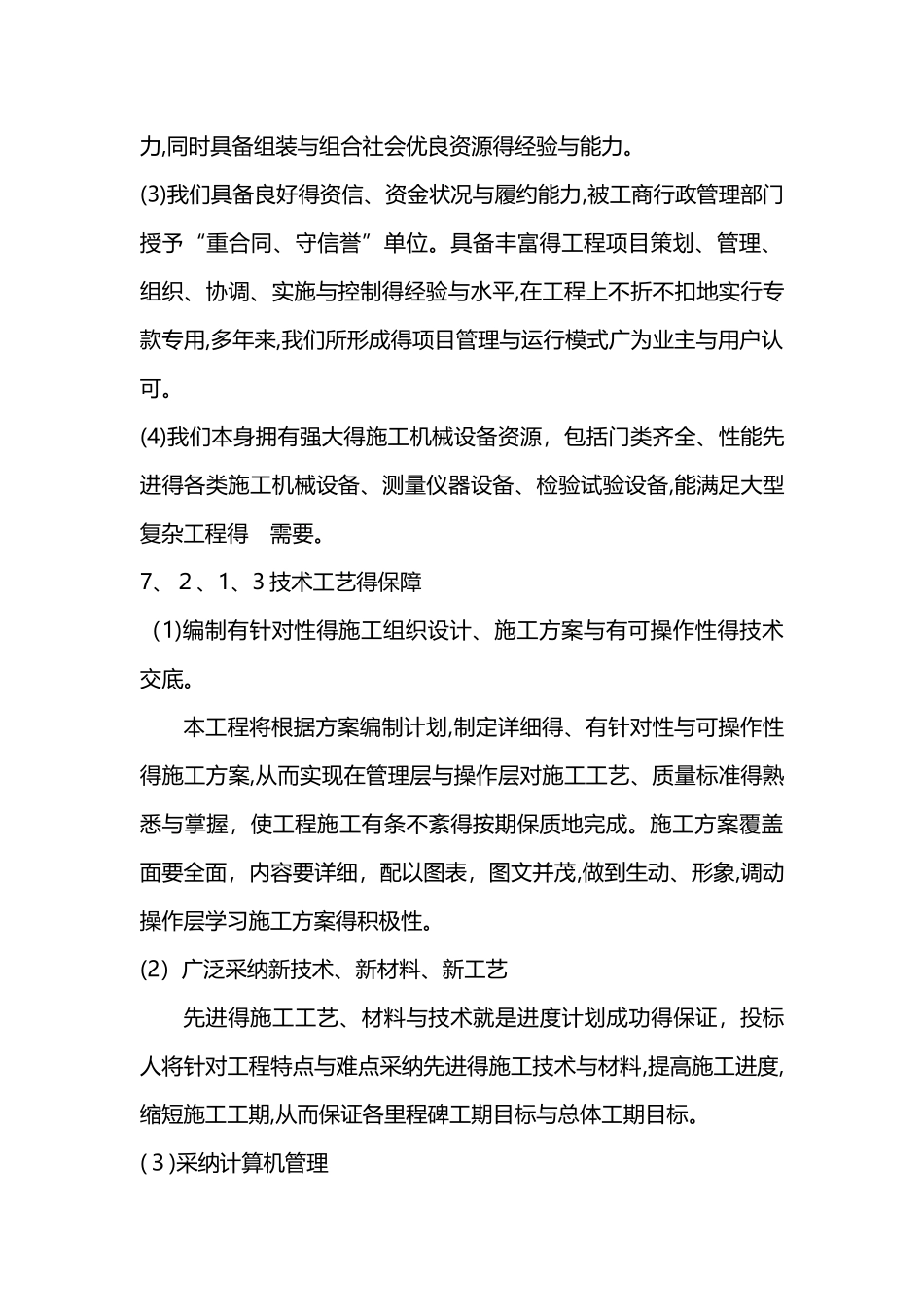

7、2、1、2人、财、物得保障(1)在本工程上,我公司将严格按招标文件要求,委派具有同类工程总承包经验与能力得国家一级项目经理与从事项目总承包管
