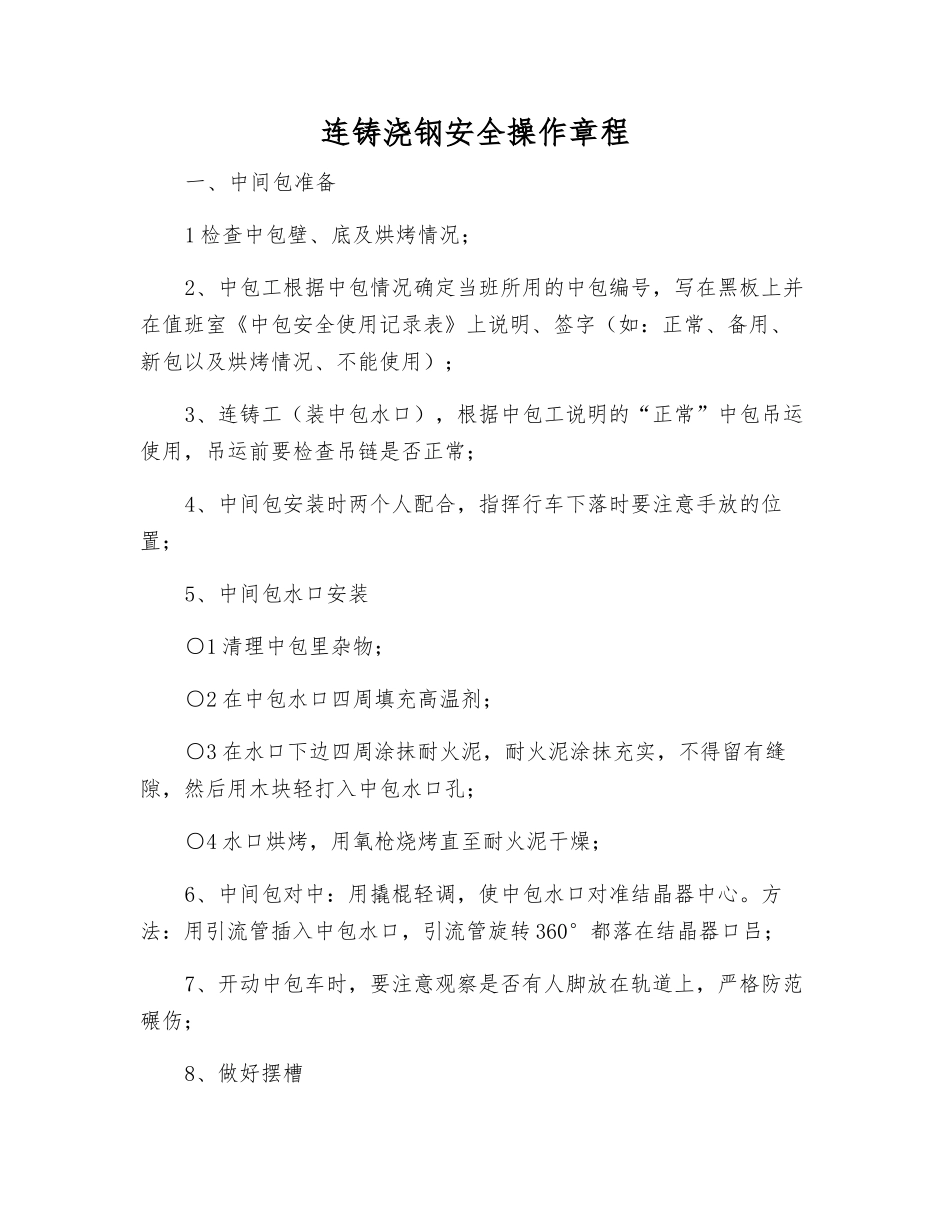

连铸浇钢安全操作章程一、中间包准备1 检查中包壁、底及烘烤情况;2、中包工根据中包情况确定当班所用的中包编号,写在黑板上并在值班室《中包安全使用记录表》上说明、签字(如:正常、备用、新包以及烘烤情况、不能使用);3、连铸工(装中包水口),根据中包工说明的“正常”中包吊运使用,吊运前要检查吊链是否正常;4、中间包安装时两个人配合,指挥行车下落时要注意手放的位置;5、中间包水口安装○1 清理中包里杂物;○2 在中包水口四周填充高温剂;○3 在水口下边四周涂抹耐火泥,耐火泥涂抹充实,不得留有缝隙,然后用木块轻打入中包水口孔;○4 水口烘烤,用氧枪烧烤直至耐火泥干燥;6、中间包对中:用撬棍轻调,使中包水口对准结晶器中心
方法:用引流管插入中包水口,引流管旋转 360°都落在结晶器口吕;7、开动中包车时,要注意观察是否有人脚放在轨道上,严格防范碾伤;8、做好摆槽○1 摆槽上的残钢要清洁净;○2 用石英砂填充摆槽,要求结实、平整;○3 在对着水口的地方铺双层石棉,生产中假如摆槽粘钢太多,应快速进行处理掉残钢,重新填充石英砂,避开因摆槽次数多冲穿摆槽

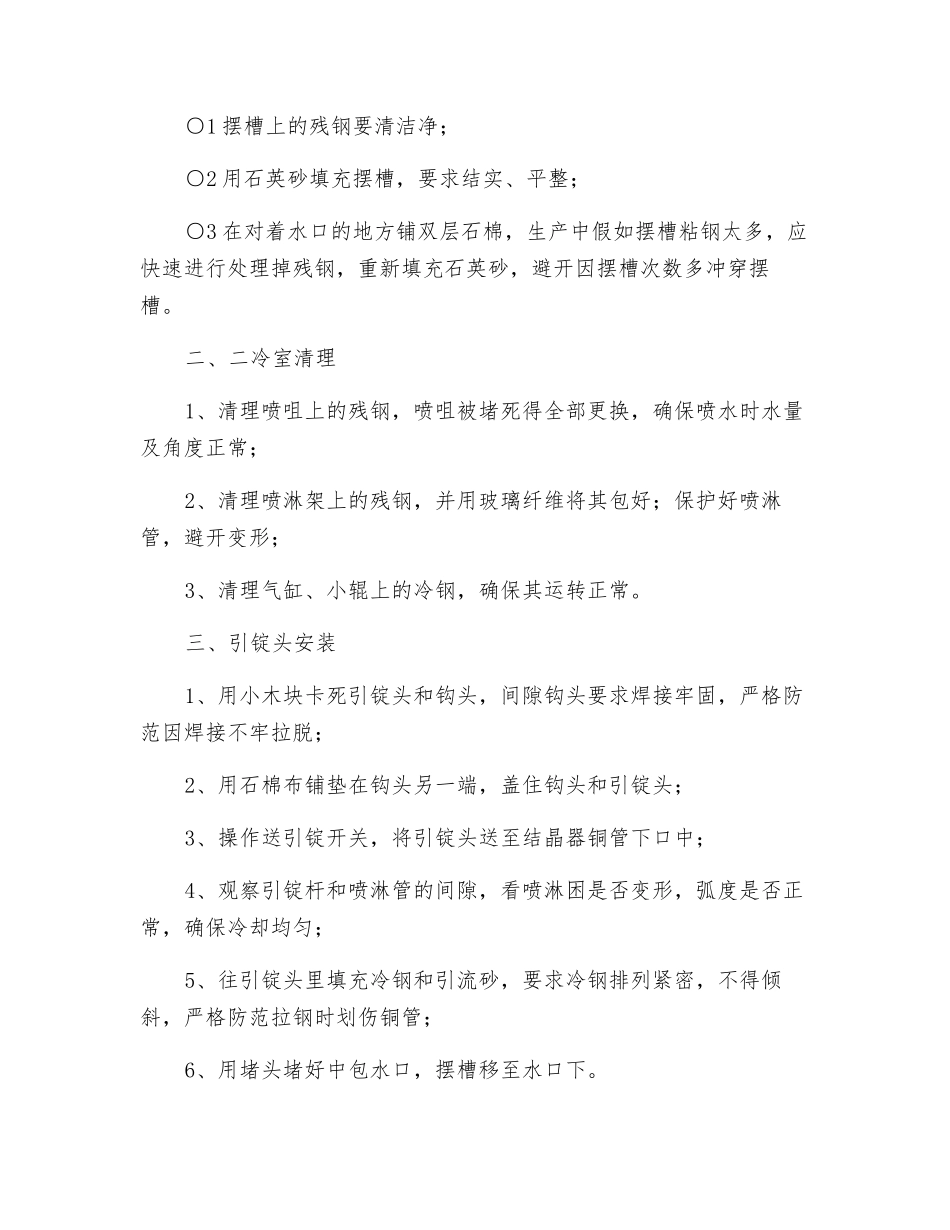

二、二冷室清理1、清理喷咀上的残钢,喷咀被堵死得全部更换,确保喷水时水量及角度正常;2、清理喷淋架上的残钢,并用玻璃纤维将其包好;保护好喷淋管,避开变形;3、清理气缸、小辊上的冷钢,确保其运转正常
三、引锭头安装1、用小木块卡死引锭头和钩头,间隙钩头要求焊接牢固,严格防范因焊接不牢拉脱;2、用石棉布铺垫在钩头另一端,盖住钩头和引锭头;3、操作送引锭开关,将引锭头送至结晶器铜管下口中;4、观察引锭杆和喷淋管的间隙,看喷淋困是否变形,弧度是否正常,确保冷却均匀;5、往引锭头里填充冷钢和引流砂,要求冷钢排列紧密,不得倾斜,严格防范拉钢时划伤铜管;6、用堵头堵好中包水口,摆槽移至水口下

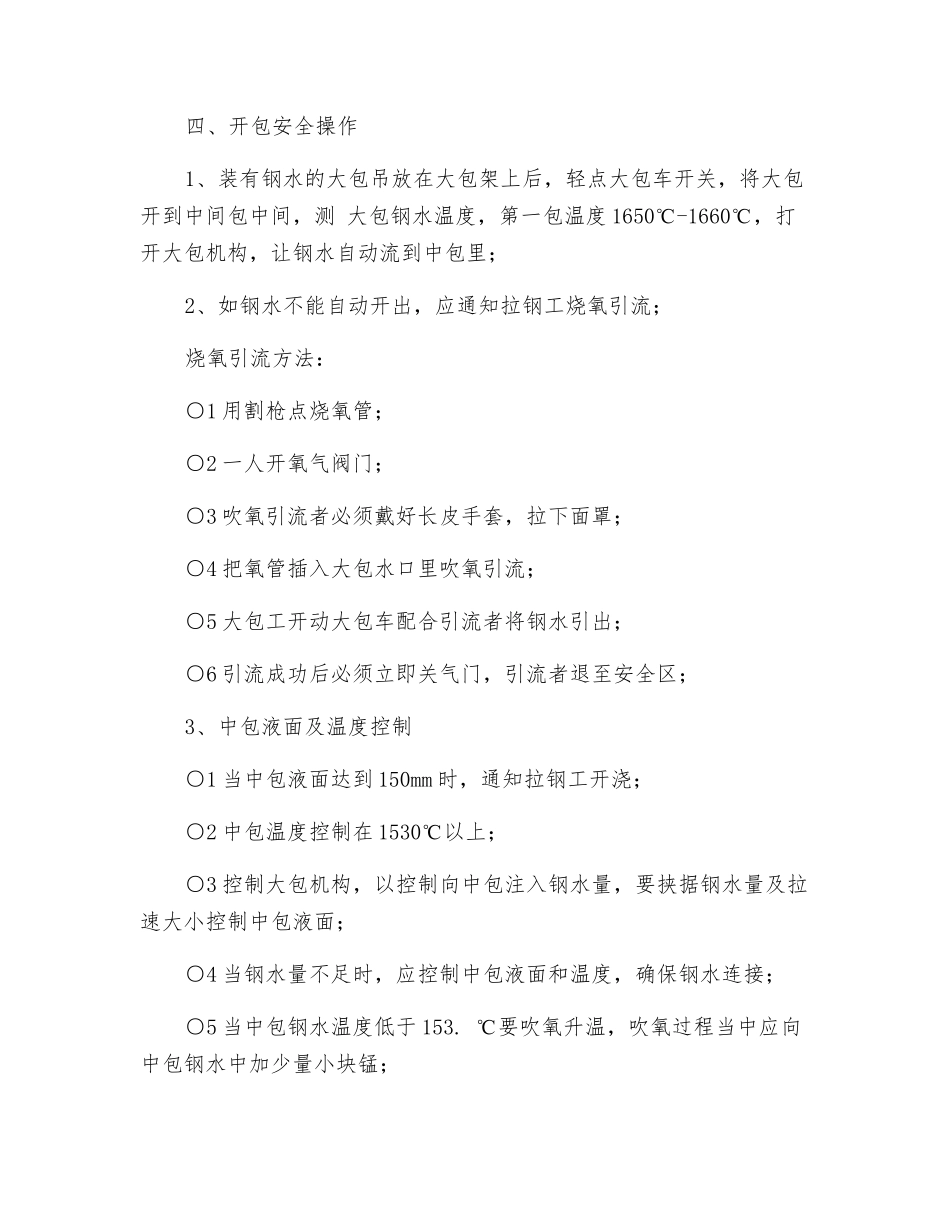

四、开包安全操作1、装有钢水的大包吊放在大包架上后,轻点大包车
