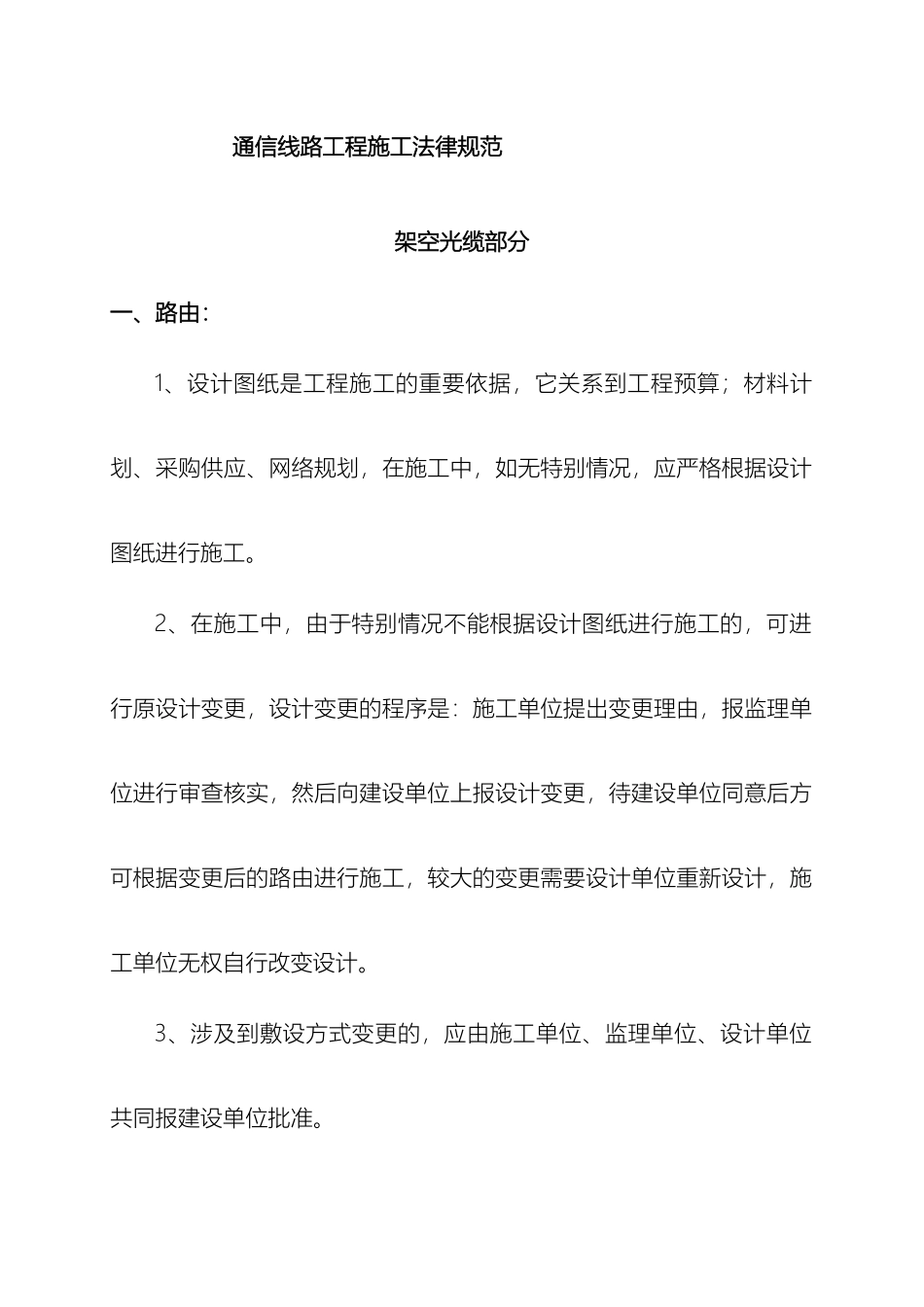

通信光缆线路工程施工技术标准和要求通信线路工程施工法律规范架空光缆部分一、路由:1、设计图纸是工程施工的重要依据,它关系到工程预算;材料计划、采购供应、网络规划,在施工中,如无特别情况,应严格根据设计图纸进行施工
2、在施工中,由于特别情况不能根据设计图纸进行施工的,可进行原设计变更,设计变更的程序是:施工单位提出变更理由,报监理单位进行审查核实,然后向建设单位上报设计变更,待建设单位同意后方可根据变更后的路由进行施工,较大的变更需要设计单位重新设计,施工单位无权自行改变设计
3、涉及到敷设方式变更的,应由施工单位、监理单位、设计单位共同报建设单位批准

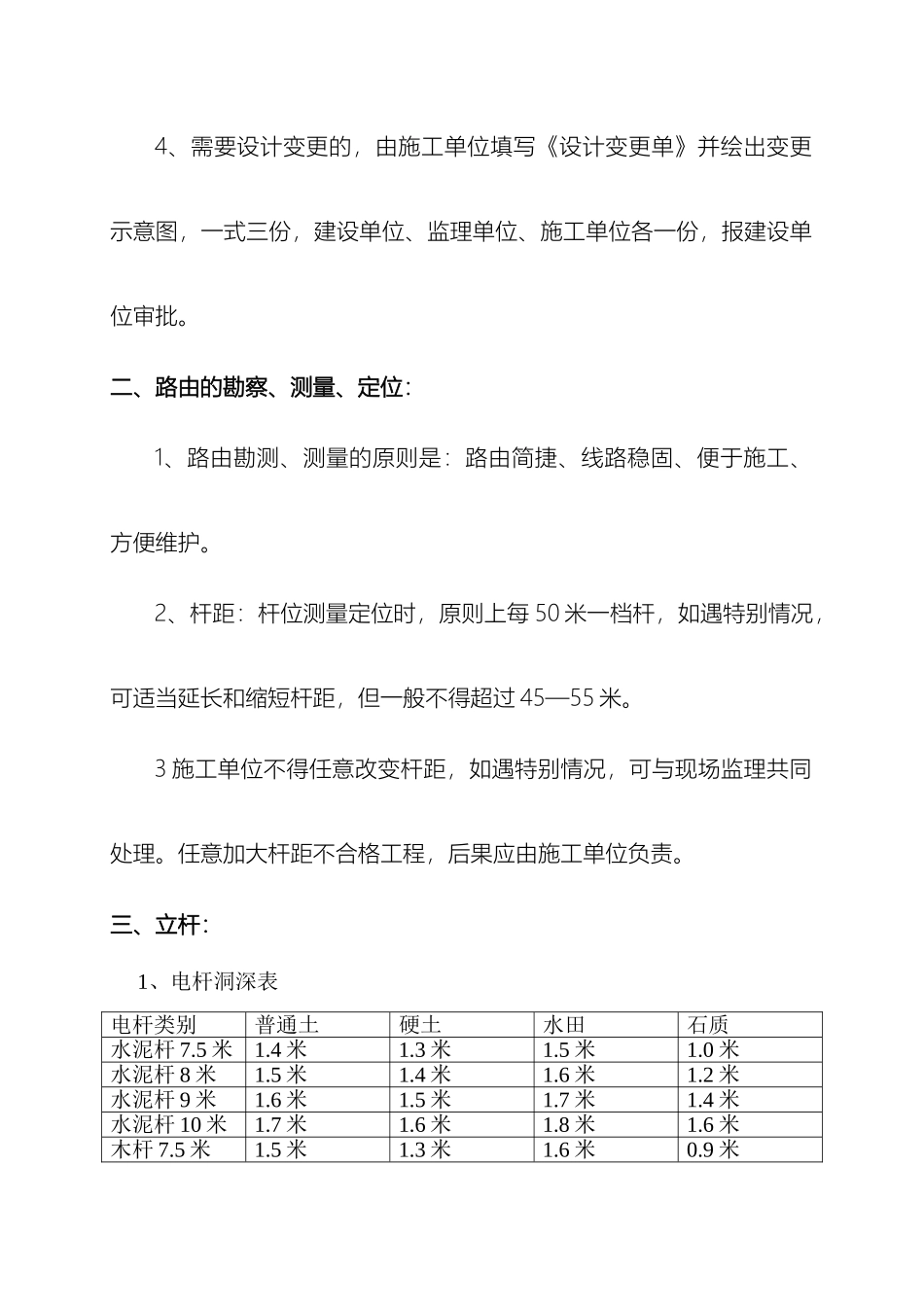

4、需要设计变更的,由施工单位填写《设计变更单》并绘出变更示意图,一式三份,建设单位、监理单位、施工单位各一份,报建设单位审批
二、路由的勘察、测量、定位:1、路由勘测、测量的原则是:路由简捷、线路稳固、便于施工、方便维护
2、杆距:杆位测量定位时,原则上每 50 米一档杆,如遇特别情况,可适当延长和缩短杆距,但一般不得超过 45—55 米
3 施工单位不得任意改变杆距,如遇特别情况,可与现场监理共同处理
任意加大杆距不合格工程,后果应由施工单位负责
三、立杆: 1、电杆洞深表电杆类别普通土硬土水田石质水泥杆 7
0 米水泥杆 8 米1
2 米水泥杆 9 米1
4 米水泥杆 10 米1
6 米木杆 7
9 米木杆 8 米1
0 米木杆 9 米1
1 米木杆 10 米1
1 米木杆 12 米1
2 米2、立杆前,应对设计路由进行仔细复测,重复
