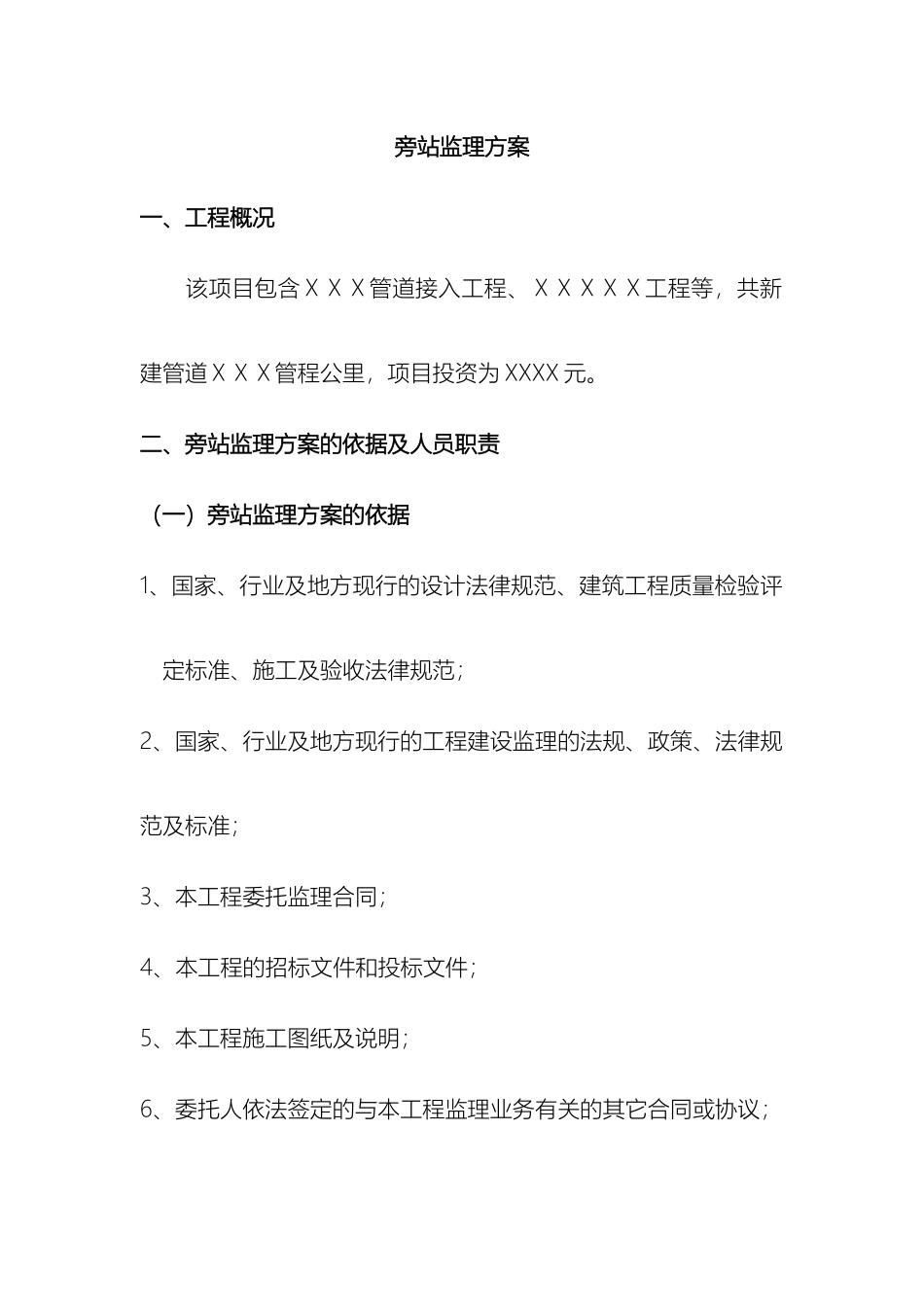

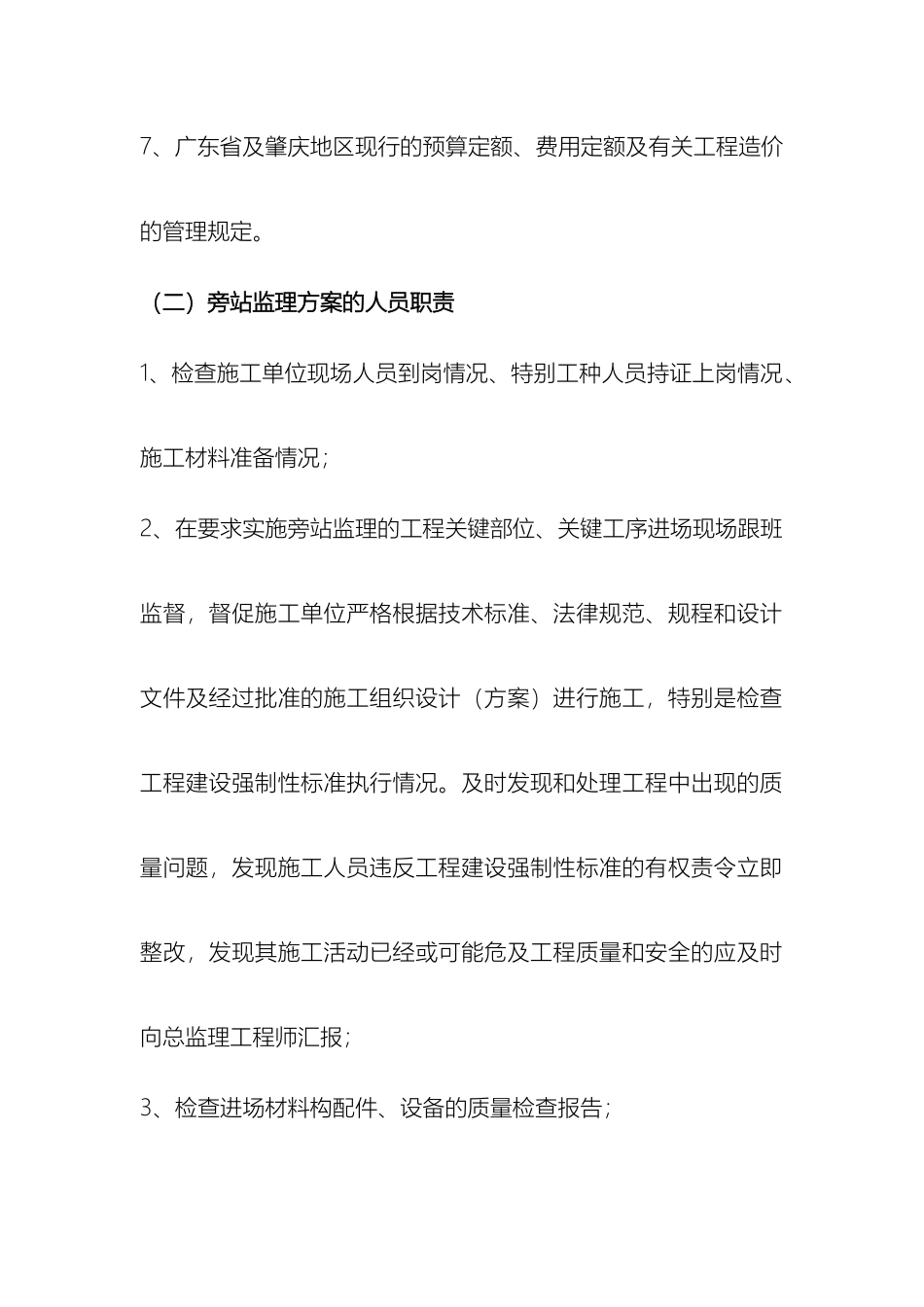

通信管道旁站监理方案旁站监理方案一、工程概况 该项目包含XXX管道接入工程、XXXXX工程等,共新建管道XXX管程公里,项目投资为 XXXX 元。二、旁站监理方案的依据及人员职责(一)旁站监理方案的依据1、国家、行业及地方现行的设计法律规范、建筑工程质量检验评定标准、施工及验收法律规范;2、国家、行业及地方现行的工程建设监理的法规、政策、法律规范及标准;3、本工程委托监理合同;4、本工程的招标文件和投标文件;5、本工程施工图纸及说明;6、委托人依法签定的与本工程监理业务有关的其它合同或协议;7、广东省及肇庆地区现行的预算定额、费用定额及有关工程造价的管理规定。(二)旁站监理方案的人员职责1、检查施工单位现场人员到岗情况、特别工种人员持证上岗情况、施工材料准备情况;2、在要求实施旁站监理的工程关键部位、关键工序进场现场跟班监督,督促施工单位严格根据技术标准、法律规范、规程和设计文件及经过批准的施工组织设计(方案)进行施工,特别是检查工程建设强制性标准执行情况。及时发现和处理工程中出现的质量问题,发现施工人员违反工程建设强制性标准的有权责令立即整改,发现其施工活动已经或可能危及工程质量和安全的应及时向总监理工程师汇报;3、检查进场材料构配件、设备的质量检查报告;4、做好《旁站监理记录》(表格详见 2-2)和《监理日志》,保存旁站监理的原始资料。三、监理旁站的范围1、管沟挖深、敷设 PVC 管:实行旁站监理,检查施工人员的特种作业证,特种作业人员持证上岗,注意检查施工过程中施工人员之间的距离是否有 2 米及旧管道的线路安全,严禁非作业人员进入开挖作业区域,在人员密集区、马道路旁应设安全警示标志,人井需安排施工人员值守,道路旁人手井内施工需设置安全警示标志以致伤人;2、人手井砖砌:实行旁站监理,检查所用水泥、砖、沙子、水是否符合法律规范要求,控制手井墙体、砖砌水泥砂浆是否达标,检查八字、喇叭口、抹面质量。3、管道顶管:实行旁站监理,检查顶管下钻、起钻时开挖的深度、大小。四、旁站监理的程序(附图 1)1、按要求编制旁站监理方案2、向建设单位和施工单位送达“旁站监理方案”。3、施工单位在关键部位、关键工序施工前 24 小时,通知监理单位;4、监理单位按计划实施施工全过程的跟班监督;5、按工序做好旁站监理记录;6、发现问题,提出处理意见;7、问题未处理不得进入下一道工序。五、旁站监理内容1、施工单位是否根据技术...
