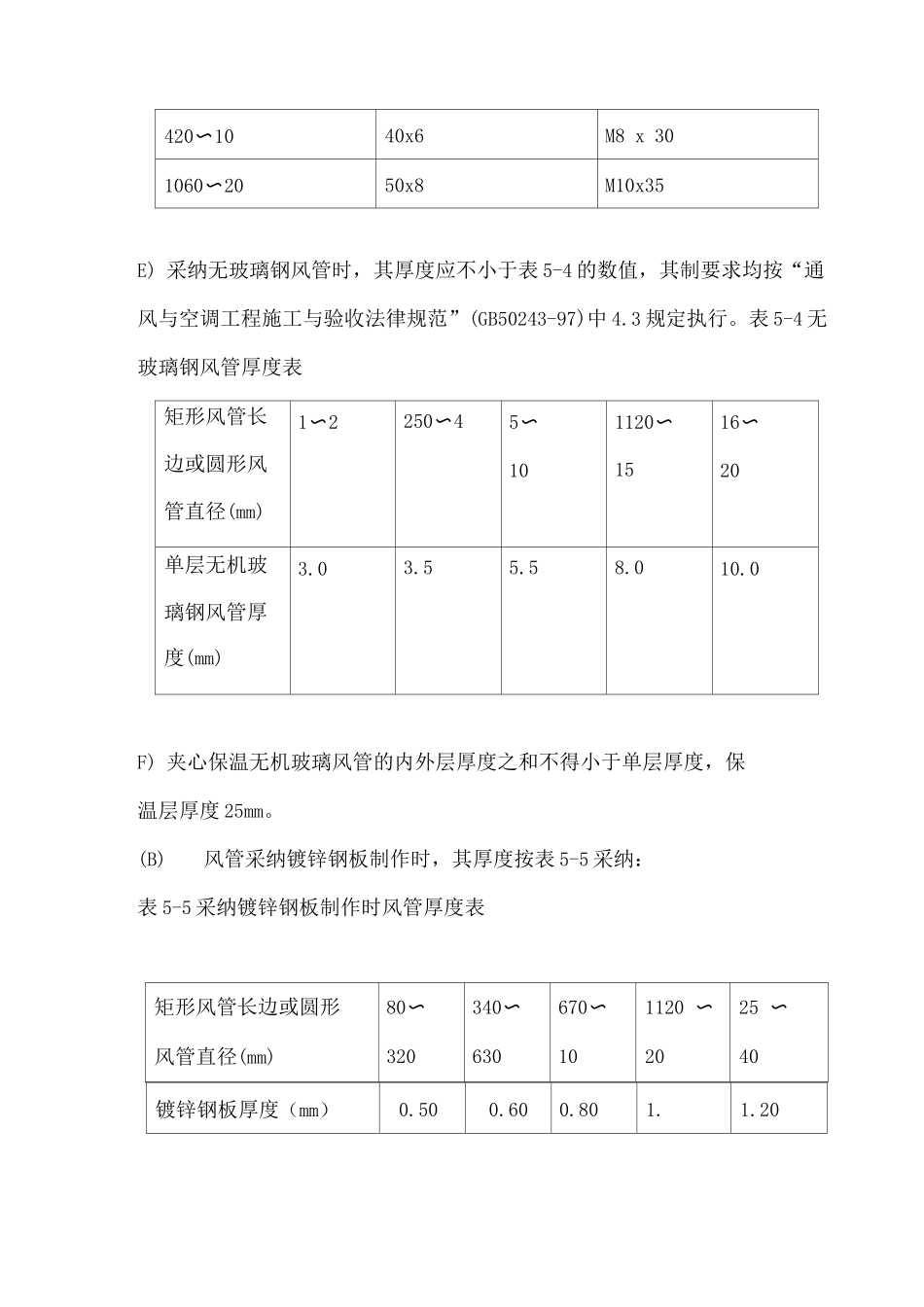

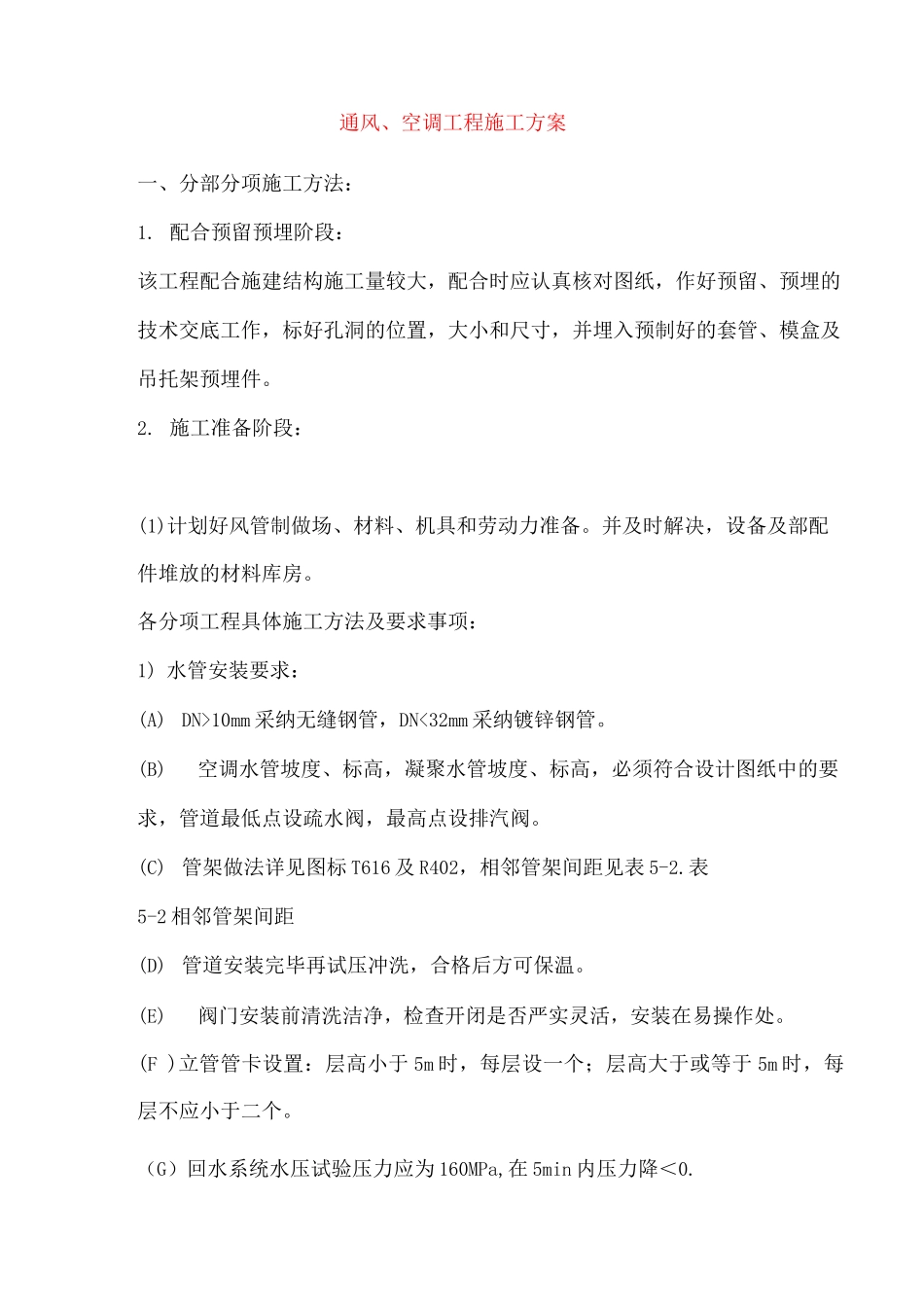

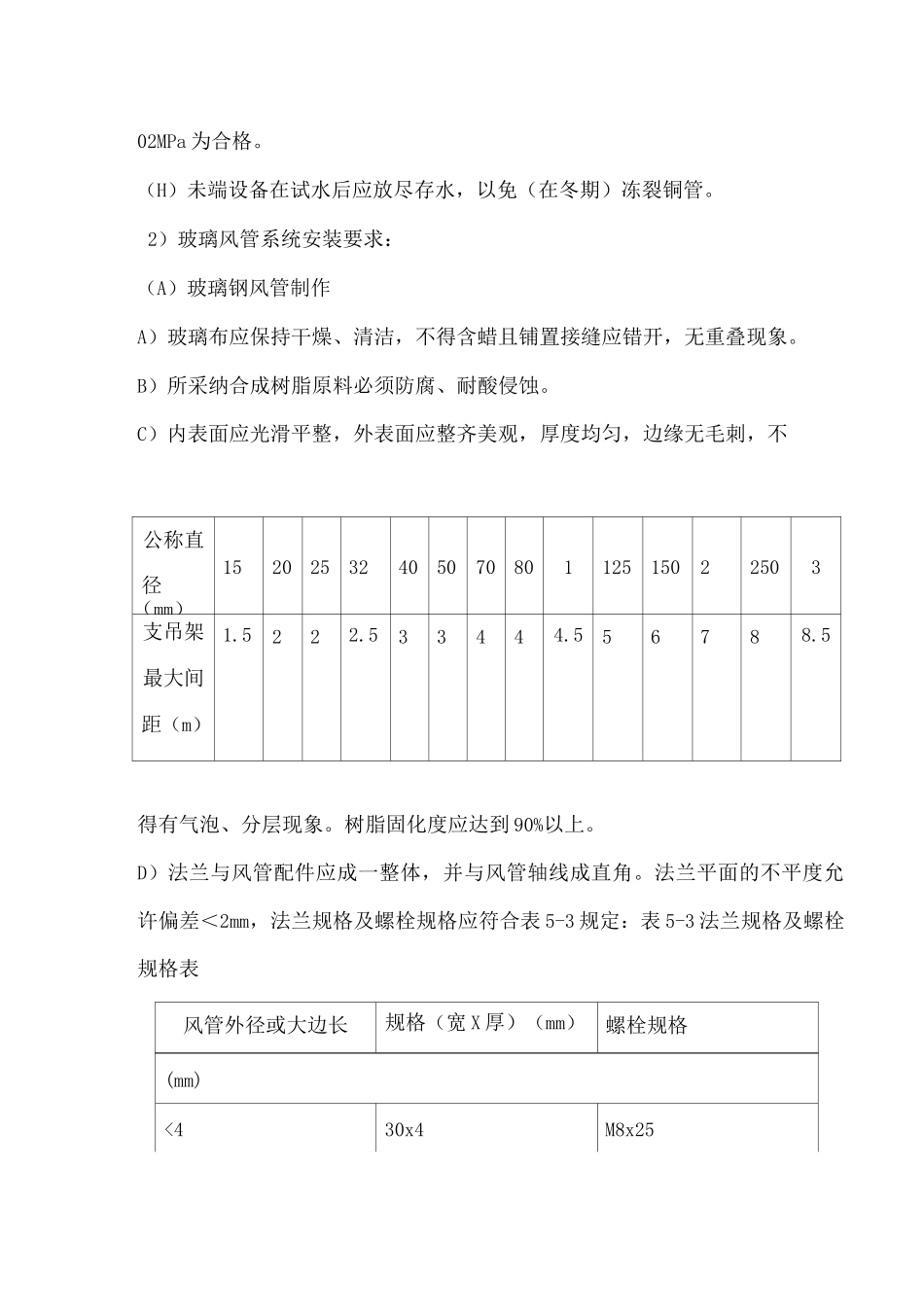

通风、空调工程施工方案一、分部分项施工方法:1. 配合预留预埋阶段:该工程配合施建结构施工量较大,配合时应认真核对图纸,作好预留、预埋的技术交底工作,标好孔洞的位置,大小和尺寸,并埋入预制好的套管、模盒及吊托架预埋件。2. 施工准备阶段:(1)计划好风管制做场、材料、机具和劳动力准备。并及时解决,设备及部配件堆放的材料库房。各分项工程具体施工方法及要求事项:1) 水管安装要求:(A) DN>10mm 采纳无缝钢管,DN<32mm 采纳镀锌钢管。(B)空调水管坡度、标高,凝聚水管坡度、标高,必须符合设计图纸中的要求,管道最低点设疏水阀,最高点设排汽阀。(C) 管架做法详见图标 T616 及 R402,相邻管架间距见表 5-2.表5-2 相邻管架间距(D) 管道安装完毕再试压冲洗,合格后方可保温。(E)阀门安装前清洗洁净,检查开闭是否严实灵活,安装在易操作处。(F )立管管卡设置:层高小于 5m 时,每层设一个;层高大于或等于 5m 时,每层不应小于二个。(G)回水系统水压试验压力应为 160MPa,在 5min 内压力降<0.02MPa 为合格。(H)未端设备在试水后应放尽存水,以免(在冬期)冻裂铜管。2)玻璃风管系统安装要求:(A)玻璃钢风管制作A)玻璃布应保持干燥、清洁,不得含蜡且铺置接缝应错开,无重叠现象。B)所采纳合成树脂原料必须防腐、耐酸侵蚀。C)内表面应光滑平整,外表面应整齐美观,厚度均匀,边缘无毛刺,不公称直径(mm)1520253240507080112515022503支吊架最大间距(m)1.5222.533444.556788.5得有气泡、分层现象。树脂固化度应达到 90%以上。D)法兰与风管配件应成一整体,并与风管轴线成直角。法兰平面的不平度允许偏差<2mm,法兰规格及螺栓规格应符合表 5-3 规定:表 5-3 法兰规格及螺栓规格表风管外径或大边长规格(宽 X 厚)(mm)螺栓规格(mm)<430x4M8x25420〜1040x6M8 x 301060〜2050x8M10x35E) 采纳无玻璃钢风管时,其厚度应不小于表 5-4 的数值,其制要求均按“通风与空调工程施工与验收法律规范”(GB50243-97)中 4.3 规定执行。表 5-4 无玻璃钢风管厚度表矩形风管长边或圆形风管直径(mm)1〜2250〜45〜101120〜1516〜20单层无机玻璃钢风管厚度(mm)3.03.55.58.010.0F) 夹心保温无机玻璃风管的内外层厚度之和不得小于单层厚度,保温层厚度 25mm。(B)风管采纳镀锌钢板制作时,其厚度按表 5-5 采纳:表 5-5 采纳镀锌钢板制作时风管厚度表矩形风管长边或圆形80〜340〜670〜1120 〜25 ...
