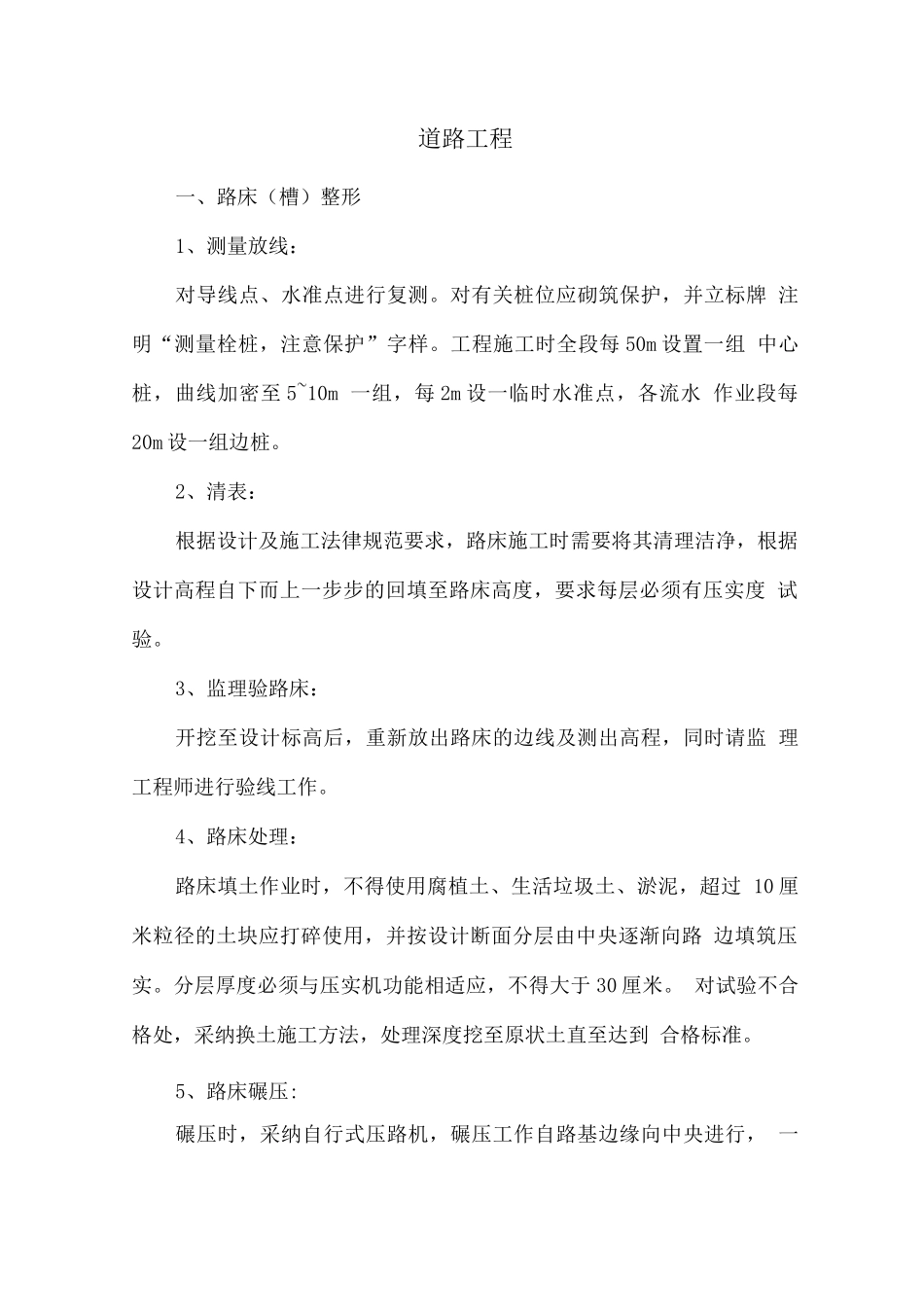

道路工程一、路床(槽)整形1、测量放线:对导线点、水准点进行复测
对有关桩位应砌筑保护,并立标牌 注明“测量栓桩,注意保护”字样
工程施工时全段每 50m 设置一组 中心桩,曲线加密至 5~10m 一组,每 2m 设一临时水准点,各流水 作业段每20m 设一组边桩
2、清表:根据设计及施工法律规范要求,路床施工时需要将其清理洁净,根据 设计高程自下而上一步步的回填至路床高度,要求每层必须有压实度 试验
3、监理验路床:开挖至设计标高后,重新放出路床的边线及测出高程,同时请监 理工程师进行验线工作
4、路床处理:路床填土作业时,不得使用腐植土、生活垃圾土、淤泥,超过 10 厘米粒径的土块应打碎使用,并按设计断面分层由中央逐渐向路 边填筑压实
分层厚度必须与压实机功能相适应,不得大于 30 厘米
对试验不合格处,采纳换土施工方法,处理深度挖至原状土直至达到 合格标准
5、路床碾压:碾压时,采纳自行式压路机,碾压工作自路基边缘向中央进行, 一般碾轮每次重叠 15-20 厘米,碾压 5-8 遍至表面无明显轮迹且达到 密实度为止
碾压时,特别注意均匀一致,并保持土壤处于最佳含水 量状态,不得干压

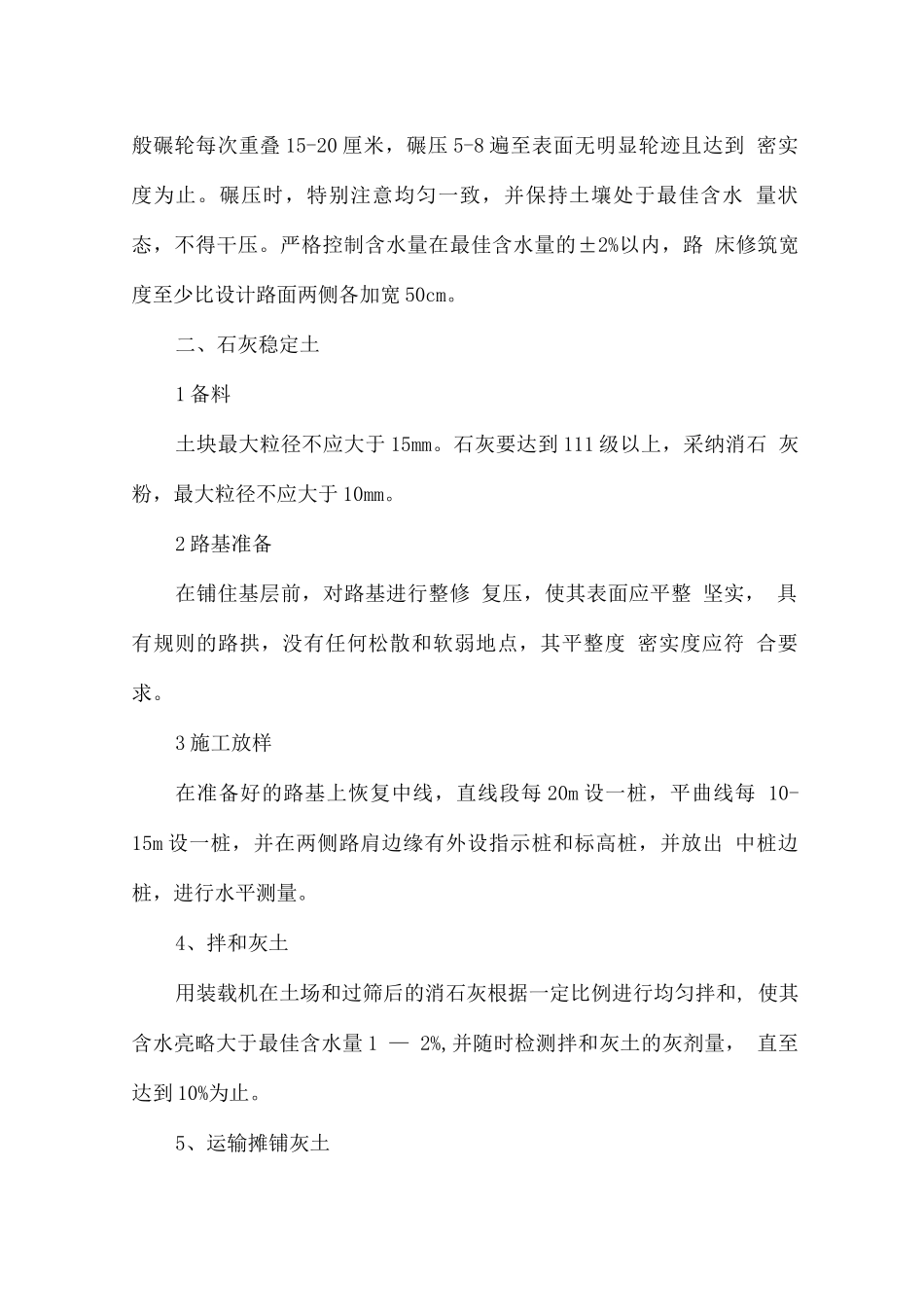

严格控制含水量在最佳含水量的±2%以内,路 床修筑宽度至少比设计路面两侧各加宽 50cm
二、石灰稳定土1 备料土块最大粒径不应大于 15mm
石灰要达到 111 级以上,采纳消石 灰粉,最大粒径不应大于 10mm
2 路基准备在铺住基层前,对路基进行整修 复压,使其表面应平整 坚实, 具有规则的路拱,没有任何松散和软弱地点,其平整度 密实度应符 合要求
3 施工放样在准备好的路基上恢复中线,直线段每 20m 设一桩,平曲线每 10-15m 设一桩,并在两侧路肩边缘有外设指示桩和标高桩,并放出 中桩边桩,进行水平测量
4、拌和灰土用装载机在土场和过筛后的消石灰根据一定比例进行均匀拌和, 使
