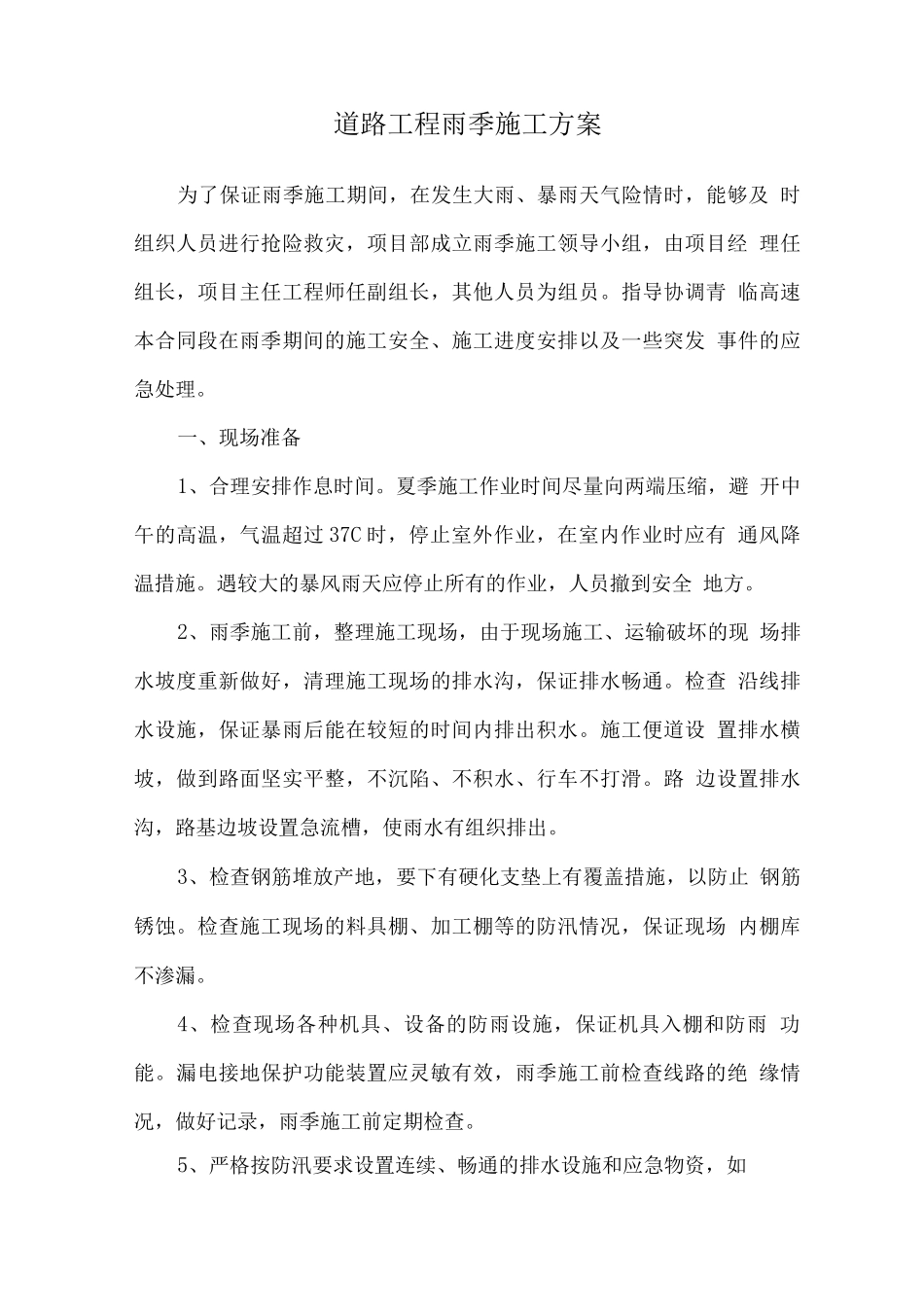

道路工程雨季施工方案为了保证雨季施工期间,在发生大雨、暴雨天气险情时,能够及 时组织人员进行抢险救灾,项目部成立雨季施工领导小组,由项目经 理任组长,项目主任工程师任副组长,其他人员为组员
指导协调青 临高速本合同段在雨季期间的施工安全、施工进度安排以及一些突发 事件的应急处理
一、现场准备1、合理安排作息时间
夏季施工作业时间尽量向两端压缩,避 开中午的高温,气温超过 37C 时,停止室外作业,在室内作业时应有 通风降温措施
遇较大的暴风雨天应停止所有的作业,人员撤到安全 地方
2、雨季施工前,整理施工现场,由于现场施工、运输破坏的现 场排水坡度重新做好,清理施工现场的排水沟,保证排水畅通
检查 沿线排水设施,保证暴雨后能在较短的时间内排出积水
施工便道设 置排水横坡,做到路面坚实平整,不沉陷、不积水、行车不打滑
路 边设置排水沟,路基边坡设置急流槽,使雨水有组织排出
3、检查钢筋堆放产地,要下有硬化支垫上有覆盖措施,以防止 钢筋锈蚀
检查施工现场的料具棚、加工棚等的防汛情况,保证现场 内棚库不渗漏
4、检查现场各种机具、设备的防雨设施,保证机具入棚和防雨 功能
漏电接地保护功能装置应灵敏有效,雨季施工前检查线路的绝 缘情况,做好记录,雨季施工前定期检查

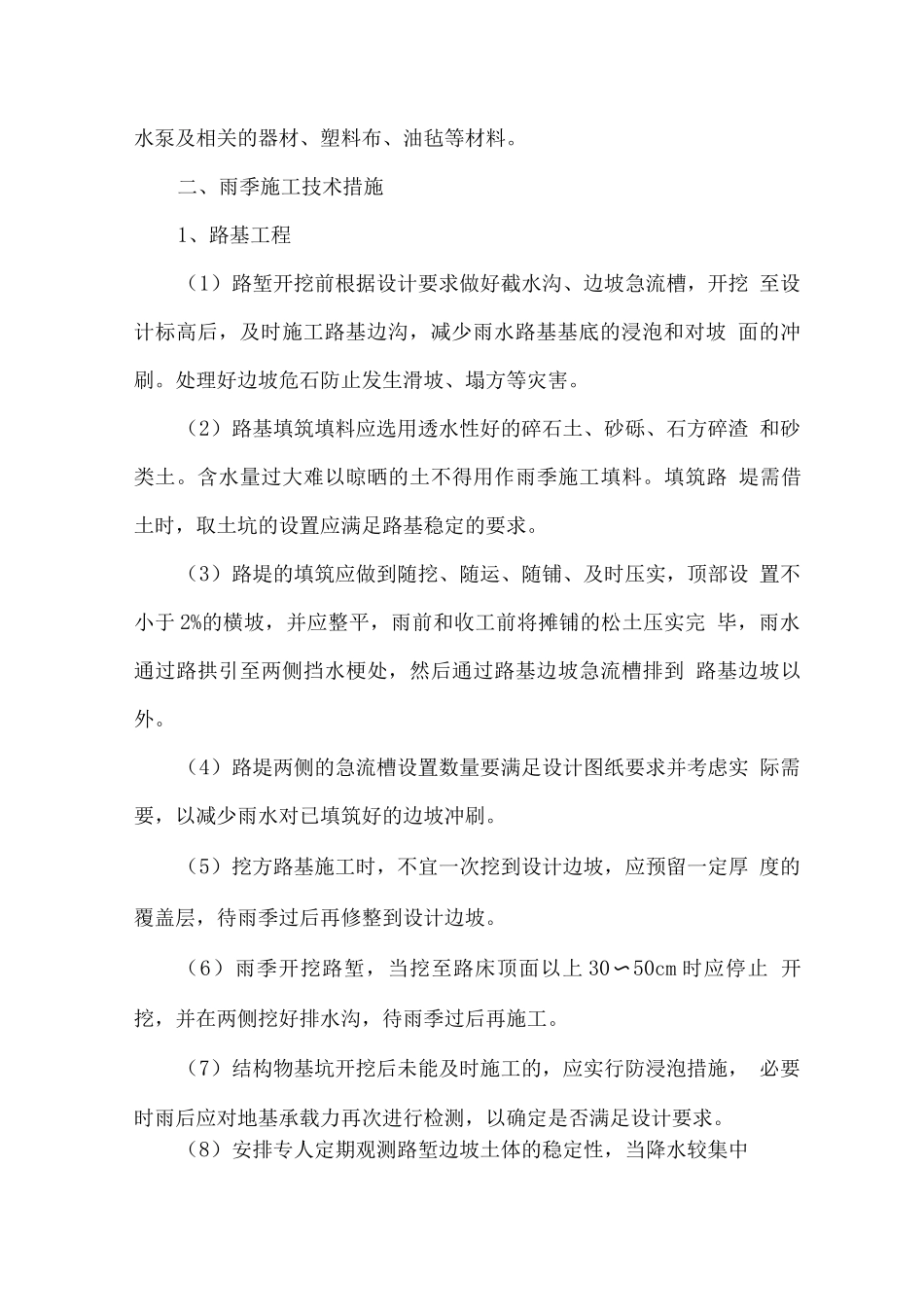

5、严格按防汛要求设置连续、畅通的排水设施和应急物资,如水泵及相关的器材、塑料布、油毡等材料
二、雨季施工技术措施1、路基工程(1)路堑开挖前根据设计要求做好截水沟、边坡急流槽,开挖 至设计标高后,及时施工路基边沟,减少雨水路基基底的浸泡和对坡 面的冲刷
处理好边坡危石防止发生滑坡、塌方等灾害
(2)路基填筑填料应选用透水性好的碎石土、砂砾、石方碎渣 和砂类土
含水量过大难以晾晒的土不得用作雨季施工填料
填筑路 堤需借土时,取土坑的设置应满足路基稳定的要求

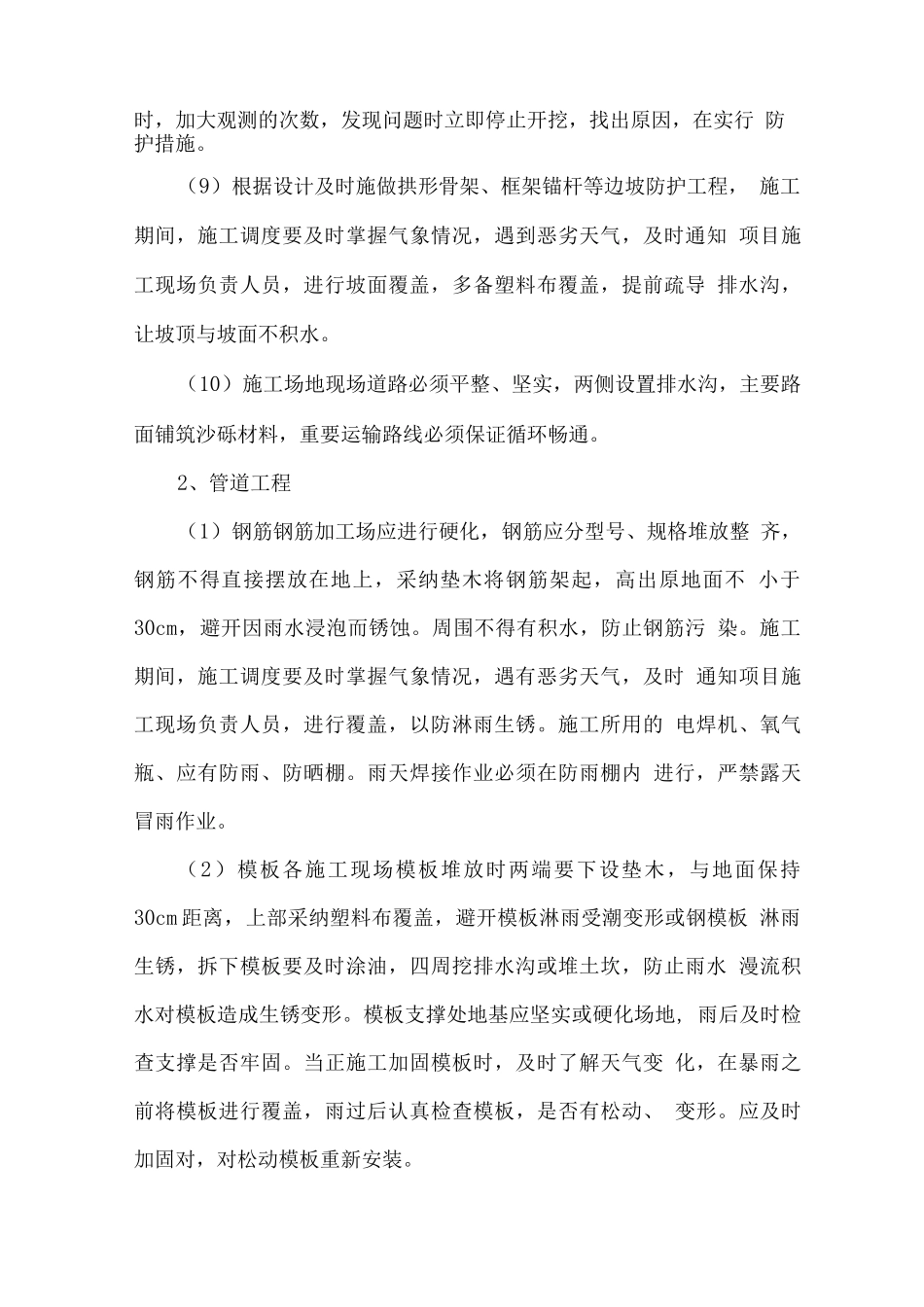

(3)路堤的填筑应做到随挖、随运、随铺、及时压实,顶部设 置不小
