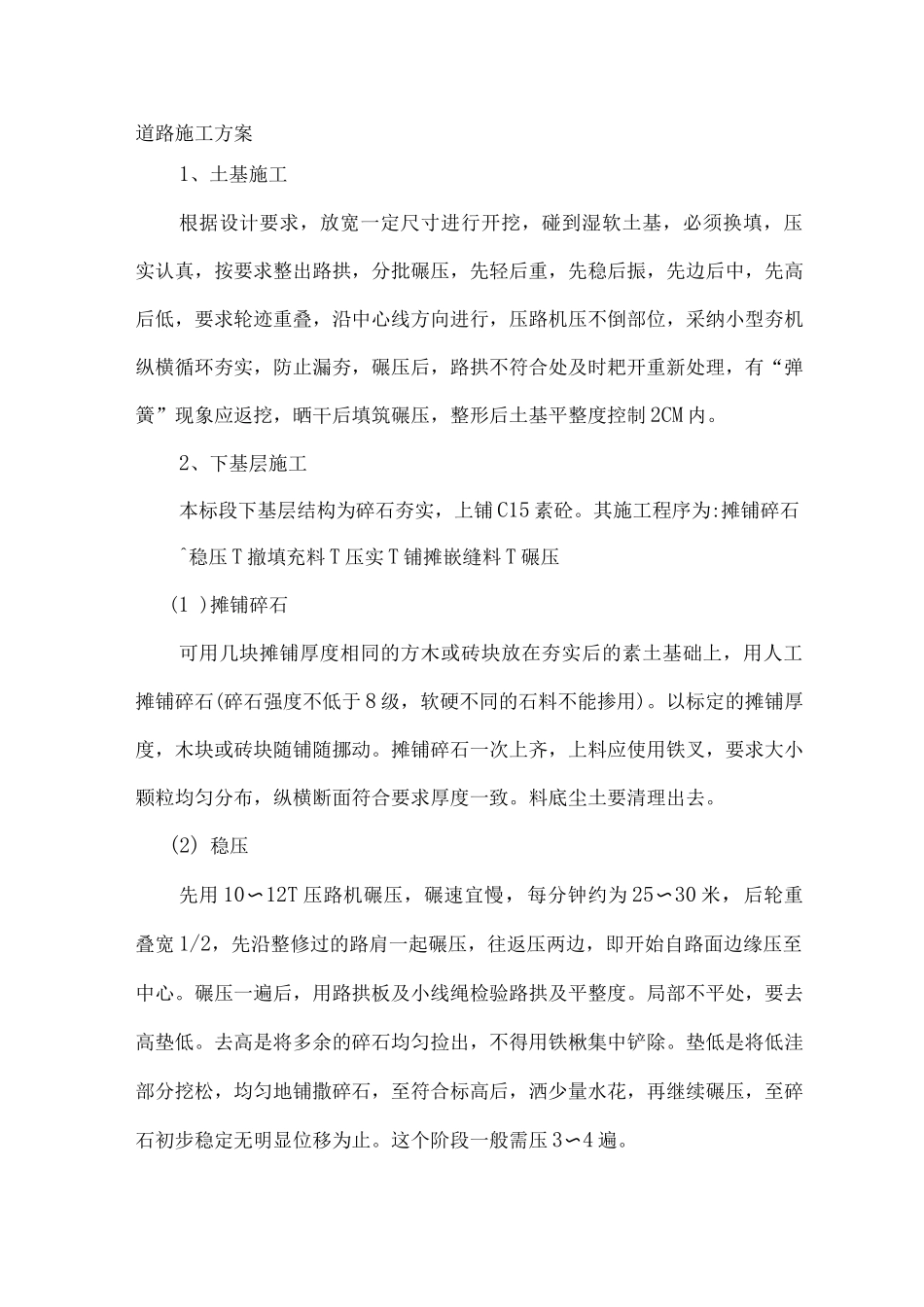

道路施工方案1、土基施工根据设计要求,放宽一定尺寸进行开挖,碰到湿软土基,必须换填,压实认真,按要求整出路拱,分批碾压,先轻后重,先稳后振,先边后中,先高后低,要求轮迹重叠,沿中心线方向进行,压路机压不倒部位,采纳小型夯机纵横循环夯实,防止漏夯,碾压后,路拱不符合处及时耙开重新处理,有“弹簧”现象应返挖,晒干后填筑碾压,整形后土基平整度控制 2CM 内
2、下基层施工本标段下基层结构为碎石夯实,上铺 C15 素砼
其施工程序为:摊铺碎石^稳压 T 撤填充料 T 压实 T 铺摊嵌缝料 T 碾压(1 )摊铺碎石可用几块摊铺厚度相同的方木或砖块放在夯实后的素土基础上,用人工摊铺碎石(碎石强度不低于 8 级,软硬不同的石料不能掺用)
以标定的摊铺厚度,木块或砖块随铺随挪动
摊铺碎石一次上齐,上料应使用铁叉,要求大小颗粒均匀分布,纵横断面符合要求厚度一致
料底尘土要清理出去
(2) 稳压先用 10〜12T 压路机碾压,碾速宜慢,每分钟约为 25〜30 米,后轮重叠宽 1/2,先沿整修过的路肩一起碾压,往返压两边,即开始自路面边缘压至中心
碾压一遍后,用路拱板及小线绳检验路拱及平整度
局部不平处,要去高垫低
去高是将多余的碎石均匀捡出,不得用铁楸集中铲除
垫低是将低洼部分挖松,均匀地铺撒碎石,至符合标高后,洒少量水花,再继续碾压,至碎石初步稳定无明显位移为止
这个阶段一般需压 3〜4 遍

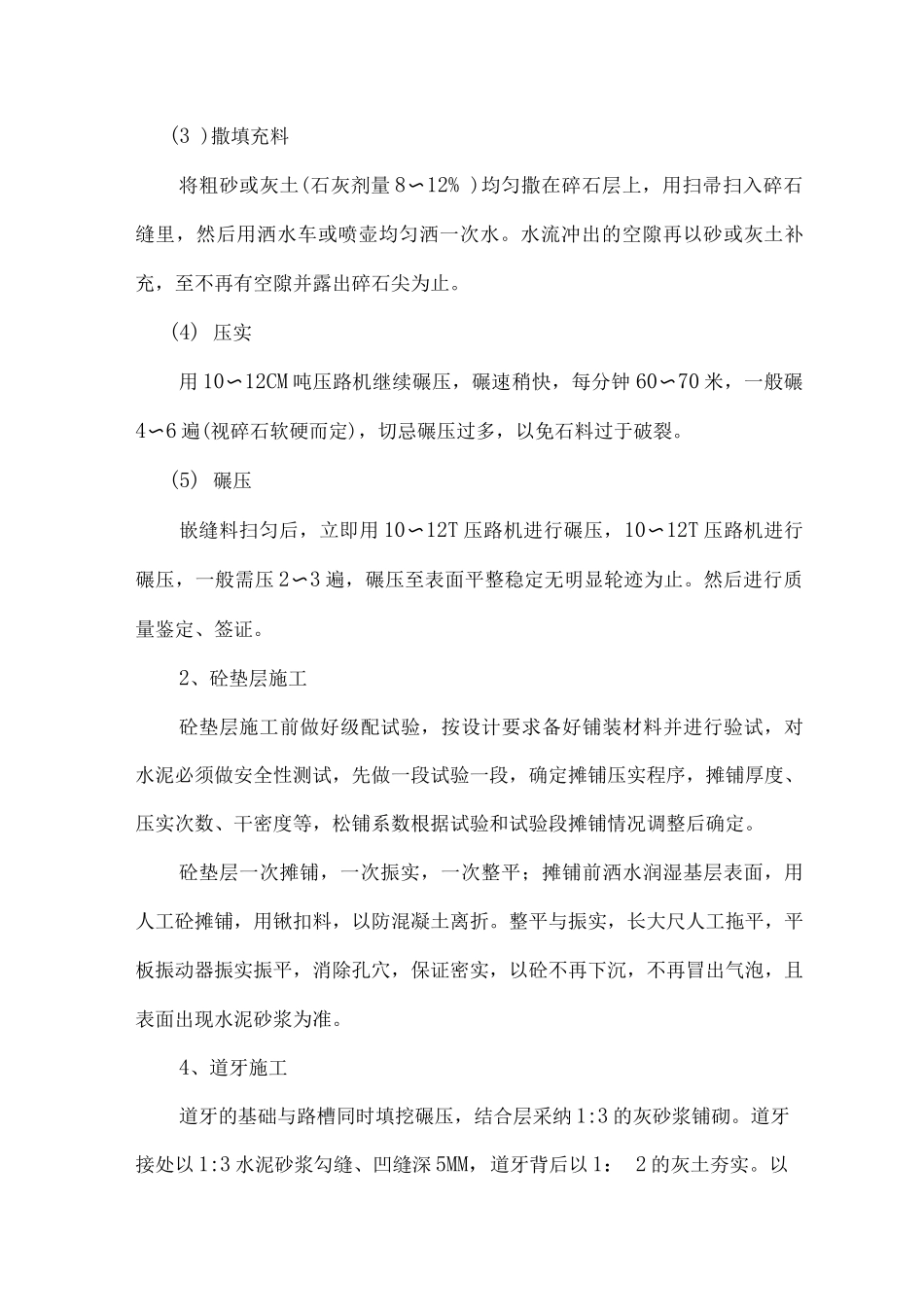

(3 )撒填充料将粗砂或灰土(石灰剂量 8〜12% )均匀撒在碎石层上,用扫帚扫入碎石缝里,然后用洒水车或喷壶均匀洒一次水
水流冲出的空隙再以砂或灰土补充,至不再有空隙并露出碎石尖为止
(4) 压实用 10〜12CM 吨压路机继续碾压,碾速稍快,每分钟 60〜70 米,一般碾4〜6 遍(视碎石软硬而定),切忌碾压过多,以免石料过于破裂
(5) 碾压嵌缝料扫匀后,立即用 10〜12T 压路机进行碾压,1
