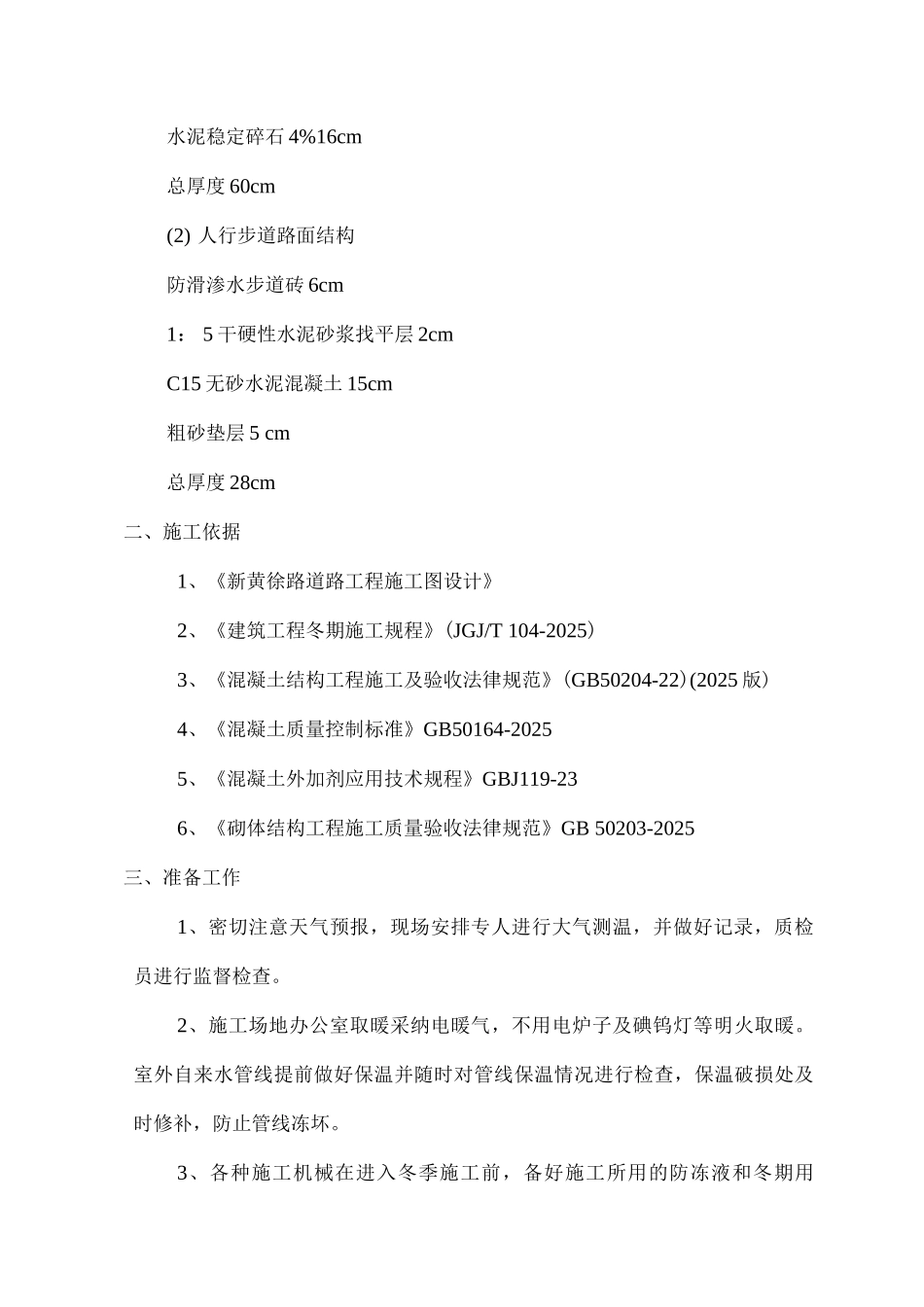

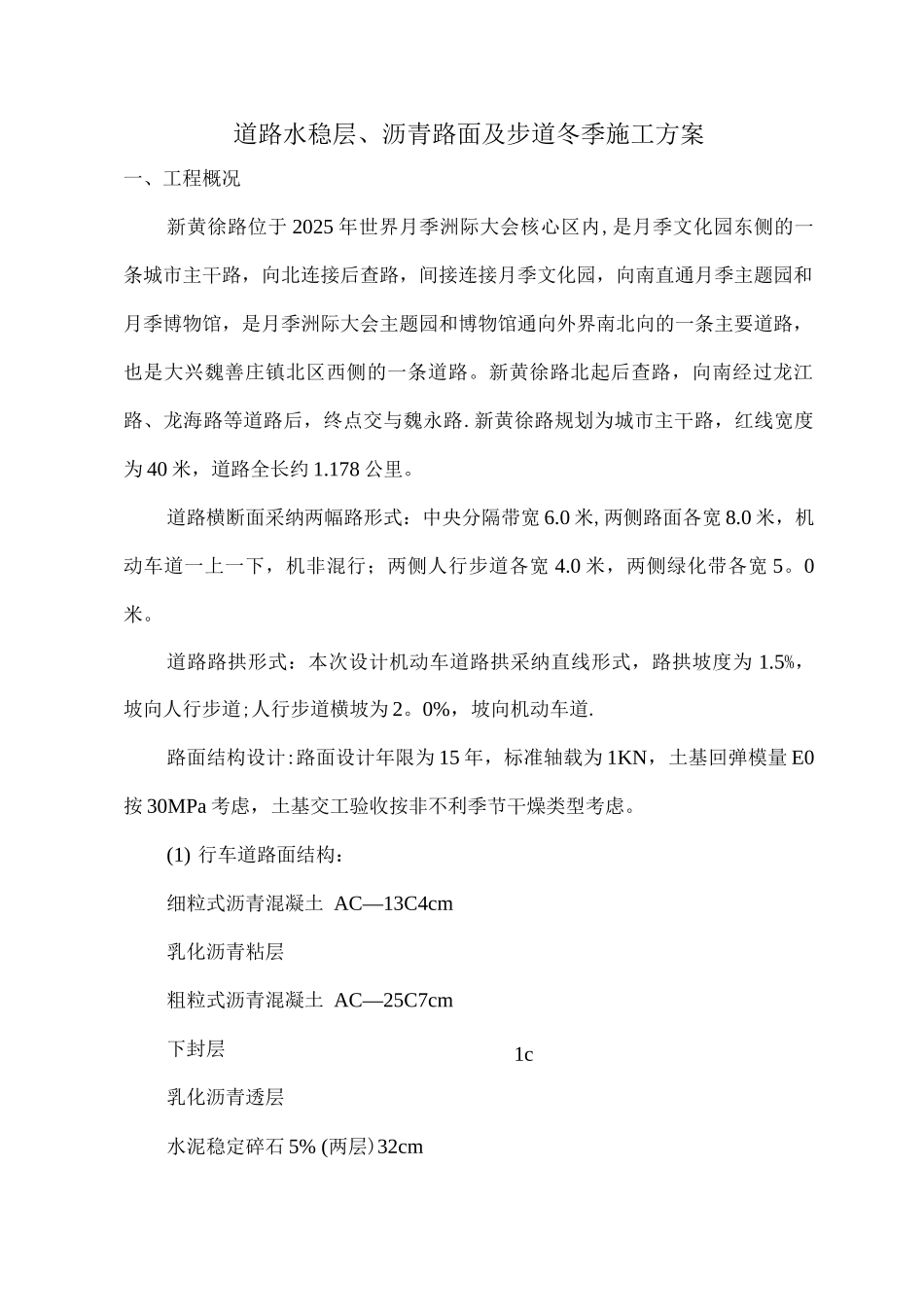

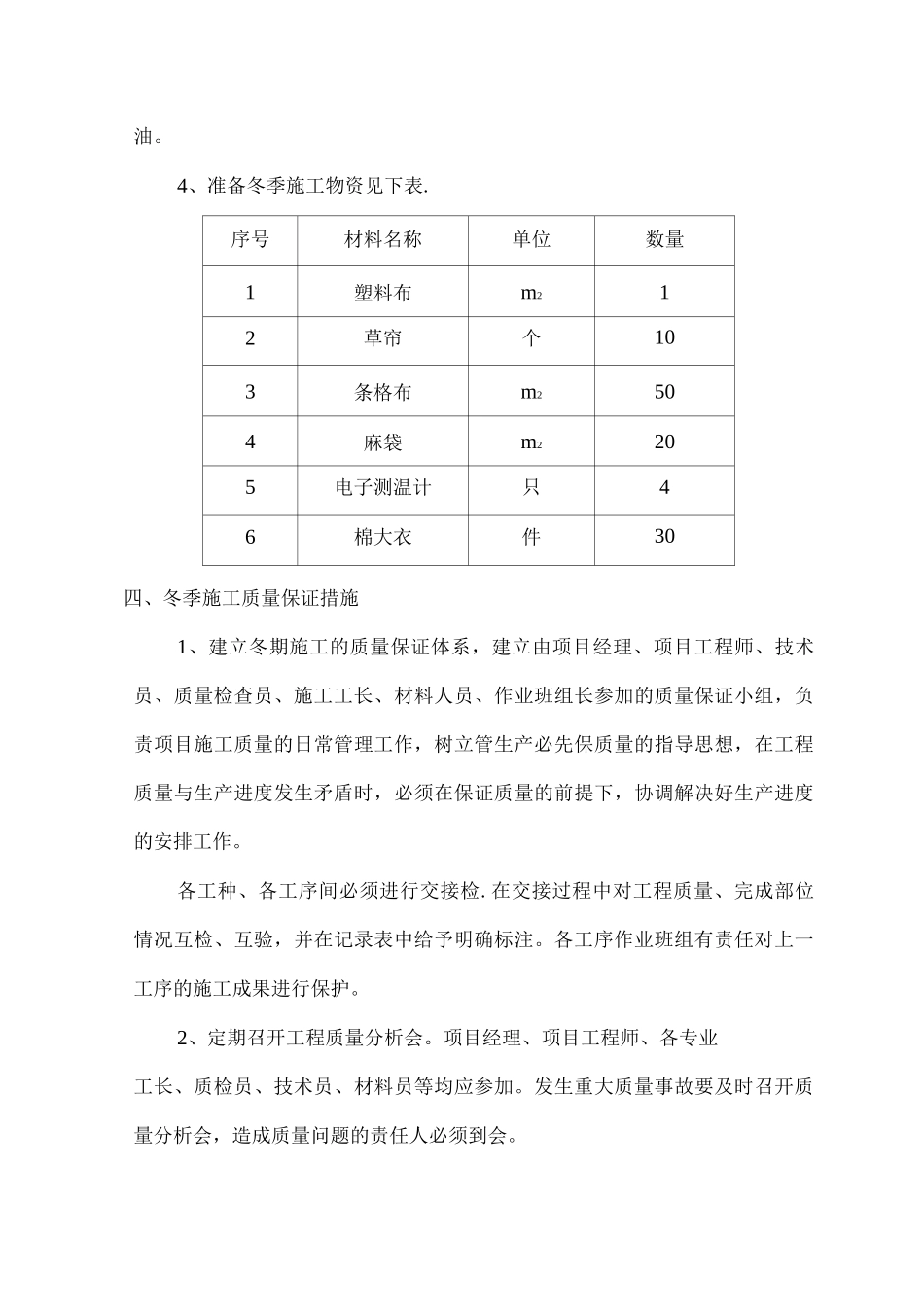

道路水稳层、沥青路面及步道冬季施工方案一、工程概况新黄徐路位于 2025 年世界月季洲际大会核心区内,是月季文化园东侧的一条城市主干路,向北连接后查路,间接连接月季文化园,向南直通月季主题园和月季博物馆,是月季洲际大会主题园和博物馆通向外界南北向的一条主要道路,也是大兴魏善庄镇北区西侧的一条道路。新黄徐路北起后查路,向南经过龙江路、龙海路等道路后,终点交与魏永路.新黄徐路规划为城市主干路,红线宽度为 40 米,道路全长约 1.178 公里。道路横断面采纳两幅路形式:中央分隔带宽 6.0 米,两侧路面各宽 8.0 米,机动车道一上一下,机非混行;两侧人行步道各宽 4.0 米,两侧绿化带各宽 5。0米。道路路拱形式:本次设计机动车道路拱采纳直线形式,路拱坡度为 1.5%,坡向人行步道;人行步道横坡为 2。0%,坡向机动车道.路面结构设计:路面设计年限为 15 年,标准轴载为 1KN,土基回弹模量 E0按 30MPa 考虑,土基交工验收按非不利季节干燥类型考虑。(1) 行车道路面结构:细粒式沥青混凝土 AC—13C4cm乳化沥青粘层粗粒式沥青混凝土 AC—25C7cm下封层乳化沥青透层水泥稳定碎石 5% (两层)32cm1cm水泥稳定碎石 4%16cm总厚度 60cm(2) 人行步道路面结构防滑渗水步道砖 6cm1: 5 干硬性水泥砂浆找平层 2cmC15 无砂水泥混凝土 15cm粗砂垫层 5 cm总厚度 28cm二、施工依据1、《新黄徐路道路工程施工图设计》2、《建筑工程冬期施工规程》(JGJ/T 104-2025)3、《混凝土结构工程施工及验收法律规范》(GB50204-22)(2025 版)4、《混凝土质量控制标准》GB50164-20255、《混凝土外加剂应用技术规程》GBJ119-236、《砌体结构工程施工质量验收法律规范》GB 50203-2025三、准备工作1、密切注意天气预报,现场安排专人进行大气测温,并做好记录,质检员进行监督检查。2、施工场地办公室取暖采纳电暖气,不用电炉子及碘钨灯等明火取暖。室外自来水管线提前做好保温并随时对管线保温情况进行检查,保温破损处及时修补,防止管线冻坏。3、各种施工机械在进入冬季施工前,备好施工所用的防冻液和冬期用油。4、准备冬季施工物资见下表.序号材料名称单位数量1塑料布m212草帘个103条格布m2504麻袋m2205电子测温计只46棉大衣件30四、冬季施工质量保证措施1、建立冬期施工的质量保证体系,建立由项目经理、项目工程师、技术员、质量检查员、施工工长、材料人员、作业班组长参加的质量保证小组,负责项目施工质量的日常管理工...
