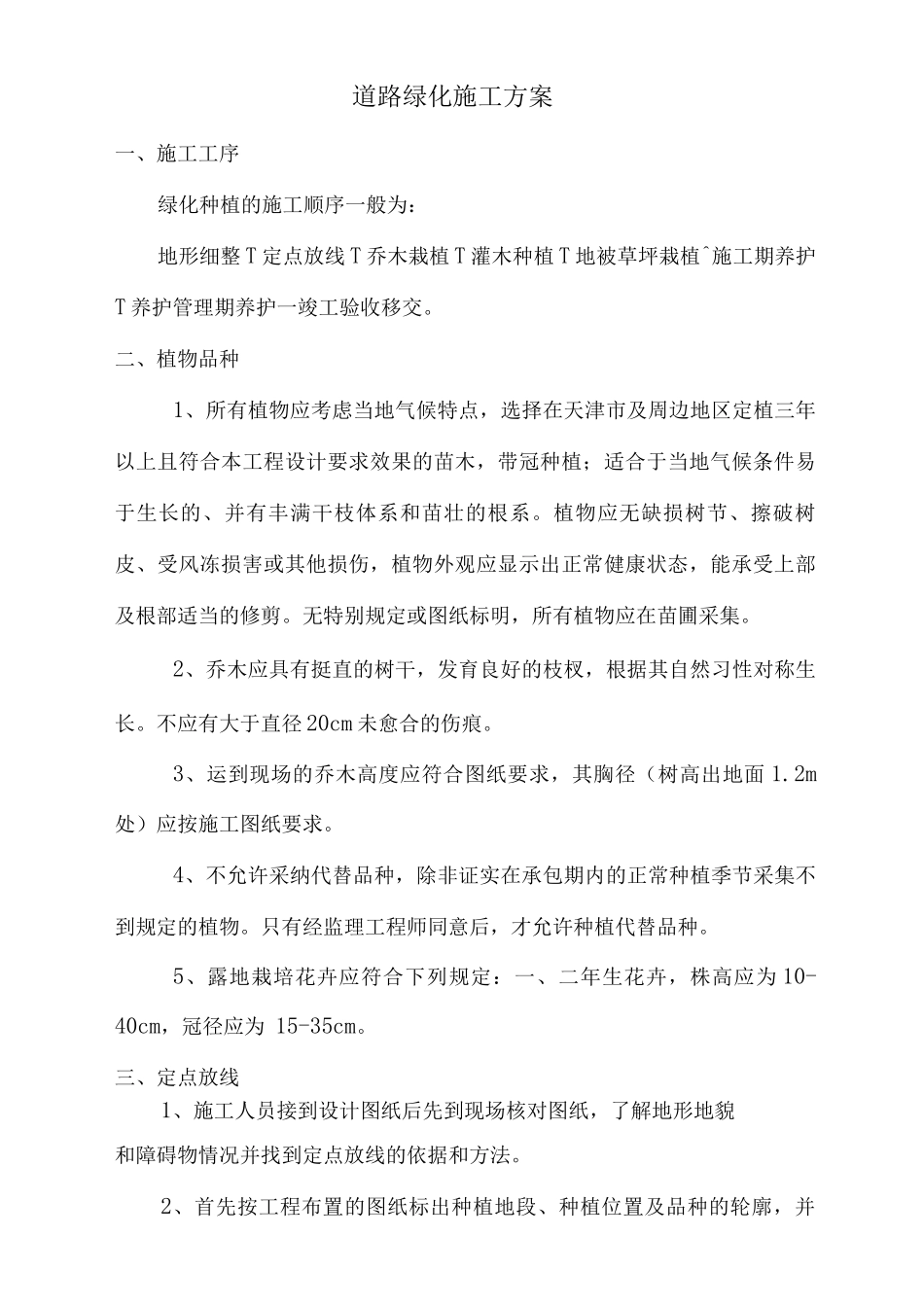

道路绿化施工方案一、施工工序绿化种植的施工顺序一般为:地形细整 T 定点放线 T 乔木栽植 T 灌木种植 T 地被草坪栽植^施工期养护T 养护管理期养护一竣工验收移交
二、植物品种1、所有植物应考虑当地气候特点,选择在天津市及周边地区定植三年以上且符合本工程设计要求效果的苗木,带冠种植;适合于当地气候条件易于生长的、并有丰满干枝体系和苗壮的根系
植物应无缺损树节、擦破树皮、受风冻损害或其他损伤,植物外观应显示出正常健康状态,能承受上部及根部适当的修剪
无特别规定或图纸标明,所有植物应在苗圃采集
2、乔木应具有挺直的树干,发育良好的枝杈,根据其自然习性对称生长
不应有大于直径 20cm 未愈合的伤痕
3、运到现场的乔木高度应符合图纸要求,其胸径(树高出地面 1
2m处)应按施工图纸要求
4、不允许采纳代替品种,除非证实在承包期内的正常种植季节采集不到规定的植物
只有经监理工程师同意后,才允许种植代替品种
5、露地栽培花卉应符合下列规定:一、二年生花卉,株高应为 10-40cm,冠径应为 15-35cm
三、定点放线1、施工人员接到设计图纸后先到现场核对图纸,了解地形地貌和障碍物情况并找到定点放线的依据和方法
2、首先按工程布置的图纸标出种植地段、种植位置及品种的轮廓,并进行放样,按现场监理工程师提供的水准点、坐标基准点结合图纸,确定放样基准点
3、用经纬仪完成施工坐标控制网放设,对所有基准点打桩定点,复杂地点及建筑用地应加密控制网
4、分别对绿化苗木栽植位置等进行放样,每次放样后,报请监理工程师进行审核,核准后、进行下一道工序的施工
5、种植地段应修整到符合监理工程师指示的线形和坡度,应具有舒服的外形
在种植中所有大土块、石块、硬土及其他杂物和不适于种植的材料,均应由承包人自行移走
处理好的表土和底土应分开,并得到监理工程师认可

6、对交叉施工造成的放样破坏及时进行复样,保证
