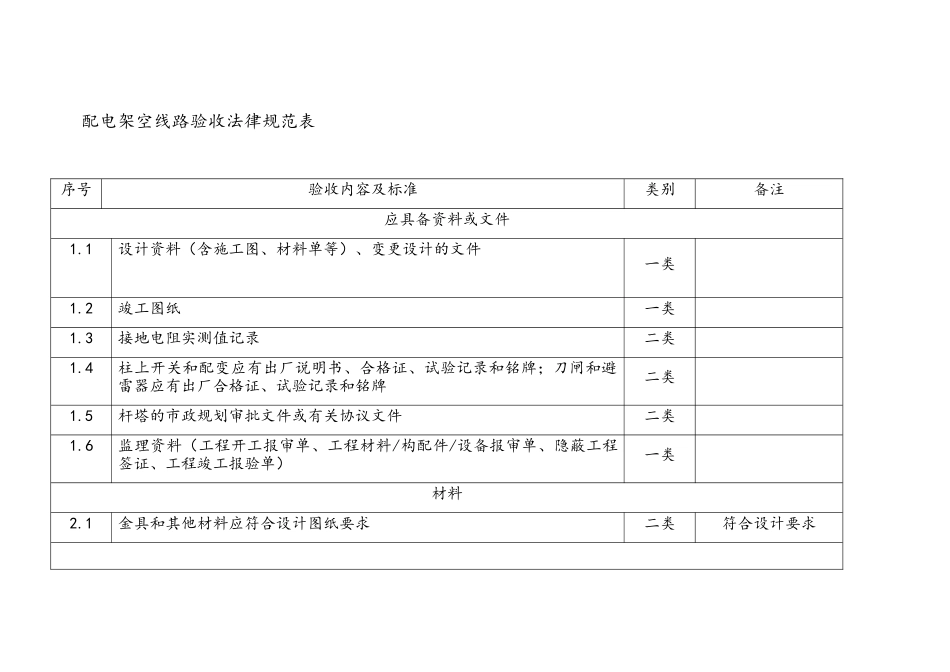

配电架空线路验收法律规范表序号验收内容及标准类别备注应具备资料或文件1
1设计资料(含施工图、材料单等)、变更设计的文件一类1
2竣工图纸一类1
3接地电阻实测值记录二类1
4柱上开关和配变应有出厂说明书、合格证、试验记录和铭牌;刀闸和避雷器应有出厂合格证、试验记录和铭牌二类1
5杆塔的市政规划审批文件或有关协议文件二类1
6监理资料(工程开工报审单、工程材料/构配件/设备报审单、隐蔽工程签证、工程竣工报验单)一类材料2
1金具和其他材料应符合设计图纸要求二类符合设计要求3

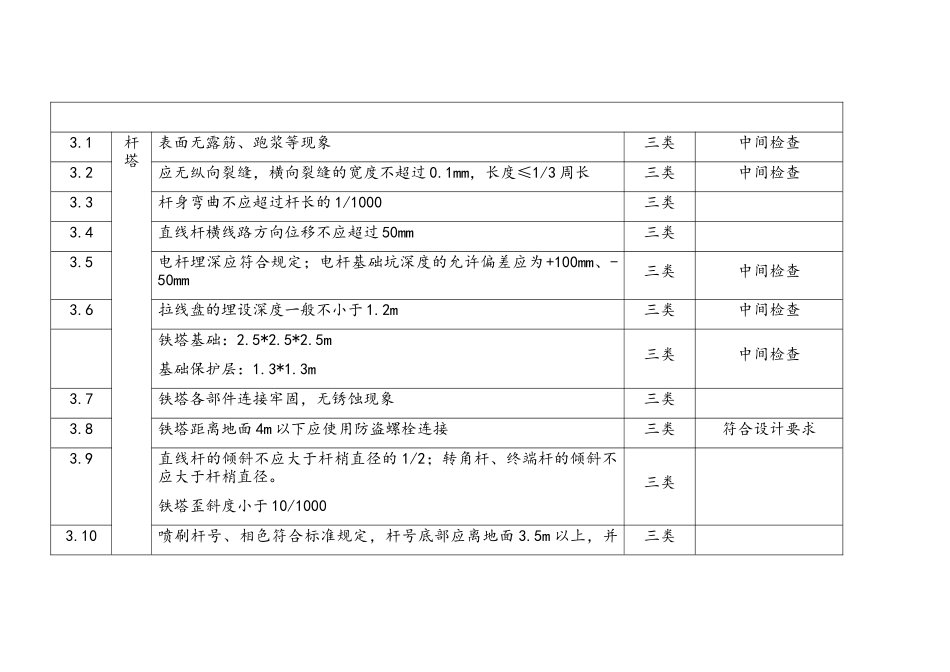

1杆塔表面无露筋、跑浆等现象三类中间检查3
2应无纵向裂缝,横向裂缝的宽度不超过 0
1mm,长度≤1/3 周长三类中间检查3
3杆身弯曲不应超过杆长的 1/1000三类3
4直线杆横线路方向位移不应超过 50mm三类3
5电杆埋深应符合规定;电杆基础坑深度的允许偏差应为+100mm、-50mm三类中间检查3
6拉线盘的埋设深度一般不小于 1
2m三类中间检查铁塔基础:2
5m基础保护层:1
3m三类中间检查3
7铁塔各部件连接牢固,无锈蚀现象三类3
8铁塔距离地面 4m 以下应使用防盗螺栓连接三类符合设计要求3
9直线杆的倾斜不应大于杆梢直径的 1/2;转角杆、终端杆的倾斜不应大于杆梢直径
铁塔歪斜度小于 10/1000三类3
10喷刷杆号、相色符合标准规定,杆号底部应离地面 3

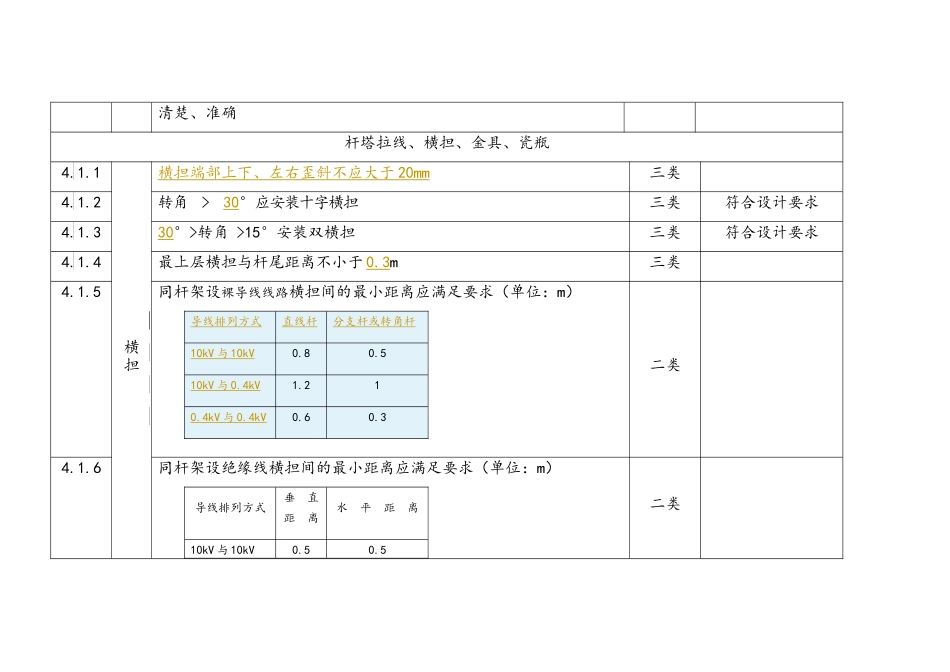

5m 以上,并三类清楚、准确杆塔拉线、横担、金具、瓷瓶4
1横担横担端部上下、左右歪斜不应大于 20mm三类4
2转角 > 30°应安装十字横担三类符合设计要求4
330°>转角 >15°安装双横担三类符合设计要求4
4最上层横担与杆尾距离不小于 0
5同杆架设裸导线线路横担间的最小距离应满足要求(单位:m)导线排列方式直线杆分支杆或转角杆10kV 与 10kV0
