醇溶型环保丙烯酸胶粘剂生产基地施工组织设计概况

醇溶型环保丙烯酸胶粘剂生产基地施工组织设计概况_第1页
1/64
醇溶型环保丙烯酸胶粘剂生产基地施工组织设计概况_第2页
2/64
醇溶型环保丙烯酸胶粘剂生产基地施工组织设计概况_第3页
3/64

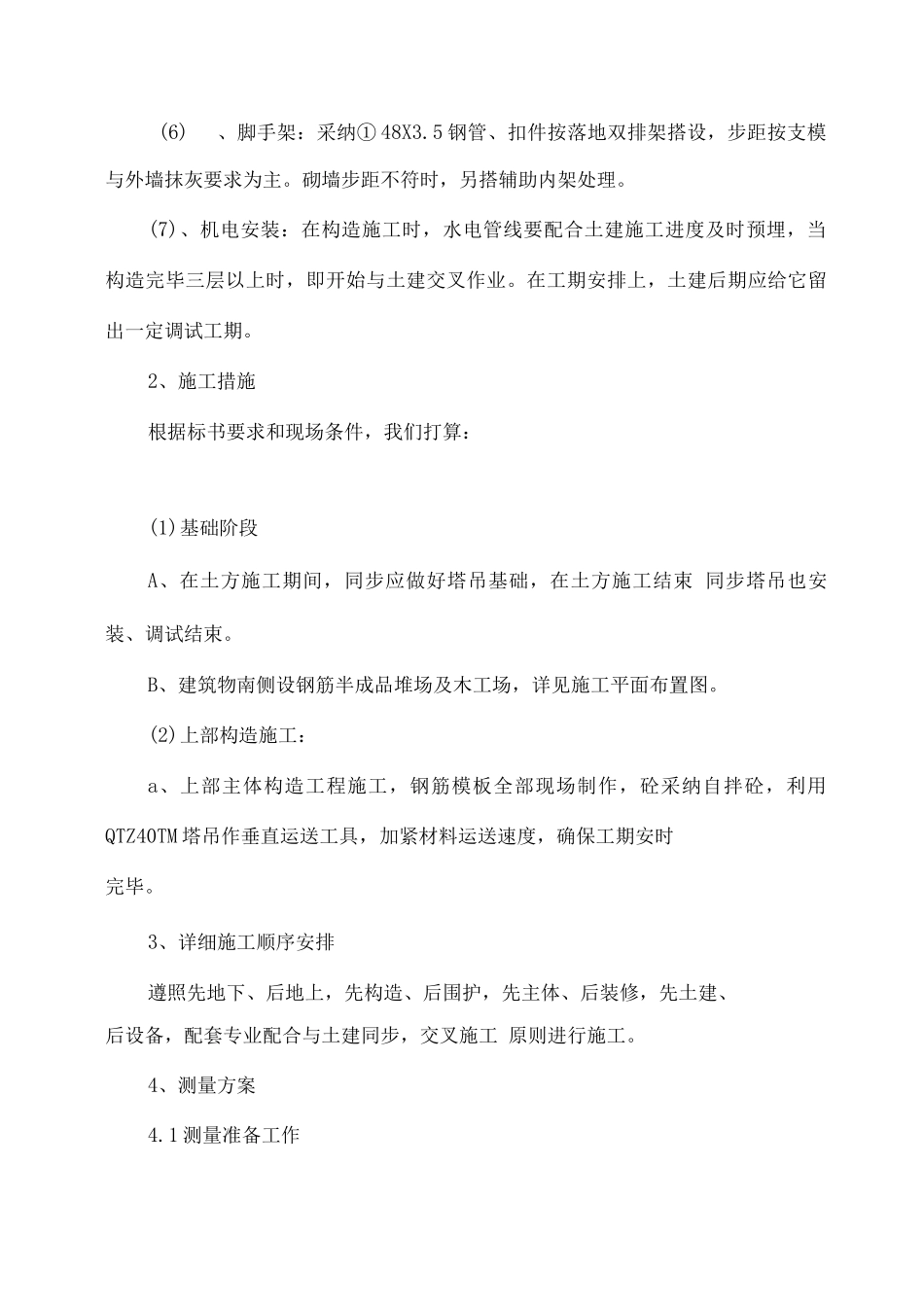

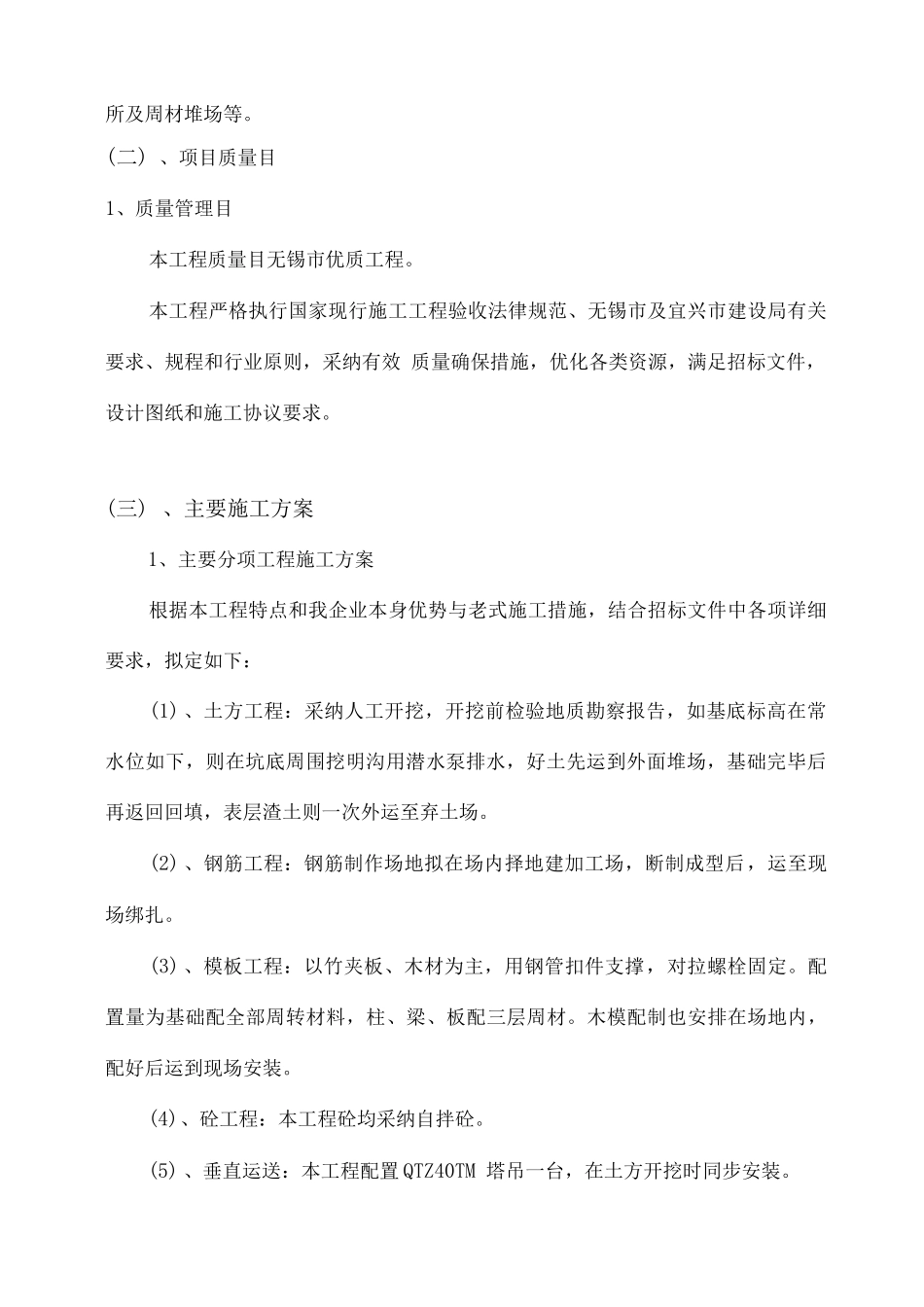

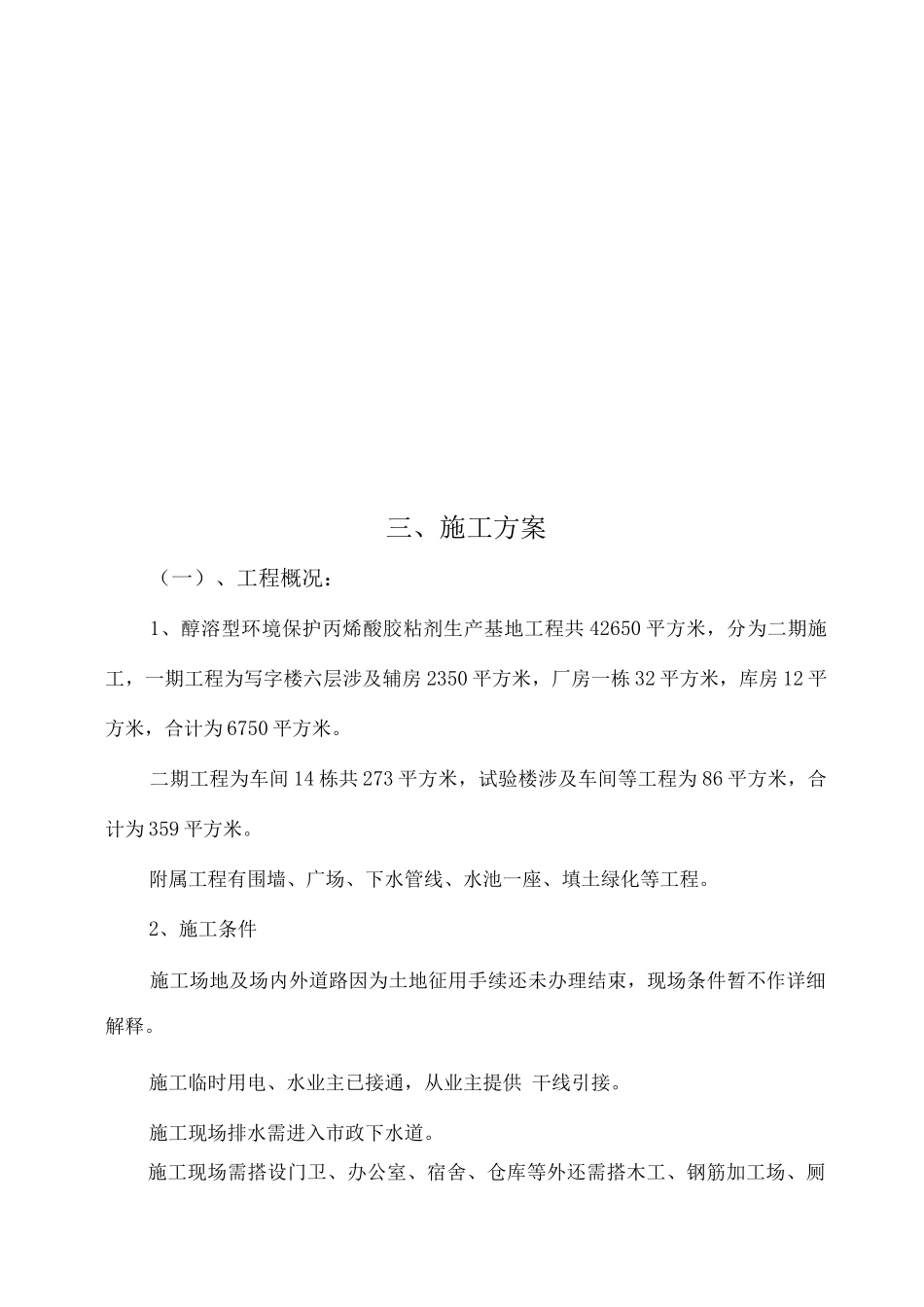

三、施工方案(一)、工程概况:1、醇溶型环境保护丙烯酸胶粘剂生产基地工程共 42650 平方米,分为二期施工,一期工程为写字楼六层涉及辅房 2350 平方米,厂房一栋 32 平方米,库房 12 平方米,合计为 6750 平方米。二期工程为车间 14 栋共 273 平方米,试验楼涉及车间等工程为 86 平方米,合计为 359 平方米。附属工程有围墙、广场、下水管线、水池一座、填土绿化等工程。2、施工条件施工场地及场内外道路因为土地征用手续还未办理结束,现场条件暂不作详细解释。施工临时用电、水业主已接通,从业主提供 干线引接。施工现场排水需进入市政下水道。施工现场需搭设门卫、办公室、宿舍、仓库等外还需搭木工、钢筋加工场、厕所及周材堆场等。(二) 、项目质量目1、质量管理目本工程质量目无锡市优质工程。本工程严格执行国家现行施工工程验收法律规范、无锡市及宜兴市建设局有关要求、规程和行业原则,采纳有效 质量确保措施,优化各类资源,满足招标文件,设计图纸和施工协议要求。(三) 、主要施工方案1、主要分项工程施工方案根据本工程特点和我企业本身优势与老式施工措施,结合招标文件中各项详细要求,拟定如下:(1) 、土方工程:采纳人工开挖,开挖前检验地质勘察报告,如基底标高在常水位如下,则在坑底周围挖明沟用潜水泵排水,好土先运到外面堆场,基础完毕后再返回回填,表层渣土则一次外运至弃土场。(2) 、钢筋工程:钢筋制作场地拟在场内择地建加工场,断制成型后,运至现场绑扎。(3) 、模板工程:以竹夹板、木材为主,用钢管扣件支撑,对拉螺栓固定。配置量为基础配全部周转材料,柱、梁、板配三层周材。木模配制也安排在场地内,配好后运到现场安装。(4)、砼工程:本工程砼均采纳自拌砼。(5) 、垂直运送:本工程配置 QTZ40TM 塔吊一台,在土方开挖时同步安装。(6)、脚手架:采纳① 48X3.5 钢管、扣件按落地双排架搭设,步距按支模与外墙抹灰要求为主。砌墙步距不符时,另搭辅助内架处理。(7)、机电安装:在构造施工时,水电管线要配合土建施工进度及时预埋,当构造完毕三层以上时,即开始与土建交叉作业。在工期安排上,土建后期应给它留出一定调试工期。2、施工措施根据标书要求和现场条件,我们打算:(1)基础阶段A、在土方施工期间,同步应做好塔吊基础,在土方施工结束 同步塔吊也安装、调试结束。B、建筑物南侧设钢筋半成品堆场及木工场,详见施工平面布置图。(2)上部构造施工:a、上部主体构造工程...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

醇溶型环保丙烯酸胶粘剂生产基地施工组织设计概况

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
